In Umsetzung

A96 Sanierung Tunnel Gräfelfing

Daten & Fakten

Gesamtlänge

281 Meter

Tunnel

Sanierung

Gesamtbauzeit

August 2023 bis Dezember 2027

Gesamtkosten

ca. 33 Mio Euro

Projektbeschreibung

Der zweizellige Straßentunnel Gräfelfing verbindet die A96, die von Lindau nach München führt, mit dem Bebauungsgürtel Lochham. Er verläuft in überdeckter Tieflage zwischen den Anschlussstellen München-Freiham-Süd und Gräfelfing. In diesem Bereich ist die Autobahn sechsspurig ausgebaut.

Im Jahr 2016 wurden bei einer routinemäßigen Bauwerksprüfung im Tunnel größere Ablösungen der Beschichtung und Betonabplatzungen mit freiliegender Bewehrung festgestellt. Bis 2021 folgten zyklische Prüfungen zur Detektion von Hohllagen, wobei hohl liegender Beton entfernt wurde. 2017/2018 wurde die Beschichtung in den Fugenbereichen entfernt. Bei der letzten Hauptprüfung 2019 erhielt das Tunnelbauwerk die Zustandsnote 3,3. Daher herrscht dringender Handlungsbedarf.

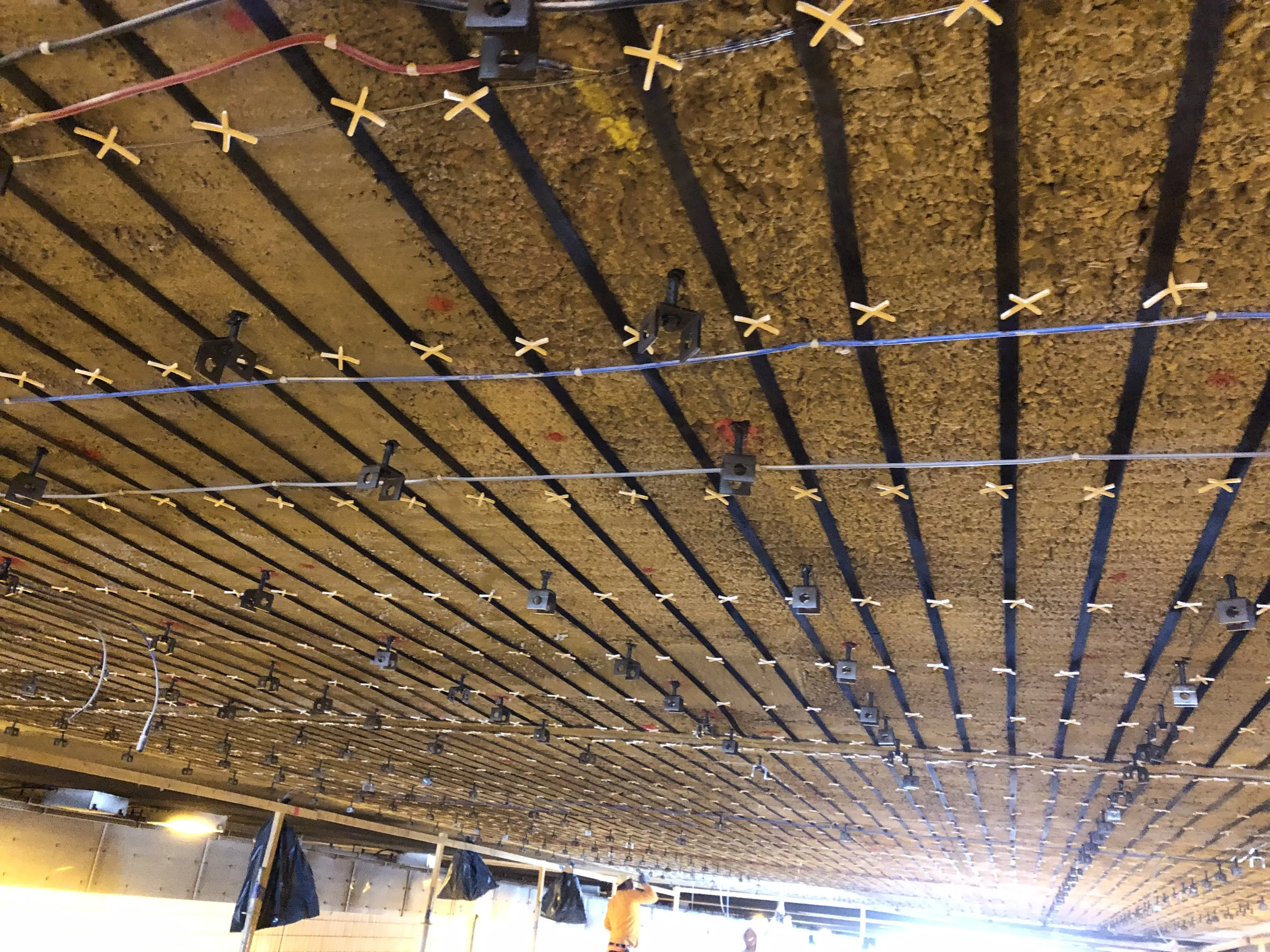

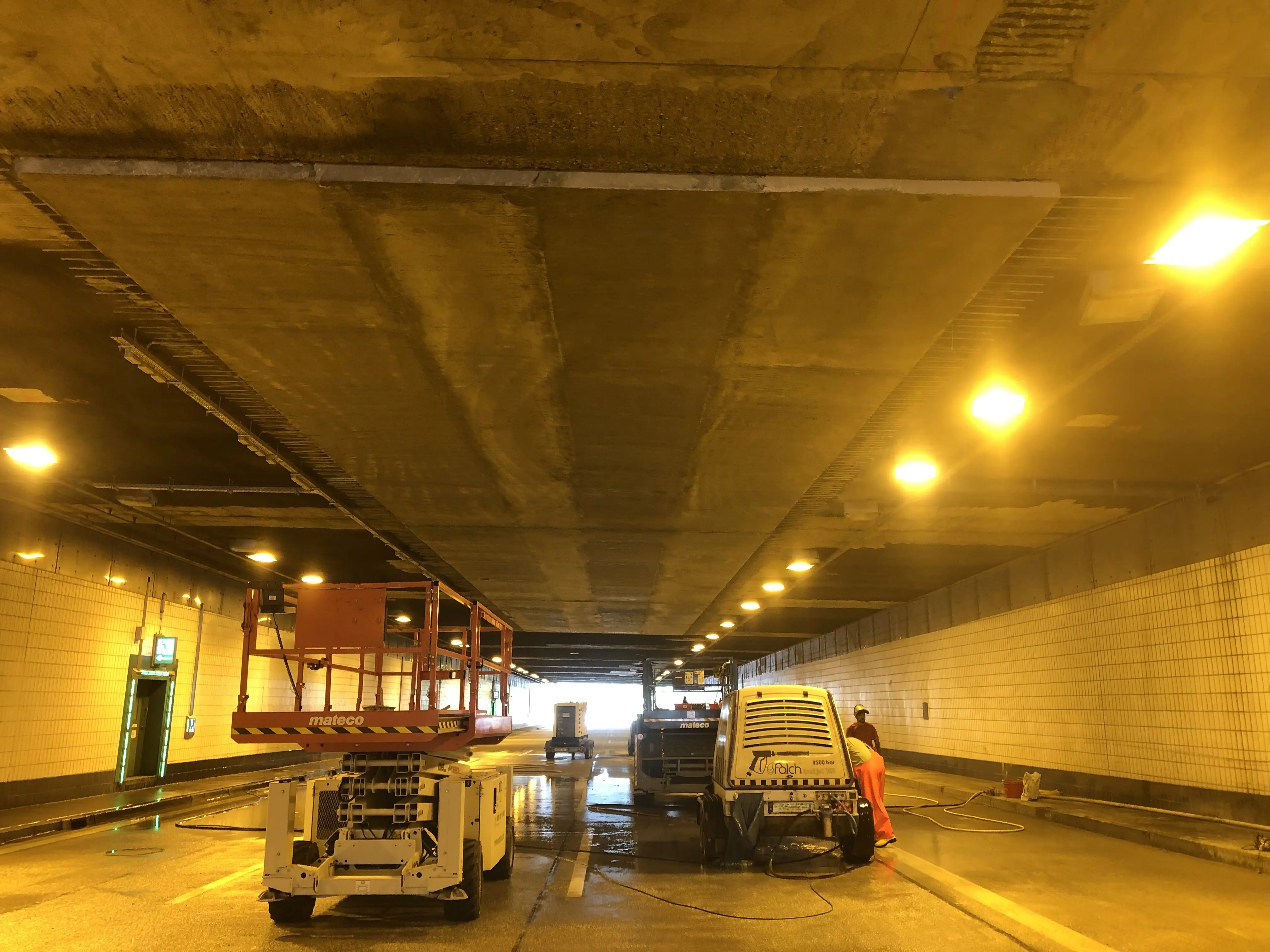

Nach einer Probeinstandsetzung im Jahr 2020 wurde beschlossen, ein Kathodisches Korrosionsschutzsystem (KKS) einzuführen, das mit einer Spritzbetonschicht überdeckt wird. Dieses System dient dem Schutz der Bewehrung vor weiterer Korrosion, indem Anodenbänder installiert werden, die einen Stromkreis bilden. Dadurch wird die Abgabe von positiv geladenen Eisen-Ionen verhindert, während negativ geladene Chlorid-Ionen von der Bewehrung ferngehalten werden. Dies führt zu einem Stopp der Korrosion. Zusätzlich umfasst die Sanierung auch die aufwendige Asbestsanierung der Blockfugen sowie die Modernisierung der Betriebstechnik.

Im Rahmen der Tunnelsanierung wird der Lärmschutz am Westportal auf Initiative der Gemeinde Gräfelfing durch den Bau einer Lärmschutzwand verbessert. Die bestehenden Wände sollen bis zum Westportal verlängert und über die Brücke Maria-Eich-Straße geführt werden, im Zuge der Ertüchtigung der Brücke.

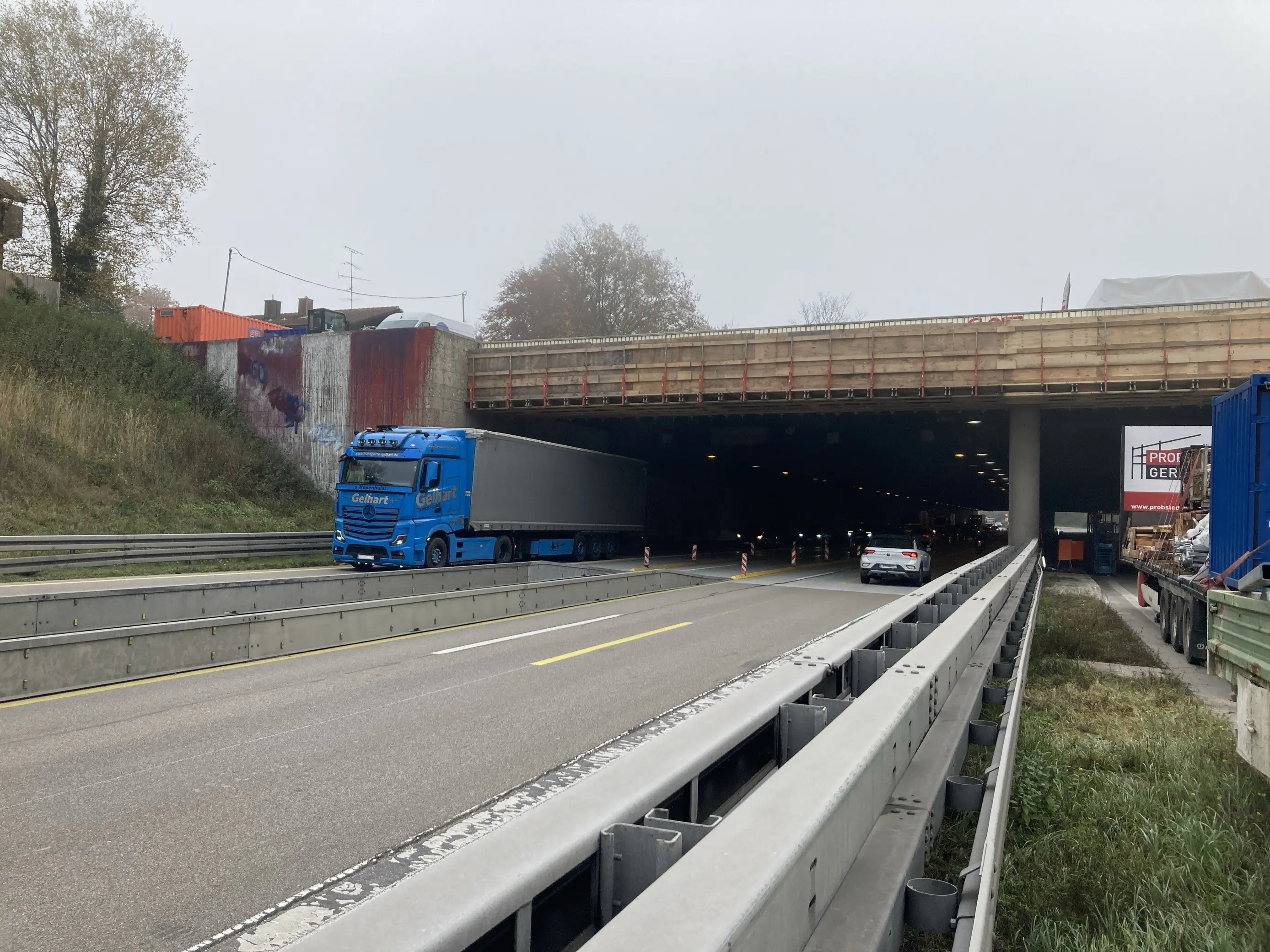

Baustellenverkehrsführung

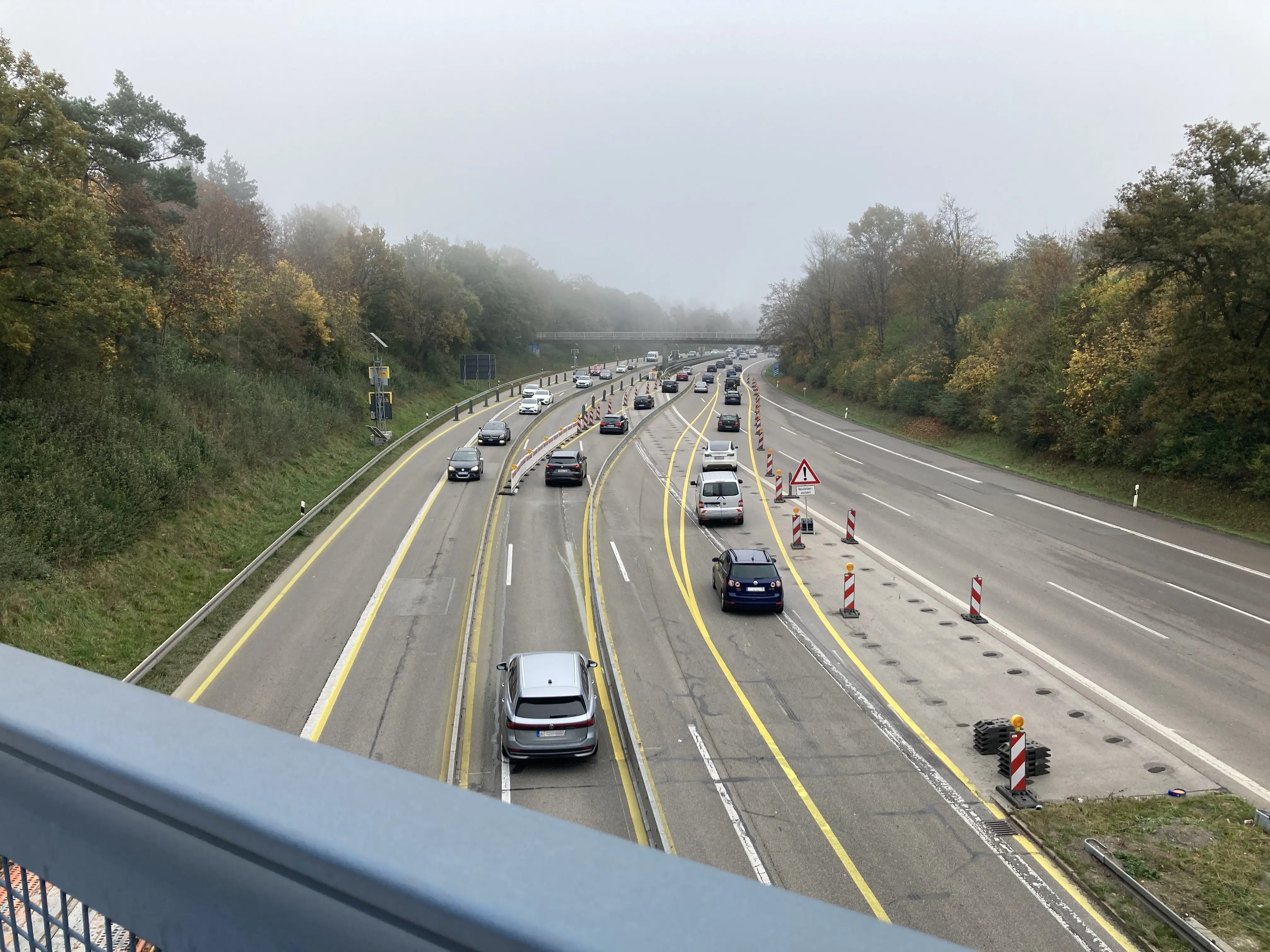

Seit Mittwoch, 09.10.2024, ist im Bereich der Baustelle eine sog. Wechselverkehrsführung aktiv:

  • Werktags ca. 5:00 bis 12:00 Uhr: 3 Fahrspuren Richtung München, 2 Fahrspuren Richtung Lindau

  • Werktags ca. 13:00 bis 21:00 Uhr: 3 Fahrspuren Richtung Lindau, 2 Fahrspuren Richtung München

  • Werktags ca. 22:00 bis 04:00 Uhr: 2 Fahrspuren Richtung Lindau, 2 Fahrspuren Richtung München

  • Samstags und Feiertags: 2 Fahrspuren Richtung Lindau, 2 Fahrspuren Richtung München

  • Sonntags bis 14:00 Uhr: 2 Fahrspuren Richtung Lindau, 2 Fahrspuren Richtung München

  • Sonntags ab 15 Uhr: 3 Fahrspuren Richtung München, 2 Fahrspuren Richtung Lindau

Erstes Etappenziel an der Tunneloberfläche erreicht

Pressemeldung vom 30.06.2025

Die Instandsetzungsmaßnahmen an der Tunneloberfläche entlang der Maria-Eich-Str. sind fertiggestellt. Seit Montag, 30.06.2025, ist die Straße wieder für den Verkehr freigegeben. Es bleiben nur im Bereich oberhalb des Tunnels Halteverbote um die Arbeiten an der Lärmschutzwand abschließen zu können.



Ebenfalls seit Montag, 30.06.2025 bis voraussichtlich Ende Oktober 2025, ist im Gegenzug nun die Jahnstraße gesperrt. Die Umleitung erfolgt über die Maria-Eich-Str. und Mathildenstr.

Entlang der Jahnstr. erfolgt genauso wie auf der Maria-Eich-Str. die Instandsetzung der Tunneloberseite.

Ansprechpartner

Platzhalter mit Autobahn Logo

Katharina Werther

Stabsstelle Kommunikation

Telefon
+49 89 545523280

Die Autobahn GmbH des Bundes

Niederlassung: Südbayern
Seidlstraße 7-11
80335 München
