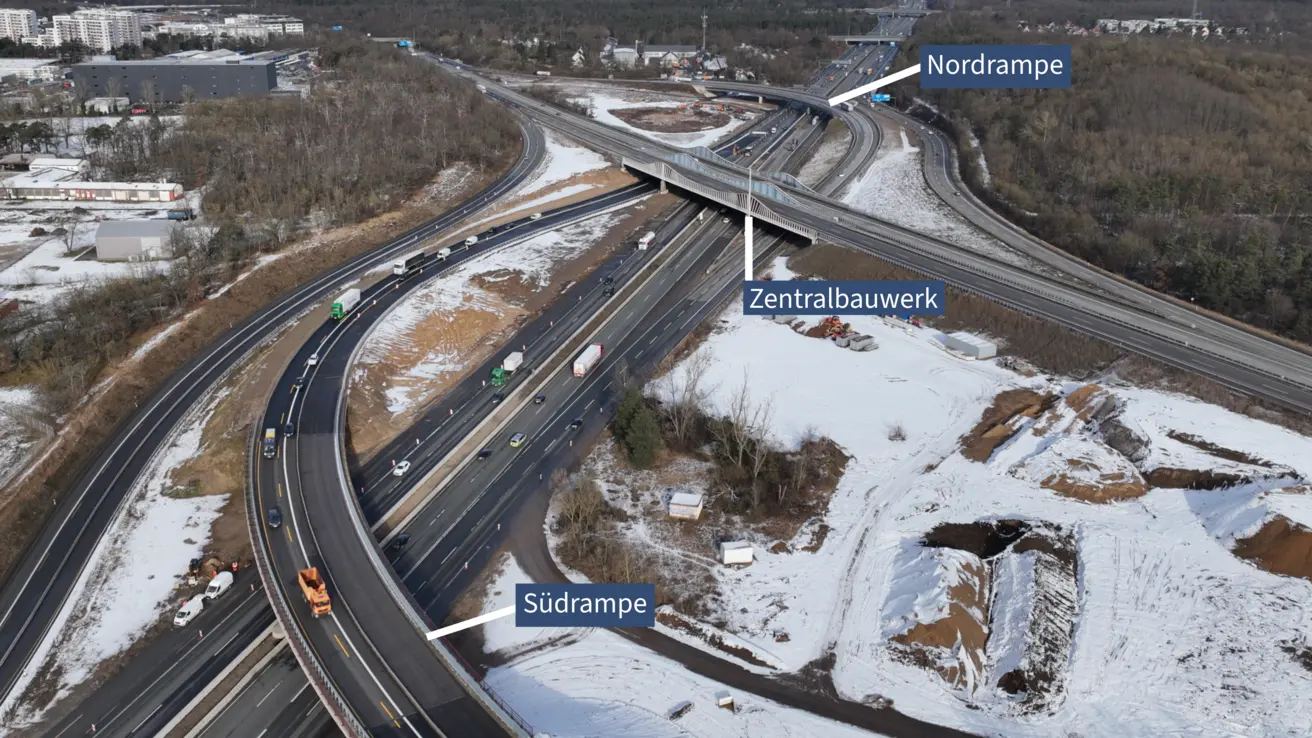

Erneuerung der Brückenbauwerke am Darmstädter Kreuz

Die vier Brückenbauwerke im Kreuzungsbereich der Autobahnen A5 und A67 am Darmstädter Kreuz wiesen Tragfähigkeitsdefizite auf und mussten erneuert werden. Im Rahmen der Gesamtmaßnahme, die bis Ende August 2026 andauerte, wurden die vier Bauwerke, Nordrampe, Südrampe und die zwei Teilbauwerke des Zentralbauwerks durch Neubauten ersetzt.

Stand: 16.10.2026

Daten & Fakten

Bauende
August 2026

Baukosten
ca. 115 Mio. Euro

Projektinformation

Seit Januar 2020 liefen Arbeiten zur Durchführung des Bauvorhabens. Alle Bauwerke wurden zwischenzeitlich vollständig hergestellt und unter Verkehr genommen. Aufgrund von umfangreicheren Kampfmittelsondierungen im Bestand war mit einer Gesamtfertigstellung inkl. Rekultivierung des Baufeldes Ende 2026 zu rechnen. Die Arbeiten konnten bereits vorher fertiggestellt werden.



Bis zur Erreichung aller Meilensteine wurde eine Vielzahl an Teilleistungen erbracht.

Neben der vorlaufenden Baufeldfreimachung mit einem Großteil der Kampfmittelsondierungen waren dies u.a. die Verschiebung der Rampe A67 in Fahrtrichtung Mannheim und der Abbruch der Überführungsbauwerke an der Nordrampe und den beiden Zentral-Teilbauwerken.

Hieran anschließend erfolgte die Herstellung der Taktkeller als Vormontageplatz für die stählernen Trägerroste der neuen Bauwerke sowie die sukzessive Lieferung der Teilsegmente zum Zusammenbau. Die Errichtung der Unterbauten, Widerlager und Pfeiler erfolgte parallel. Den Abschluss bildete die Anbindung des Straßenbaus mit Montage der Schutzeinrichtungen und Straßenausstattung vor der Verkehrsfreigabe.

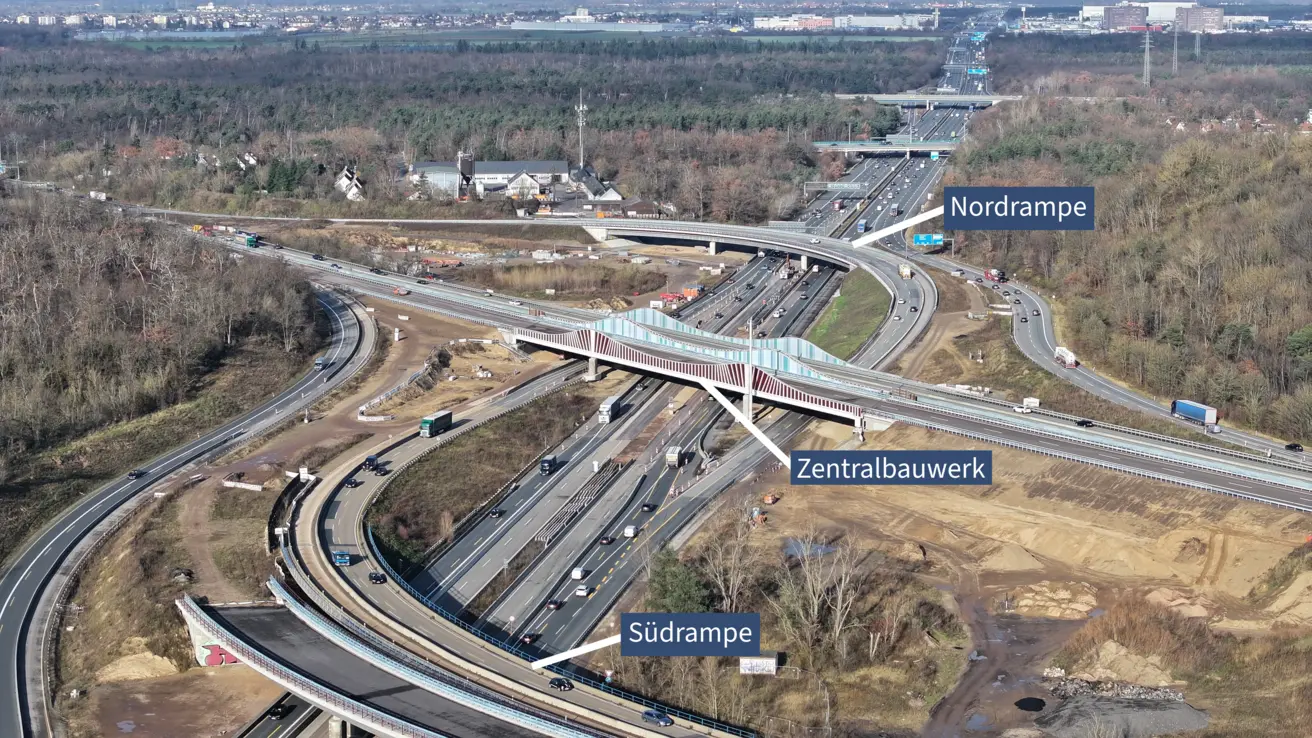

Die Nordrampe führt die A67 mit zwei Fahrstreifen von Süden nach Norden über die A5. Das Bestandsbauwerk aus dem Jahr 1966 hatte eine Gesamtlänge von 138 Metern über vier Felder. Bei einer Restnutzungsdauer bis Ende 2019 war der Zustand von allen drei Bauwerken am kritischsten. Diese Verkehrsverbindung wurde deshalb im Januar 2020 gesperrt. Das neue Bauwerk ist als Stahlverbundbauwerk mit drei begehbaren Stahlhohlkästen ausgebildet. Die Bauwerkslänge vergrößert sich auf 170 Meter, um eine projektierte LKW-Ausfädelungsspur zu berücksichtigen. Die Feldanzahl reduziert sich auf drei. Das Bauwerk wurde an der Stelle des Bestandsbauwerkes errichtet und konnte bereits Ende 2023 fertiggestellt und unter Verkehr genommen werden.

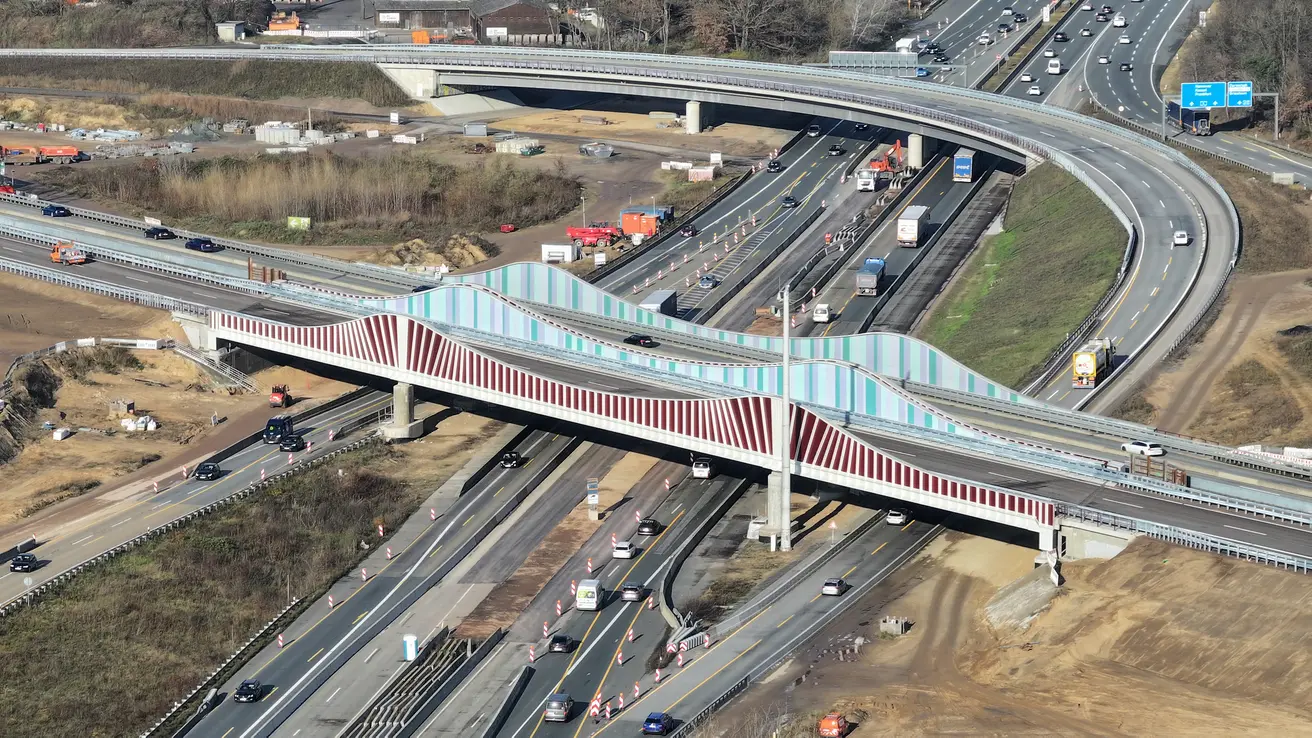

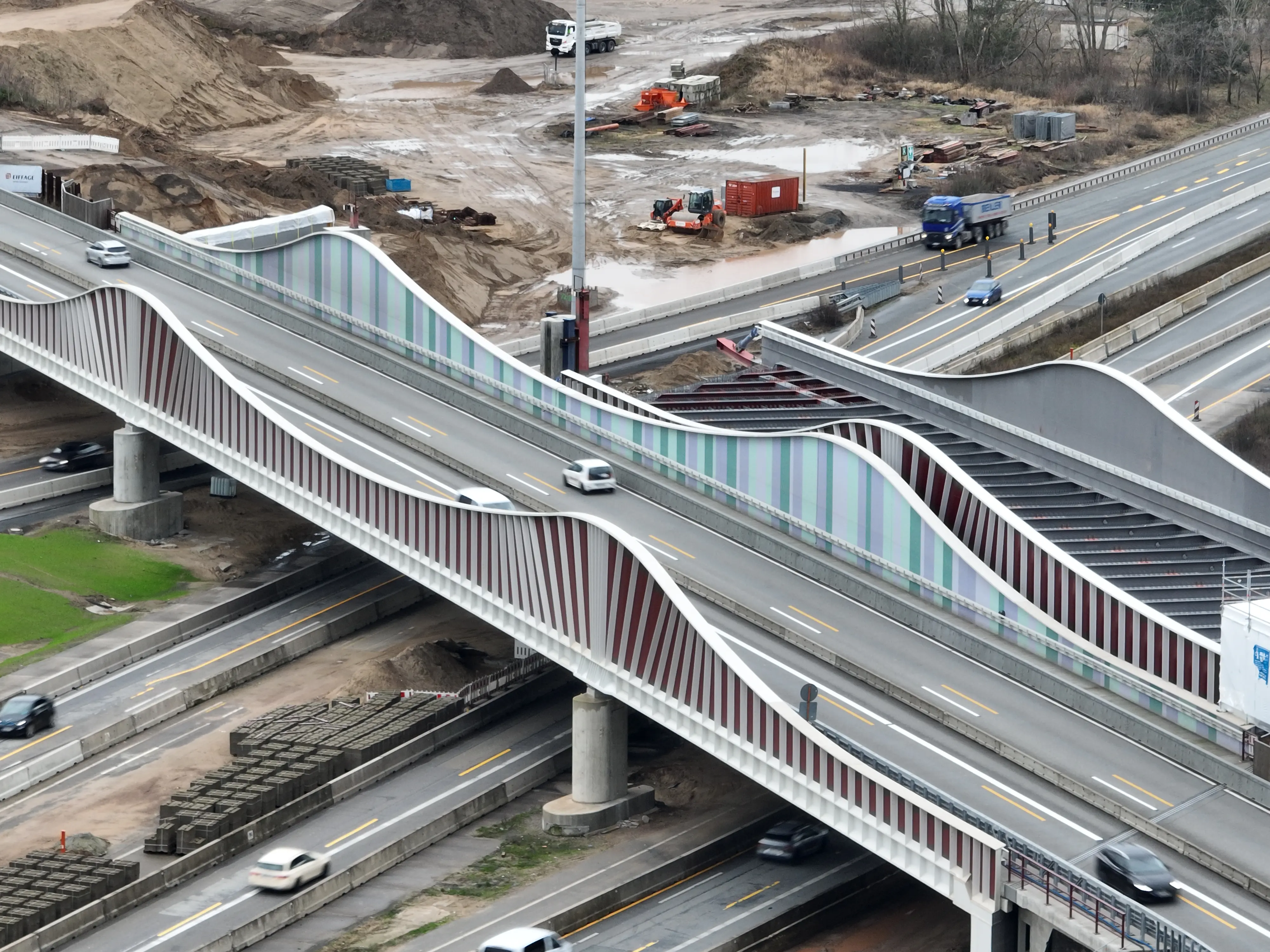

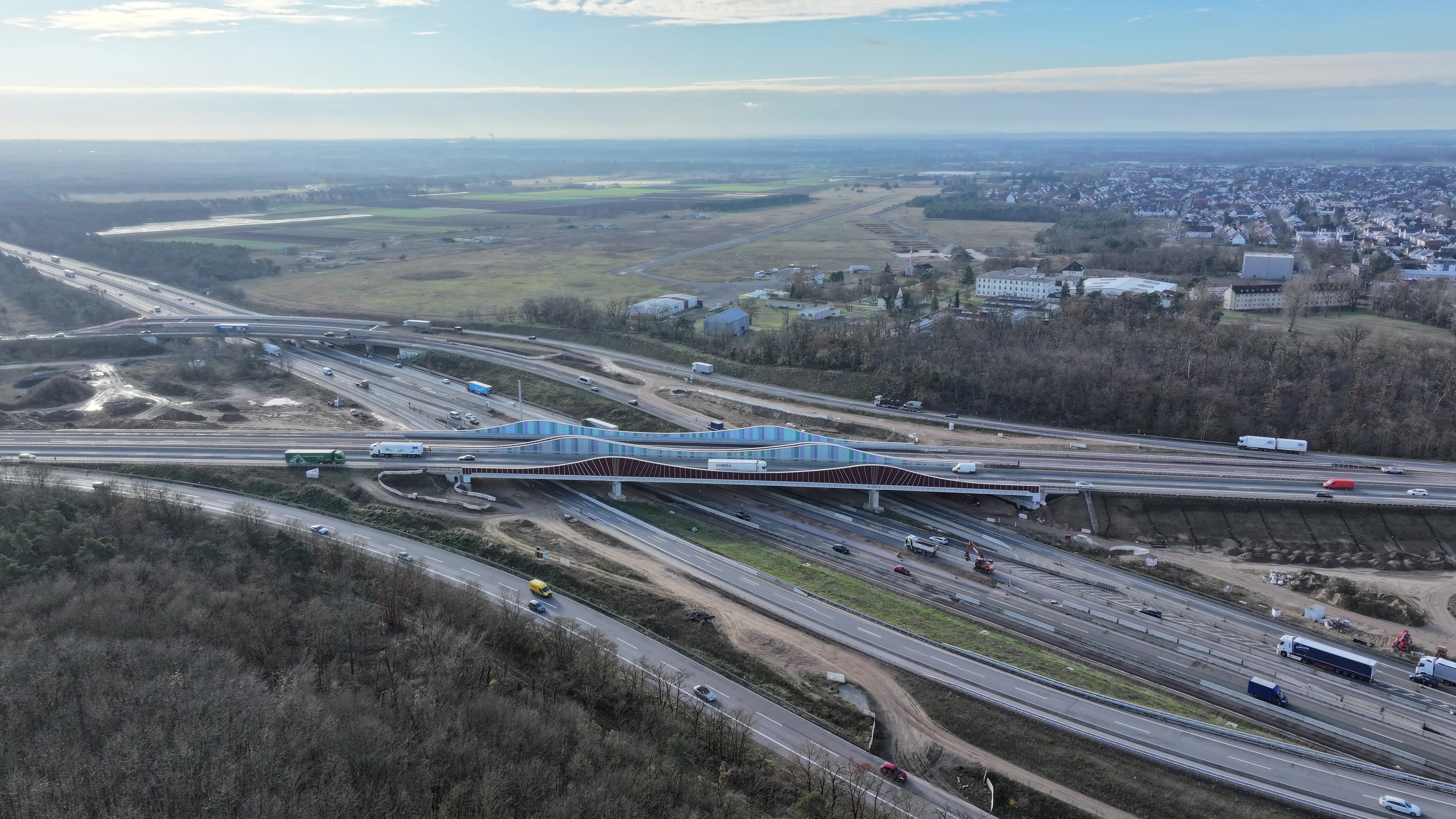

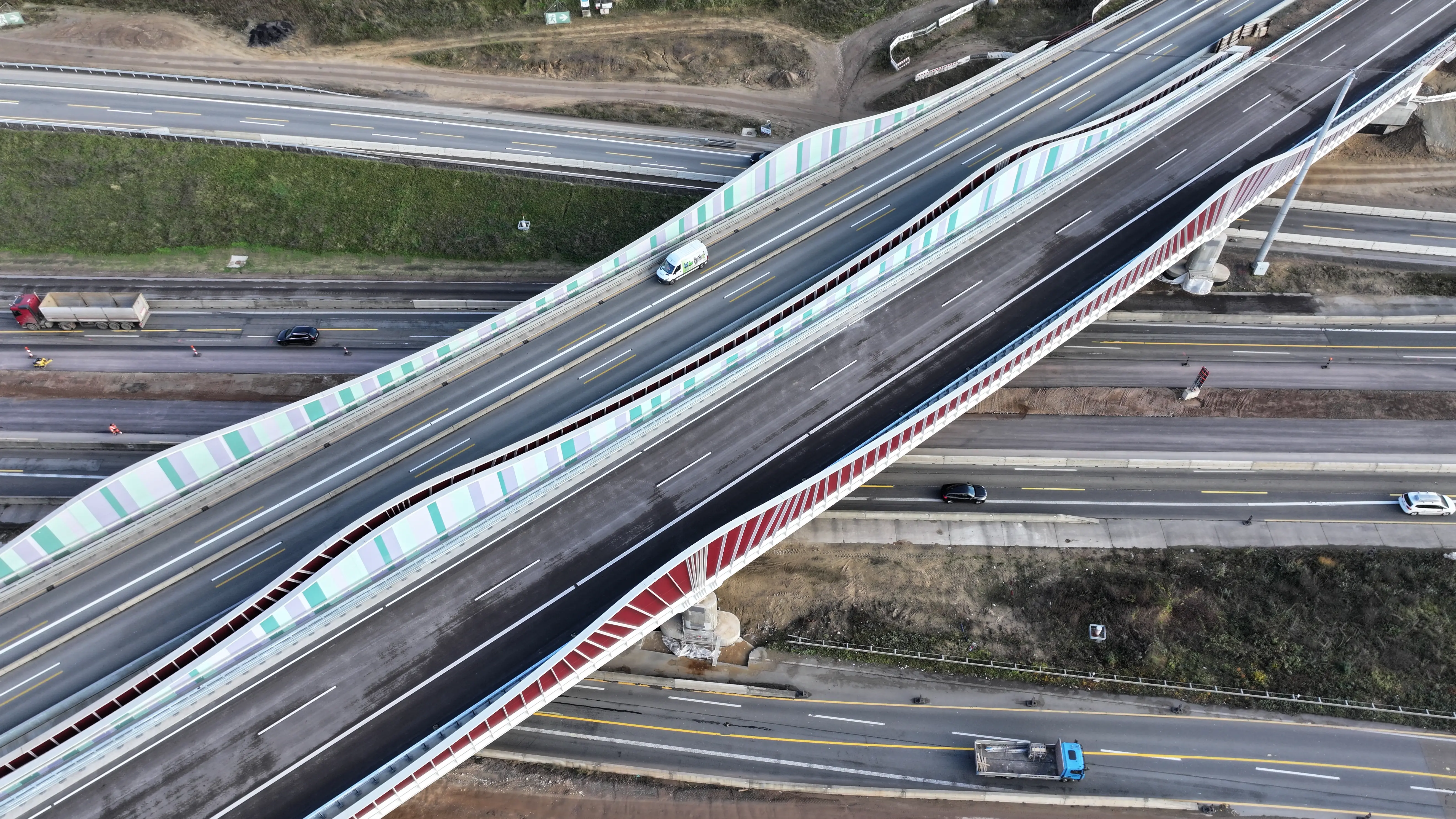

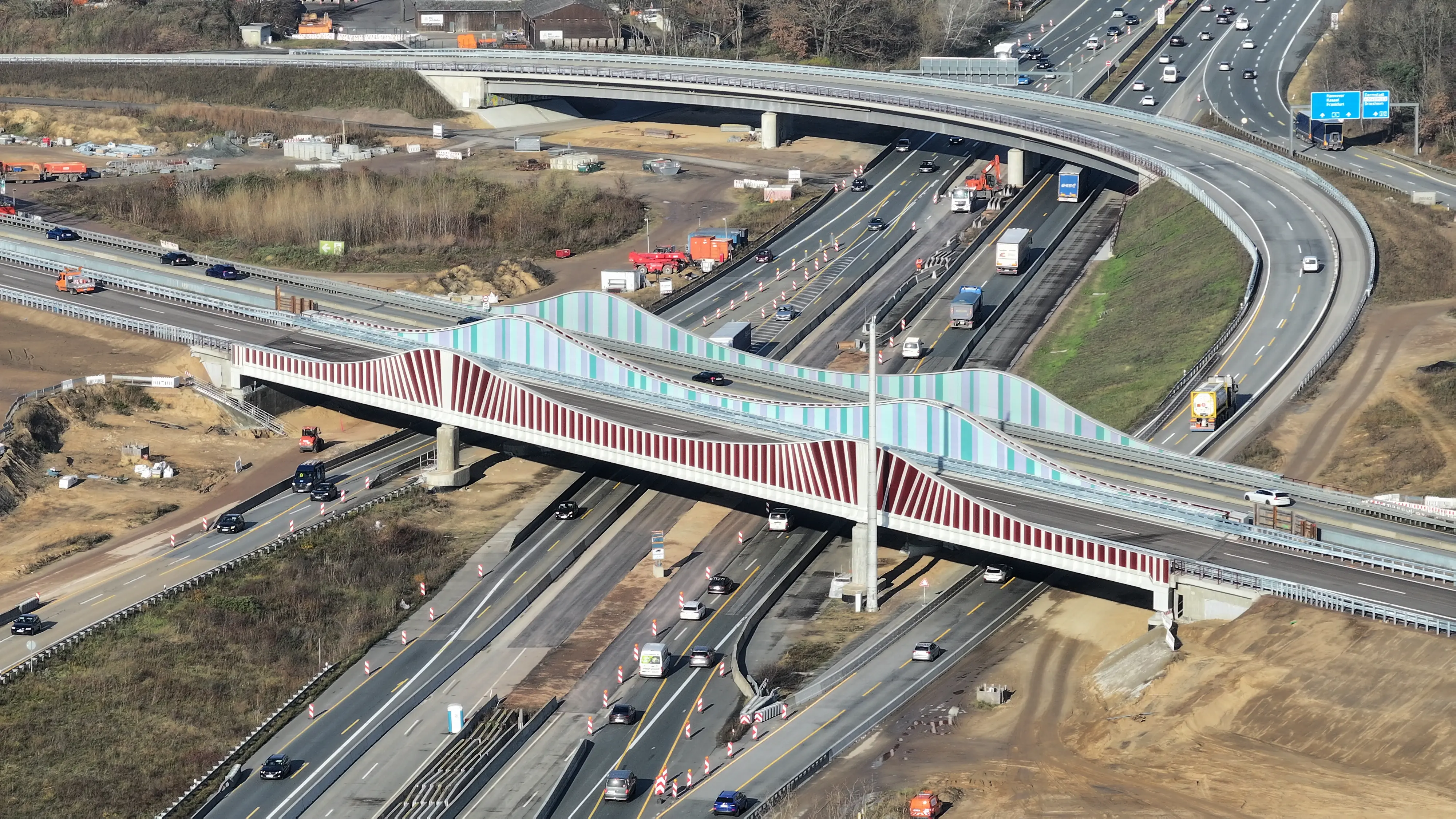

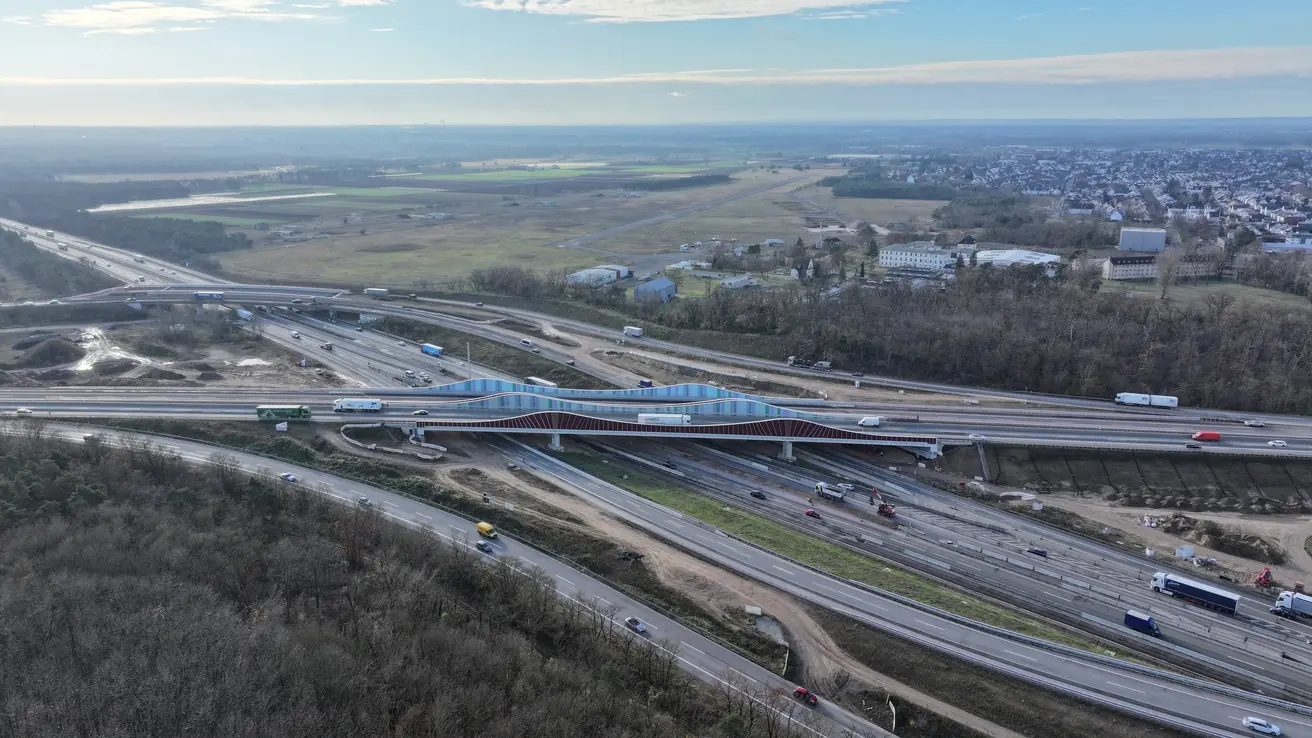

Das Zentralbauwerk bestand aus zwei Teilbauwerken mit Baulängen von 122,5 Metern, ebenfalls auf vier Felder aufgeteilt. Auf dem Bauwerk geht der Nordabschnitt der A67 in den Südabschnitt der A5 über, unter dem Bauwerk sind es der Nordabschnitt der A5 und der Südabschnitt der A67. Die Teilbauwerke waren aus dem Jahr 1967 mit erheblichen Schäden, statischen Defiziten und unzureichenden Abmessungen. Auch hier wurde für die neue Brücke eine Stahlverbundbauweise vorgesehen, aber mit der außergewöhnlichen Geometrie einer wellenförmigen Trogbrücke. Das neue Bauwerk erstreckt sich über drei Felder mit einer Länge von 160 Meter. Die Teilbauwerke wurden ebenfalls an der Stelle der Bestandsbauwerke errichtet und konnten, Teilbauwerk Nord bereits Mitte 2023 und Teilbauwerk Süd Ende 2024, fertiggestellt und unter Verkehr genommen werden.



Die Südrampe führt die A5 mit ebenfalls zwei Fahrstreifen von Norden nach Süden über die A67. Das Bestandsbauwerk hatte eine Länge von 138 Metern über vier Felder und stammte aus dem Jahr 1967. Das neue Bauwerk wurde als Stahlverbundbauwerk mit drei nur bedingt begehbaren Stahlhohlkästen hier jedoch neben dem Bestandsbauwerk errichtet. Die Bauwerkslänge verringerte sich auf 94 Meter. Die Anschlussarbeiten der Südrampe an das neue Bauwerk sind abgeschlossen, das Bestandsbauwerk ist abgerissen, danach erfolgte der Teilrückbau der alten Rampe. Abschluss der Maßnahme bildete die Wiederherstellung des Baufeldes mit Rekultivierung der Flächen.



Die Gesamtkosten der Maßnahme beliefen sich auf rund 115 Millionen Euro, die vom Bund getragen werden. Ursprünglich war mit Kosten von rund 96 Millionen Euro geplant worden. Die Ursachen für die Kostenentwicklung waren zum einen die allgemeine Baupreissteigerung und zum anderen notwendig gewordene Anpassungen der Bauabläufe und Planungen der Bauwerke aufgrund neuer Baugrunderkenntnisse.
