Ersatzneubau des A48-Überführungsbauwerkes der L307 bei Höhr-Grenzhausen
Daten & Fakten
Baubeginn
3. Quartal 2025
Bauende
Ende 2. Quartal 2027
Investitionskosten
ca. 10 Mio. €
Spannweite des Ersatzneubaus
47 Meter
Breite des Ersatzneubaus
12 Meter
Konstruktionsart des Ersatzneubaus
Integrale Stahlverbundbrücke
Projektinformation
Die Autobahn GmbH prüft regelmäßig Brücken und modernisiert diese. Die 1959 für den Verkehr freigegebene Plattenbalkenbrücke überführt die Landesstraße L307 an der Anschlussstelle (AS) Höhr-Grenzhausen über die A48. Das Überführungsbauwerk hat drei Brückenfelder und erstreckt sich auf 60 Metern Länge über die Bundesautobahn. Das Bauwerk weist nach mehr als sechs Jahrzehnten Nutzung Defizite auf, die einen Ersatzneubau erforderlich machen.
Zur Sicherstellung der Tragfähigkeit des Bestandsbauwerkes gelten aktuell kompensatorische Maßnahmen. So ist das Bauwerk zurzeit mittels einer Ampelregelung nur einstreifig befahrbar. Das alte Bauwerk wird im Zuge der bis Mitte 2027 andauernden umfassenden Maßnahme zurückgebaut und wird in derselben Lage durch eine neue, integrale Stahlverbundbrücke ersetzt. Diese Bauweise zeichnet sich aufgrund der fehlenden Fahrbahnübergangskonstruktionen und Brückenlager als besonders wartungsarm aus.
Zur Aufrechterhaltung des Verkehrs wird im Rahmen des ersten Bauabschnittes eine Behelfsbrücke neben dem Bestandsbauwerk errichtet.
Zur Ausführung der Arbeiten wurde Anfang August 2025 die Baustellenverkehrsführung eingerichtet. Während der gesamten Baumaßnahme stehen den Verkehrsteilnehmenden im Rahmen der Baustellenverkehrsführung im Zuge der A48 in beide Fahrtrichtungen dauerhaft zwei verengt geführte Fahrstreifen zur Verfügung. Die Auf- und Abfahrten im Bereich der AS Höhr-Grenzhausen werden entsprechend verkürzt. Während der Bauzeit gilt im Baustellenbereich eine Geschwindigkeitsbeschränkung von 80 km/h.
Zur Montage der provisorischen Behelfsbrücke wurde der Mitfahrerparkplatz im Bereich der Anschlussstelle Höhr-Grenzhausen für die Dauer der Bauzeit gesperrt. Ein Ausweichparkplatz wurde seitens des Landesbetriebes Mobilität Rheinland-Pfalz neben dem Sahm-Kreisel in Höhr-Grenzhausen im Bereich zwischen der L307 und der Westerwaldstraße übergangsweise eingerichtet.
Die Baumaßnahme hat Ende August 2025 mit den ersten Vorbereitungsarbeiten begonnen und wird im Rahmen von vier Bauabschnitten bis Mitte 2027 umgesetzt.
Verkehrsbedeutung
Die A48 ist im Bereich der AS Höhr-Grenzhausen eine stark frequentierte Verkehrsachse zwischen dem Autobahndreieck Dernbach und Koblenz.
Die durchschnittliche tägliche Verkehrsstärke (DTV) liegt:
- im Bereich der A48 bei 44.748 Fahrzeugen, davon rund 17 Prozent Schwerlastverkehr (7.384 Lkw)
- im Bereich der L307 bei 6.100 Fahrzeugen, davon rund 5 Prozent Schwerlastverkehr (305 Lkw)
*Die DTV-Werte stammen aus dem Jahr 2022.
Bauabschnitte
Die bauliche Umsetzung des Projekts ist in vier Bauabschnitte unterteilt. Über den Umfang und den Start der einzelnen Bauabschnitte werden wir im Rahmen unserer Presse- und Öffentlichkeitsarbeit jeweils rechtzeitig gesondert informieren.
In jedem Bauabschnitt ist zur Ausführung der Arbeiten eine temporäre Vollsperrung notwendig. Die Vollsperrungen werden jeweils in der verkehrsarmen Zeit am Wochenende eingerichtet, um die Verkehrseinschränkungen so gering wie möglich zu halten. Betroffen ist der Abschnitt der A48 zwischen dem Autobahndreieck Dernbach und der Anschlussstelle Bendorf-Neuwied sowie die L307 im Bereich der Anschlussstelle Höhr-Grenzhausen. Eine örtliche Umleitung wird ausgeschildert und führt die Verkehrsteilnehmenden über die B49 und B42.
Bauabschnitt 1: Errichtung Behelfsbrücke
Zur Errichtung der Behelfsbrücke wurden in einem ersten Schritt ab Ende August 2025 Böschungssicherungen, sogenannte „Verbauten“, hergestellt, um die Gründung und den Bau der beiden provisorischen Brückenwiderlager zu ermöglichen.
Je Widerlager wurden dabei vier Großbohrpfähle mit jeweils 15 und 12 Metern Tiefe hergestellt, um die Gründung und den Bau der Brückenwiderlager zu ermöglichen. Die Behelfsbrücke, die zuvor im Autobahnkreuz Mainz-Süd eingebaut war, wird seit Mitte November 2025 bis 23. Dezember 2025 auf dem Mitfahrerparklatz im Bereich der Anschlussstelle Höhr-Grenzhausen vormontiert. Die provisorische Brücke wiegt insgesamt rund 235 Tonnen, ist 6,50 Meter breit und hat eine Spannweite von 56 Metern. Sie besteht aus rund 4000 Einzelteilen, davon allein rund 3.200 Bolzen.

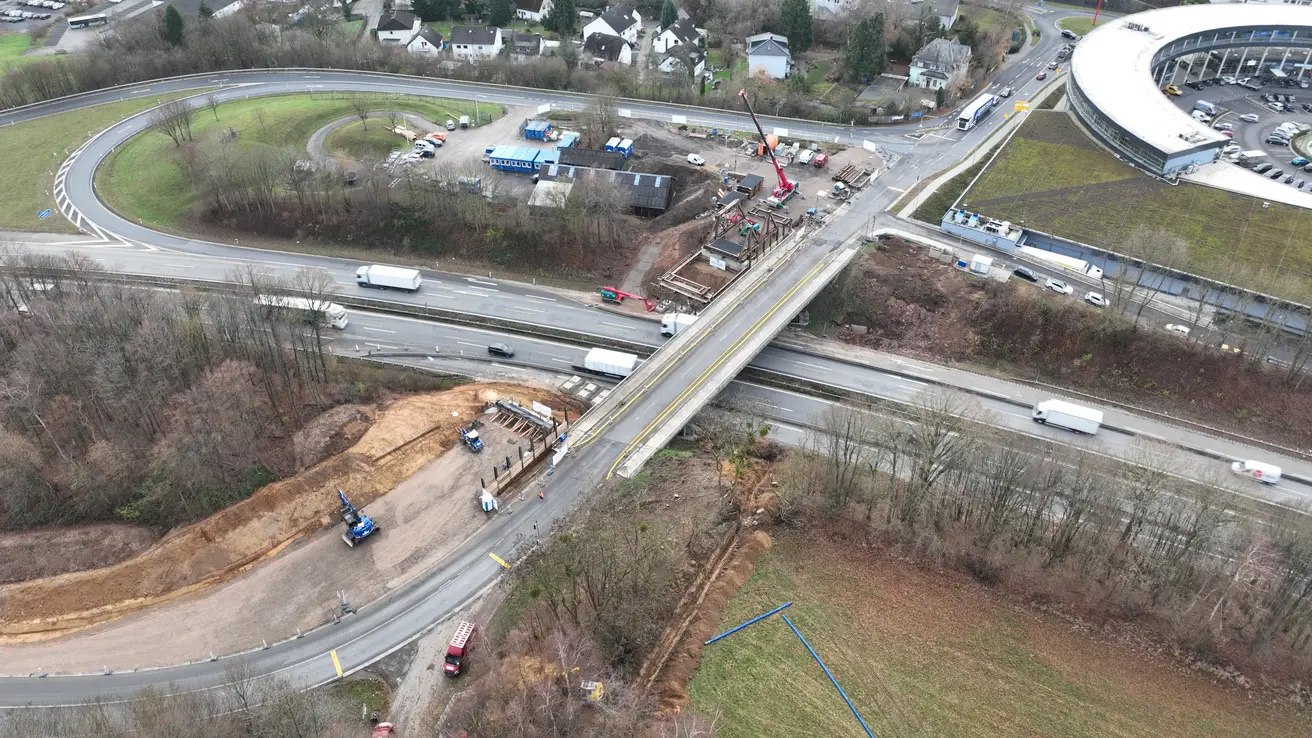

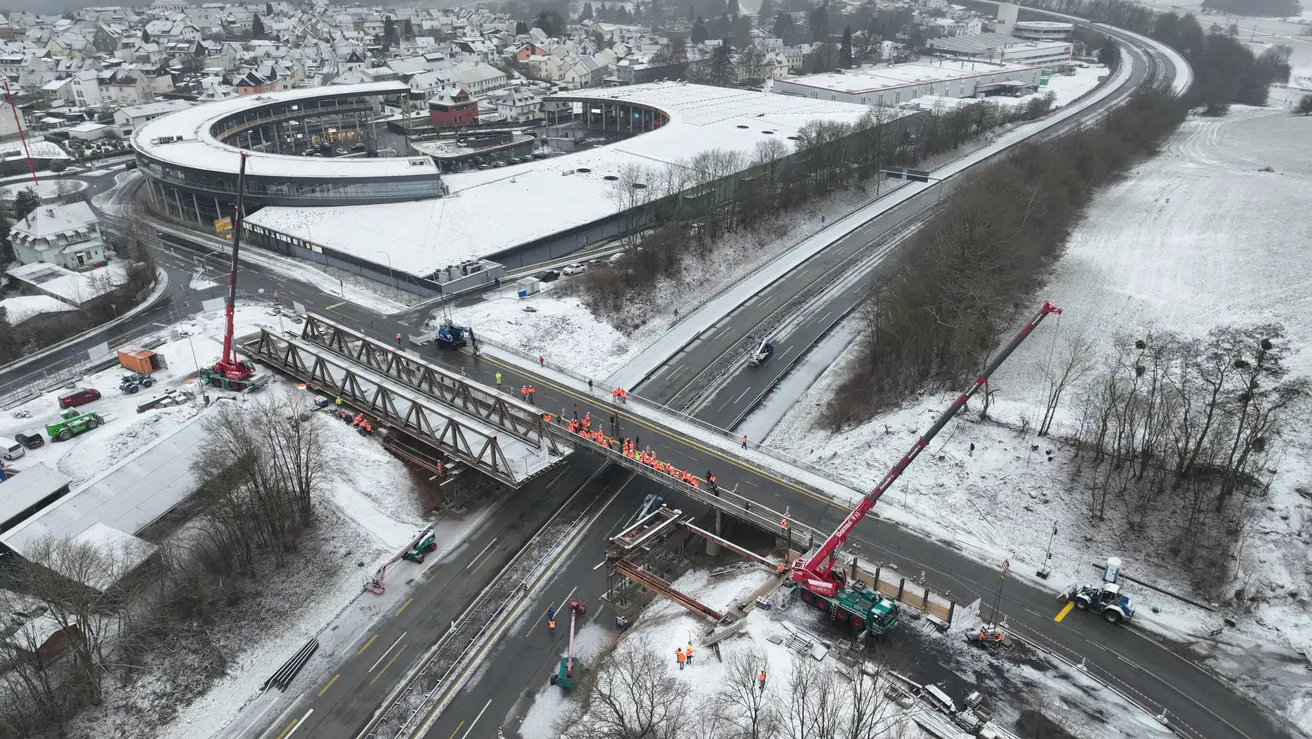

Dank des planmäßigen Baufortschrittes wurde die Behelfsbrücke am Samstag, 10. Januar 2026, unter Vollsperrung der A48 zwischen dem Autobahndreieck Dernbach und der Anschlussstelle Bendorf/ Neuwied mit Hilfe eines Taktschiebeverfahrens per Litzenhub und hydraulischem Seilzug in die richtige Position auf die provisorischen Brückenlager verschoben. Der Verschub dauerte rund zwei Stunden, die Verschiebegeschwindigkeit lag bei einem Meter in der Minute. Unter Vollsperrung wurde im Anschluss am Sonntag, 11. Januar 2026, die Behelfsbrücke fixiert, um in der Endposition gehalten zu werden. Anschließend wurden notwendige Arbeiten an den Fahrbahnrändern ausgeführt. Seit Abschluss der Arbeiten am Sonntagabend steht der Streckenabschnitt den Verkehrsteilnehmenden wieder wie gewohnt zur Verfügung.
Im Anschluss an den Brückenverschub werden in den kommenden Wochen die Fahrbahnangleichung sowie die Verkehrsanbindung der Behelfsumfahrung hergestellt. Geeignete Witterung und ein planmäßiger Bauablauf vorausgesetzt, soll der erste Bauabschnitt in der zweiten Februarwoche mit der Inbetriebnahme der Behelfsbrücke abgeschlossen werden.
Dort stehen den Verkehrsteilnehmenden zwei verengt geführte Fahrstreifen sowie ein Gehweg zur Verfügung. Eine Geschwindigkeitsbegrenzung auf 30 km/h wird im Bereich der Behelfsbrücke und der Behelfsstraße eingerichtet.
Bauabschnitt 2: Rückbau Bestandsbauwerk
Der Rückbau des Bestandsbauwerkes wurde im Januar 2026 zunächst an dessen Widerlagern vorbereitet. Der Spannbetonüberbau, die Widerlager, die Pfeiler und die Anpralldämpfer wurden im Anschluss in der Zeit von Freitag, 27. Februar 2026, bis Montag, 2. März 2026, vollständig zurückgebaut. Im Einsatz waren dabei zwei 70-Tonnen-Hydraulikbagger sowie ein 20-Tonnen-Bagger, die das Bauwerk systematisch zerkleinert haben. Dabei fielen rund 1.700 Tonnen Bauschutt, darunter allein 600 Kubikmeter Beton-Abbruchmaterial, an. Die Fahrbahn der A48 war zuvor im Baustellenbereich großflächig mit Holz abgedeckt worden, um die Asphaltdeckschicht vor Beschädigungen zu schützen. Der angefallene Beton und Stahl werden vollständig recycelt. Zur Ausführung der Arbeiten musste die A48 von Freitag, 27. Februar 2026, circa 20.00 Uhr, bis Montag, 2. März 2026, circa 5.00 Uhr, gesperrt werden. Mit dem Abschluss der Rückbauarbeiten beginnen die Arbeiten im Rahmen des dritten Bauabschnittes.
Bauabschnitt 3: Herstellung Ersatzneubau
Nach Fertigstellung der Verbauten und Baugruben sind zwischen April 2026 und September 2026 die Gründungsarbeiten sowie der Bau der beiden Brückenwiderlager ausgeführt worden. Die Bauarbeiten sind planmäßig vorangekommen, sodass, nach Fertigstellung der Widerlager, in der Zeit von Freitag, 25. September 2026, circa 20.00 Uhr, bis Montag, 28. September 2026, circa 5.00 Uhr, unter Vollsperrung der A48 zwischen dem Autobahndreieck Dernbach und der Anschlussstelle Bendorf/ Neuwied die Stahlverbundträger mit Betonfertigteilen eingehoben worden sind.
Die 47 Meter langen Verbund-Fertigteilträger wurden mit Hilfe von zwei Mobilkränen auf die beiden Widerlager gelegt. Das Gewicht eines Trägers inklusive des Betons beträgt rund 65 Tonnen. Insgesamt wurden fünf Stahlverbundträger, die in Kielce (Polen) und im hessischen Nidda hergestellt worden sind, eingehoben. Diese bilden die Tragkonstruktion des neuen Brückenbauwerkes. Ablauf: Der Einhub der Stahlträger erfolgte am Samstag; in der Nacht zuvor wurden die Stahlträger als Schwertransporte angeliefert und wurden zwei Mobilkräne auf der Autobahn für den Einhub der Stahlverbundträger aufgebaut. Nach Ausführung dieser Arbeiten wurden am Sonntag die Gerüste für die weiteren Arbeiten an der Unterseite der neuen Brücke montiert.
Nach Abschluss des dritten Bauabschnitts wird der Verkehr über das neu errichtete Bauwerk geführt.
Das umfangreiche Bauprojekt soll, geeignete Witterung und ein planmäßiger Bauablauf vorausgesetzt, bis Mitte 2027 realisiert werden. Nach der Verkehrsfreigabe des neuen Brückenbauwerkes erfolgt im Jahr 2027 im Rahmen des viertes Bauabschnittes der Rückbau der provisorischen Behelfsbrücke.
Bauabschnitt 4: Rückbau Behelfsbrücke
Im letzten Bauabschnitt, der von circa Januar 2027 bis Juli 2027 andauernd wird, wird die Behelfsbrücke mitsamt der Behelfsumfahrung zurückgebaut. Die provisorische Brücke wird auf dem Mitfahrerparkplatz im Bereich der Anschlussstelle Höhr-Grenzhausen wieder demontiert. Im Bereich der Anschlussstelle erfolgt sodann der Rückbau der provisorischen Widerlager. Der Mitfahrerparkplatz Höhr-Grenzhausen steht den Verkehrsteilnehmenden mit Abschluss der Gesamtmaßnahme wieder wie gewohnt zur Verfügung.
Baustellenverkehrsführung
Während der gesamten Baumaßnahme stehen den Verkehrsteilnehmenden im Rahmen der Baustellenverkehrsführung im Zuge der A48 in beide Fahrtrichtungen in der Regel zwei verengt geführte Fahrstreifen zur Verfügung. Die Auf- und Abfahrten im Bereich der AS Höhr-Grenzhausen werden entsprechend verkürzt. Während der Bauzeit gilt im Baustellenbereich eine Geschwindigkeitsbeschränkung von 80 km/h.
Im Rahmen des dritten Bauabschnittes wird der Verkehr während der Arbeiten im Mittelstreifen von September bis Ende November 2026 im Bereich der Anschlussstelle Höhr-Grenzhausen in Fahrtrichtung Koblenz auf einem kurzen Teilstück von zwei auf einen Fahrstreifen verengt und am Baufeld vorbeigeleitet. Die Zufahrt der AS Höhr-Grenzhausen in Fahrtrichtung Koblenz wird sodann zum zweiten Fahrstreifen. Auf der Richtungsfahrbahn Köln/Frankfurt stehen den Verkehrsteilnehmenden dauerhaft zwei verengte Fahrstreifen zur Verfügung. Auf der Richtungsfahrbahn Köln/Frankfurt ist lediglich die Abfahrt Höhr-Grenzhausen verkürzt.
In jedem Bauabschnitt ist zur Ausführung der Arbeiten eine temporäre Vollsperrung notwendig. Die Vollsperrungen werden jeweils in der verkehrsarmen Zeit am Wochenende eingerichtet, um die Verkehrseinschränkungen so gering wie möglich zu halten. Betroffen ist der Abschnitt der A48 zwischen dem Autobahndreieck Dernbach und der Anschlussstelle Bendorf-Neuwied sowie die L307 im Bereich der Anschlussstelle Höhr-Grenzhausen. Eine örtliche Umleitung wird ausgeschildert und führt die Verkehrsteilnehmenden über die B49 und B42.
Großraum- und Schwerlasttransporte
Aufgrund der zwei verengt geführten Fahrstreifen in beide Fahrtrichtungen ohne Überfahrt des Mittelstreifens gibt es im Zuge der A48 im Bereich der Anschlussstelle Höhr-Grenzhausen nur marginale Einschränkungen für Großraum- und Schwerlasttransporte.
Einhub der Stahlträger im Bereich der AS Höhr-Grenzhausen führt zu temporären Verkehrseinschränkungen
Die Niederlassung West der Autobahn GmbH des Bundes lässt, wie bekannt, im Bereich der Anschlussstelle (AS) Höhr-Grenzhausen das A48-Überführungsbauwerk der L307 neu errichten. Die Bauarbeiten kommen planmäßig voran. Im Rahmen des dritten Bauabschnittes des umfangreichen, mehrjährigen Bauprojektes werden nun, nach Fertigstellung der beiden Brückenwiderlager, die Stahlträger mit Betonfertigteilen eingehoben. Zur Ausführung dieser Arbeiten wird in der Zeit von Freitag, 25. September 2026, ab circa 20.00 Uhr, bis Montag, 28. September 2026, circa 5.00 Uhr, die A48 zwischen dem Autobahndreieck (AD) Dernbach und der Anschlussstelle (AS) Bendorf/ Neuwied in beide Fahrtrichtungen voll gesperrt. Die Zufahrt zur A48 im Bereich der Anschlussstelle Höhr-Grenzhausen in Fahrtrichtung Autobahndreieck Dernbach kann wie gewohnt genutzt werden.
Eine örtliche Umleitung wird ausgeschildert und führt die Verkehrsteilnehmenden mit dem Ziel Höhr-Grenzhausen über die B49 bzw. die B42. Nach Abschluss der Arbeiten steht der oben genannte Streckenabschnitt den Verkehrsteilnehmenden wieder wie gewohnt zur Verfügung.
Die Autobahn GmbH bittet die Verkehrsteilnehmenden um eine vorsichtige Fahrweise auf der Umleitungsstrecke sowie um Verständnis für die aufgrund der notwendigen Arbeiten unvermeidbaren Verkehrsbeeinträchtigungen.
Hintergrund:
Im Rahmen des Ersatzneubaus des A48-Überführungsbauwerkes der L307 wurden in den vergangenen Monaten die beiden neuen Brückenwiderlager hergestellt. Auf diese beiden Widerlager werden nun im Rahmen der Vollsperrung 47 Meter lange Verbund-Fertigteilträger gelegt, die später die Tragkonstruktion des neuen Brückenbauwerkes bilden. Das umfangreiche Bauprojekt soll, geeignete Witterung und ein planmäßiger Bauablauf vorausgesetzt, bis Mitte 2027 realisiert werden. Zur Aufrechterhaltung des Verkehrs während der Maßnahme dient die im Januar 2026 fertiggestellte Behelfsbrücke. Im Anschluss an die Fertigstellung der Behelfsbrücke wurden das alte Bestandsbauwerk zurückgebaut und die Gründung des Ersatzneubaus (Brückenwiderlager) hergestellt. Nach der Verkehrsfreigabe des neuen Brückenbauwerkes erfolgt im Jahr 2027 der Rückbau der provisorischen Behelfsbrücke. Über den weiteren Baufortschritt und den Beginn des vierten Bauabschnittes werden wir wie gewohnt im Rahmen unserer Presse- und Öffentlichkeitsarbeit gesondert informieren.
Arbeiten im dritten Bauabschnitt führen zu temporären Verkehrseinschränkungen (Update)
Die Niederlassung West der Autobahn GmbH des Bundes lässt, wie mitgeteilt, das A48-Überführungsbauwerk der L307 im Bereich der Anschlussstelle (AS) Höhr-Grenzhausen neu errichten. Das mehrjährige, umfangreiche Bauprojekt wird in vier Bauabschnitten ausgeführt und soll bis Mitte 2027 abgeschlossen werden.
Im Rahmen des dritten Bauabschnittes werden von Montag, 31. August 2026, bis voraussichtlich Ende November 2026 Arbeiten im Mittelstreifen ausgeführt.
Zur Ausführung dieser Arbeiten ist im Zuge der A48 in Fahrtrichtung Koblenz seit Donnerstag, 20. August 2026, die Baustellenverkehrsführung geändert. Der Verkehr wird im Bereich der Anschlussstelle Höhr-Grenzhausen in Fahrtrichtung Koblenz auf einem kurzen Teilstück von zwei auf einen Fahrstreifen verengt und am Baufeld vorbeigeleitet. Die Zufahrt der AS Höhr-Grenzhausen in Fahrtrichtung Koblenz wird sodann zum zweiten Fahrstreifen.
Auf der Richtungsfahrbahn Köln/Frankfurt wird der Verkehr weiterhin auf zwei verengten Fahrstreifen am Baufeld vorbeigeführt. Zur Ausführung der oben genannten Arbeiten ist auf der Richtungsfahrbahn Köln/Frankfurt ab Freitag, 28. August 2026, lediglich die Abfahrt Höhr-Grenzhausen verkürzt.
Hintergrund der temporär geänderten Verkehrsführung ist die notwendige Errichtung eines Gerüstturmes in der Fahrbahnmitte als statische Unterstützung bei dem für September 2026 geplanten Einhub der Stahlträger sowie bei der anschließenden Betonage der Fahrbahnplatte des neuen Brückenbauwerkes. Geeignete Witterung und ein planmäßiger Bauablauf vorausgesetzt, sollen die Arbeiten im dritten Bauabschnitt voraussichtlich im Dezember 2026 abgeschlossen werden.
Über den Fortgang der Arbeiten im dritten Bauabschnitt und die damit einhergehenden Verkehrseinschränkungen werden wir wie gewohnt im Rahmen unserer Presse- und Öffentlichkeitsarbeit informieren.
Die Autobahn GmbH bittet die Verkehrsteilnehmenden um eine umsichtige Fahrweise im Baustellenbereich sowie um Verständnis für die aufgrund der notwendigen Arbeiten unvermeidbaren Verkehrsbeeinträchtigungen.

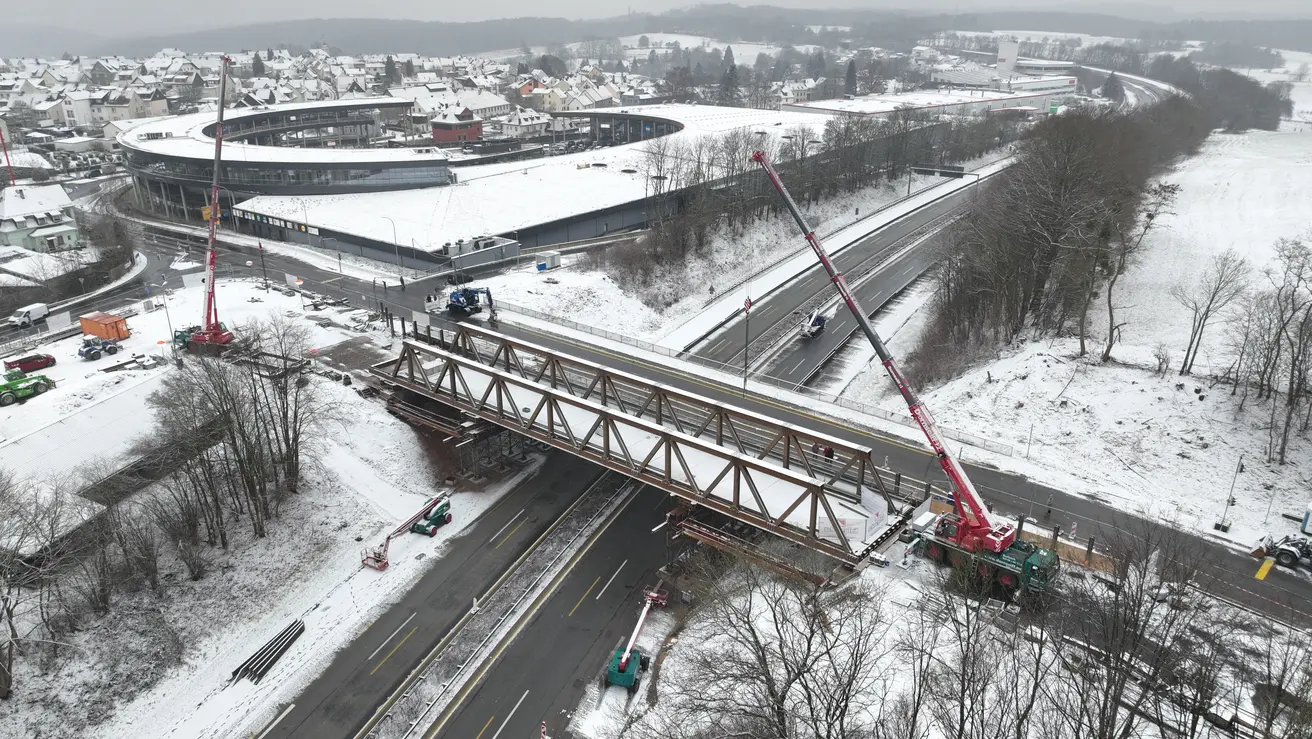

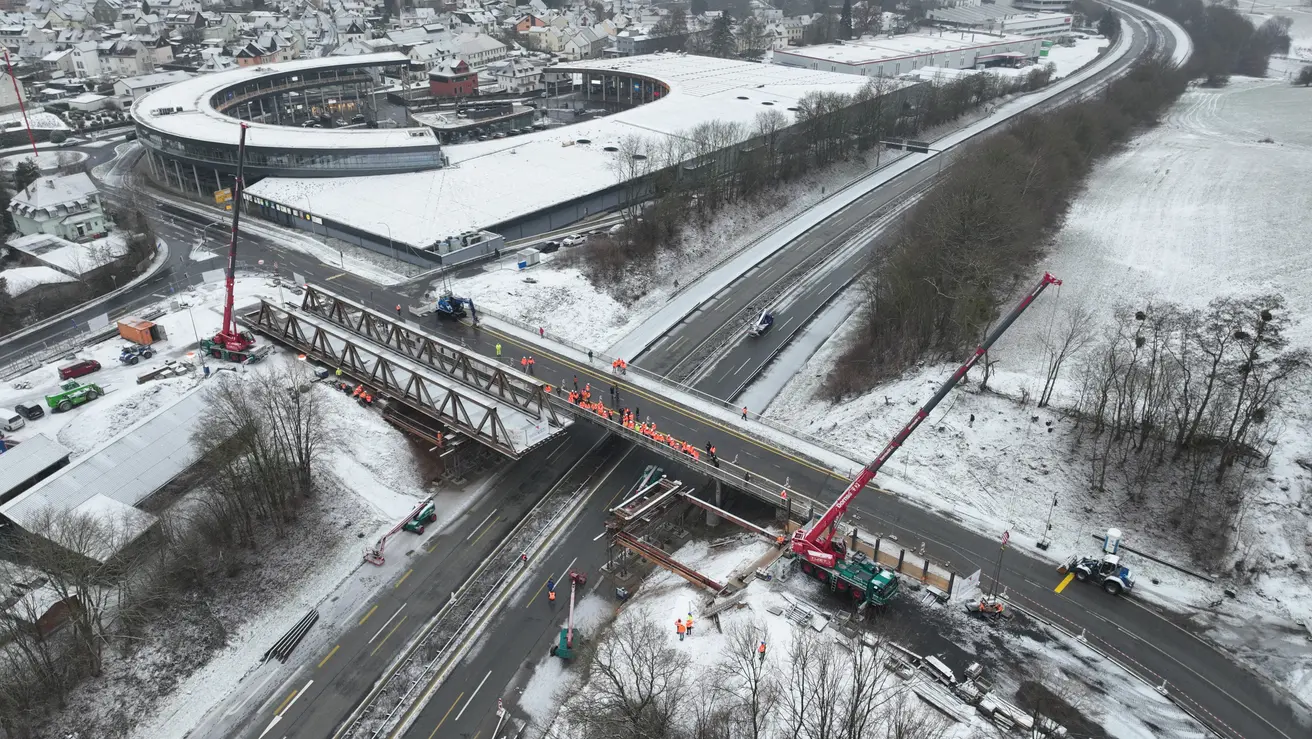

Einhub Stahlträger

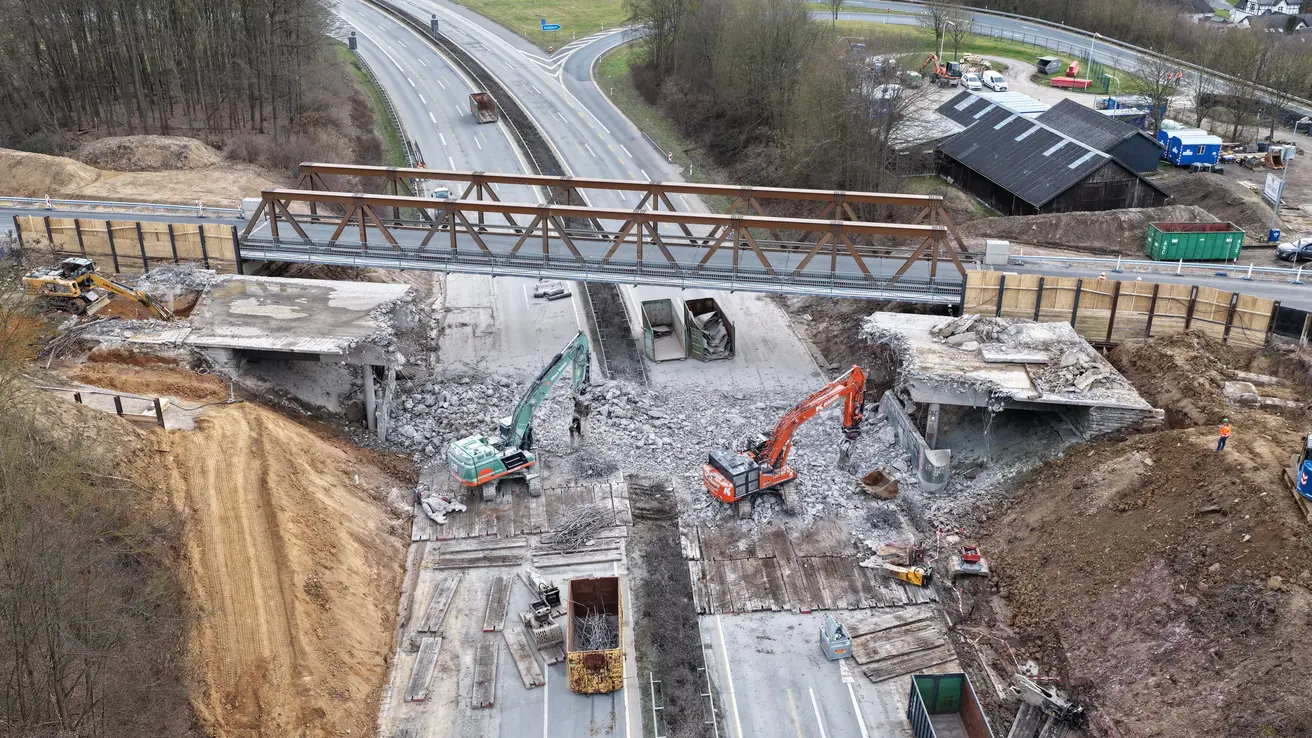

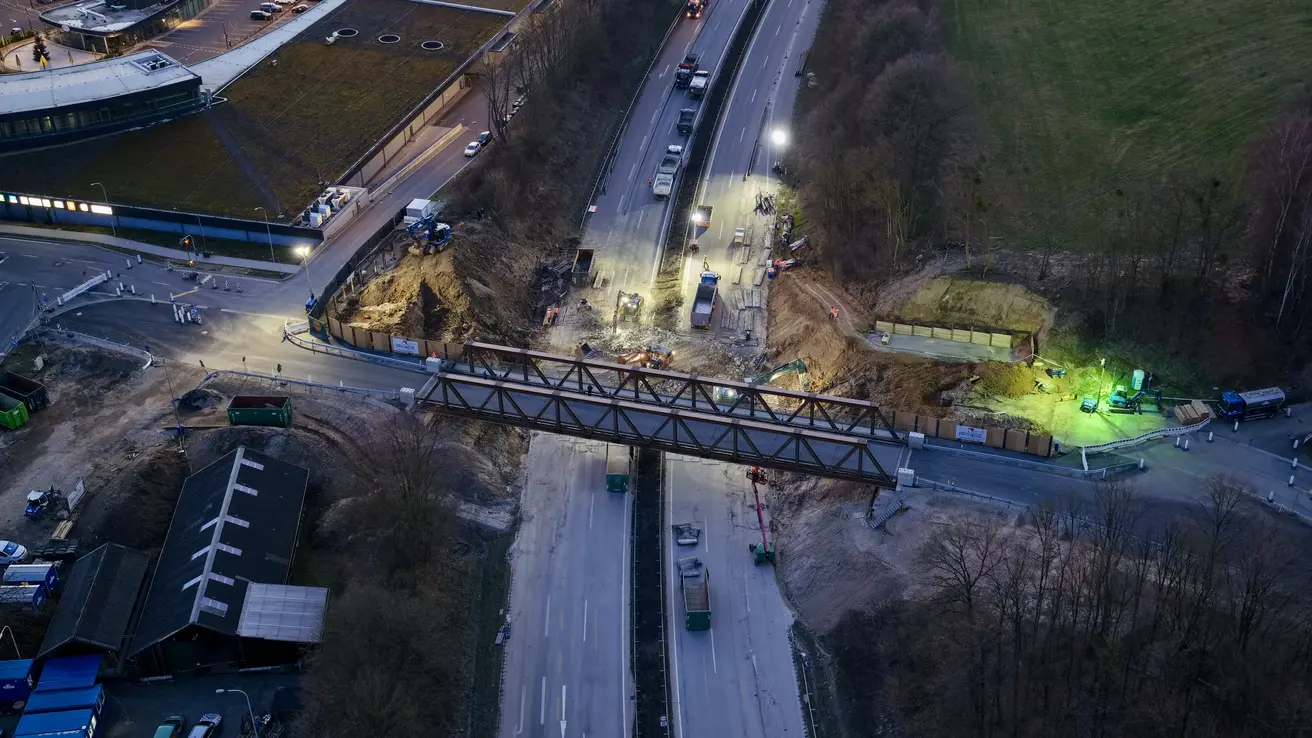

Abbruch alte Brücke
Brückenverschub

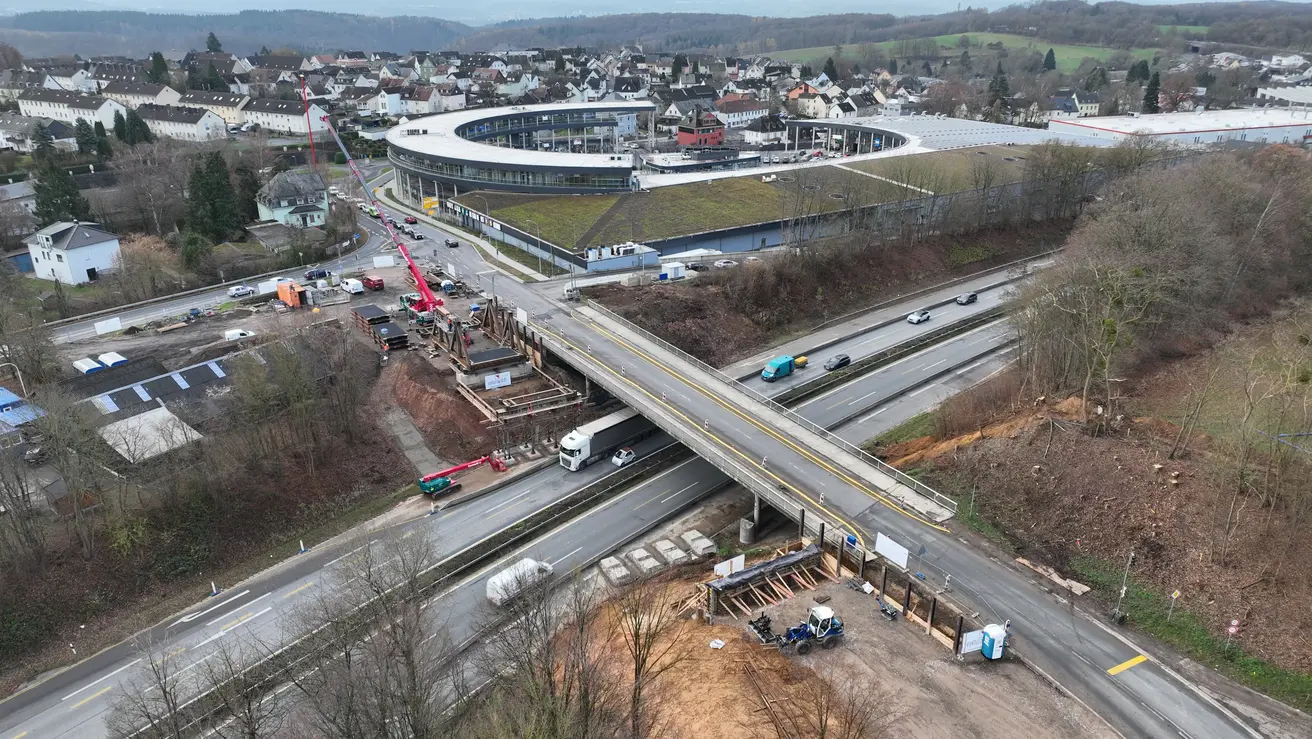

Vorbereitungen Brückenverschub

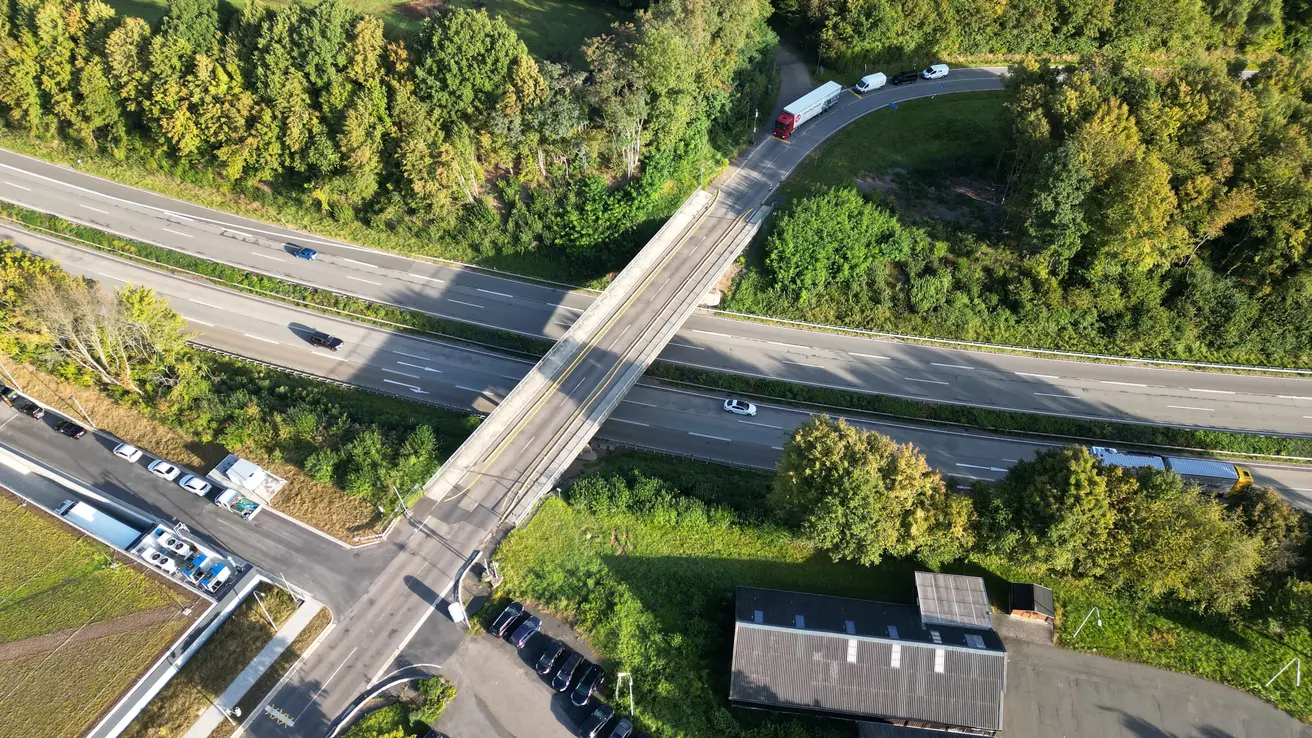

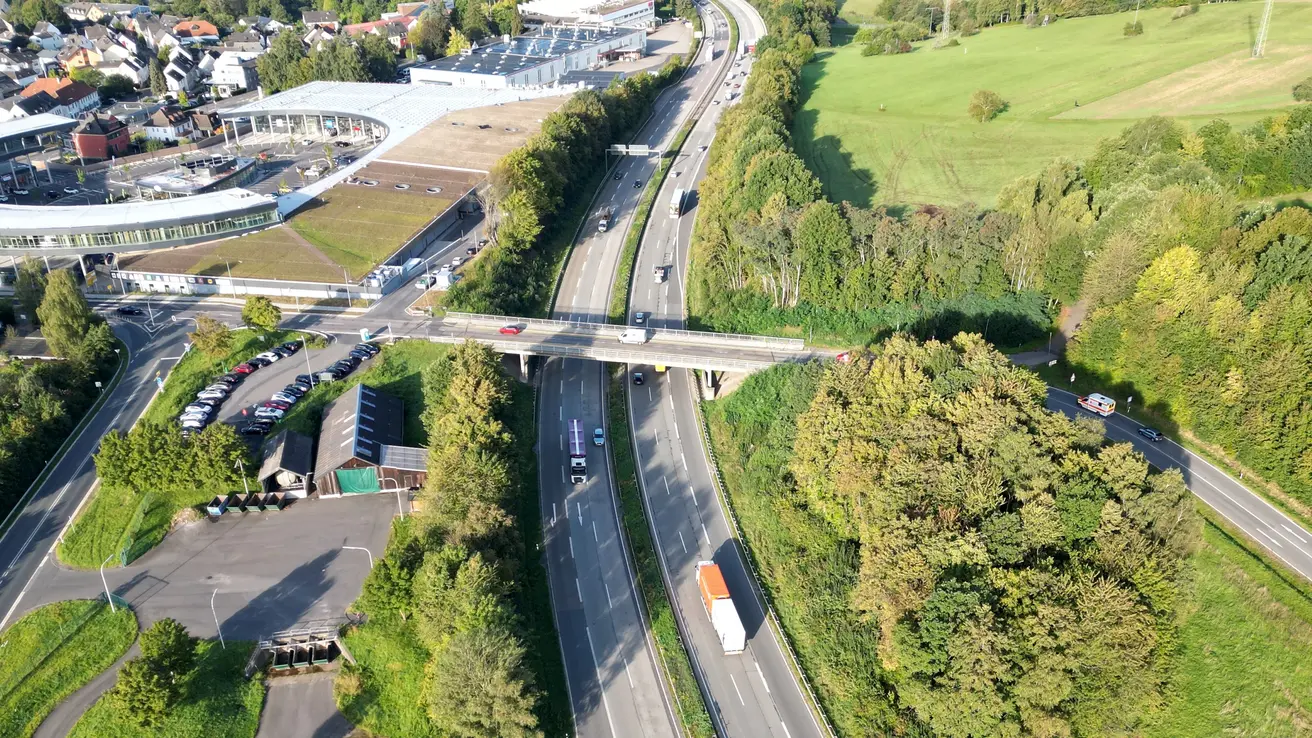

Luftbilder
