A25: Sanierungsarbeiten an vier Hamburger Anschlussstellen
Projektbeschreibung
Die Asphaltdeckschichten und Entwässerungseinrichtungen der Anschlussstellen (AS) HH-Neuallermöhe West (3), HH-Nettelnburg (4), HH-Bergedorf (5) und HH-Curslack (6) sowie der Verzögerungs- und Beschleunigungsstreifen auf beiden Richtungsfahrbahnen werden saniert. Baubeginn ist der 2. Juni 2025. Die Arbeiten werden vrs. Ende November 2025 abgeschlossen sein.
Die Fahrbahn in diesem Streckenbereich ist 2022 bereits grundhaft saniert und mit Offenporigem Asphalt (OPA) ausgestattet worden. Jetzt werden die Fahrbahnschäden in den Anschlussstellen sowie der Beschleunigungs- und Verzögerungsstreifen saniert.
Daten und Fakten
- Die umfangreichen Arbeiten werden in 8 Bauphasen von Juni bis vrs. Ende November 2025 durchgeführt.
- Grundsätzlich wird jeweils eine Anschlussstelle je Richtungsfahrbahn gesperrt.
- Der Verkehr wird jeweils vor/ nach der Anschlussstelle über eine Mittelstreifenüberfahrt (MÜFS) auf die Gegenrichtungsfahrbahn verschwenkt, so dass den Nutzenden jeweils 1 Fahrstreifen je Fahrtrichtung zur Verfügung steht.
- Um die Einschränkungen für die Verkehrsteilnehmenden möglichst gering zu halten, werden die Arbeiten zur Aufstellung der transportablen Schutzeinrichtungen in die jeweiligen Nachtstunden verlegt.
- Die zulässige Höchstgeschwindigkeit wird im Bereich der Arbeitsstellen auf 80 km/ h beschränkt. Im Bereich der Mittelstreifenüberfahrt wird die Geschwindigkeit auf 60 km/h reduziert.
- Jede Anschlussstelle wird zunächst in Richtung Geesthacht und im Anschluss in Richtung HH-Centrum saniert.
- Die Maßnahme startet mit den Arbeiten an der AS HH-Bergedorf, da die Deutsche Bundesbahn (DB) am 1. August 2025 eine große Baumaßnahme durchführt und der Schienenersatzverkehr über diese Anschlussstelle durchgeführt wird.
- Die Arbeiten sind sehr stark witterungsabhängig und können sich daher kurzfristig verschieben.
- Die Maßnahme ist mit den Baumaßnahmen der Stadt Hamburg, der Deutschen Bahn und der umliegenden Landkreisen abgestimmt.
Weitere Informationen

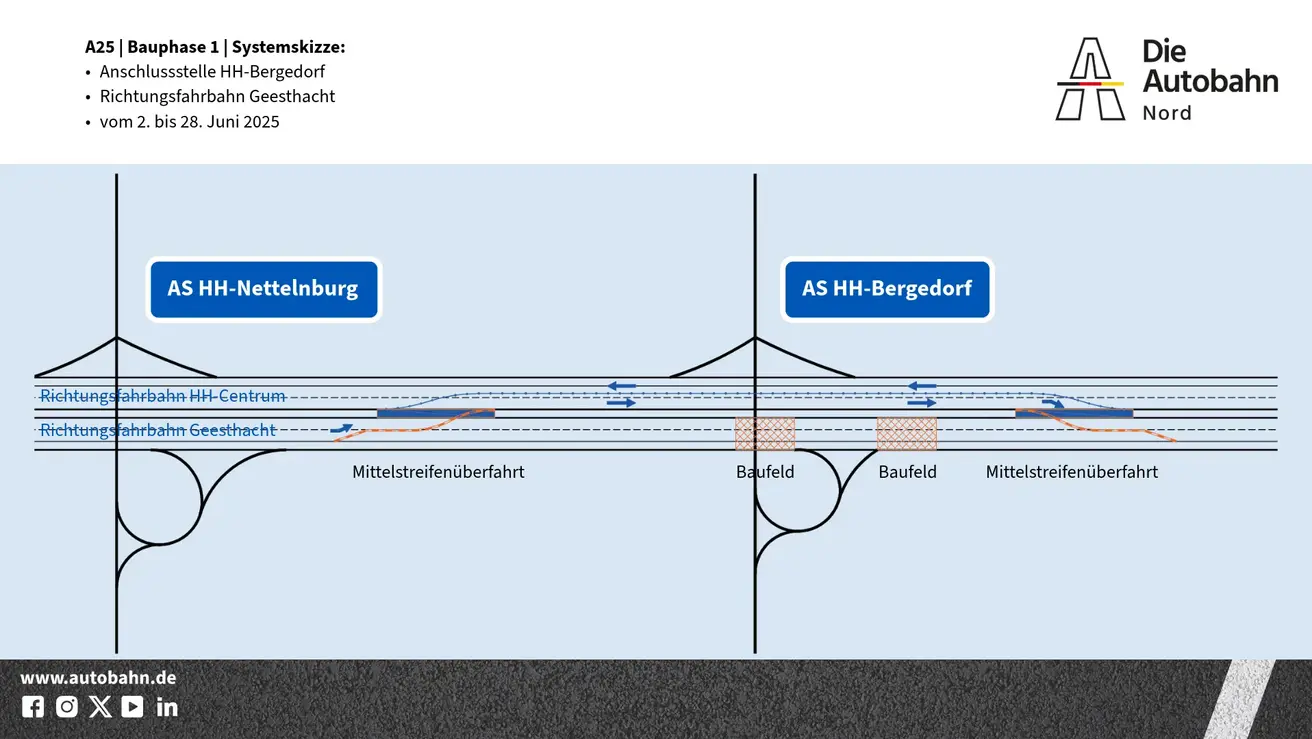

Bauphase 1: Anschlussstelle HH-Bergedorf in Richtung Geesthacht vom 2. Juni bis 1. Juli 2025
In dieser Bauphase wird die Anschlussstelle inkl. des Verzögerungs- und Beschleunigungsstreifens saniert.
Zunächst werden die Mittelstreifenüberfahrten vor und nach der Anschlussstelle hergestellt. Dabei wird der Verkehr beider Fahrtrichtungen auf jeweils einen Fahrstreifen reduziert.
Ab 13.6.:
Der verbleibende Fahrstreifen auf der Richtungsfahrbahn Geesthacht wird über die Mittelstreifenüberfahrt auf die Richtungsfahrbahn Hamburg übergleitet und östlich der AS HH-Bergedorf über die zweite Mittelstreifenüberfahrt wieder zurückgeleitet. Der Verkehr wird 2+0 geführt - auf der Richtungsfahrbahn HH-Centrum steht ein Fahrstreifen Richtung HH-Centrum und ein Fahrstreifen Richtung Geesthacht zur Verfügung.
Die Auf- und Ausfahrtsrampe der AS HH-Bergedorf der Richtungsfahrbahn Geesthacht wird gesperrt.
Die Auf- und Ausfahrtsrampe der AS HH-Bergedorf der Richtungsfahrbahn Hamburg bleiben nutzbar.
Bauphase 2: Anschlussstelle HH-Bergedorf Richtung HH-Centrum vom 3. Juli bis vrs. 22. Juli 2025
In dieser Bauphase ist die Fahrbahnsanierung im Bereich der AS HH-Bergedorf, Fahrtrichtung Hamburg, im Bereich der Verzögerungs- und Beschleunigungsstreifen sowie die Erneuerung der Entwässerung am äußeren Fahrbahnrand vorgesehen. Die Reduzierung der Fahrstreifen auf einen Fahrstreifen pro Fahrtrichtung aus Bauphase 1 bleibt bestehen.
In dieser Bauphase wird der verbleibende Fahrstreifen der Fahrtrichtung Hamburg über die Mittelstreifenüberfahrt auf die Richtungsfahrbahn Geesthacht geleitet und westlich der AS HH-Bergedorf über die zweite Mittelstreifenüberfahrt wieder zurückgeleitet.
Die Auf- und Ausfahrtsrampe der AS HH-Bergedorf der Richtungsfahrbahn Hamburg sind gesperrt. Die Auf- und Ausfahrtsrampe der AS HH-Bergedorf der Richtungsfahrbahn Geesthacht bleiben geöffnet.
Am Ende der Bauphase wird die Verkehrssicherung zurückgebaut.

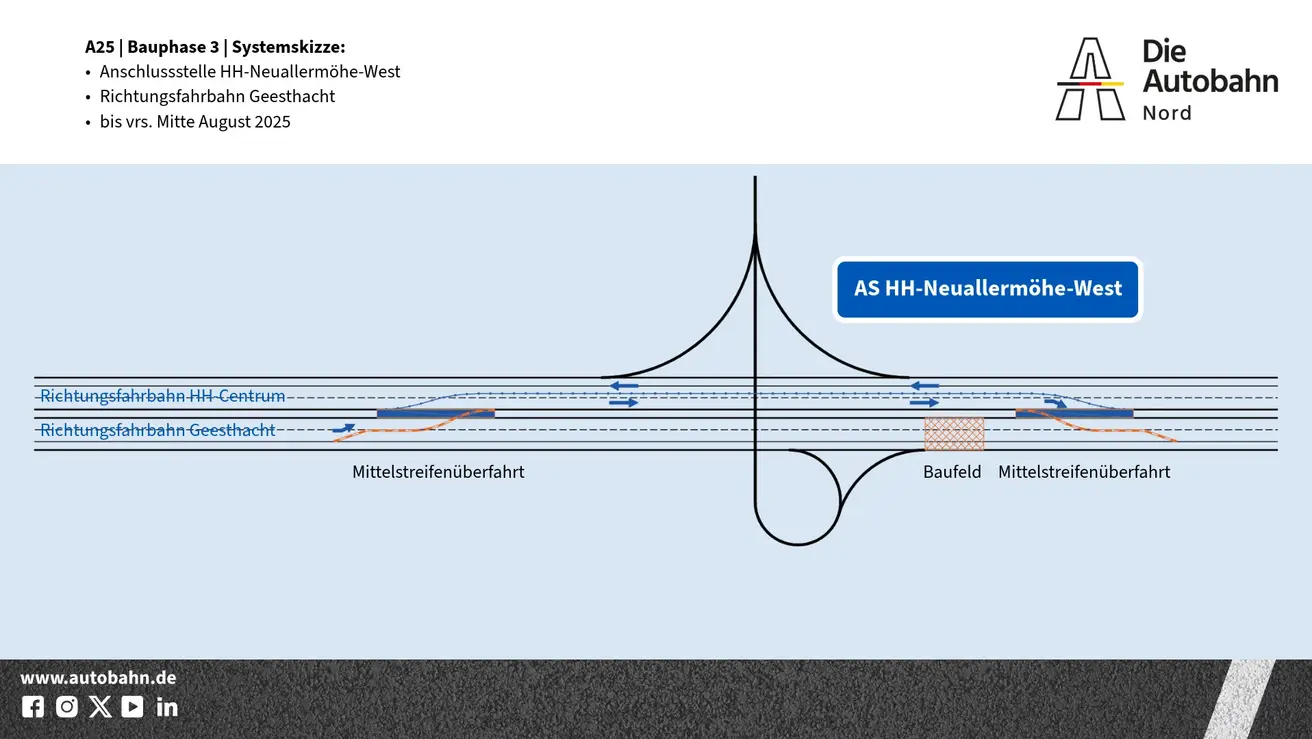

Bauphase 3: AS HH-Neuallermöhe-West RiFa Geesthacht vom 21. Juli bis vrs. 8. August 2025
In dieser Bauphase wird die Fahrbahnsanierung der AS HH-Neuallermöhe-West, Fahrtrichtung Geesthacht, sowie die Verzögerungs- und Beschleunigungsstreifen im Bereich der Anschlussstelle durechgeführt. Die Reduzierung der Fahrstreifen auf einen Fahrstreifen pro Fahrtrichtung aus Bauphase 1 bleibt bestehen.
Vom 21.07. - 01.08.2025: Herstellung der Mittelstreifenüberfahrten (MÜFS)
Zunächst werden die Mittelstreifenüberfahrten (MÜFS) vor und nach der Anschlussstelle hergestellt. Dabei wird der Verkehr in einer 1+1-Verkehrsführung geführt, je Fahrtrichtung steht 1 Fahrstreifen zur Verfügung.
In dieser Bauphase sind die Auf- und Ausfahrten der AS HH-Neuallermöhe-West (3) in beide Richtungen geöffnet.
Ab 01.08. – 08.08.2025: Durchführung der Bauphase 3
Nach Fertigstellung der MÜFS wird der Verkehr im Bereich der Anschlussstelle dann auf die Gegenfahrbahn (Richtung Hamburg) verschwenkt und hier in einer 2+0-Verkehrsführung, mit jeweils einem Fahrstreifen in Richtung Hamburg und Richtung Geesthacht geführt.
Für die Einrichtung der Baustellen bedingten Verkehrsführung wird eine Transportable Schutzeinrichtung (TSE) errichtet. Um die Einschränkungen für den Verkehrsteilnehmer möglichst gering zu halten, werden die Arbeiten zur Aufstellung der transportablen Schutzeinrichtungen in die jeweiligen Nachtstunden (19:00 – 5:00 Uhr) des 22.07./23.07. und 23.07./24.07.2025 verlegt.
Nach Umlegung des Verkehrs auf die RiFa Hamburg sind die Auf- und Ausfahrtsrampe der AS HH-Neuallermöhe-West der Richtungsfahrbahn Geesthacht ab dem 01.08.2025 gesperrt. Die Auf- und Ausfahrtsrampe der Anschlussstelle in Richtung Hamburg bleiben nutzbar.
Im Laufe des 08.08.2025:
Fertigstellung der Arbeiten im Bereich der AS HH-Neuallermöhe-West (3) RiFa Geesthacht und Verkehrsfreigabe der Anschlussstelle.
Bauphase 4: RiFa HH-Centrum - ab 8.08. bis vrs. 19. August
In der Bauphase 4 wird die AS HH-Neuallermöhe-West in Richtung Hamburg saniert. Dafür kommt es zu folgenden Verkehrseinschränkungen und Sperrungen:
08.08., 19:00 Uhr bis vrs. 11.08.08.2025: Umbau der Verkehrssicherung für die neue Bauphase an der AS Neuallermöhe-West beide RiFa
1+1-Verkehrsführung, je Fahrtrichtung steht 1 Fahrstreifen zur Verfügung.
Um die Einschränkungen für den Verkehrsteilnehmer möglichst gering zu halten, werden die Arbeiten zur Aufstellung der transportablen Schutzeinrichtungen in die jeweiligen Nachtstunden (19:00 – 5:00 Uhr) verlegt.
11.08. bis vrs. 19.08:2025 Durchführung der Bauphase 4
Es wird die Ausfahrtsrampe der Anschlussstelle sowie der Verzögerungsstreifen in RiFa Hamburg saniert.
Im Bereich der Anschlussstelle wird der Verkehr auf die RiFa Geesthacht verschwenkt in eine 2+0-Verkehrsführung mit jeweils einem Fahrstreifen in Richtung Hamburg und Richtung Geesthacht.
Die Ausfahrtsrampe der Richtungsfahrbahn Hamburg ist gesperrt. Die Auffahrtsrampe RiFa Hamburg sowie die Aus- und Auffahrtsrampe der Richtung Geesthacht bleiben geöffnet.
Die Sanierung der Anschlussstelle HH-Neuallermöhe-West Richtung Hamburg wird am 20.08. abgeschlossen sein und die Anschlussstelle dann auch wieder für den Verkehr freigegeben.

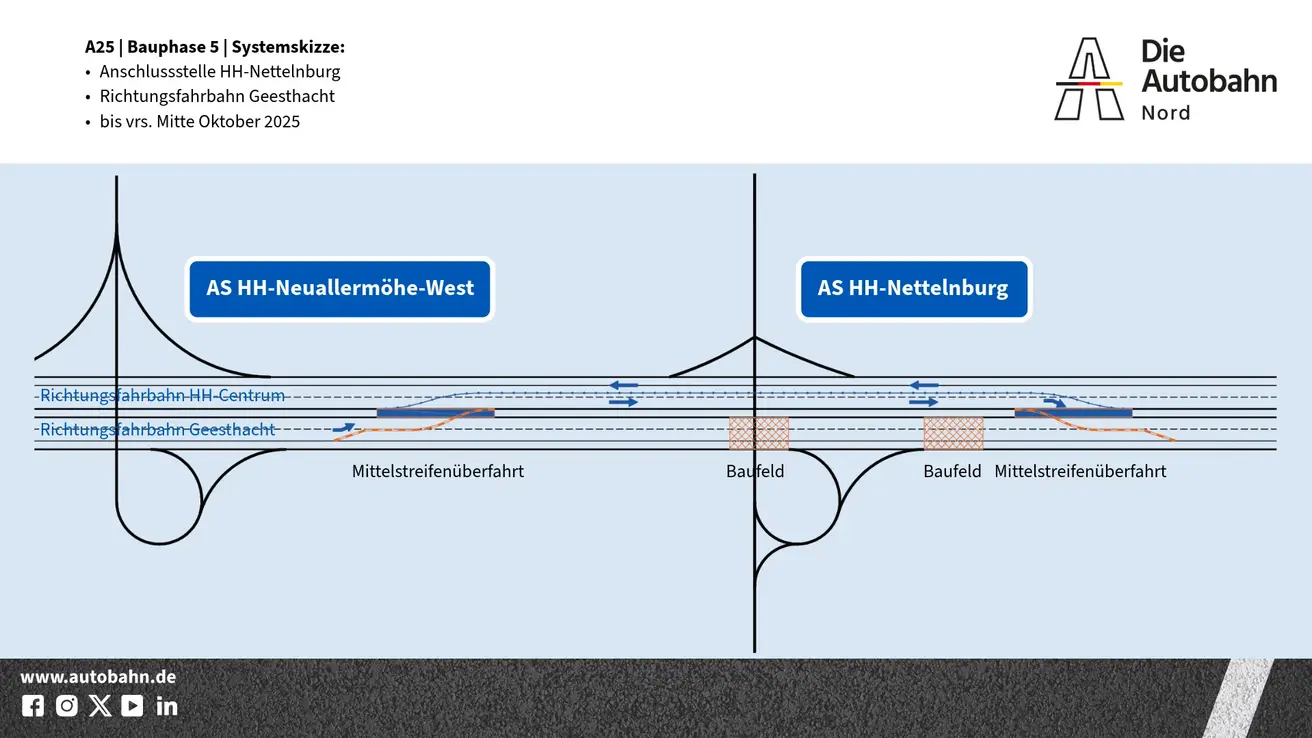

Bauphase 5: AS HH-Nettelnburg RiFa Geesthacht - 25.08. - vrs. 5.09.2025
In Bauphase 5, vom 25.08. bis vrs. 05.09.2025, wird die Sanierung wird an der AS HH-Nettelnburg (4) in Richtungsfahrbahn Geesthacht inkl. des Verzögerungs- und Beschleunigungsstreifens fortgesetzt.
Zeitlicher Ablauf und Verkehrsführungen/Sperrungen:
18.08. und 19.08.2025: Umbau der Verkehrsführung im Arbeitsbereich
Es wird der Verkehr in einer 1+1-Verkehrsführung geführt, je Fahrtrichtung steht 1 Fahrstreifen zur Verfügung für Ummarkierungsarbeiten- und Errichtung der Verkehrsabsicherung.
Ab 20.08. – 23.08., jeweils nachts in der Zeit von 19:00 – 5:00 Uhr: Einrichtung der Baustellen bedingten Schutzeinrichtung
Für die Einrichtung der Baustellen bedingten Verkehrsführung wird eine Transportable Schutzeinrichtung (TSE) errichtet. Um die Einschränkungen für den Verkehrsteilnehmer möglichst gering zu halten, werden die Arbeiten zur Aufstellung der transportablen Schutzeinrichtungen in die jeweiligen Nachtstunden (19:00 – 5:00 Uhr) verlegt.
In dieser Bauphase sind die Auf- und Ausfahrten der AS HH-Nettelnburg (4) in beide Richtungen geöffnet.
25.08. – vrs. 05.09.2025: Durchführung der Bauphase 5
Nach Fertigstellung der der Umbauarbeiten der Verkehrssicherungseinrichtung wird der Verkehr im Bereich der Anschlussstelle dann auf die Gegenfahrbahn (Richtung Hamburg) verschwenkt und hier in einer 2+0-Verkehrsführung, mit jeweils einem Fahrstreifen in Richtung Hamburg und Richtung Geesthacht geführt.
Nach Umlegung des Verkehrs auf die RiFa Hamburg sind die Auf- und Ausfahrtsrampe der AS HH-Nettelnburg der Richtungsfahrbahn Geesthacht ab dem 25.08.2025 gesperrt. Die Auf- und Ausfahrtsrampe der Anschlussstelle in Richtung Hamburg bleiben nutzbar.
Im Laufe des 05.09.2025 werden die Arbeiten abgeschlossen und die Anschlussstelle HH-Nettelnburg (4) in RiFa Geesthacht für den Verkehr wieder freigegeben.

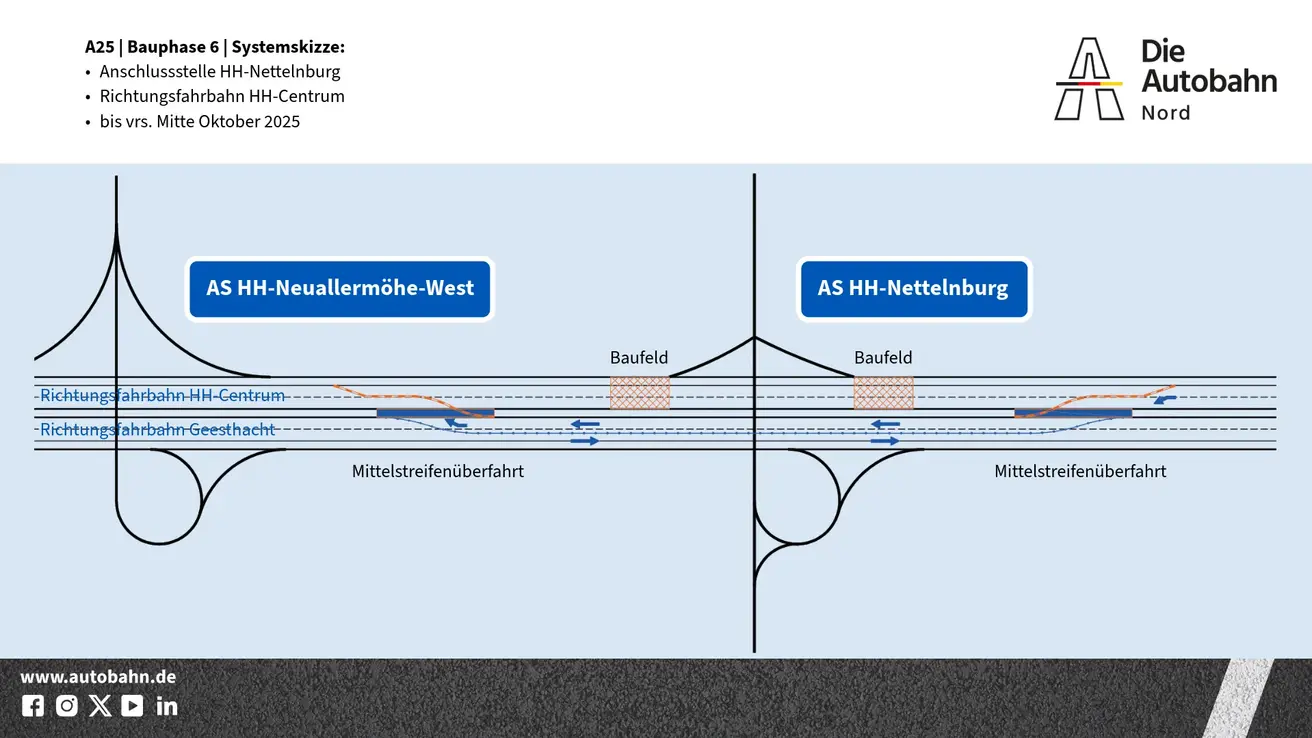

Bauphase 6: AS HH-Nettelnburg RiFa HH-Centrum - 05.09. bis vrs. 23. September
In der Bauphase 6 findet die Sanierung der AS HH-Nettelnburg (4) in Richtung Hamburg statt. Dafür kommt es zu folgenden Verkehrseinschränkungen und Sperrungen:
04.09., 12:00 Uhr bis vrs. 08.09.2025: Umbau der Verkehrssicherung für die neue Bauphase 6 an der AS Neuallermöhe-West beide RiFa
1+1-Verkehrsführung, je Fahrtrichtung steht 1 Fahrstreifen zur Verfügung.
Um die Einschränkungen für den Verkehrsteilnehmer möglichst gering zu halten, werden die Arbeiten zur Aufstellung der transportablen Schutzeinrichtungen in die jeweiligen Nachtstunden (19:00 – 5:00 Uhr) verlegt.
09.09. bis vrs. 22.09:2025 Durchführung der Bauphase 6
Es werden die Aus- und Auffahrtsrampen der Anschlussstelle sowie der Verzögerungsstreifen in RiFa Hamburg saniert.
Im Bereich der Anschlussstelle wird der Verkehr auf die RiFa Geesthacht verschwenkt in eine 2+0-Verkehrsführung mit jeweils einem Fahrstreifen in Richtung Hamburg und Richtung Geesthacht.
Die Bauphase 6, die Sanierung der Anschlussstelle HH-Nettelnburg (4) Richtung Hamburg wird am 23.09. abgeschlossen sein und die Anschlussstelle dann auch wieder für den Verkehr freigegeben.

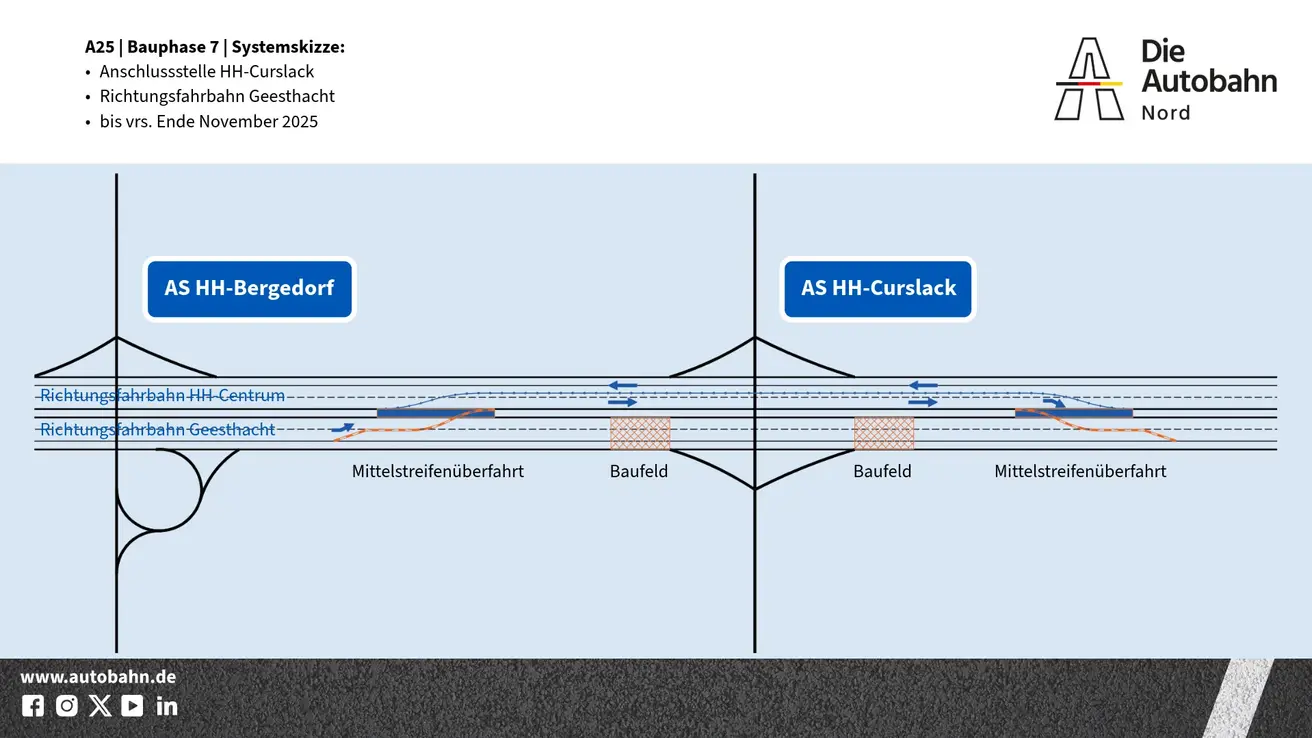

Bauphase 7: AS HH-Curslack RiFa Geesthacht - Ende September - vrs. 3.11.2025
In Bauphase 7, vom 23.09. vrs. 03.11.2025, wird die Sanierung wird an der AS HH-Curslack (7) in Richtungsfahrbahn Geesthacht inkl. des Verzögerungs- und Beschleunigungsstreifens fortgesetzt.
Zeitlicher Ablauf und Verkehrsführungen/Sperrungen:
23.09.bis 01.10.2025: Umbau der Verkehrsführung im Arbeitsbereich
Es wird der Verkehr in einer 1+1-Verkehrsführung geführt, je Fahrtrichtung steht 1 Fahrstreifen zur Verfügung für Ummarkierungsarbeiten- und Errichtung der Verkehrsabsicherung.
Ab 24.09.-27.09., jeweils nachts in der Zeit von 19:00 – 5:00 Uhr: Einrichtung der Baustellen bedingten Schutzeinrichtung
Für die Einrichtung der Baustellen bedingten Verkehrsführung wird eine Transportable Schutzeinrichtung (TSE) errichtet. Um die Einschränkungen für den Verkehrsteilnehmer möglichst gering zu halten, werden die Arbeiten zur Aufstellung der transportablen Schutzeinrichtungen in die jeweiligen Nachtstunden (19:00 – 5:00 Uhr) verlegt.
In der gesamten Bauphase 7 sind die Auf- und Ausfahrten der AS HH-Curslack (6) in Richtung Hamburg geöffnet.
02.10. bis vrs. 03.11.2025: Durchführung der Bauphase 7
Nach Fertigstellung der der Umbauarbeiten der Verkehrssicherungseinrichtung wird der Verkehr im Bereich der Anschlussstelle dann auf die Gegenfahrbahn (Richtung Hamburg) verschwenkt und hier in einer 2+0-Verkehrsführung, mit jeweils einem Fahrstreifen in Richtung Hamburg und Richtung Geesthacht geführt.
Nach Umlegung des Verkehrs auf die RiFa Hamburg sind die Auf- und Ausfahrtsrampe der AS HH-Curslack der Richtungsfahrbahn Geesthacht ab dem 01.10.2025 gesperrt. Die Auf- und Ausfahrtsrampe der Anschlussstelle in Richtung Hamburg bleiben nutzbar.
Ansprechpartner
Veronika Boge
Pressesprecherin Hamburg & Nord-Niedersachsen
E-Mail-Adresse
presse.nord[@]autobahn[.]de
Telefon
+49 40 2351338141
