In Umsetzung

Ersatzneubau "Endenicher Ei" Bonn

Das Brückenbauwerk "Endenicher Ei" wurde statisch nachgerechnet. Gemäß der Nachrechnungsrichtlinie des Bundes von 2021 ist ein Ersatzneubau erforderlich. Der Ersatzneubau der Brücke im Verlauf der B56 über der A565 (Baubeginn im Oktober 2023, Dauer: 3,8 Jahre) wird insgesamt ca. 19 Verkehrsführungsphasen beinhalten. Darunter ca. 10 Vollsperrungen auf der A565, davon gleichzeitig auf der B56 ca. drei Vollsperrungen. Auch werden die nördlichen und südlichen Rampen jeweils für rund ein Jahr gesperrt. (Stand: Mai 2026)

Hier finden Sie weiterführende Informationen

Zur Projektseite bonnbewegt

Was ist das Endenicher Ei?

Das „Endenicher Ei“ überführt die B56 (Hermann-Wandersleb-Ring/Endenicher Straße) über die A565. Es besteht aus zwei Teilbauwerken, welche gebogen sind und von oben betrachtet eine ovale Form bilden. Diese Bauweise gibt dem Bauwerk die besondere Form eines „Eis“.

Was wird gemacht?

Mitte 2019 wurde ein Unterstützungsbauwerk errichtet. Um im Versagensfall der Brücke alle Fahrspuren aufrecht zu erhalten, wurde im Herbst 2020 eine Behelfsbrücke über den offenen Teil des „Endenicher Eis“ gelegt. Dazu wurden die Stützwände im Bereich des offenen Teils verstärkt.

Die Breite der lichten Öffnung des Ersatzneubaus (Baubeginn Herbst 2023) ist aus bautechnischen Gründen, nicht etwa im Hinblick auf einen sechsstreifigen Ausbau vergrößert worden. Die neue lichte Weite steht einem späteren Ausbau unterschiedlicher Varianten auf der B56 oder A565 nicht entgegen.

Die äußere Form des Bauwerks wird künftig nicht mehr rund, sondern linear sein. Hierdurch lässt sich das vorhandene Bauwerk schneller ersetzen und Beeinträchtigungen werden so kurz wie möglich gehalten.

Die Straßenführung auf der B56 und auf der A565 bleiben erhalten.

Wieso wird gebaut?

Das Brückenbauwerk „Endenicher Ei“ wurde statisch nachgerechnet. Die statischen Defizite können aufgrund der besonderen Form des Bauwerks nicht durch Verstärkungsmaßnahmen behoben werden. Die Brücke muss schnellstmöglich erneuert werden.

In welchem Stadium befindet sich die Planung?

Das bisherige Vorgehen sieht wie folgt aus:

  • Rissmonitoring der Überbauten (seit November 2018)

  • Bau Mittelunterstützung (August 2019 abgeschlossen)

  • Hilfsbrücke errichtet (Oktober 2020 abgeschlossen)

  • Ersatzneubau begonnen: Herbst 2023

  • Geplante Fertigstellung: Sommer 2027

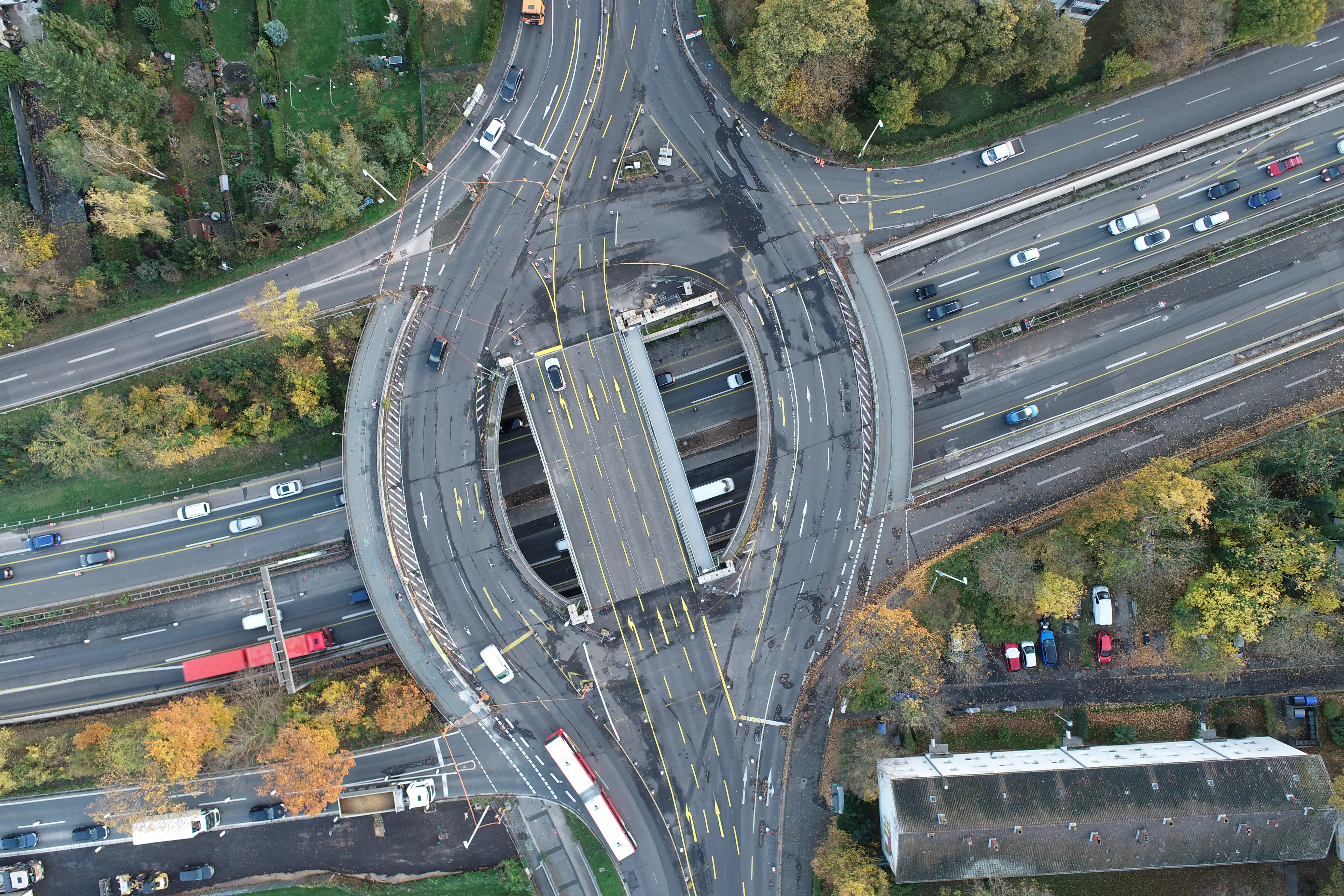

Im Sommer und frühen Herbst 2020 wurden die Widerlager und die Stützwände am Endenicher Ei verstärkt. Dies war die Voraussetzung damit am 10. und 11. Oktober 2020 die Behelfsbrücke aufgelegt werden konnte. In der Galerie unterhalb dieses Textes sind Luftaufnahmen dieser Bauarbeiten zu sehen. Die Bauarbeiten zum Ersatzneubau begannen im Oktober 2023.

Im November 2023 wurde auf der B56 die Verkehrsführung eingerichtet, welche eine Vollsperrung der südlichen Rampen (Zu- und Abfahrten von Poppelsdorf) mit sich zog. Auf der B56 wurden je Fahrtrichtung (FR) 2 Fahrspuren aufrechterhalten. Von der A565 von Köln kommend konnte nicht mehr links in die Innenstadt abgebogen werden. Die Auffahrt FR Köln konnte von beiden Richtungen befahren werden. Diese Verkehrsführungsphase war für den Abbruch und Bau des südlichen Teilbauwerkes erforderlich und dauerte bis Ende 2024.

Auf der A565 werden generell pro Fahrtrichtung möglichst immer alle drei Spuren zur Verfügung gestellt.

Im März 2025 begannen die Vorbereitungen für den Abbruch der Nordseite. Es wurden Bohrpfähle für das neue Teilbauwerk Nord sowie zwischen den Teilbauwerken hergestellt. Die A565 war vom 20. Mai bis zum 12. Juni 2025 für drei Wochen gesperrt, um den Abbruch des Teilbauwerks Nord und der Stützwände zwischen den Teilbauwerken durchzuführen. Zusätzlich wird die Fahrbahn in Fahrtrichtung Koblenz tiefergelegt. Die neuen Bauwerke (Nord und Mitte) werden gebündelt hergestellt, um die Bauzeit zu reduzieren.

Zum Ende der Maßnahme werden Beleuchtung und Lichtsignalanlage neu aufgebaut und Grünflächen angelegt.

Die Bauzeit wird voraussichtlich 46 Monate (d. h. 3,8 Jahre) umfassen. Währenddessen sind vorgesehen:

  • ca. 10 Vollsperrungen auf der A565 geben

  • ca. 3 Vollsperrungen auf der B56

  • Sperrung der nördlichen und südlichen Rampen (jeweils für ein Jahr)

  • Bei Bau der Mitte weniger Spuren auf der B56

Chronologie

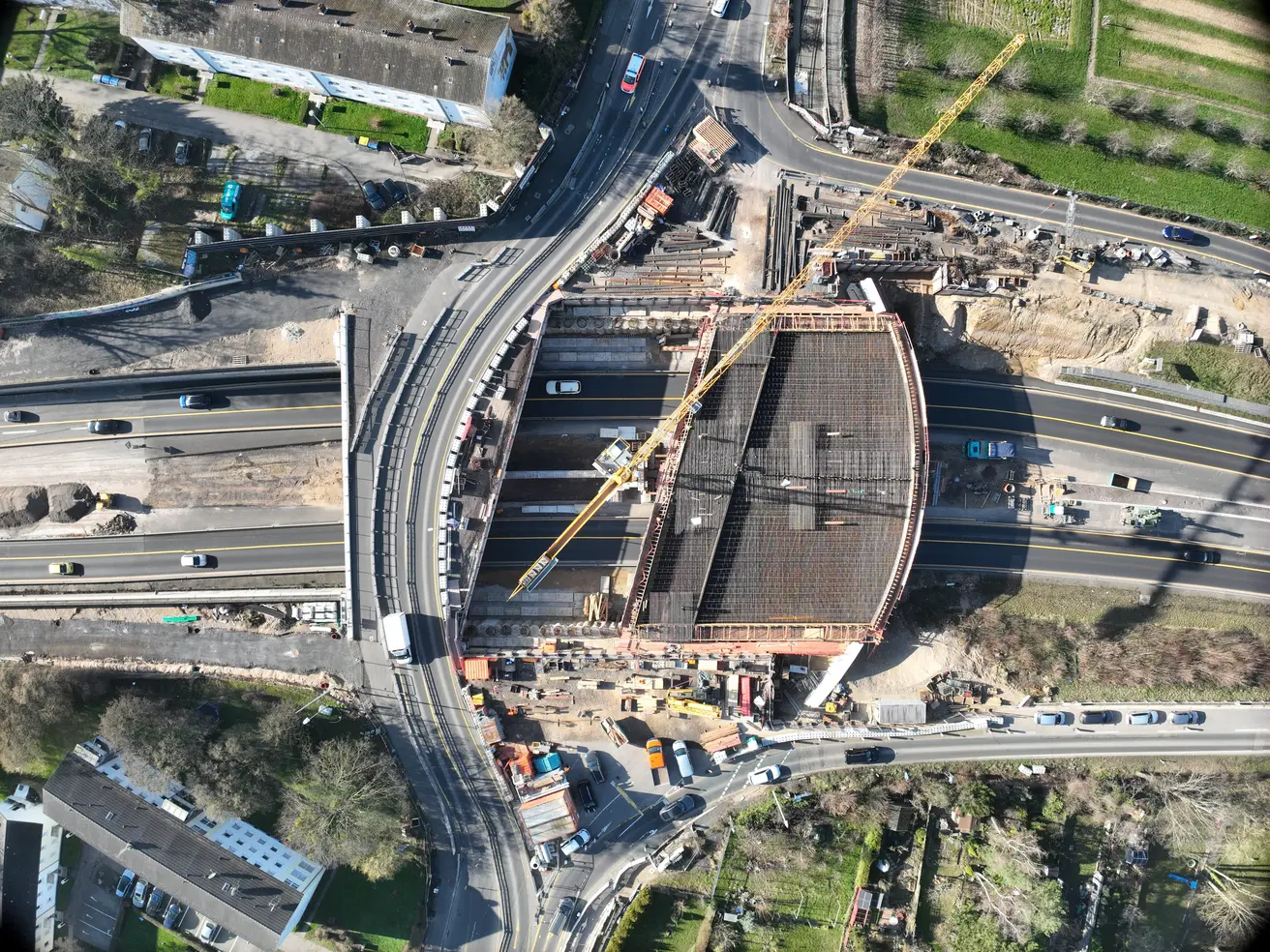

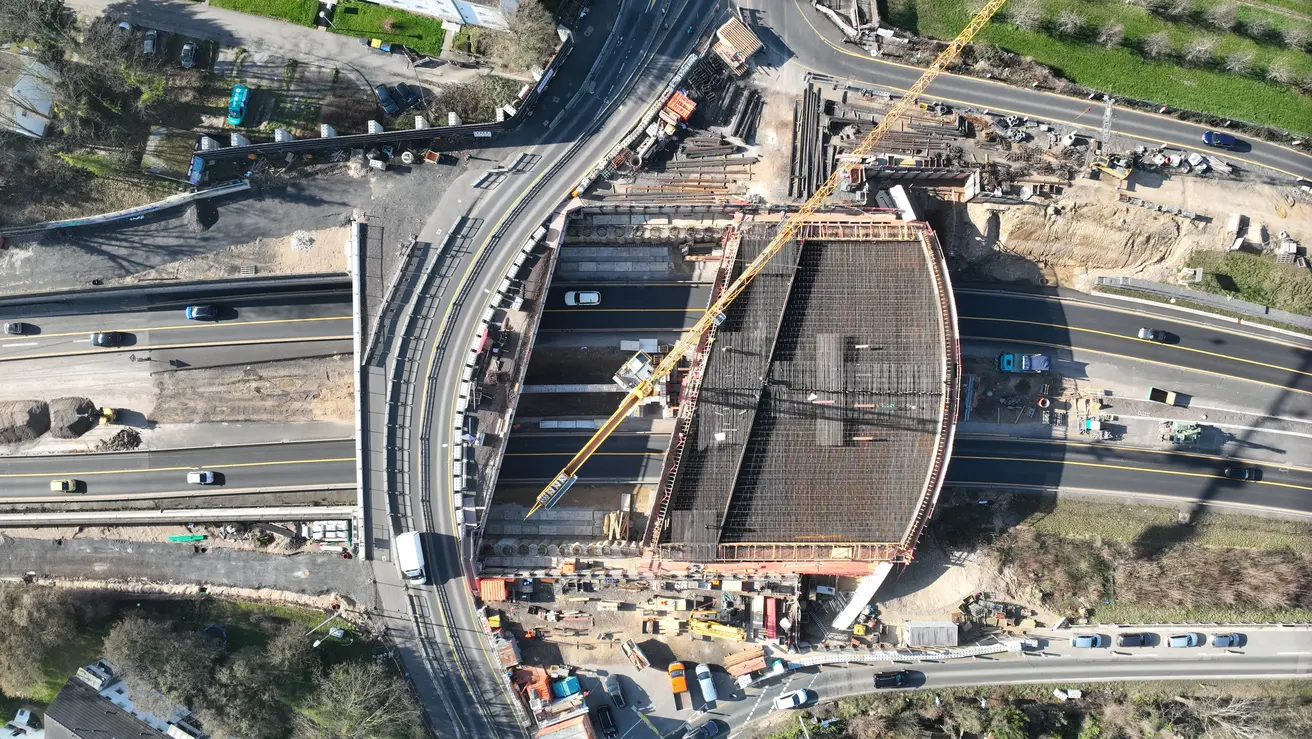

April 2026:

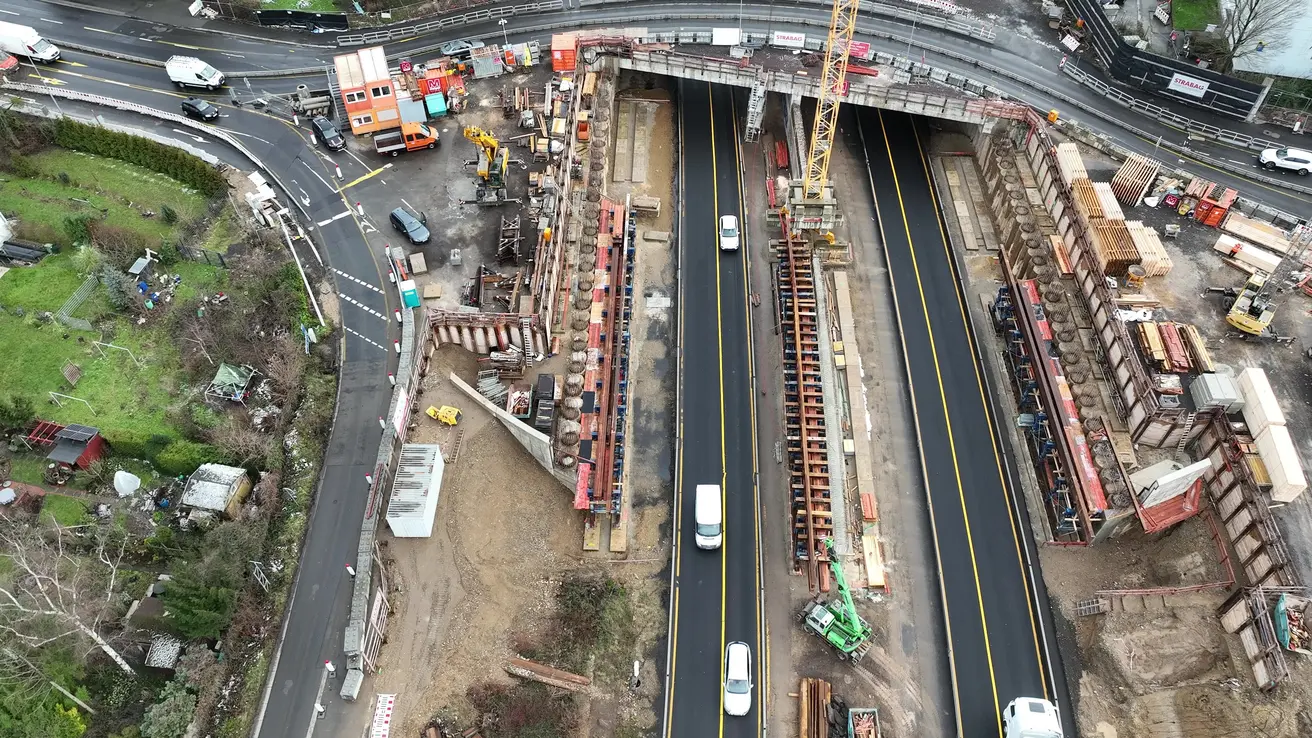

Abbau Traggerüst Nordseite

März 2026:

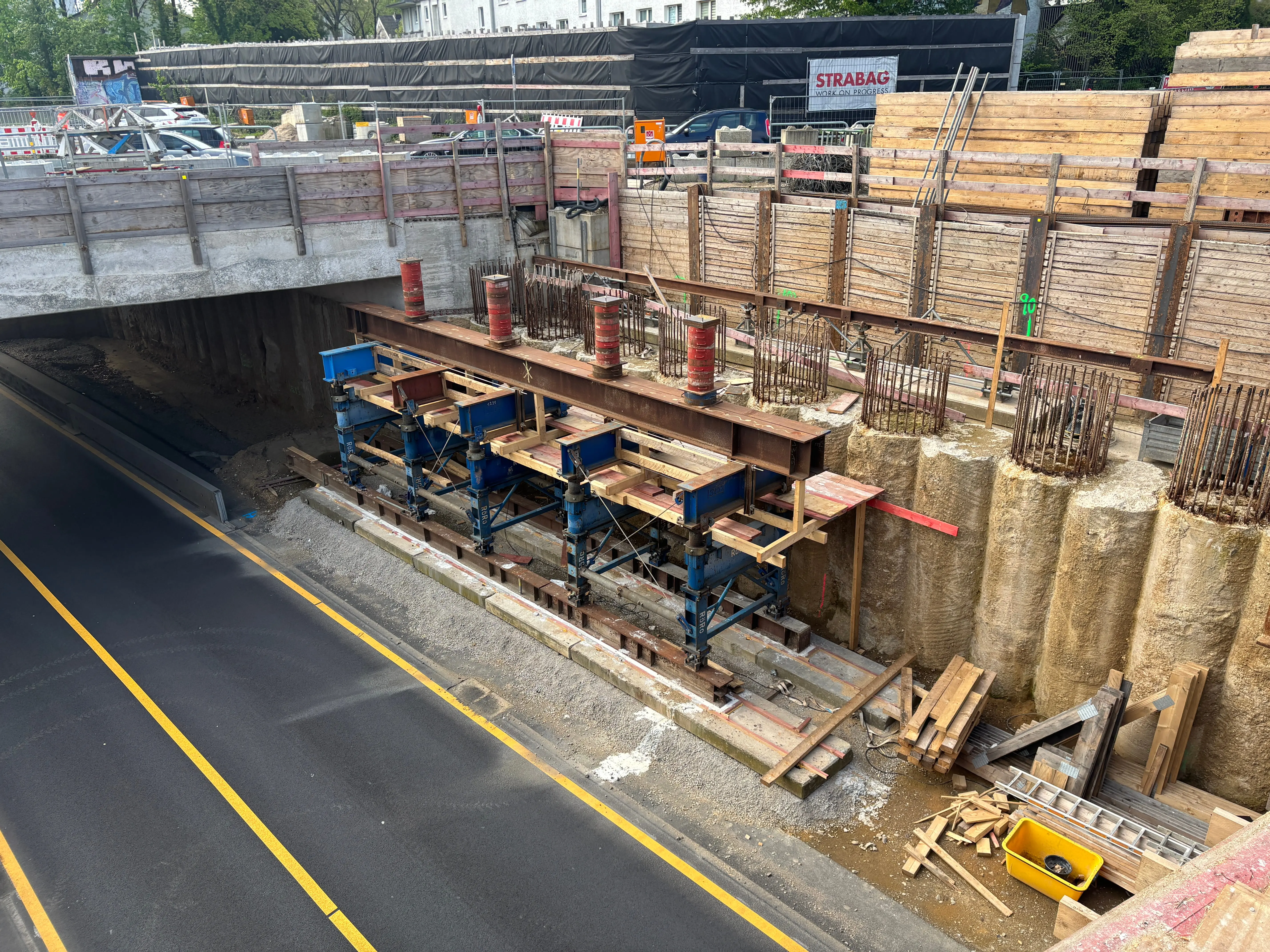

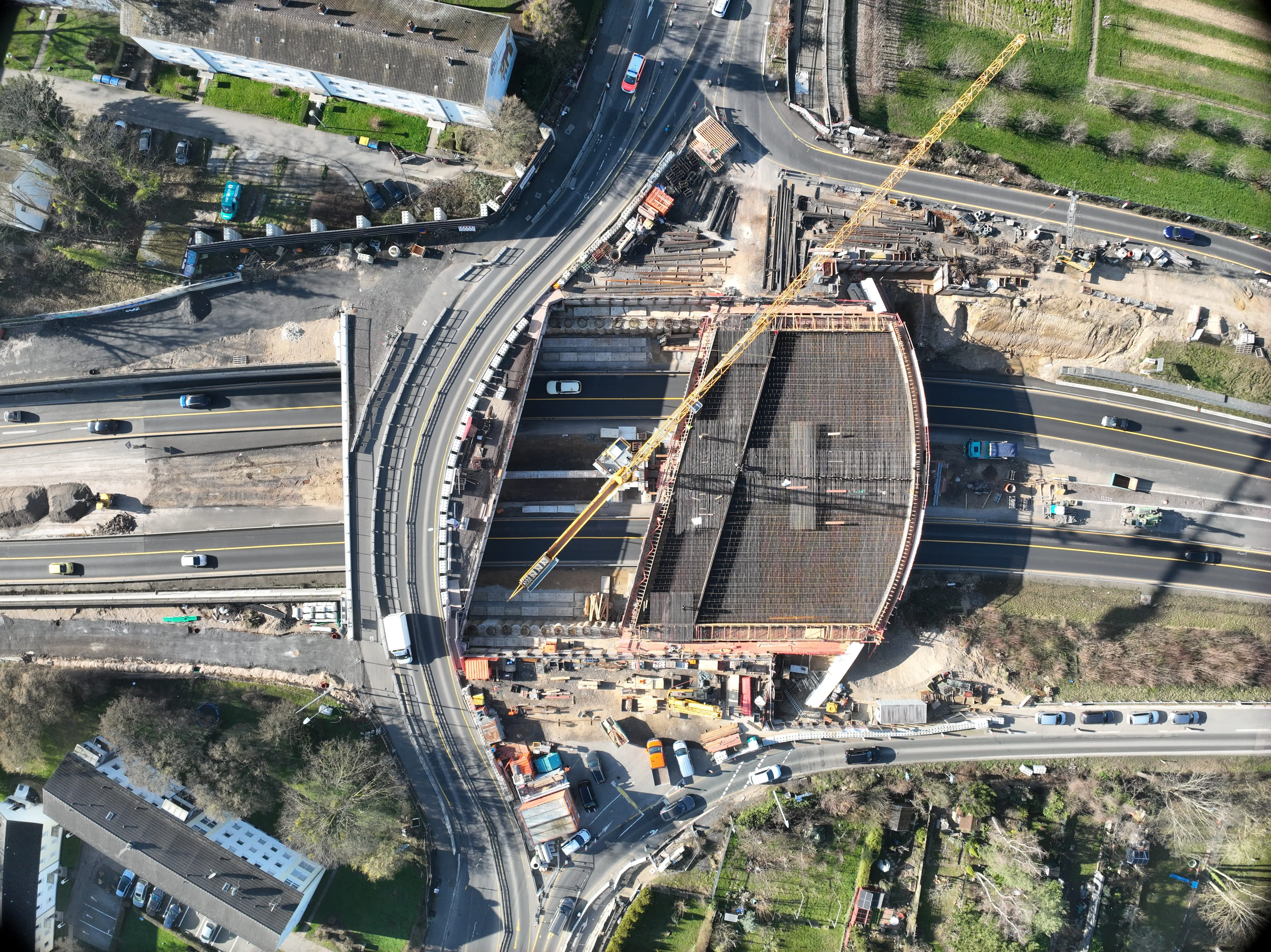

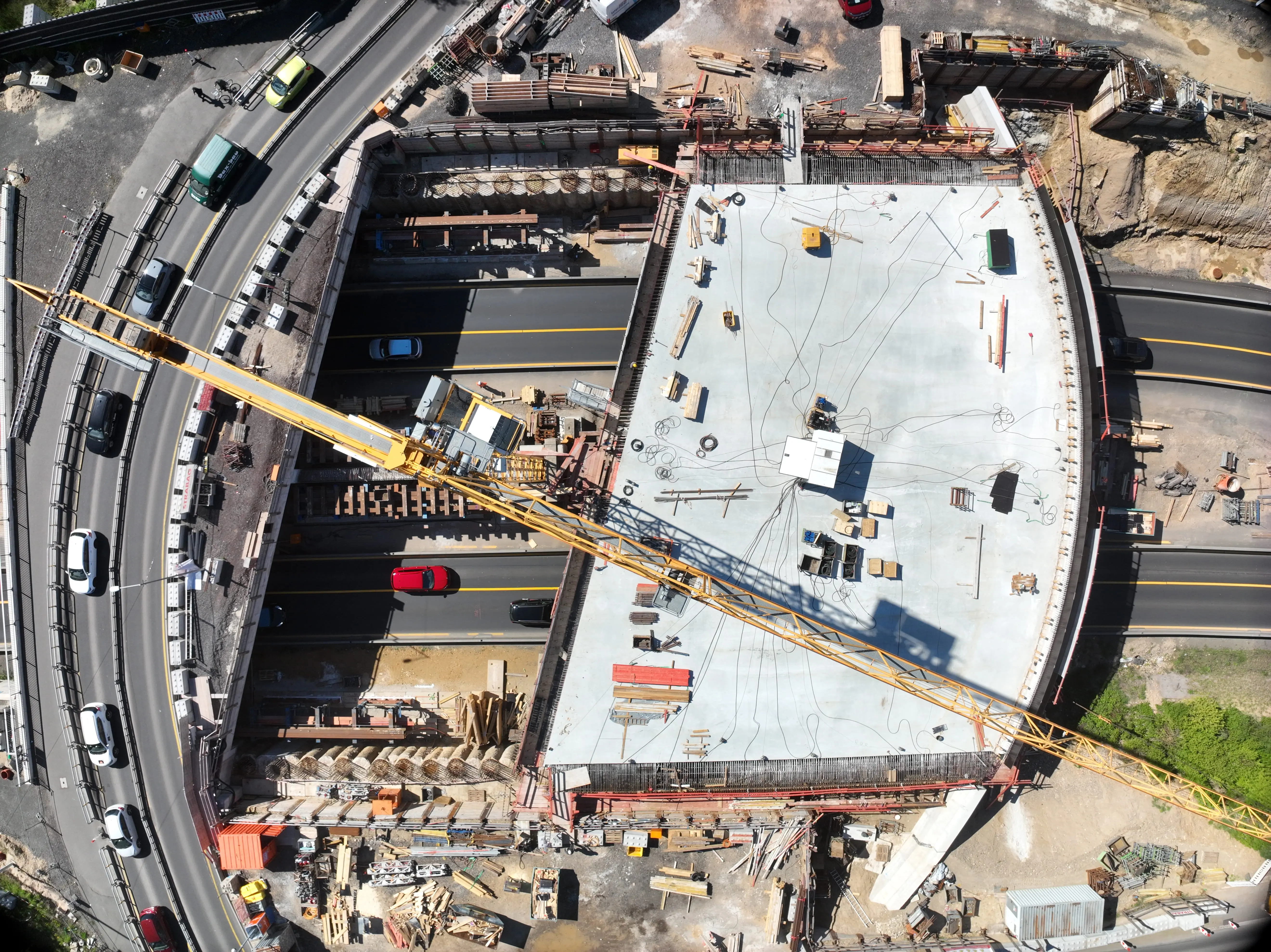

Betonagearbeiten für das Bauwerk

Januar 2026:

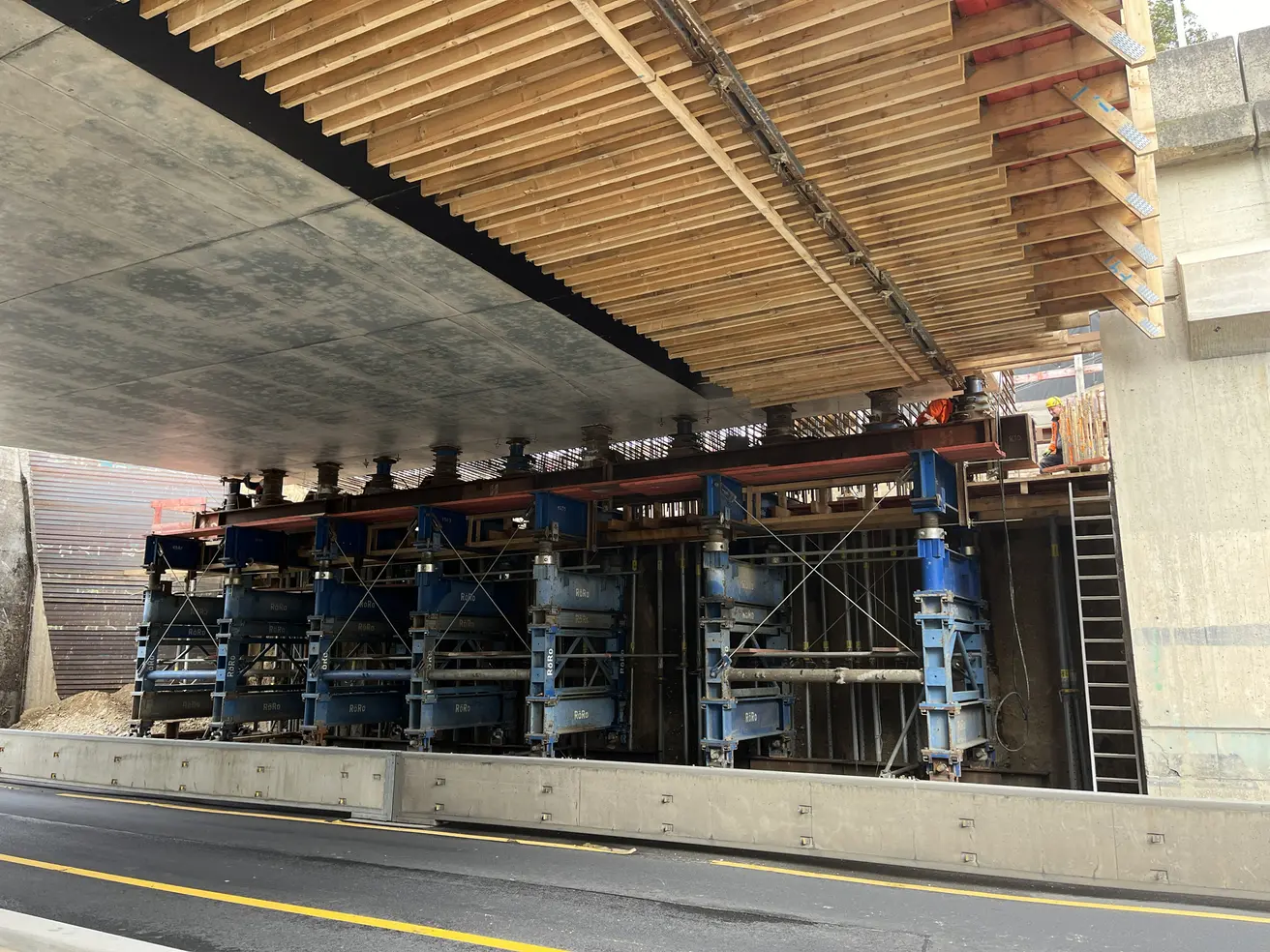

Aufbau Traggerüst Nordseite

Juni 2025:

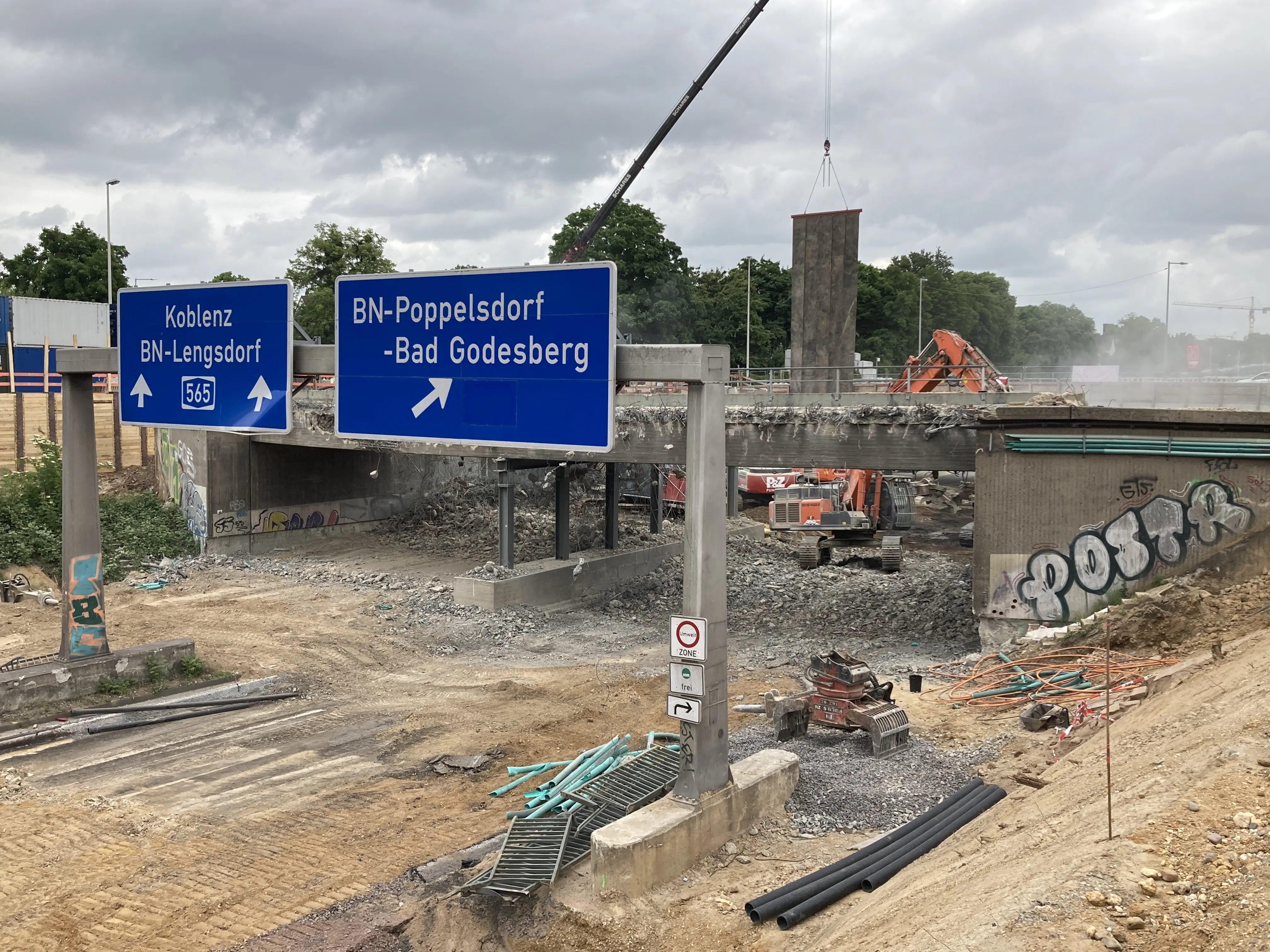

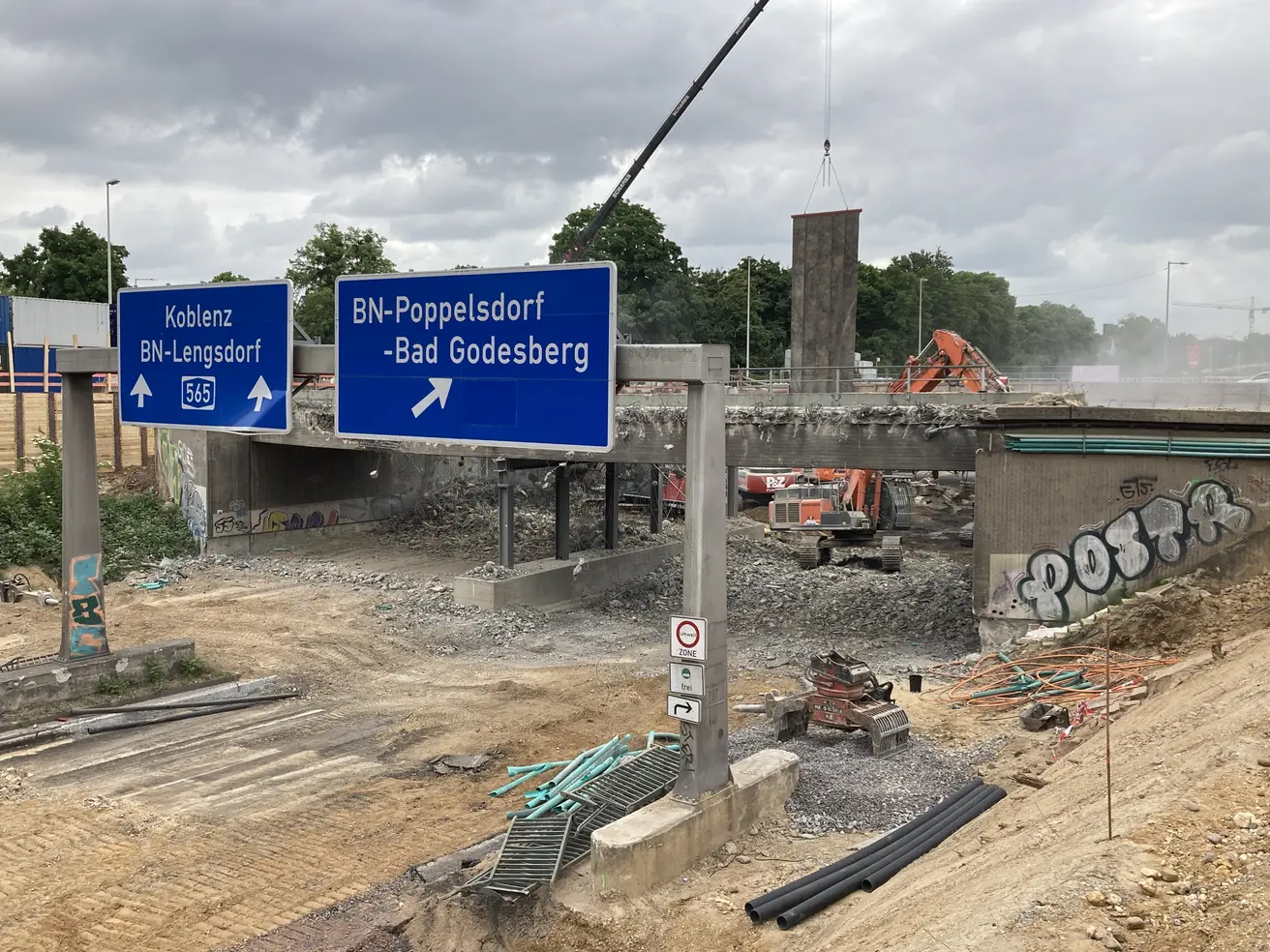

Rückbau der Behelfsbrücke, Absenken der BAB im Brückenbereich

Mai 2025:

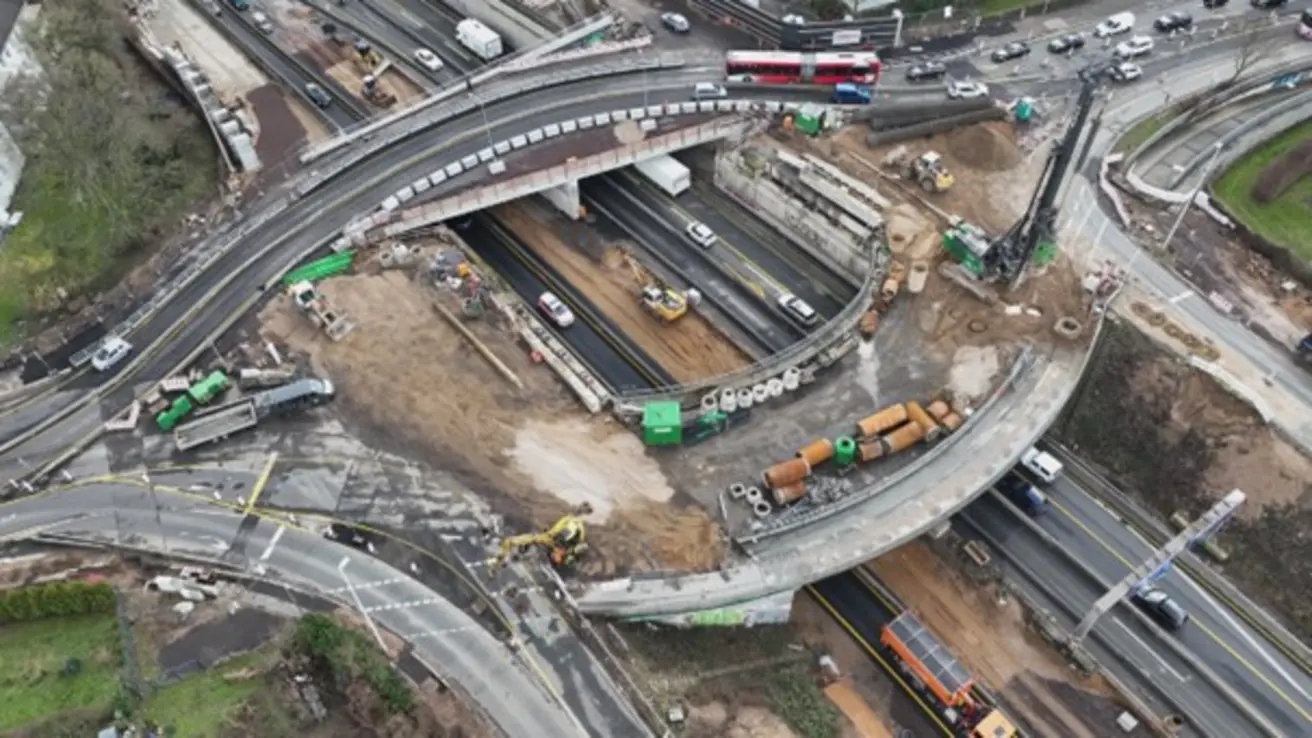

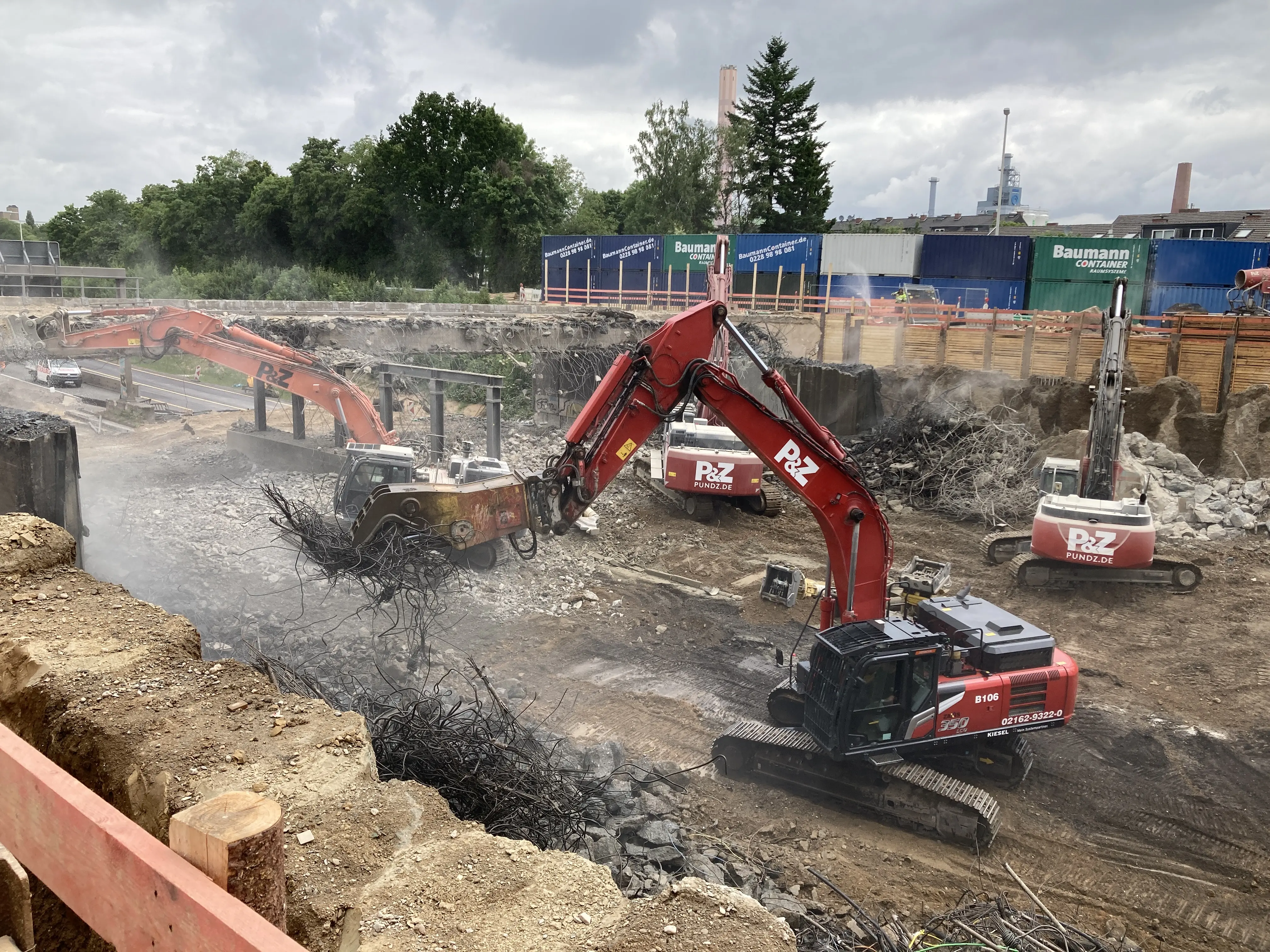

Abbruch des Nordteils und Vollsperrung der A565 in beide Fahrtrichtungen zwischen dem Autobahnkreuz Bonn-Nord und der Anschlussstelle Bonn-Poppelsdorf. Zeitraum: Dienstag (20.5.) bis Donnerstag (12.6.)

Februar 2025:

Kompletter Abbau der Behelfsbrücke und Teilbauwerk Südseite fertig unter Verkehr​

Januar 2025:

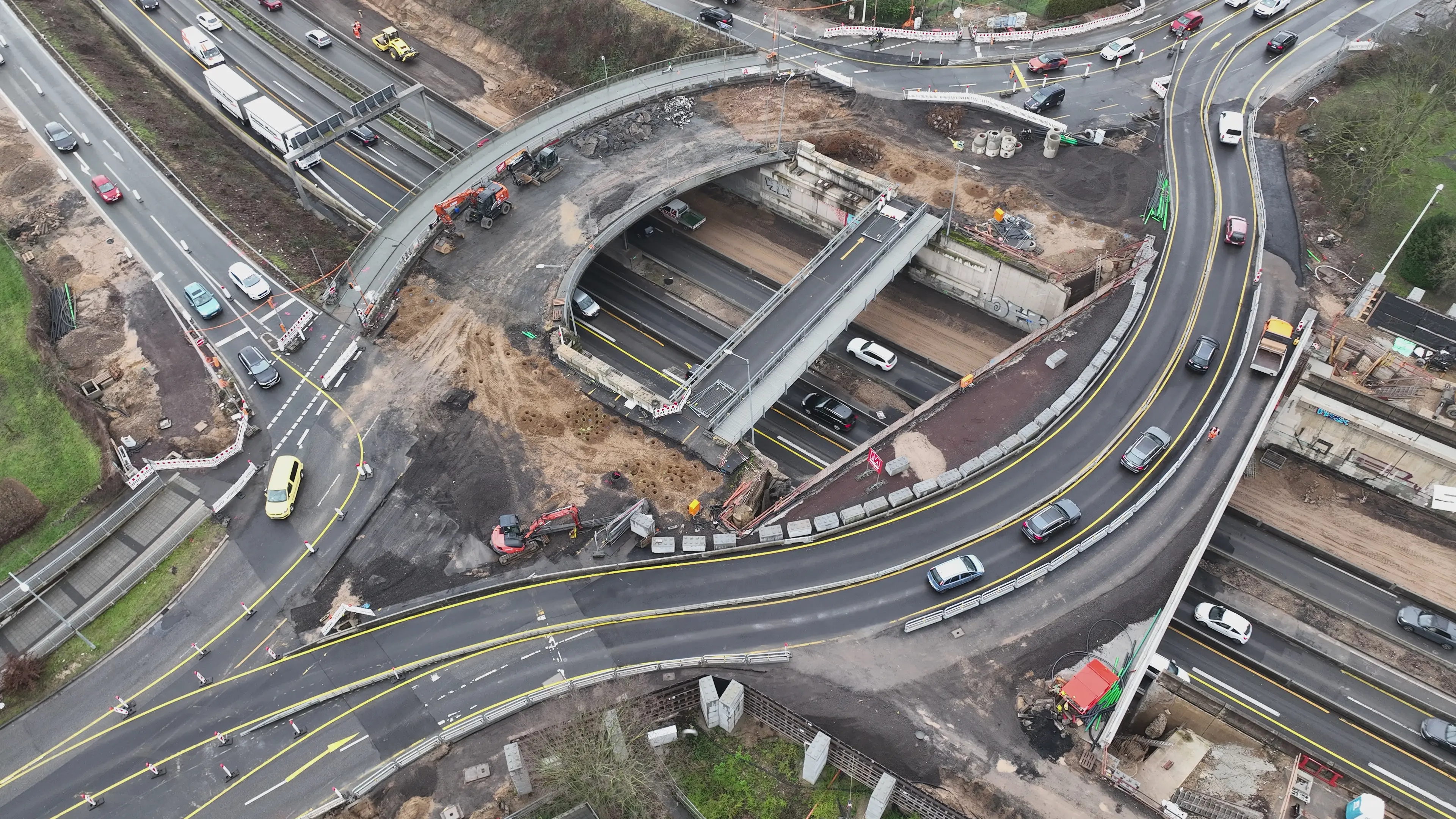

Demontage von Teilen der Behelfsbrücke

November 2024:

Kanalanschlussarbeiten für die Entwässerung des Bauwerks werden vorgenommen

September 2024:

Absenkung des Traggerüstes der Brücke an der Südseite

Juli 2024:

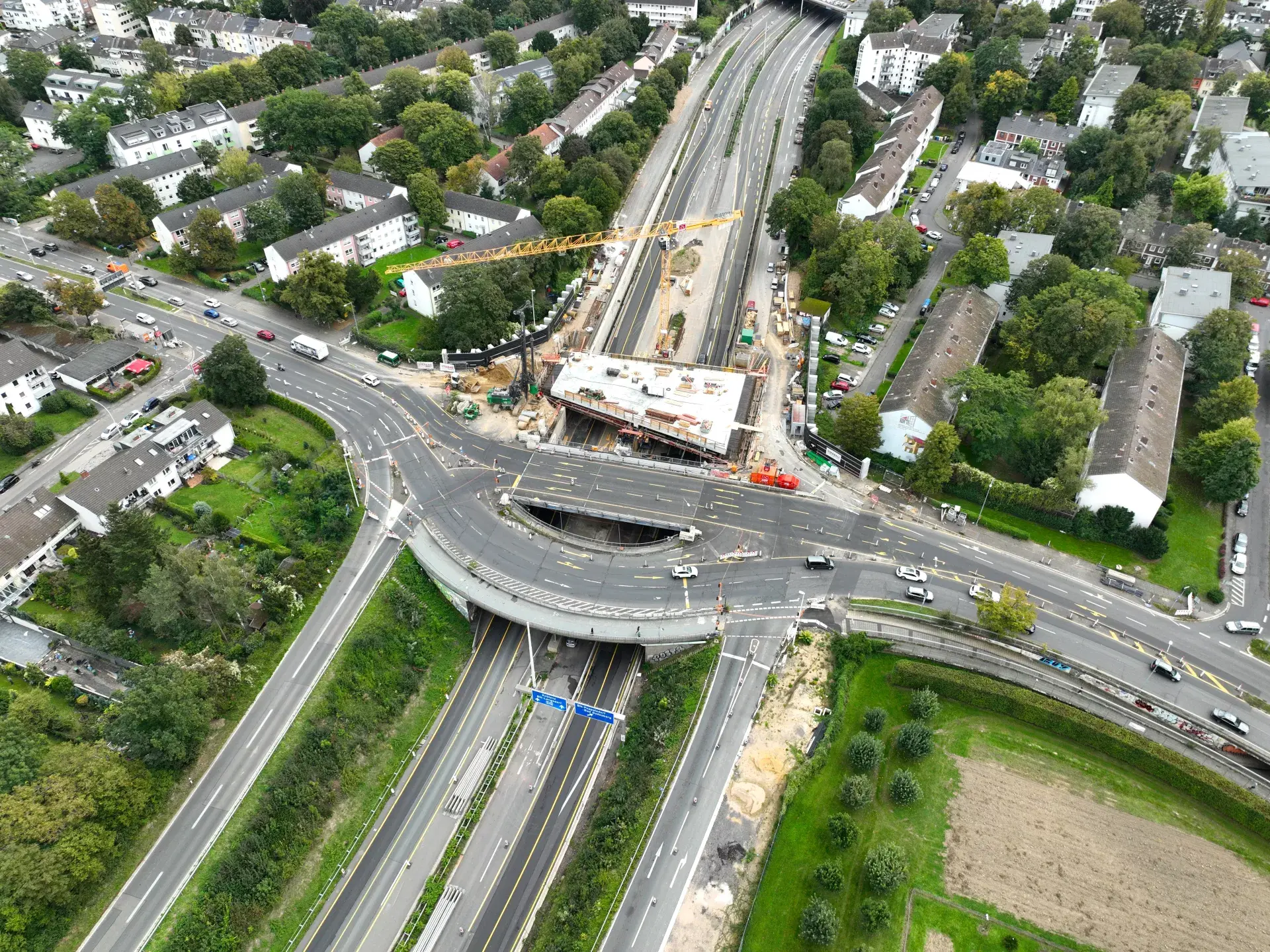

Das Traggerüst für den Neubau der Südseite des Brückenbauwerks wird errichtet

Februar 2024:

Abbruch des südlichen Teilbauwerks

November 2023:

Sperrung des südlichen Teilbauwerkes des „Endenicher Ei“. Die neue Verkehrsführung auf der B56 wird eingerichtet

Oktober 2023:

Die aktive Bauphase des Ersatzneubaus beginnt

Oktober 2022:

Im betreffenden Streckenbereich werden Bohrkerne für Asphalt- und Bodenuntersuchungen entnommen

Oktober 2020:

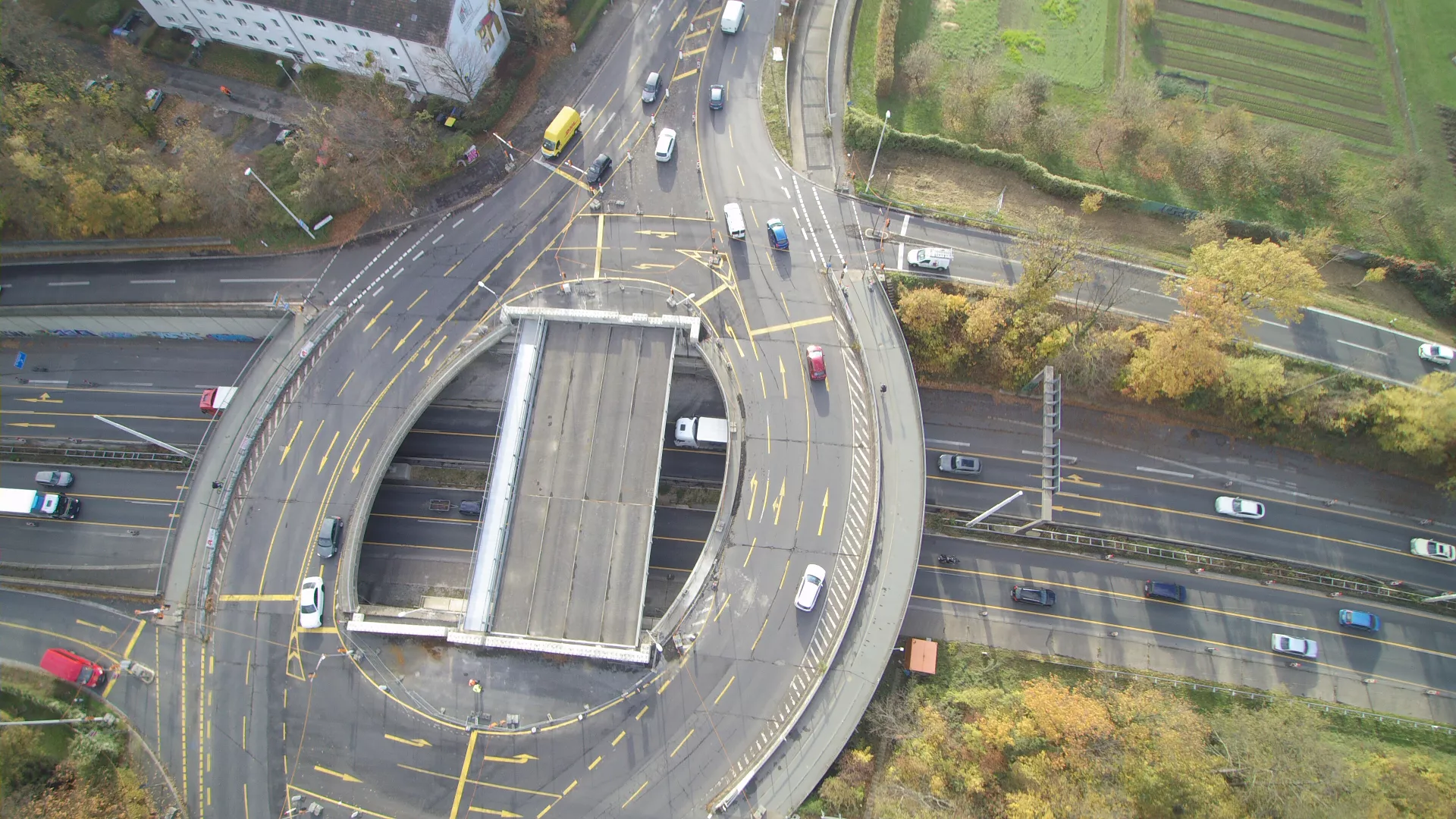

Die Behelfsbrücke wurde errichtet

September 2020:

Die Widerlager und Stützwände am Endenicher Ei werden verstärkt

August 2019:

Der Bau der Mittelunterstützung ist abgeschlossen

November 2018:

Das Rissmonitoring der Überbauten hat begonnen

A565: Vollsperrung zwischen Anschlussstelle Bonn-Poppelsdorf und Bonn-Endenich

Bonn (Autobahn GmbH). Von Freitag (10.4.) ab 21 Uhr, bis Freitag (24.4.) 5 Uhr ist die A565 zwischen der Anschlussstelle Bonn-Poppelsdorf und der Anschlussstelle Bonn-Endenich in Fahrtrichtung Köln gesperrt. Die Auffahrt in Fahrtrichtung Köln an der Anschlussstelle (AS) Bonn-Endenich bleibt von der Sperrung im gesamten Zeitraum unbetroffen. Ebenfalls ist die Auffahrt auf die Reuterstraße an der AS BN-Poppelsdorf möglich.

Die Sperrung der entgegengesetzten Fahrtrichtung Meckenheim erfolgt von Montag (20.4.) 21 Uhr, bis Donnerstag (30.4.) um 18 Uhr. Vom 20.4. um 21 Uhr bis 24.4. um 5 Uhr ist die Strecke folglich in beiden Fahrtrichtungen voll gesperrt. Die Sperrung in diese Fahrtrichtung beginnt bereits ab Kreuz Bonn-Nord. Eine Auffahrt in BN-Tannenbusch ist nicht möglich. Ebenfalls ist die Abfahrt Endenich in FR Meckenheim gesperrt.

Die Sperrung ist für die Ausschalung des Überbaus notwendig und wird über mobile Anzeigen lokal vorangekündigt. Die B56 am „Endenicher Ei“ ist von der Vollsperrung nicht betroffen und bleibt durchgängig geöffnet.

Empfohlene Umleitungen

Das großräumige Umleitungskonzept zur Sperrung des betroffenen Teilstückes der A565 sieht von Süden kommend eine Umleitung des Verkehrs in Richtung Köln und Bornheim ab dem Kreuz Meckenheim (12) über die A61 und A553 auf die A555 vor. Die innerörtliche, ausgeschilderte Umleitung führt auf der A565 von Süden kommend ab der Anschlussstelle Bonn-Hardtberg (9) über den Konrad-Adenauer-Damm (L113), die Kreisstraße K12 und die Landesstraße 183n zur Anschlussstelle Bornheim (6) der A555. Dies gilt auch in entgegengesetzter Richtung für den Verkehr, der über die A555 von Norden aus Köln kommt.

Die Autobahn GmbH Rheinland arbeitet seit Oktober 2023 am Brückenbauwerk „Endenicher Ei“ im Verlauf der B56 über der A565. Die Fertigstellung ist für Sommer 2027 geplant.

Ansprechpartner

Marianne Seelmann

Pressesprecherin

Die Autobahn GmbH des Bundes

Niederlassung: Rheinland
Otto-Lilienthal-Straße 25a
53879 Euskirchen

Dr. Patricia Dreesbach

Pressesprecherin

Die Autobahn GmbH des Bundes

Niederlassung: Rheinland
Otto-Lilienthal-Straße 25a
53879 Euskirchen

Gina Kehren

Leitung Kommunikation Euskirchen

Die Autobahn GmbH des Bundes

Niederlassung: Rheinland
Otto-Lilienthal-Straße 25a
53879 Euskirchen
