In Umsetzung

A7 Niederaula: Ersatzneubau von drei Bauwerken

Südlich der Anschlussstelle Niederaula befinden sich drei Unterführungsbauwerke: B62/DB, Fulda und K24. Die Brücken wurden im Jahr 1967 gebaut und werden jetzt erneuert. Die Durchführung ist vom III. Quartal 2024 bis zum IV. Quartal 2029 geplant.

Daten & Fakten

Brücke über B62/DB

Länge: 78 m, Breite zwischen den Geländern: 36,20 m

Brücke über Fulda

Länge: 150 m, Breite zwischen den Geländern: 32,60 m

Brücke über K24

Länge: 90 m, Breite zwischen den Geländern: 34,825 m

Strecke

1,68 km je Fahrtrichtung (inklusive der drei Brücken)

Kosten

ca. 80 Millionen €

Neubau eines Retentionsbodenfilters

Projektbeschreibung

Südlich der Anschlussstelle Niederaula befinden sich auf einem Streckenabschnitt von 1,68 km die drei Unterführungsbauwerke (UF) B62/DB, Fulda und K24. Die drei Brückenbauwerke wurden im Jahr 1967 im Zuge der Rhönlinie gebaut. Aufgrund von rechnerischen Defiziten, die im Rahmen der Bauwerksnachrechnung festgestellt wurden, sollen die drei UF-Bauwerke erneuert werden.

Im Zuge der Erneuerung erfolgt zunächst der Ersatz der westlichen Teilbauwerke unter bauzeitlicher 4+0 Verkehrsführung auf der östlichen Richtungsfahrbahn Kassel (Bauabschnitt 1), anschließend werden die Seiten gewechselt (Bauabschnitt 2). In einer Vorabmaßnahme wurde die Fahrtrichtung Kassel bereits dahingehend verbreitert, dass eine 4+0-Verkehrsführung umsetzbar ist. 4+0 bedeutet, dass in jede Fahrtrichtung zwei Fahrtstreifen erhalten bleiben und alle vier Fahrstreifen auf einer Richtungsfahrbahn geführt werden.

Bauwerksbeschreibungen

Brücke B62/DB

Das bestehende Bauwerk UF B62/DB unterführt bei km 533+861 neben der Bundesstraße B62 die DB-Strecke „Gründchenbahn“ sowie zwei Wirtschaftswege. Das Bauwerk wurde im Jahr 1967 gebaut und besteht aus zwei Teilbauwerken. Die Breite des westlichen Teilbauwerks beträgt 12,50 m (zwei Fahrspuren je 3,75 m, ein Standstreifen der Breite 3,50 m) und die des östlichen Teilbauwerks 15,75 m (zwei Fahrspuren je 3,75 m, ein Standstreifen der Breite 3,50 m, eine Ausfädelspur der Breite 3,75 m. Es handelt sich um eine zweifeldrige Spannbetonbrücke.

Als Ersatzneubau wird eine semiintegrale, zweifeldrige Plattenbalkenbrücke mit zwei getrennten Überbauten (Teilbauwer (TBW) 1 und 2) in Spannbeton-Bauweise und monolithischem Anschluss des Mittelpfeilers hergestellt. Die Herstellung erfolgt auf einem Traggerüst. Die Stützweiten in der Hauptachse der A7 betragen 39 m je Feld.

Brücke Fulda

Bei Kilometer 534+496 wird das bestehende Unterführungsbauwerk der Fulda durch einen Neubau ersetzt. Das Bestandsbauwerk aus dem Jahr 1967 ist ein dreifeldriges Bauwerk bestehend aus zwei Teilbauwerken.

Als Ersatzbauwerk ist ein gevouteter einzelliger Spannbeton-Hohlkasten in Mischbauweise mit zwei getrennten Überbauten vorgesehen. Pfeiler und Widerlager werden auf Bohrpfählen tief gegründet. Die Überbauten werden auf einem Traggerüst hergestellt. Die Einzelstützweiten ergeben sich zu je 45 m in den Randfeldern sowie 60 m im Mittelfeld.

Brücke K24

Bei Kilometer 534+918,500 befindet sich das aus zwei Teilbauwerken bestehende Bestandsbauwerk. Es unterführt mit je drei Stahlbeton-Dreigelenkbögen und aufgeständerter Fahrbahn die Kreisstraße 24. Das Bestandsbauwerk aus dem Jahr 1967 wird durch ein dreifeldriges, semiintegrales Bauwerk als gevouteter Spannbeton-Durchlaufträger mit einem Überbau als Platten (-Balken)-Querschnitt ersetzt. Auf beiden Teilbauwerken werden zwei Fahrspuren und ein Standstreifen überführt. Die Gründung erfolgt auf Bohrpfählen. Die Herstellung des Überbaus mit dem monolithischen Anschluss der Pfeiler erfolgt auf dem Traggerüst. Die Einzelstützweiten betragen je 26 m in den Randfeldern sowie 38 m im Mittelfeld.

Zeitplan

Baubeginn

Spätsommer 2024

Fertigstellung des Bauabschnitt I

Voraussichtlich 2. Quartal 2027

Fertigstellung des Bauabschnitt II

Voraussichtlich 4. Quartal 2029

Verkehrsfreigabe

Voraussichtlich 4. Quartal 2029

Bereits fertiggestellt

Fahrbahnverbreiterung Fahrtrichtung Kassel

Bauabschnitte

Die Gesamtmaßnahme wird übergeordnet in den zwei Bauabschnitten West (Bauchschnitt 1 - Richtungsfahrbahn Würzburg) und Ost (Bauabschnitt 2 - Richtungsfahrbahn Kassel) realisiert. Die Bauabschnitte werden unter Einrichtung einer 4+0-Verkehrsführung umgesetzt. Das bedeutet, dass in jede Fahrtrichtung zwei Fahrtstreifen erhalten bleiben und alle vier Fahrstreifen auf einer Richtungsfahrbahn geführt werden.

Je Bauabschnitt werden die Bauwerke sowie die Strecke parallel hergestellt.

Die folgenden wesentlichen Arbeiten werden in den Bauabschnitten durchgeführt:

Bauabschnitt 1

  • Herstellung von übergeordneten Baustraßen
  • Herstellung von Mittelstreifenüberfahrten
  • Erneuerung der Richtungsfahrbahn Würzburg (Verbreiterung und Adaptierung der Gradiente)
  • Rückbau der Bestandsbauwerke Unterführung (UF) B62/DB, UF Fulda sowie UF K24 der Richtungsfahrbahn Würzburg
  • Neubau der Bauwerke UF B62/DB, UF Fulda sowie UF K24 der Richtungsfahrbahn Würzburg
  • Bau eines Retentionsbodenfilterbeckens nordwestlich der UF Fulda

Bauabschnitt 2

  • Erneuerung der Richtungsfahrbahn Kassel
  • Rückbau der Bestandsbauwerke Unterführung (UF) B62/DB, UF Fulda sowie UF K24 der Richtungsfahrbahn Kassel
  • Neubau der Bauwerke UF B62/DB, UF Fulda sowie UF K24 der Richtungsfahrbahn Kassel
  • Rückbau von Mittelstreifenüberfahrten
  • Teilrückbau übergeordneter Baustraßen
Pressemeldung 26. Januar 2026

Sperrung der K24

 Im Rahmen der aktuellen Baumaßnahmen an den drei Brückenbauwerken der A7 bei Niederaula werden an der Brücke über die K24 die Stützfundamente des westlichen Teilbauwerks (Fahrtrichtung Würzburg) abgebrochen. Aufgrund der beengten Platzverhältnisse ist eine einwöchige Vollsperrung der K24 erforderlich. Die Sperrung wird je nach Baufortschritt und aktueller Witterung entweder in der Kalenderwoche 6 (ab Montag, 2. Februar) oder in der Kalenderwoche 7 (ab Montag, 9. Februar) erfolgen. Die Umleitung von Unter-Schwarz nach Solms und umgekehrt erfolgt von Unter-Solms über Ober- und Unterwegfurth nach Niederjossa und weiter über Niederaula und Mengshausen nach Solms. Der Radverkehr wird von Unter-Schwarz über Ober-Wegfurt nach Niederjossa und von dort über den Feldwiesenweg nach Solms geleitet. Die Zufahrt von Unter-Schwarz zum Richthof über die K24 ist frei.

Im Anschluss an die Vollsperrung wird die K24 im Bereich des Brückenbauwerks für die Herstellung der Tiefengründungen halbseitig gesperrt. Der Verkehr wird durch eine Ampel geregelt. Die Dauer der halbseitigen Sperrung beträgt voraussichtlich drei Wochen.

Die Autobahn GmbH bittet um Verständnis für die Maßnahmen und um erhöhte Aufmerksamkeit im Baustellenbereich.

Bildmaterial

Alle Bilder dort dürfen mit dem Fotovermerk „Die Autobahn GmbH des Bundes“ kostenfrei für Zwecke der Berichterstattung  verwendet werden.

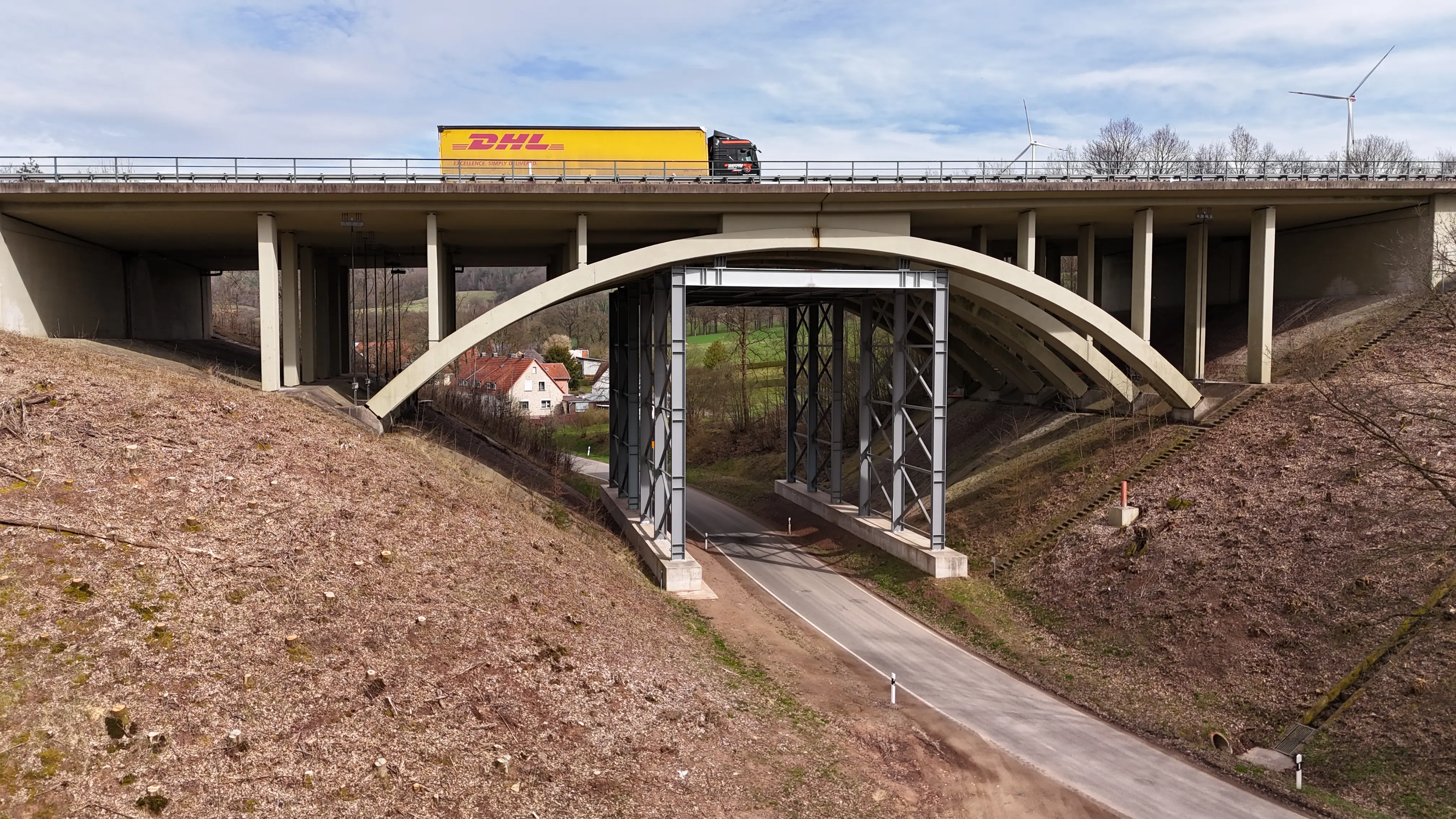

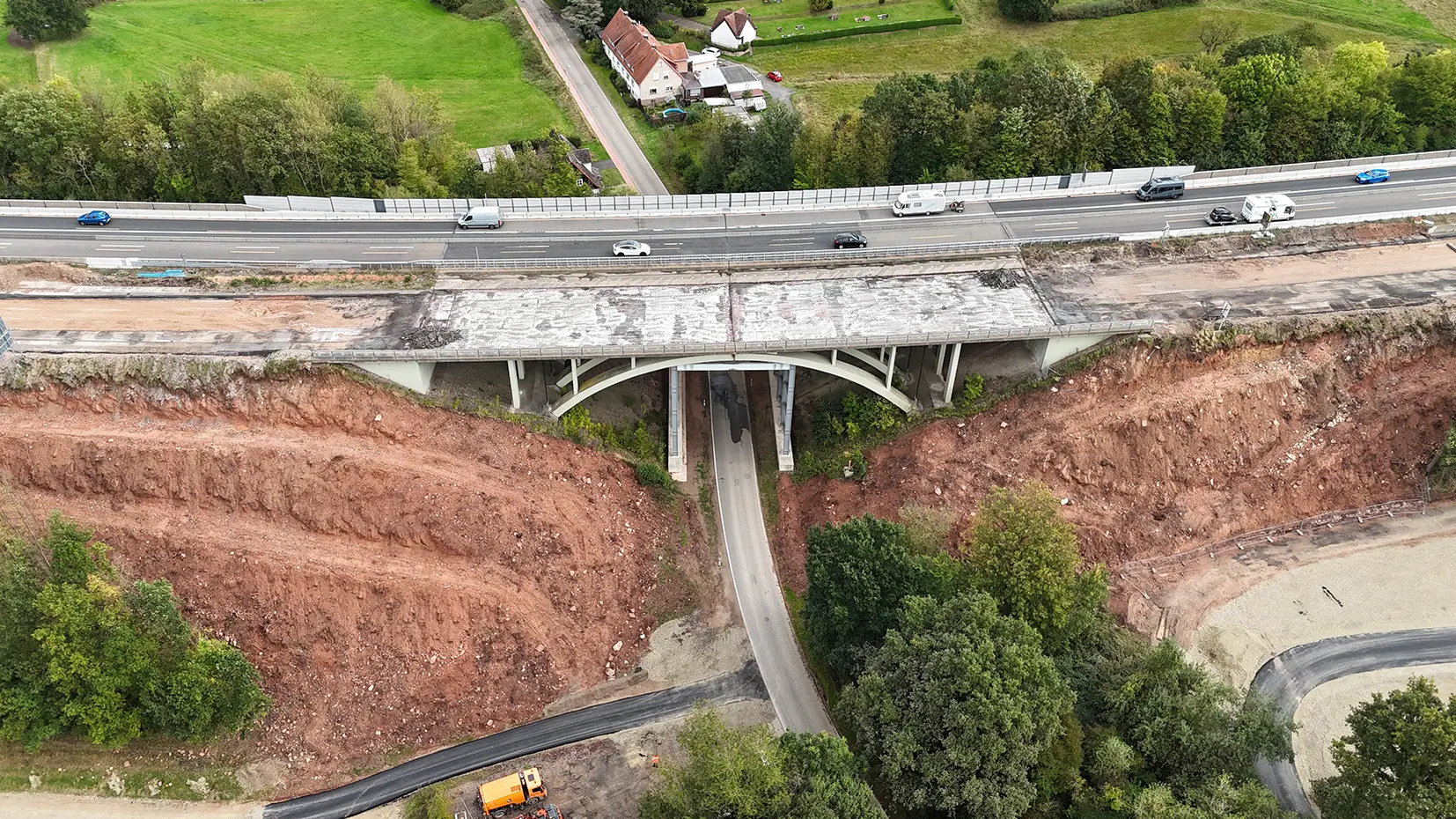

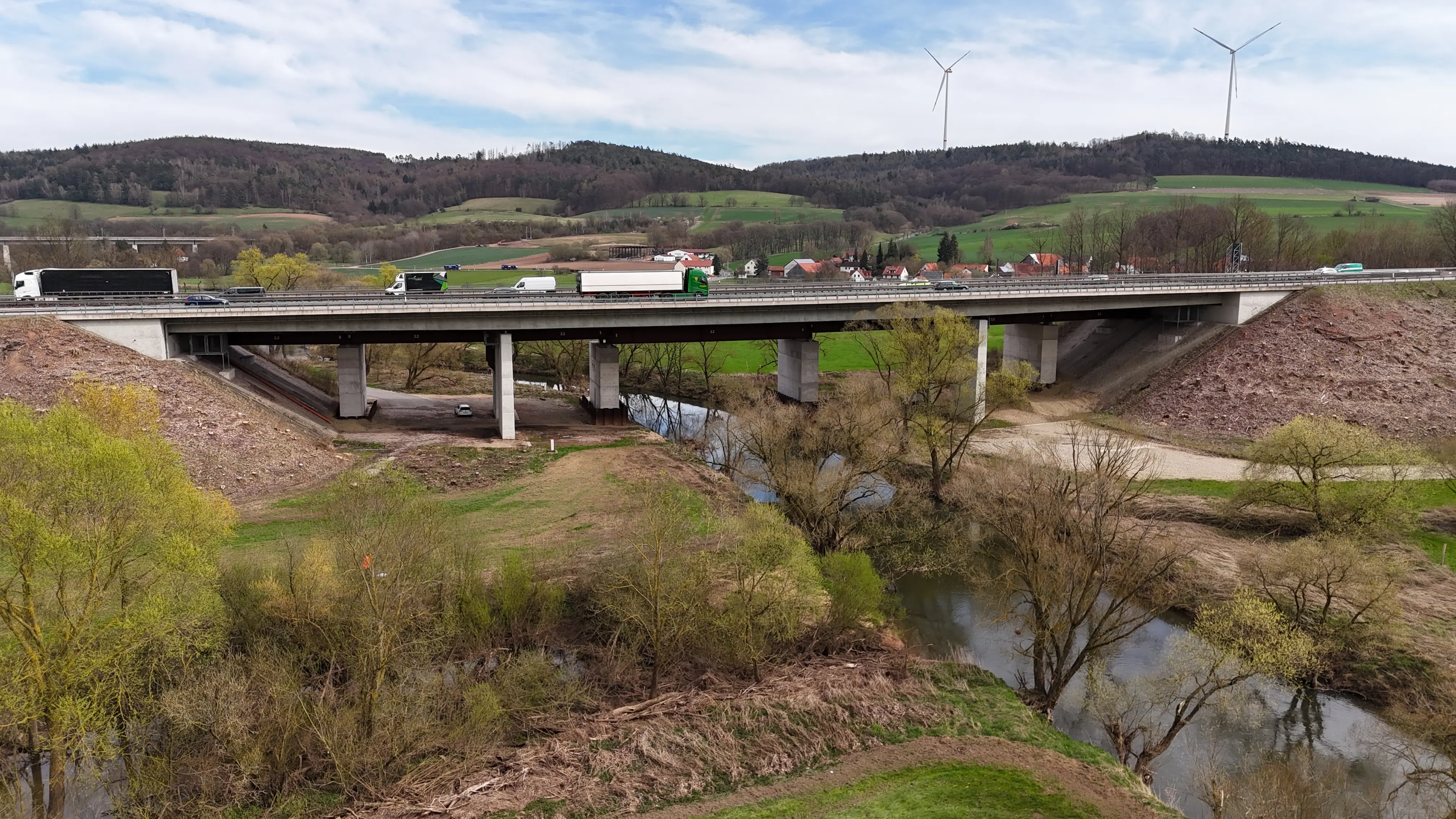

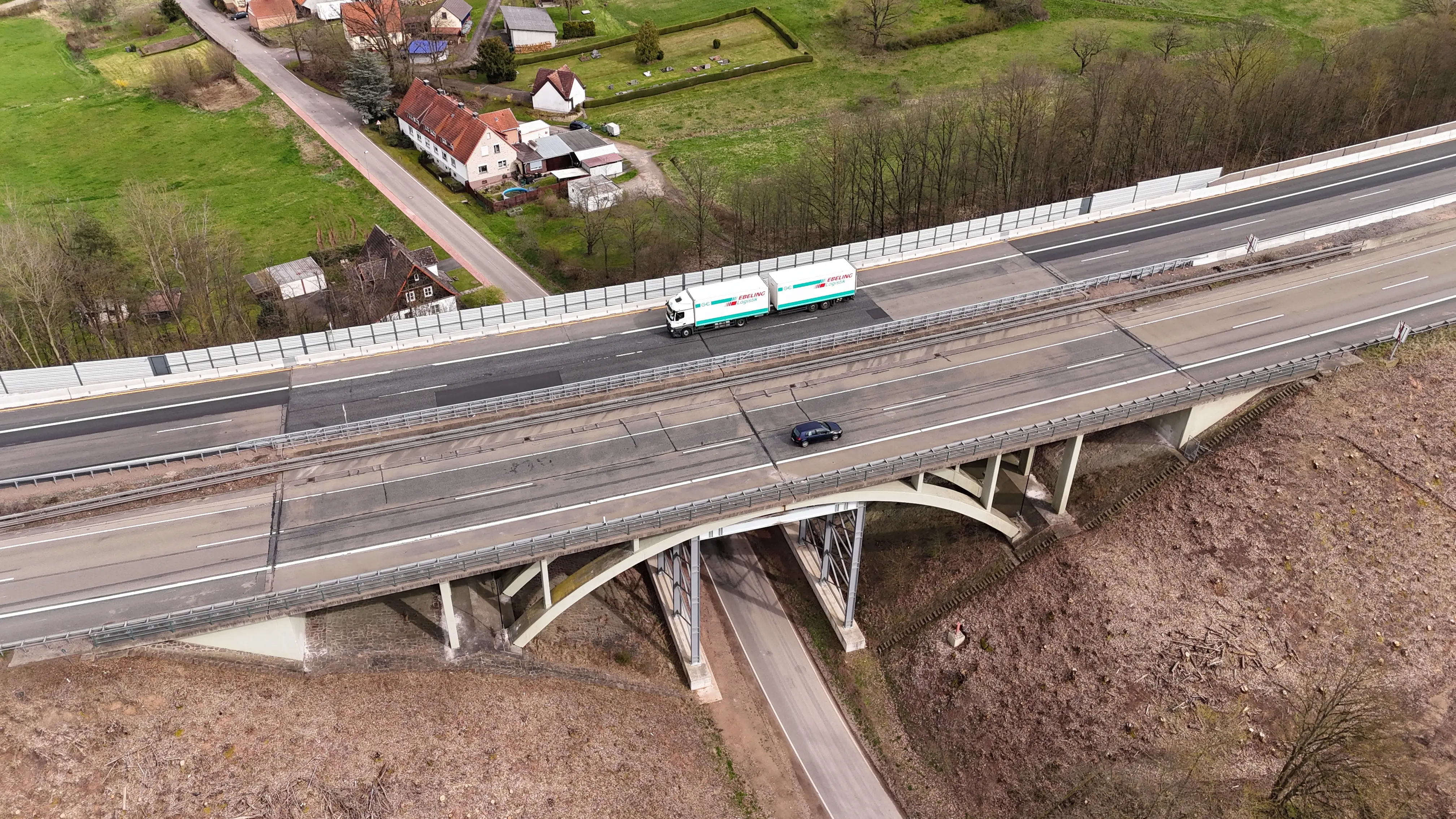

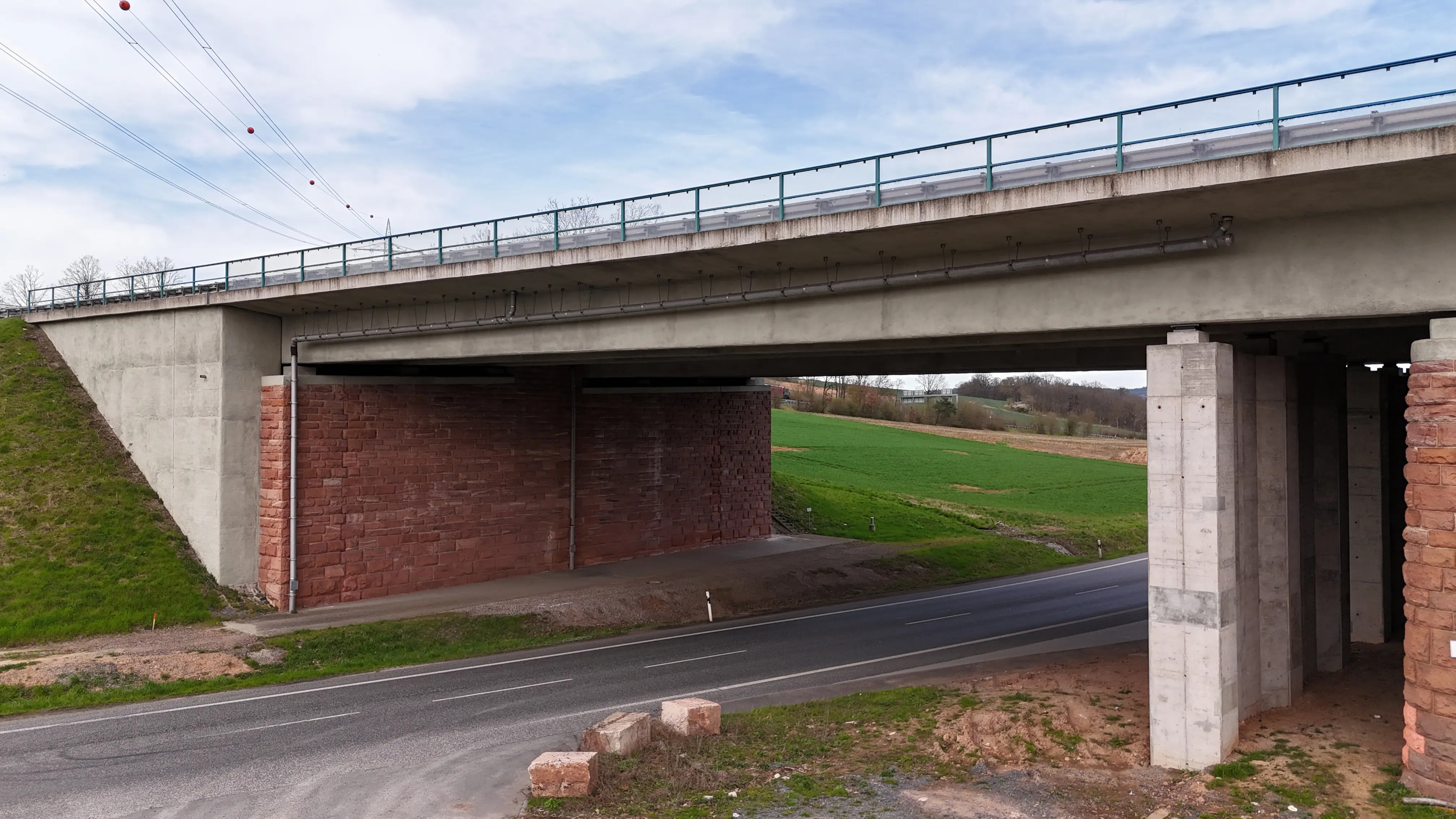

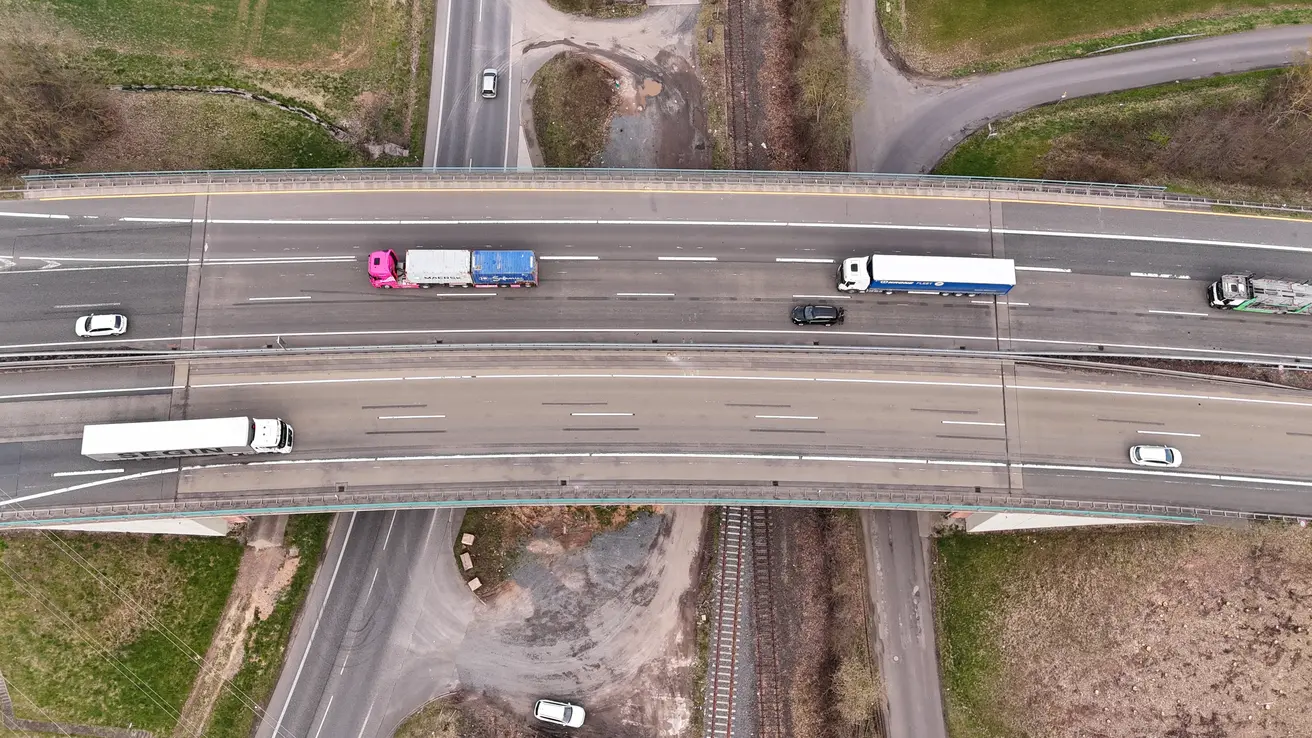

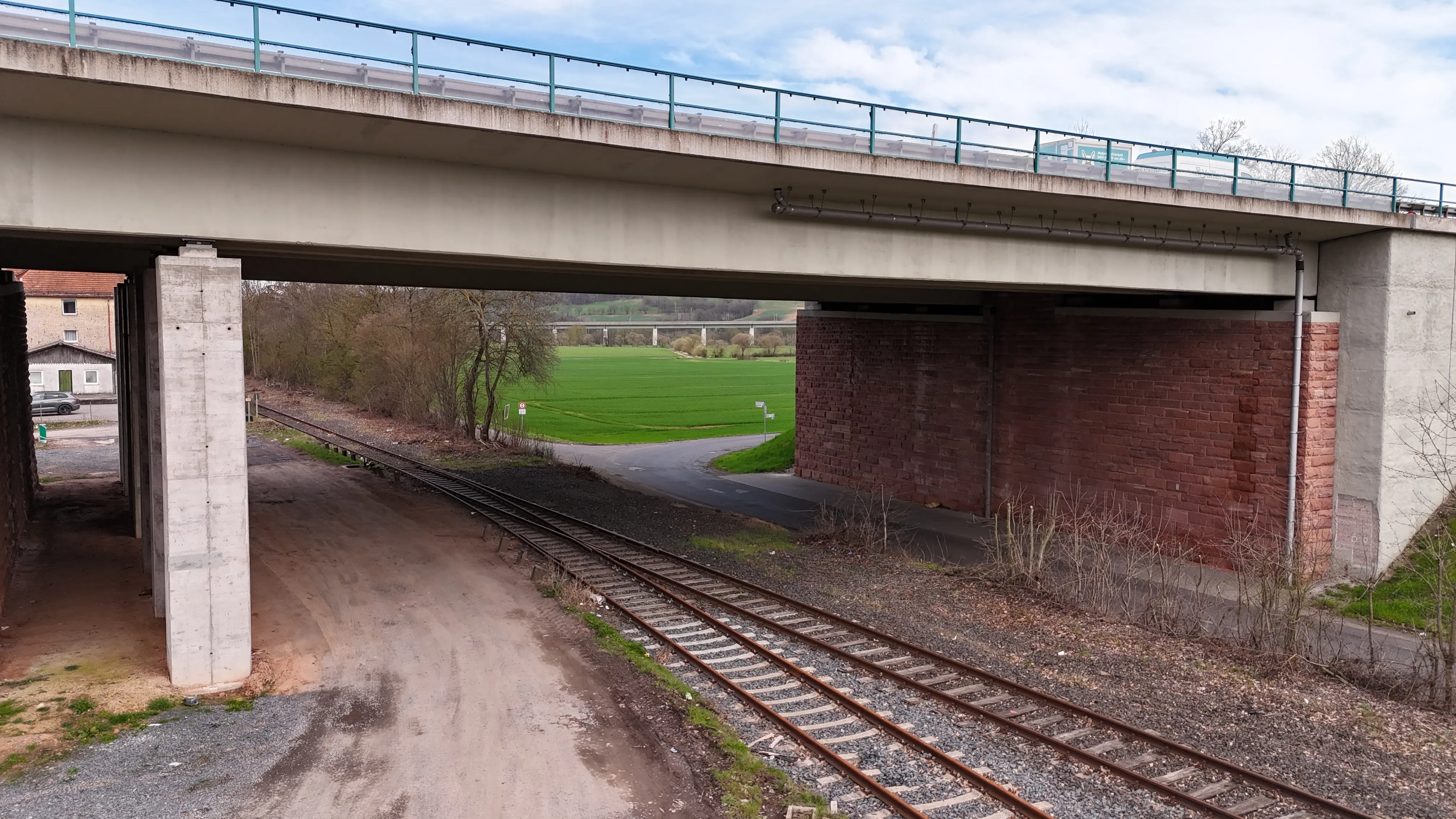

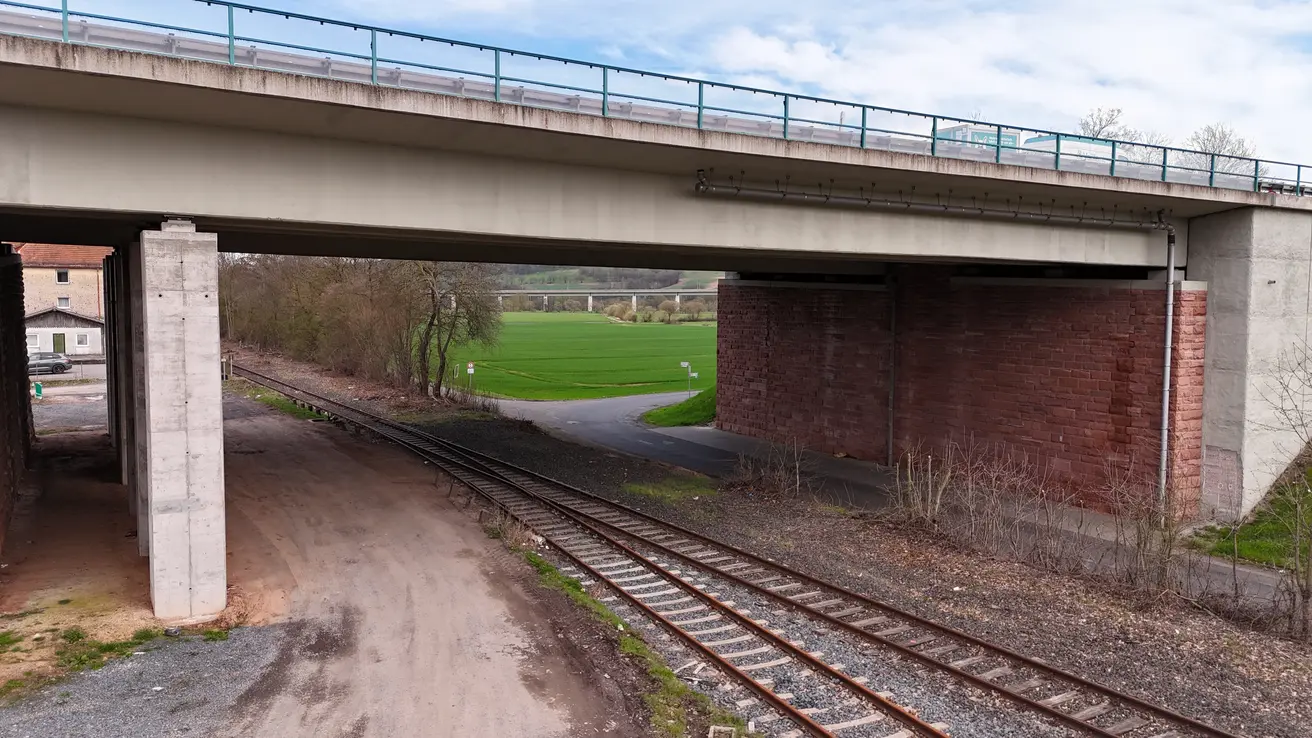

Aufnahmen der Bestandsbauwerke:

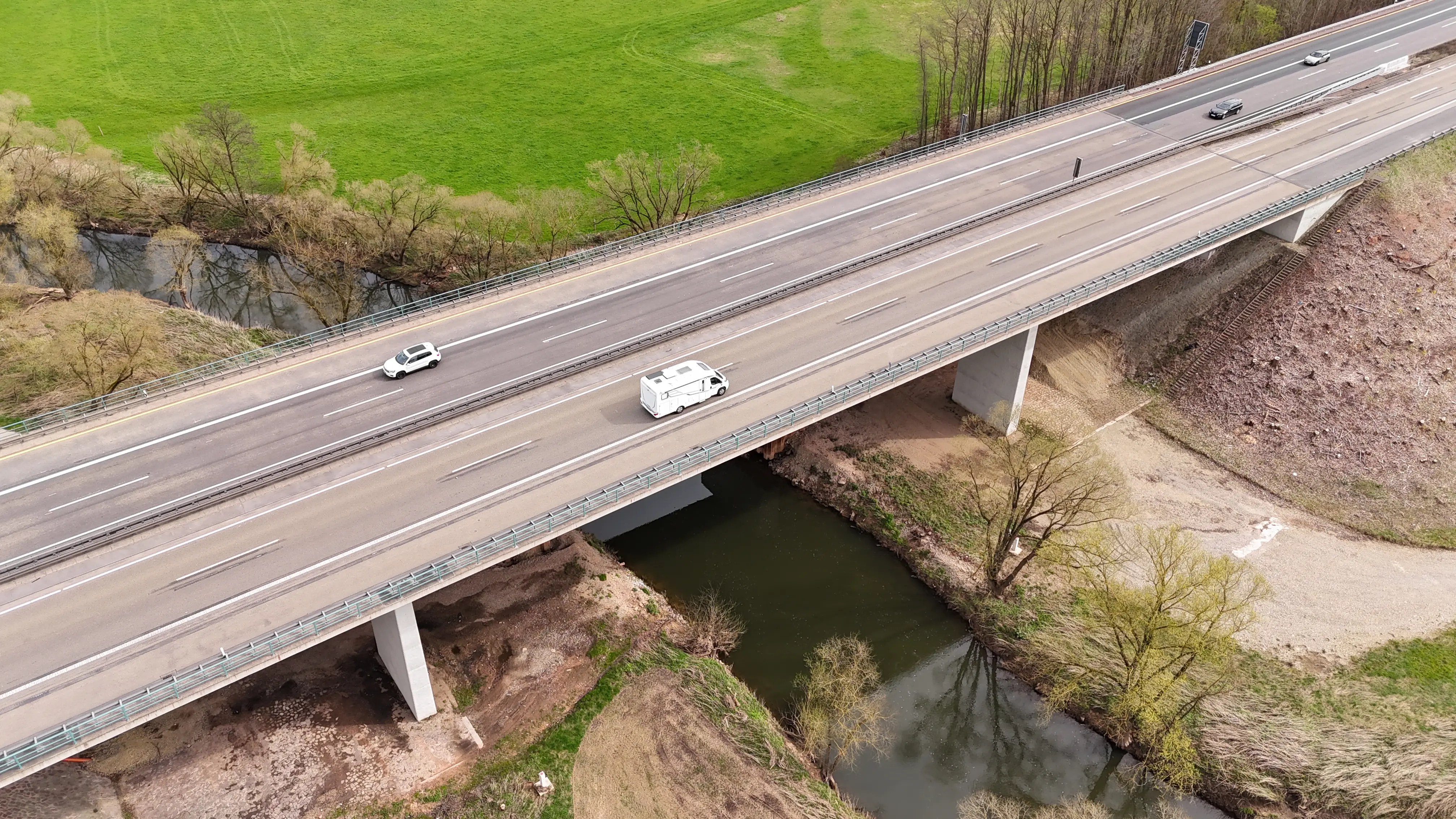

Visualisierungen der neuen Brückenbauwerke:

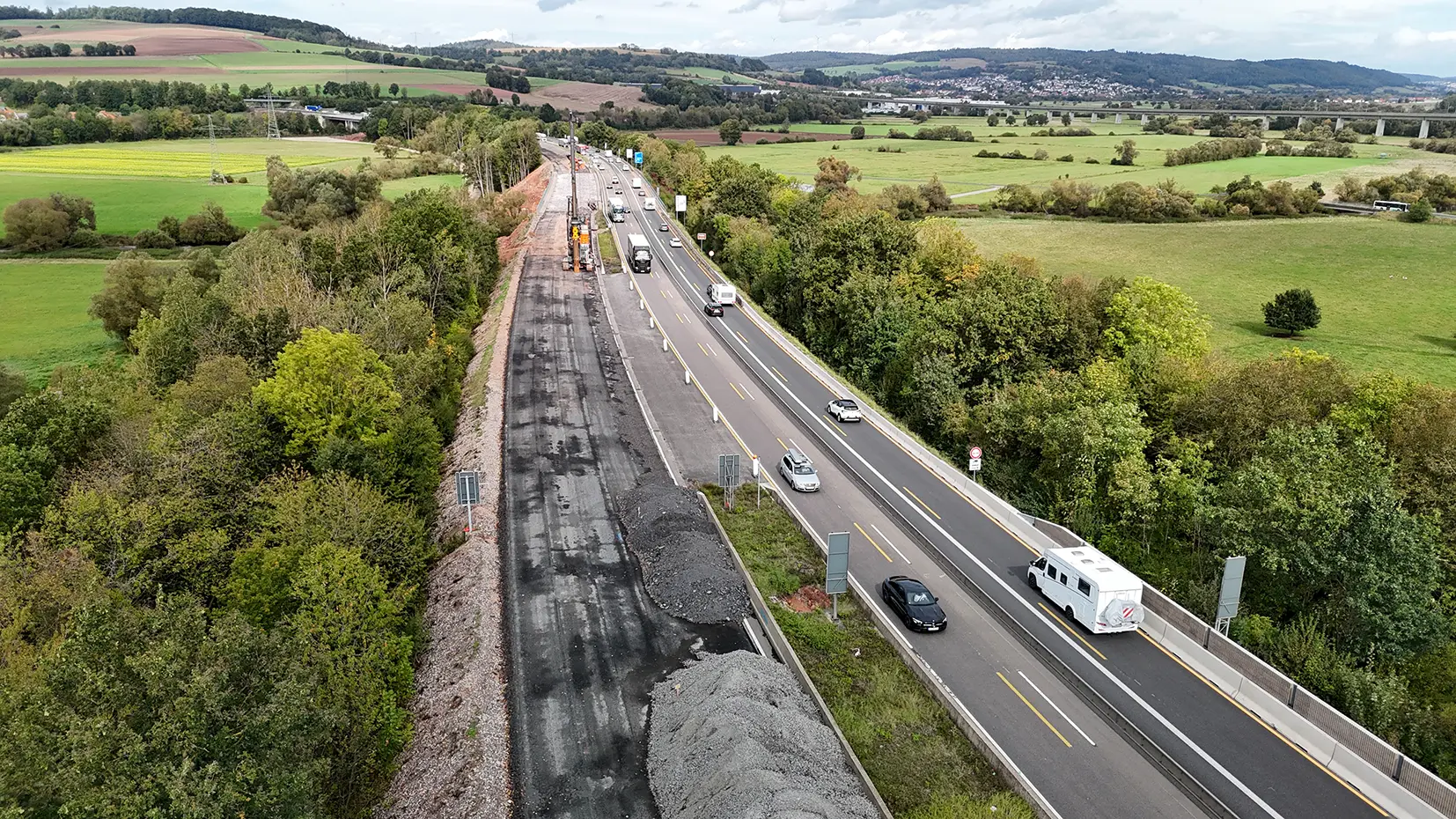

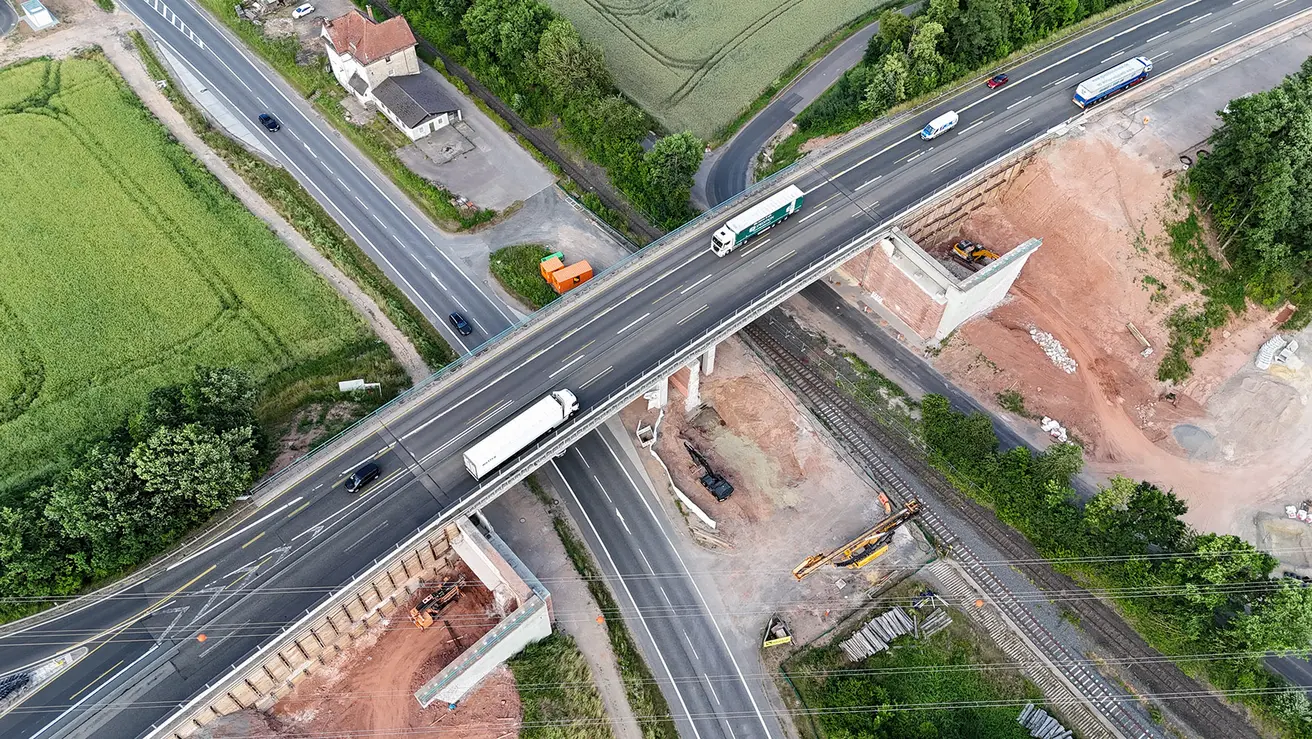

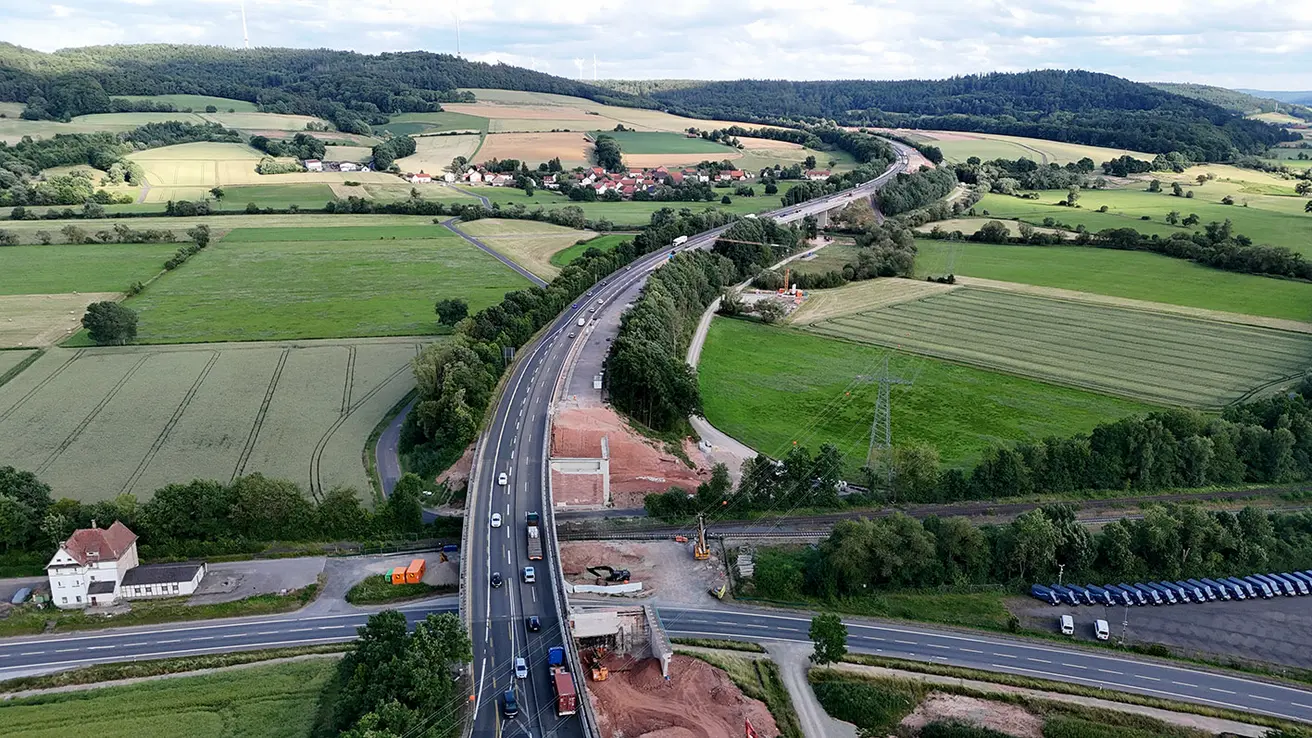

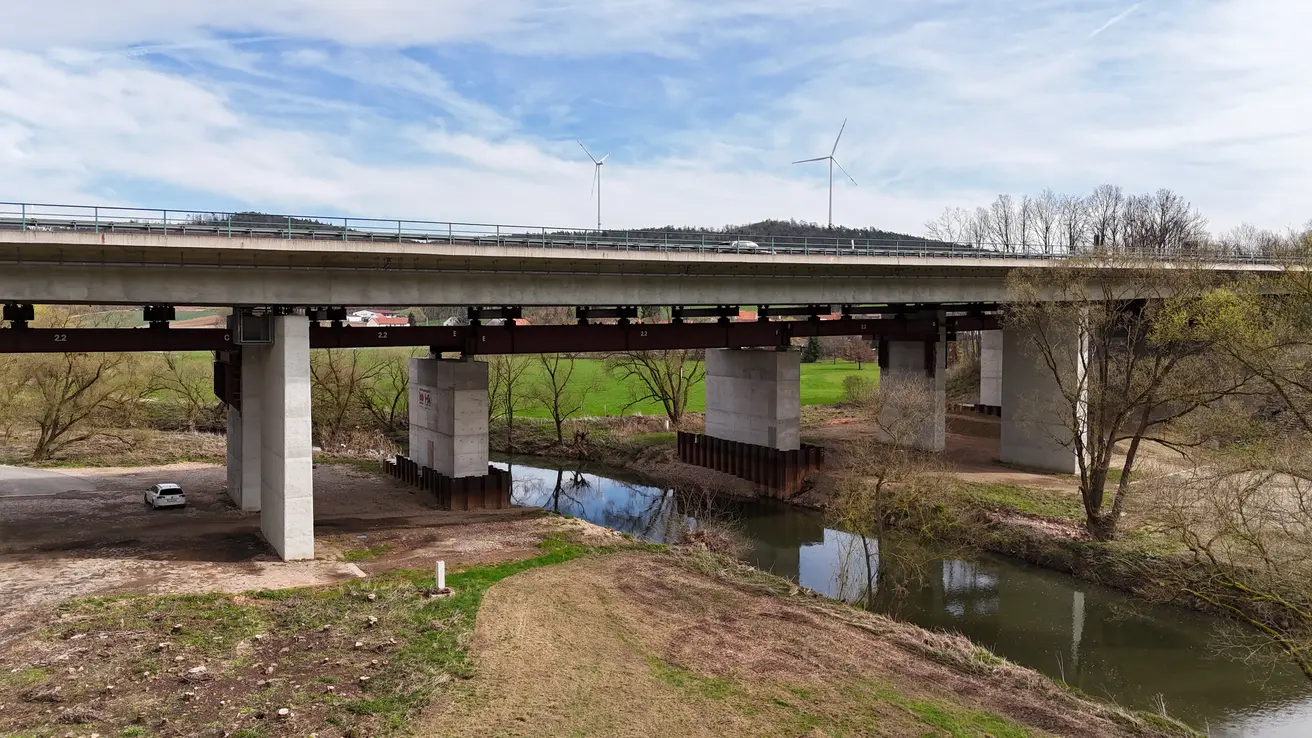

Stand der Arbeiten im September 2024:

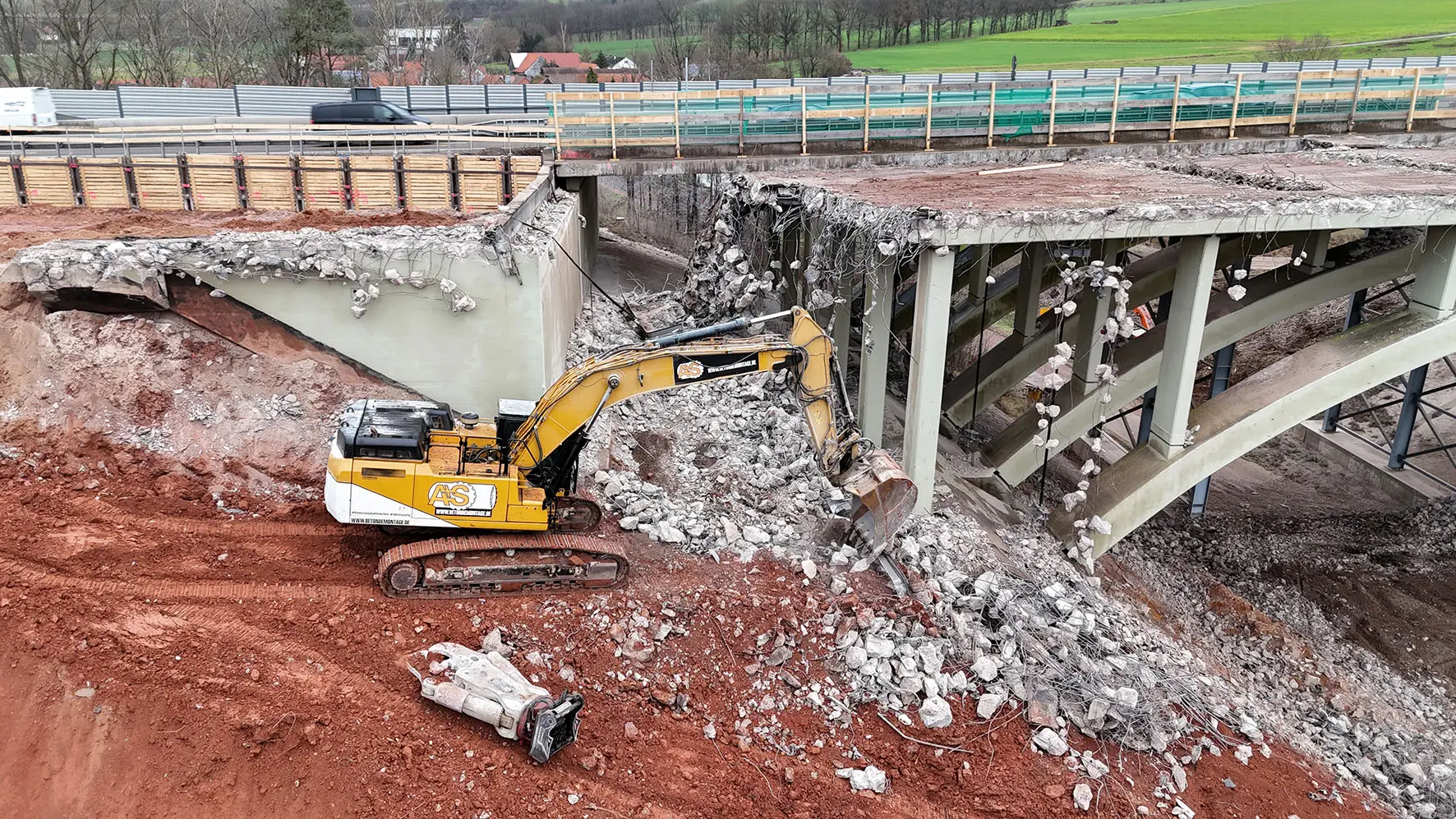

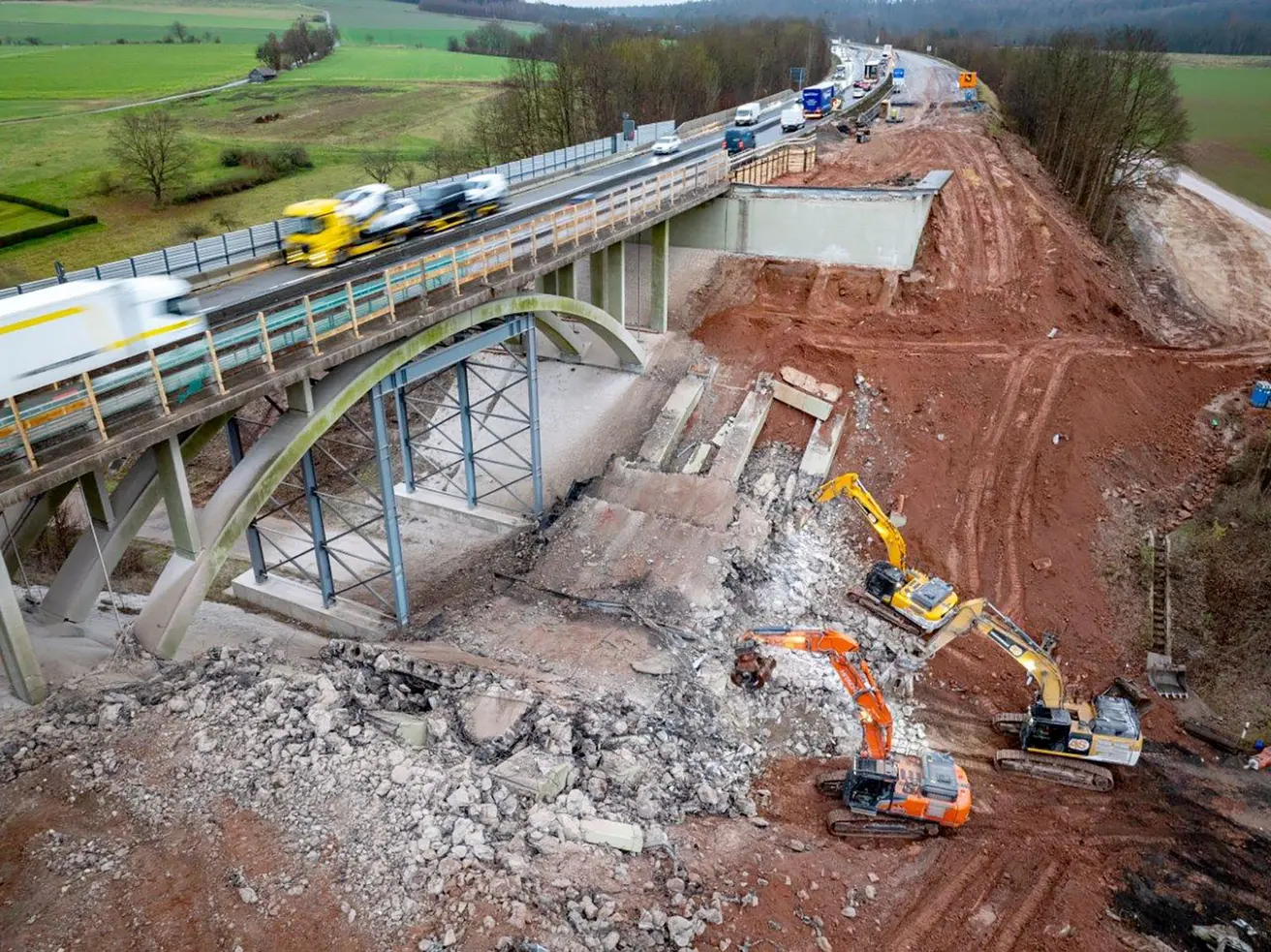

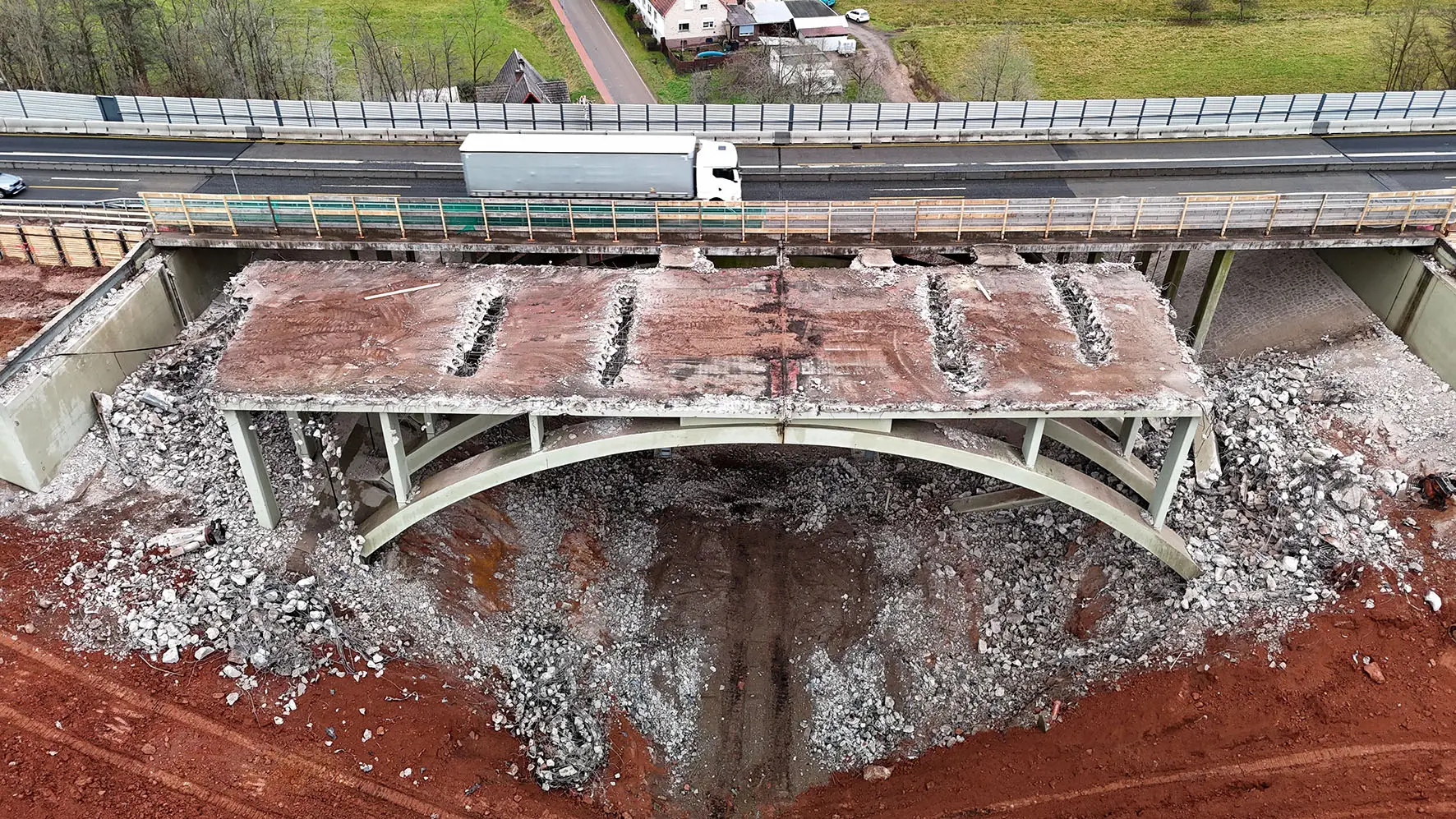

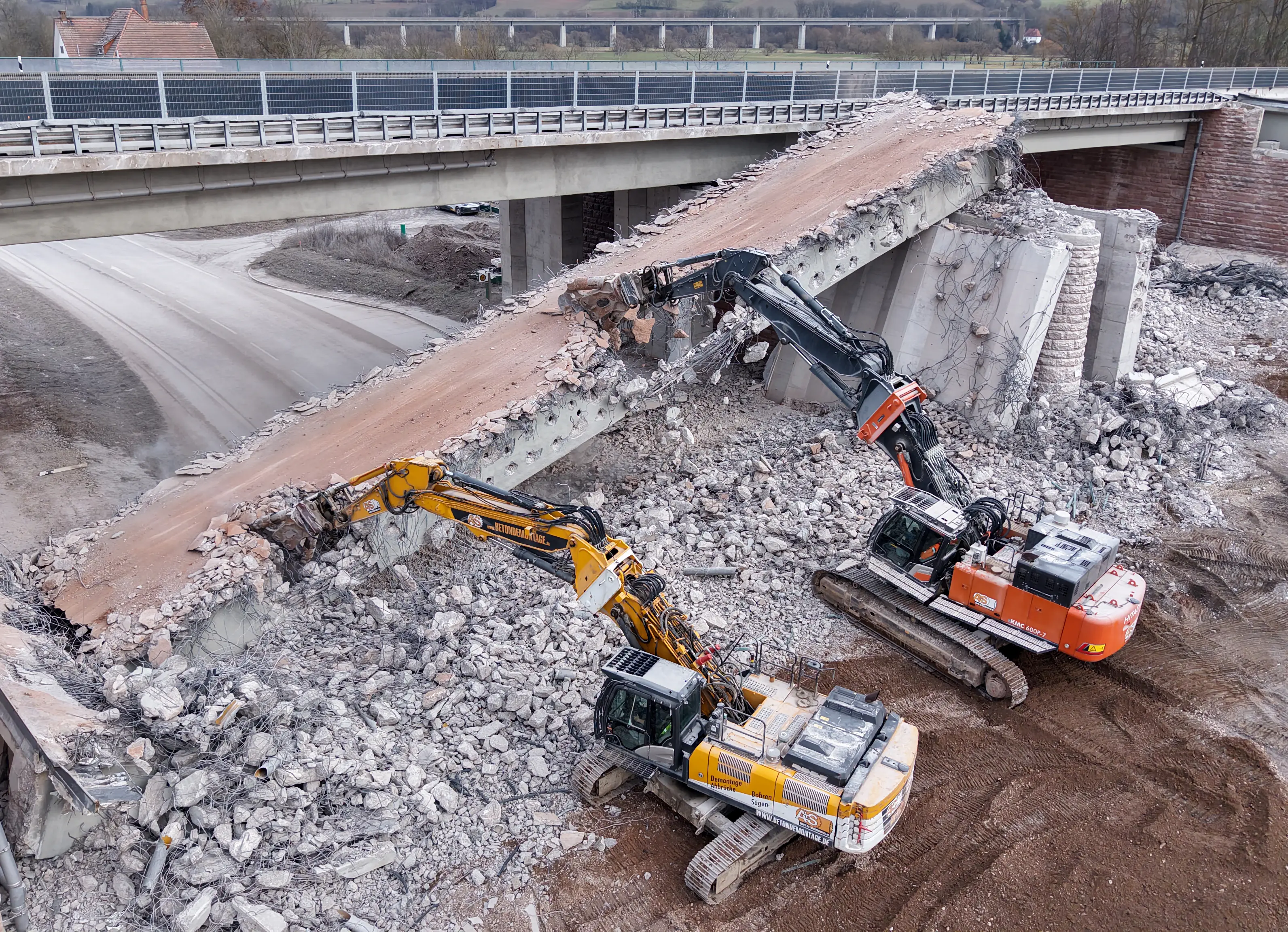

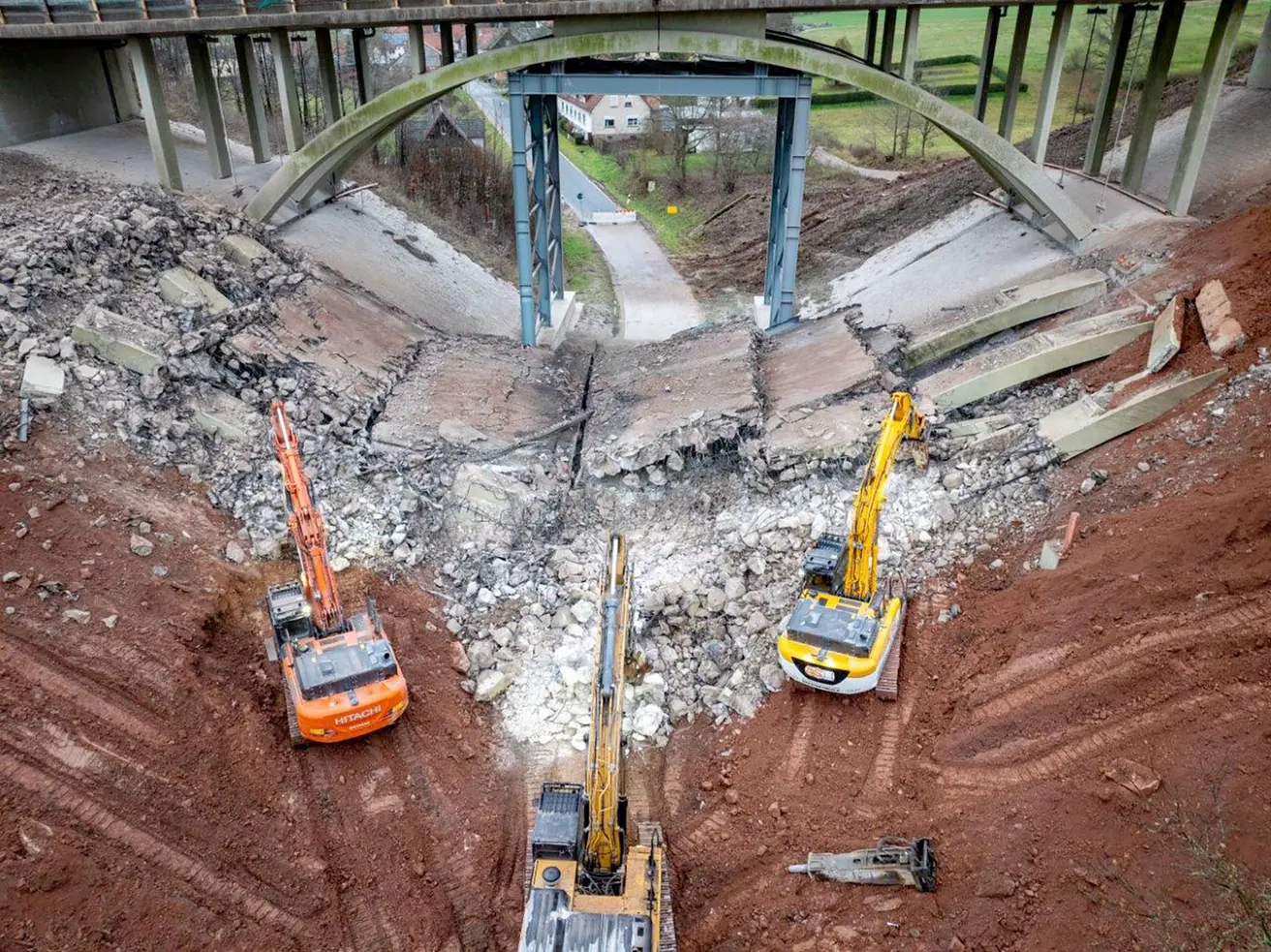

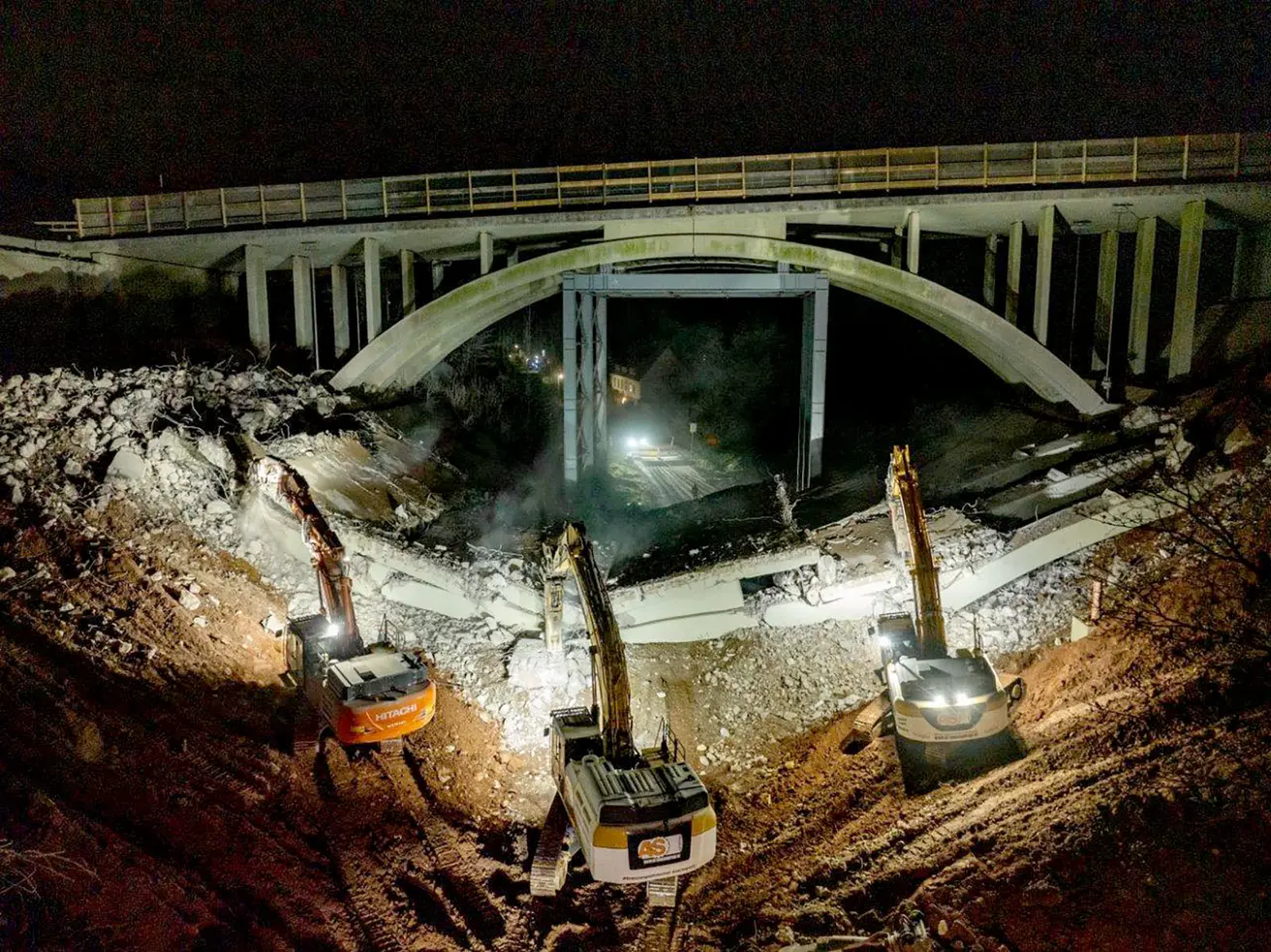

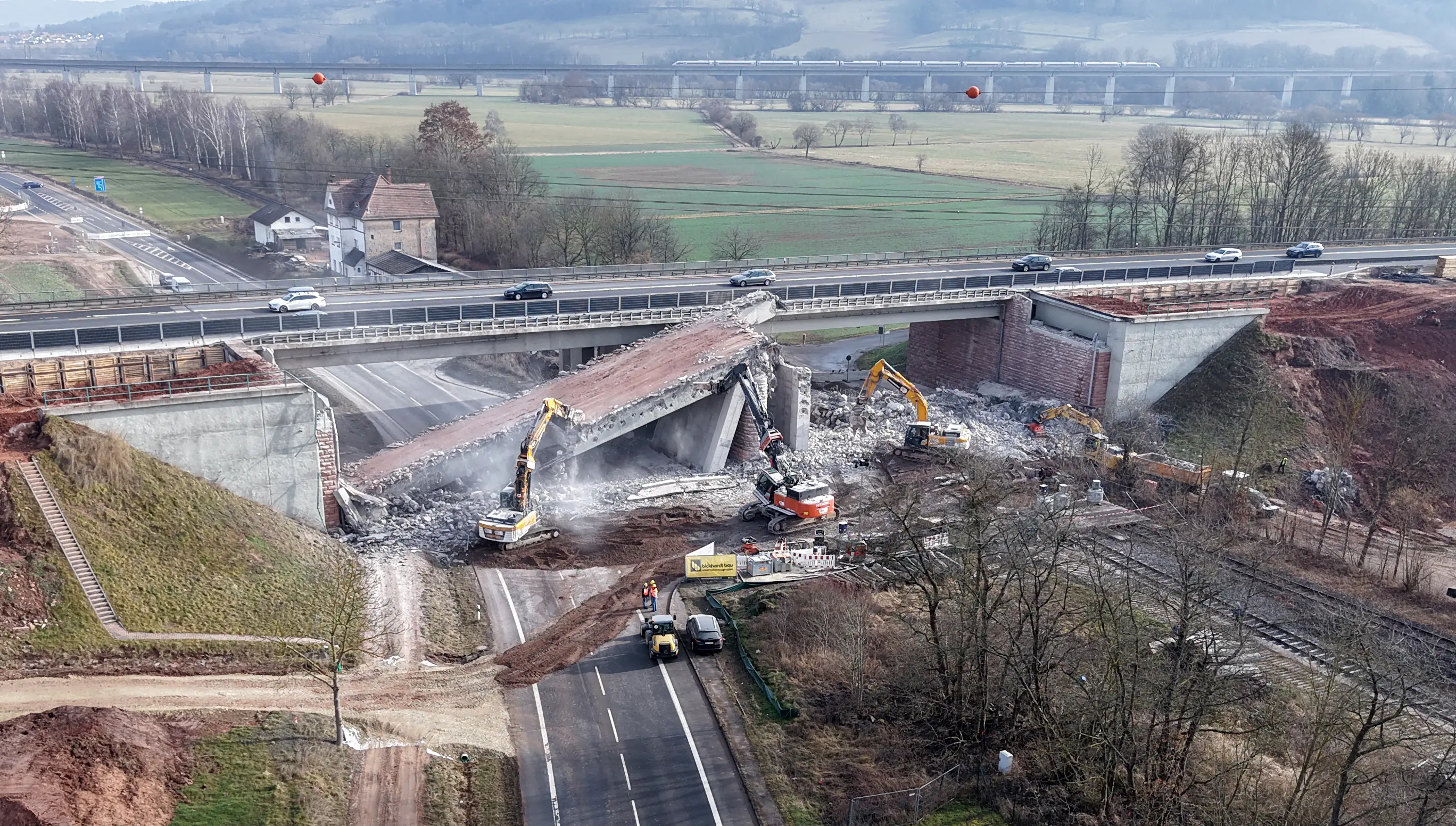

A7-Brücke über K24: Abriss des ersten Teilbauwerks (Fahrtrichtung Süd) im Dezember 2024:
