Fahrbahnerneuerung und Bauwerksinstandsetzungen in Bremen
jüngstes Foto: die Baustelle am Montag, 4. Mai 2026. © Die Autobahn GmbH des Bundes
Daten & Fakten
Autobahn

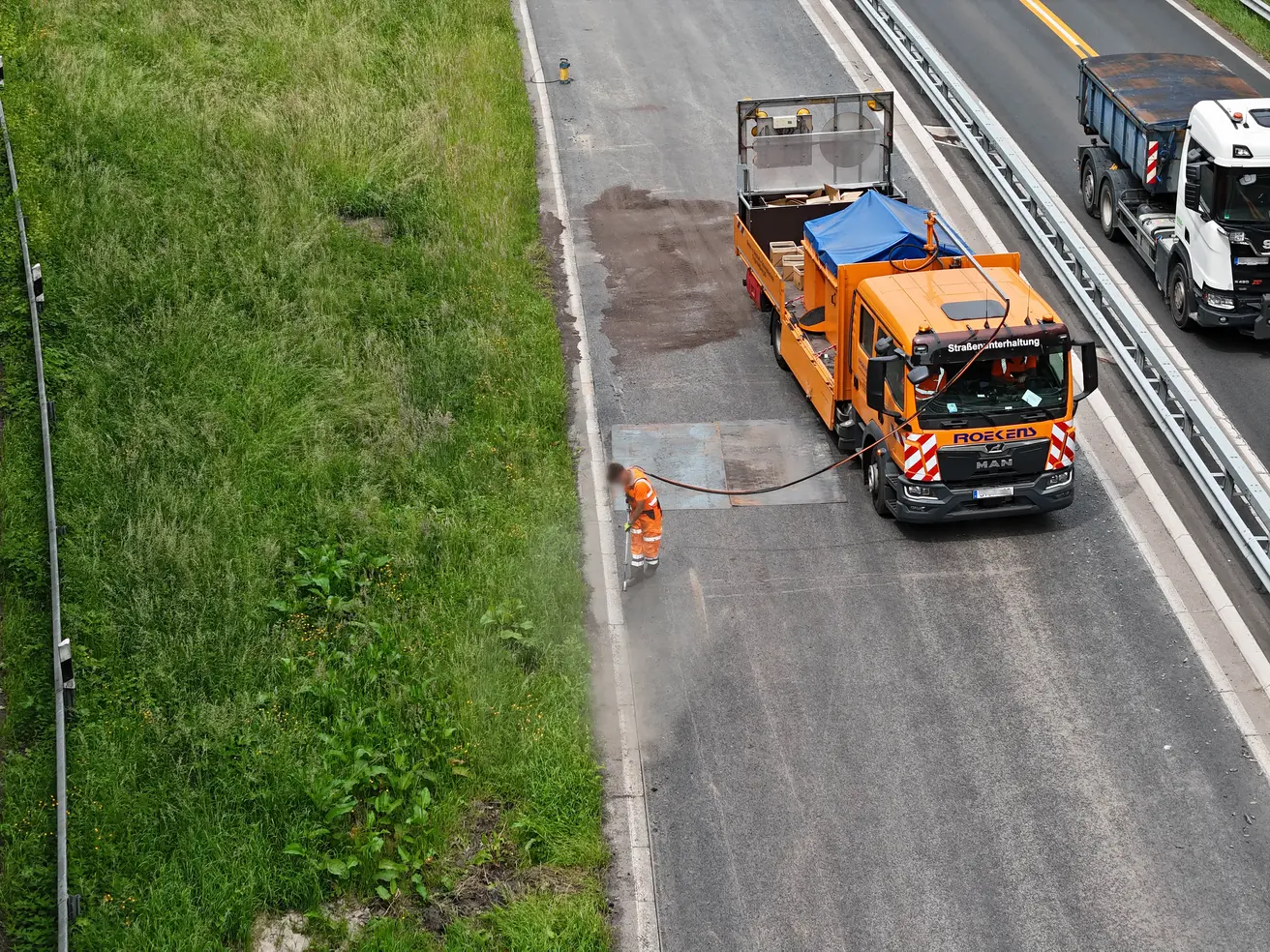

A270, Bremen-Nord
Historie
früher B74, 2001 zur A270 umgewidmet
Gesamtlänge der Strecke
10,5 km
Zahl der Brückenbauwerke
25
Besonderheiten
- eine der 50 kürzesten deutschen Autobahnen
- durchgehende Höchstgeschwindigkeit von 80 km/h
- hohe Dichte an Anschlussstellen
- hohe Anzahl an Brückenbauwerken im Verlauf der Strecke
- durchgehend zweispurig ohne Standstreifen
werktägliche Verkehrsbelastung
- zwischen 14.500 Fahrzeugen (westliches Ende)
- und 39.700 Fahrzeugen (Anschlussstelle Bremen-Lesum)
- geringer Schwerverkehranteil von 2,5 Prozent (Lkw über 7,5 t)
Zeitplan für die Sanierung
März bis Ende 2026
Projektbeschreibung
Das Projekt „Sanierung A270“ umfasst folgende Arbeiten:
Grunderneuerung der Richtungsfahrbahn A27/Ihlpohl

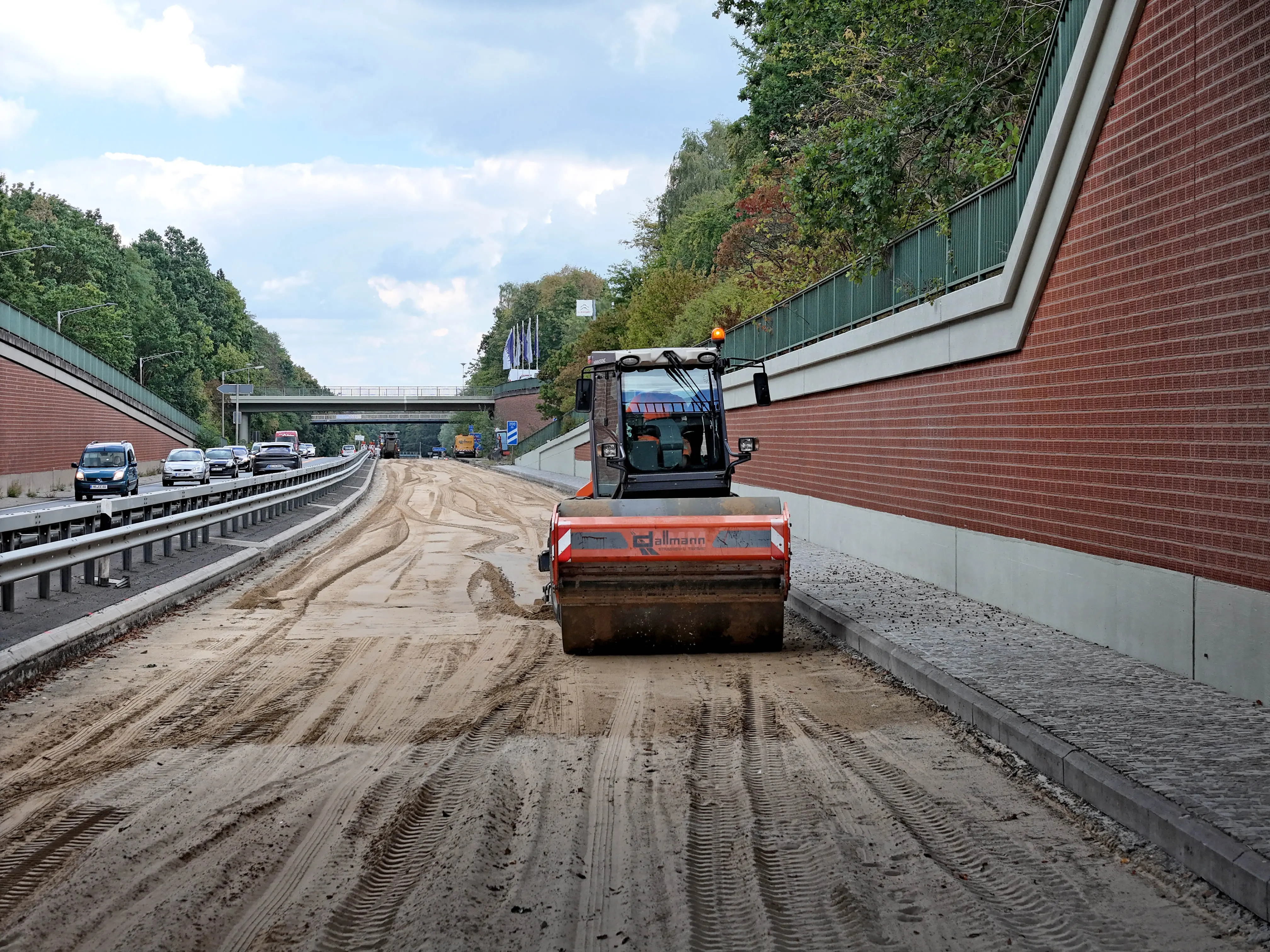

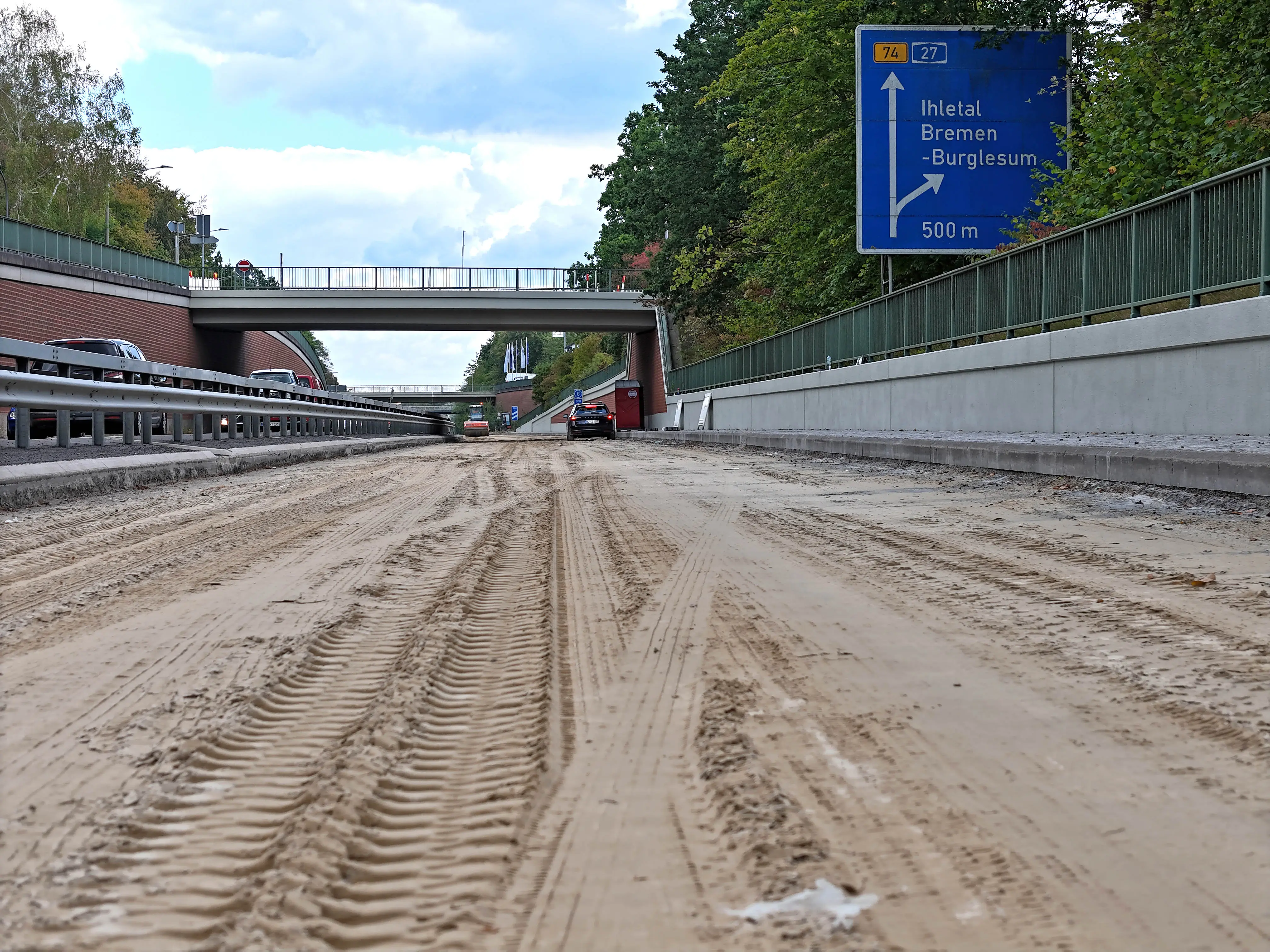

- Westlich der Anschlussstelle St. Magnus werden die Deckschicht und die darunter liegende Binderschicht ausgebaut und wieder neu eingebaut. Der Bereich ist etwa 5,5 Kilometer lang.
- Östlich der Anschlussstelle St. Magnus wird die komplette Fahrbahn aus- und neu aufgebaut: Verfestigung, Tragschicht, Binderschicht und Deckschicht. Der Bereich ist etwa 4 Kilometer lang.

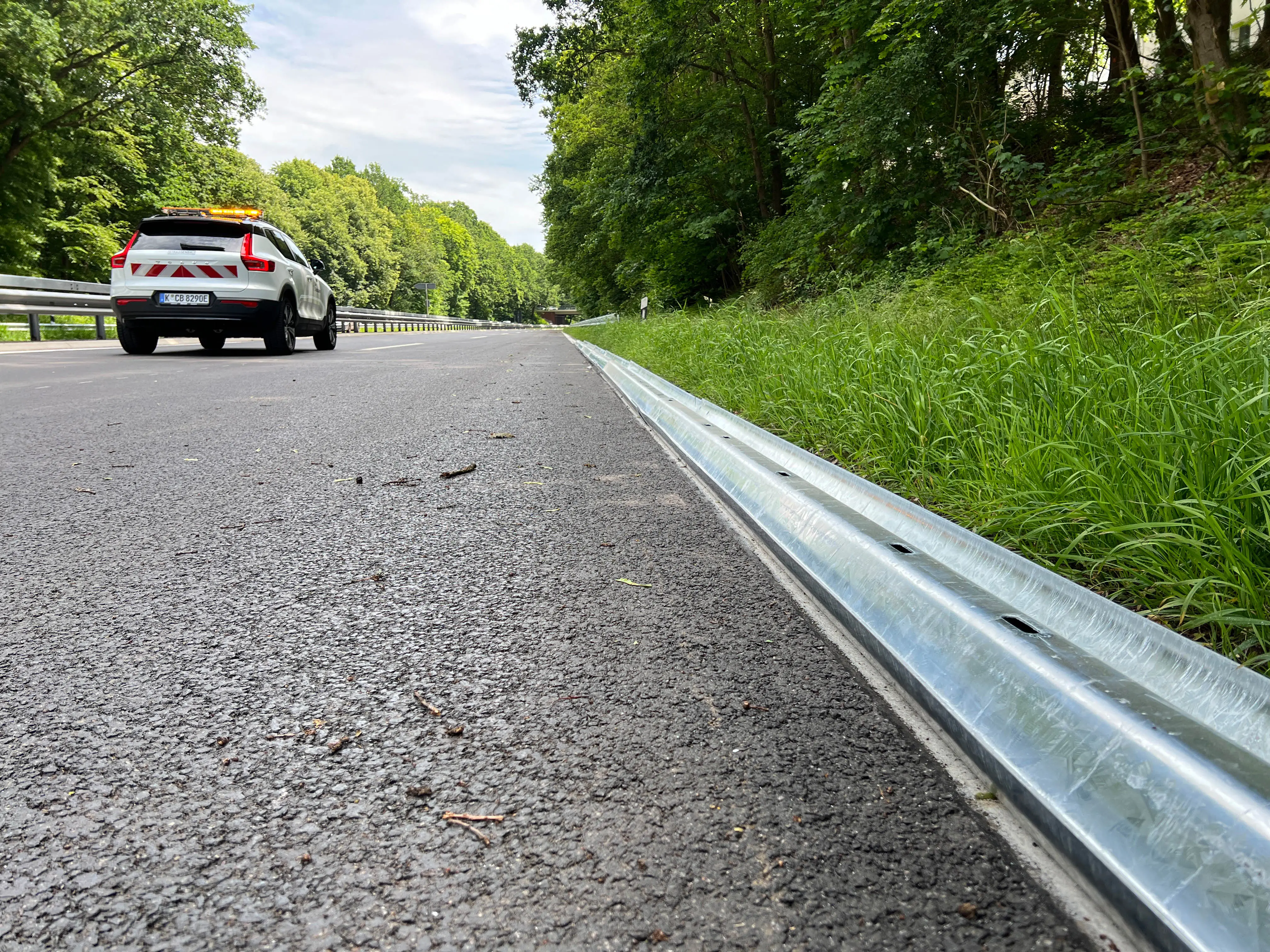

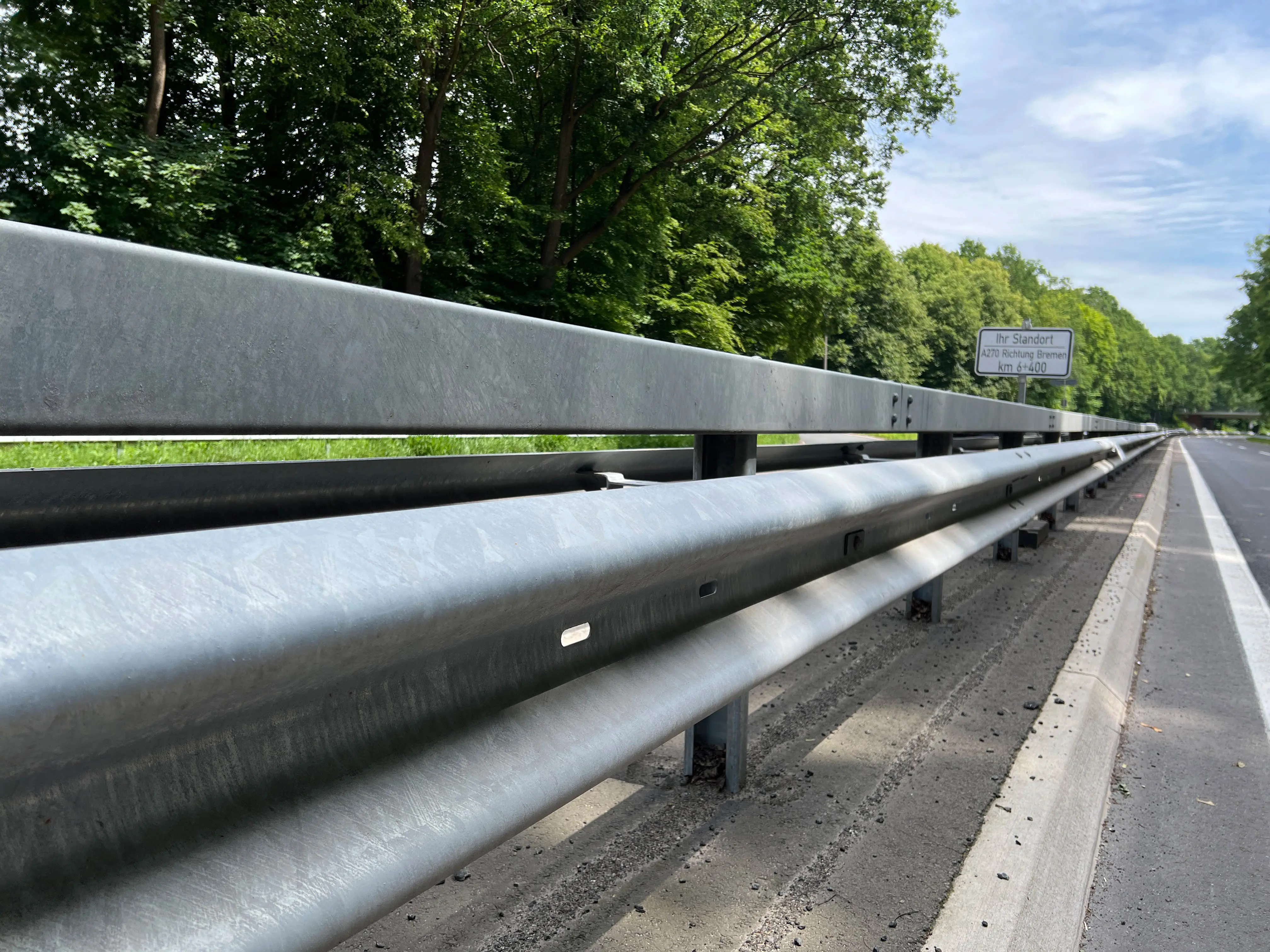

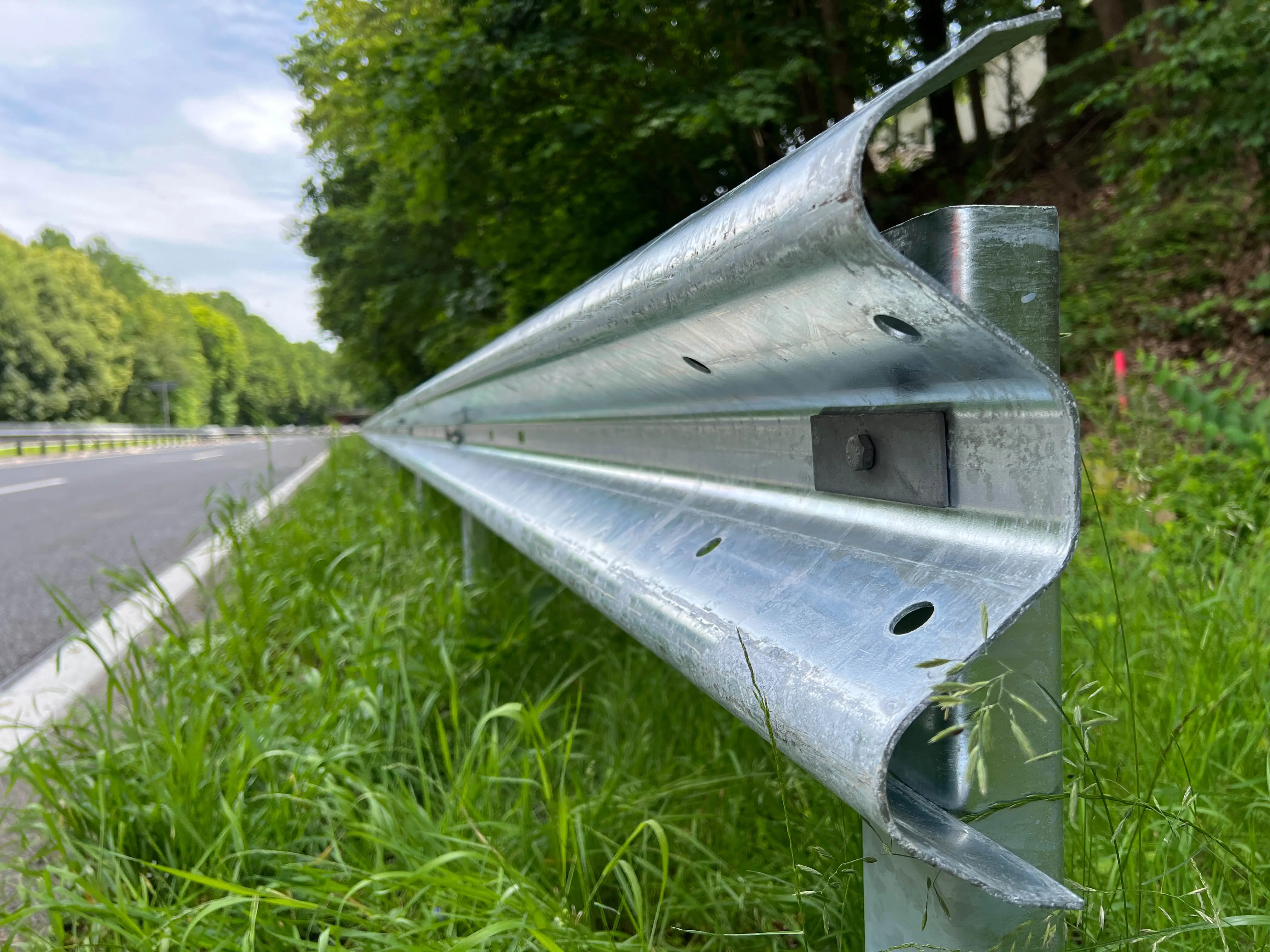

- Erneuert werden auch das Bankett neben der Fahrbahn, die Abflussrinnen, die Leitplanken und die Fahrbahnmarkierung.
- Im Bereich aller sieben Auffahren und aller sechs Ausfahrten wird die Fahrbahn erneuert (Deckschicht- und Binderschicht, bei St. Magnus nur Deckschicht).
Instandsetzung von 25 Brückenbauwerken
- Erneuerung der Außenkappen inklusive des Geländers und der Lärmschutzwände auf den Kappen.
- Erneuerung der unterhalb der Fahrbahn liegenden Abdichtung sowie des Fahrbahnbelags.
- Teilweise Erneuerung der Entwässerung.
- Beschichtung des Betons an den Seiten und Unterseiten der Brücken.

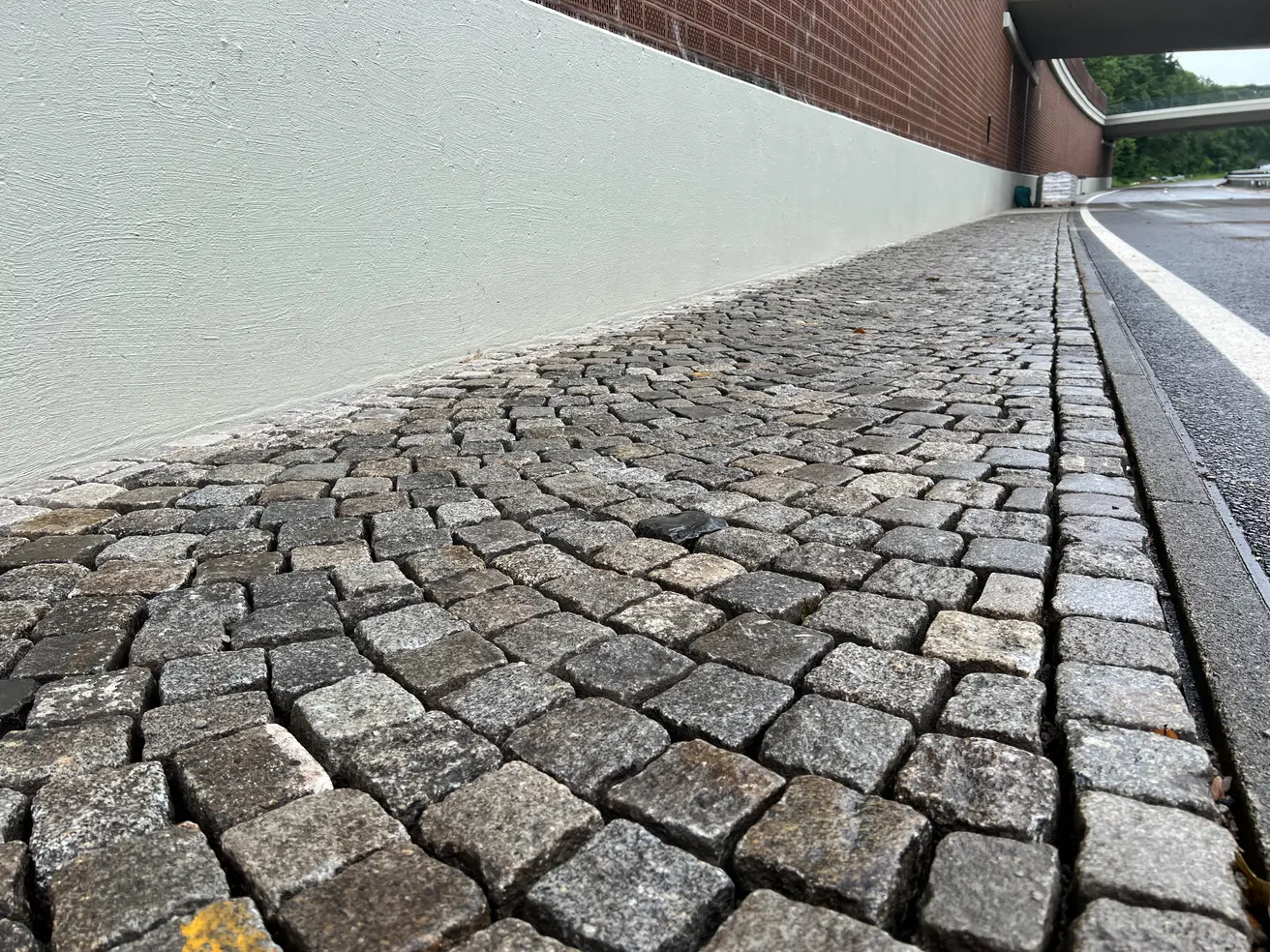

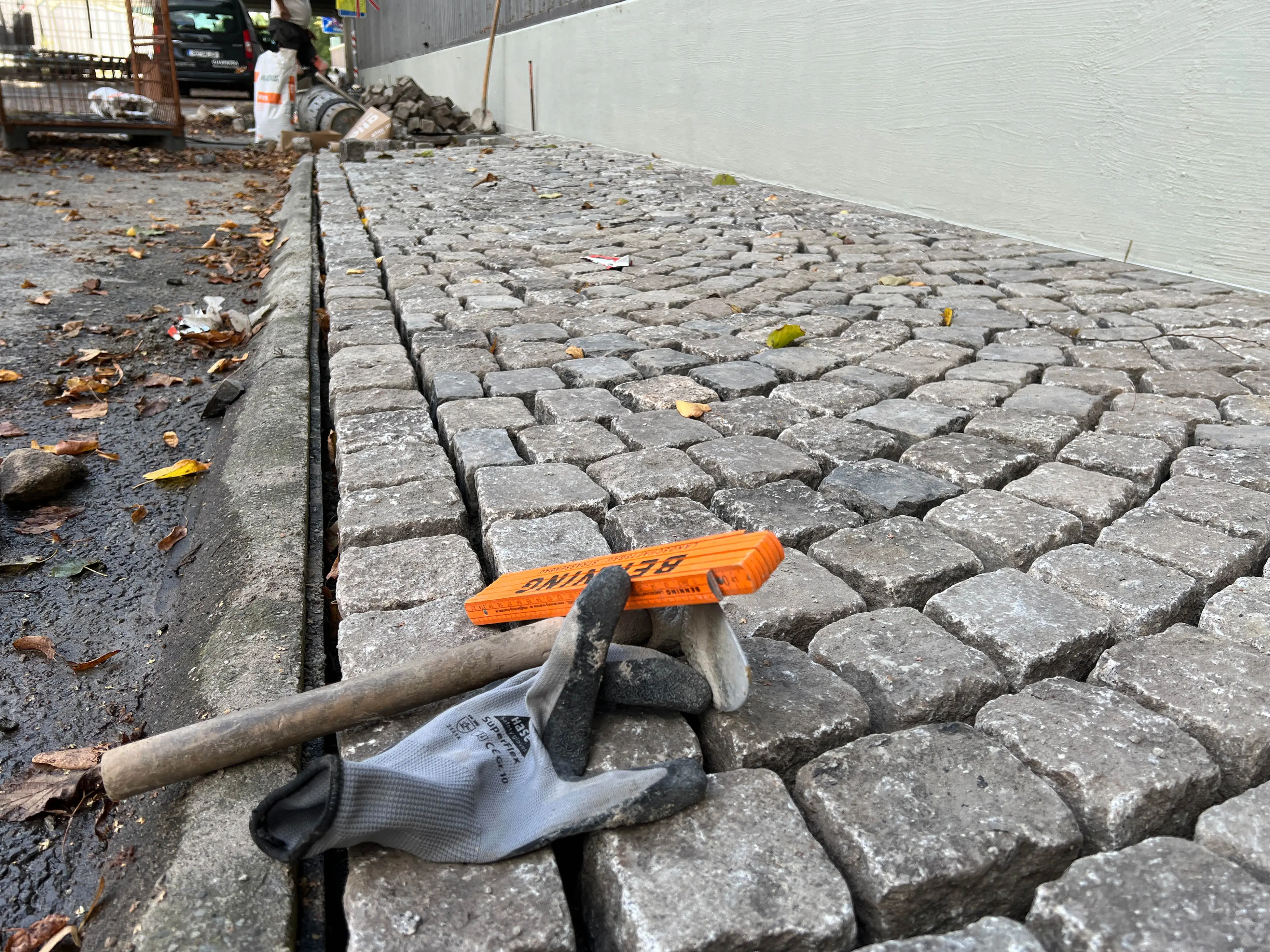

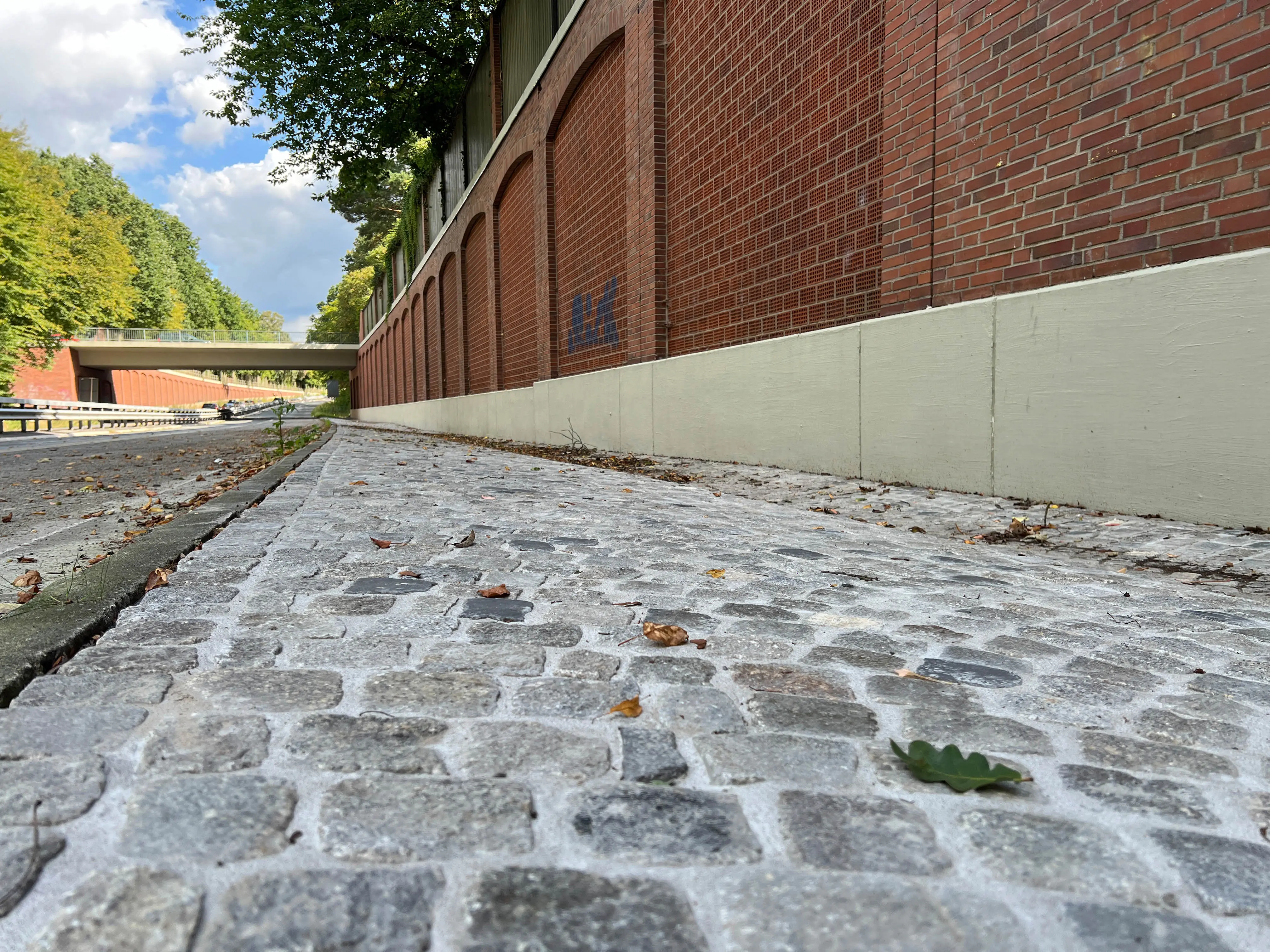

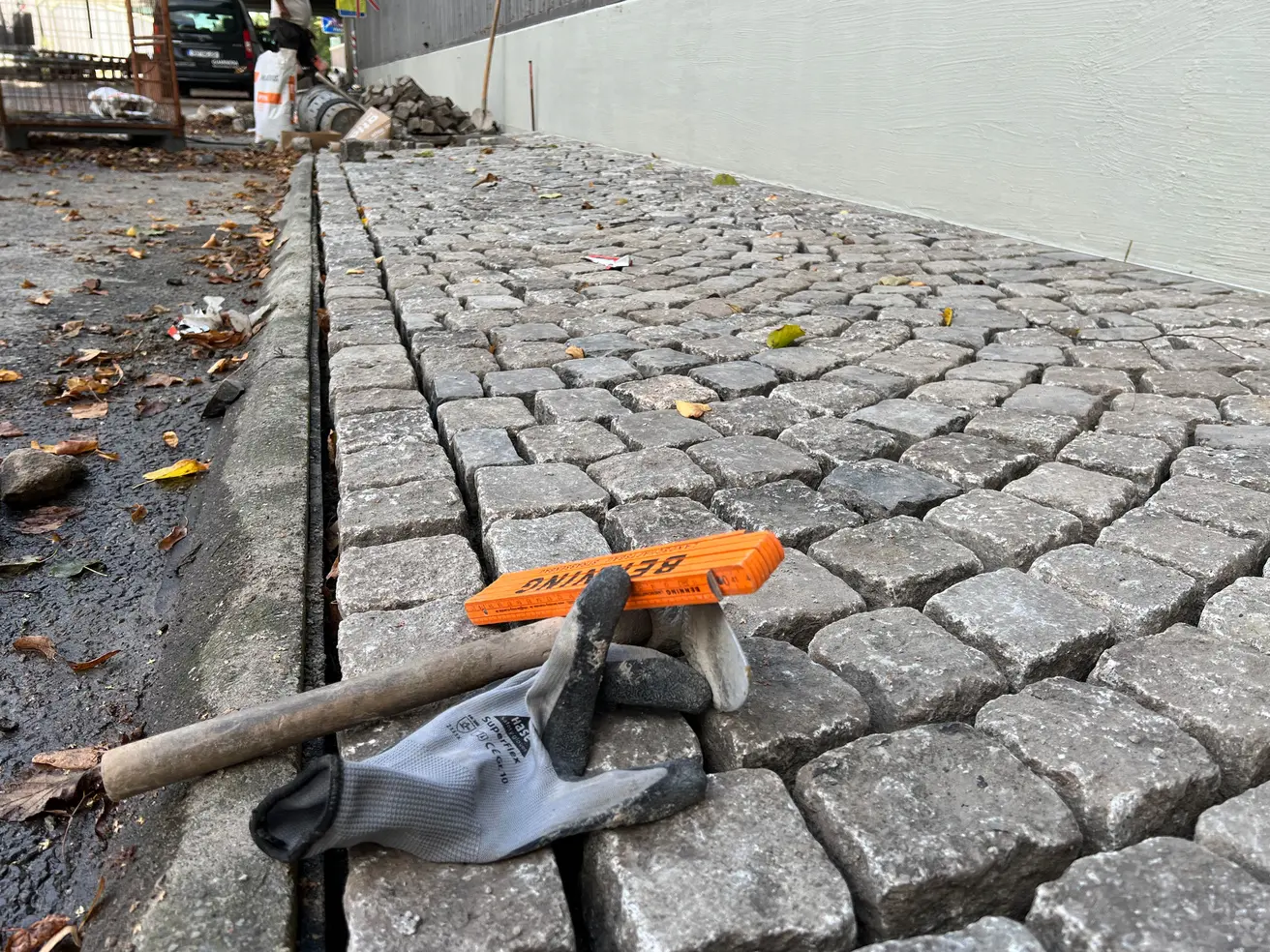

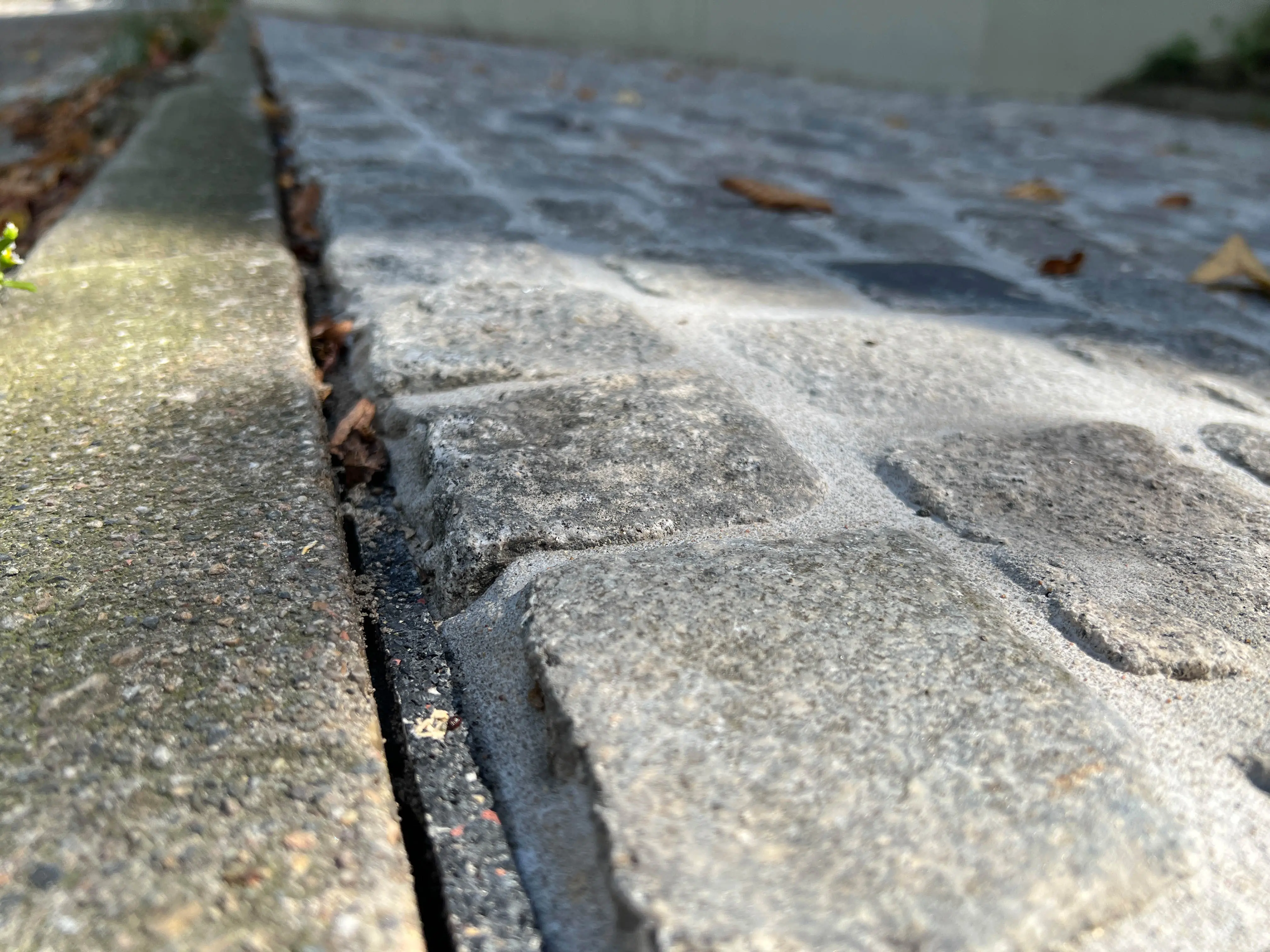

- Erneuerung der Pflasterung unter den Brücken.

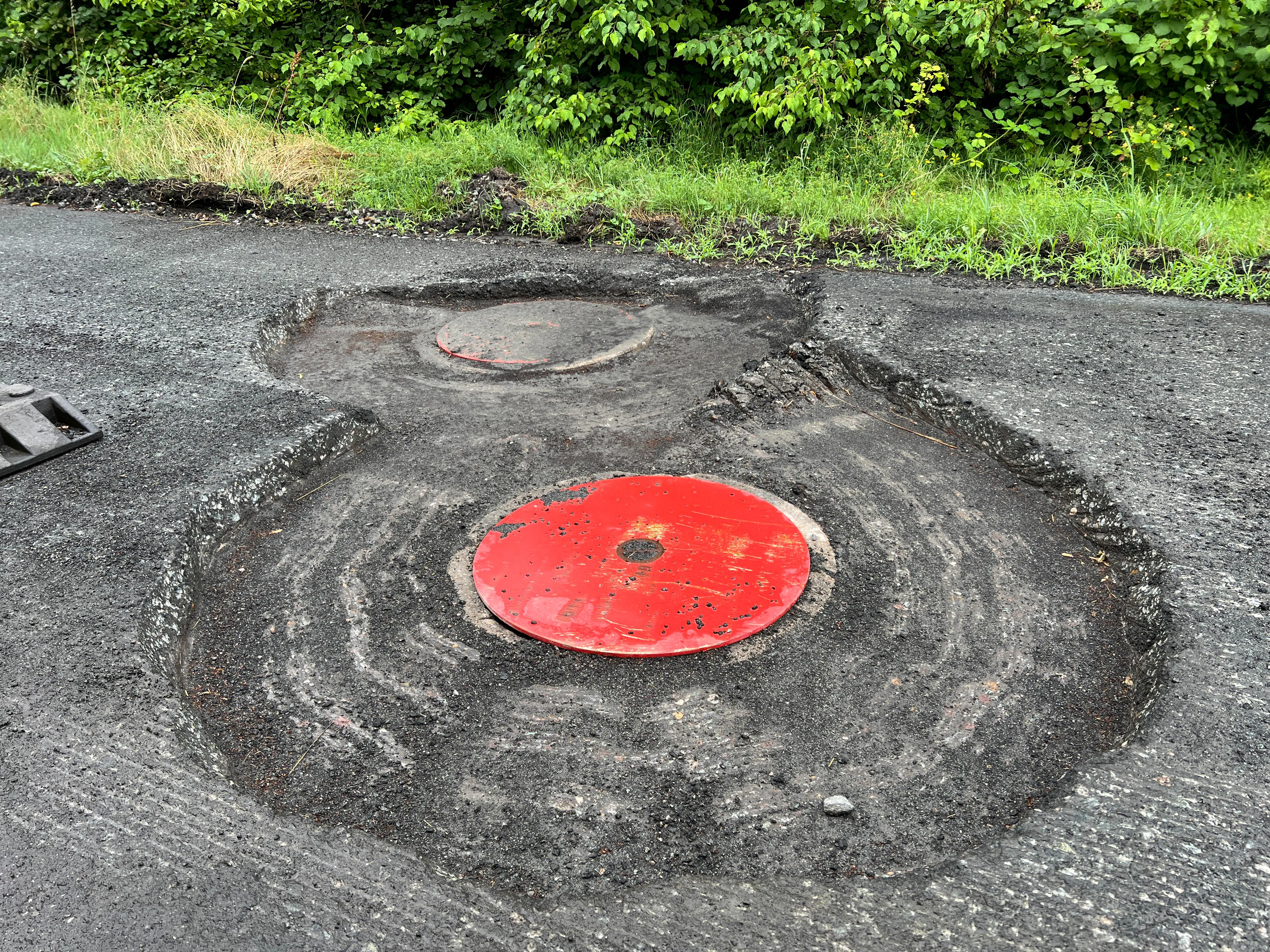

- Austausch von sechs Brückenlagern im Verlauf des Blumenthaler Brückenstrangs sowie Einsetzen von Lastverteilplatten.
Die Arbeiten beenden das 2023 begonnene Gesamtprojekt, bei dem die Bauwerke und die Fahrbahn der A270 in Fahrtrichtung Farge bereits instandgesetzt wurden.
Bauabschnitte
| Vorbereitung | |
| ✓ | Sperrung der Überholspuren in beide Richtungen / einspurige Verkehrsführung |
| ✓ | Öffnen der Mittelstreifen-Überfahrten für die weitere Baustellen-Verkehrsführung |
| ✓ | Umlegen des Verkehrs auf die Richtungsfahrbahn Farge (in beide Richtungen eine Spur) |
| Brückenbau etc. | |
| läuft | 1. Abschnitt: Bauwerke östlich der Auebrücke |
| läuft | 1. Abschnitt: vereinzelte Bauwerke westlich der Anschlussstelle Blumenthal |
| folgt | 2. Abschnitt: Bauwerke westlich der Auebrücke |
| folgt | Einbau von Lastverteilplatten am Brückenstrang Blumenthal |
| Straßenbau | |
| dauert an | Längerfristige Schließung der Auffahrt Lüssum, der Auffahrt Lobbendorf, der Auf- und Ausfahrt Vegesack-Hafen und der Ausfahrt Ihletal (jeweils nur in Fahrtrichtung Ihlpohl) wegen fehlender Mittelstreifenüberfahrten |
| läuft | 1. Abschnitt (a): Vegesack-Mitte bis St. Magnus |
| ✓ | 1. Abschnitt (b): Rönnebeck bis Blumenthal |
| Juni bis September | 2. Abschnitt: St. Magnus bis Ihlpohler Kreuzung |
| folgt | Fahrbahnerneuerung an der Anschlussstelle Lesum |
| folgt | Fahrbahnerneuerung an der Ausfahrt Ihletal |
| Ende September | Rückbau der Baustellenverkehrsführung ab St. Magnus bis Ihlpohler Kreuzung |
| September/Oktober | 3. Abschnitt: Blumenthal bis Vegesack-Mitte |
| folgt | Fahrbahnerneuerung an der Anschlussstelle Blumenthal |
| November/Dezember | Restarbeiten auf der gesamten Strecke |
| November/Dezember | Rückbau der verbleibenden Baustellenverkehrsführung |
Ausblick Neubau Auebrücke
Voraussichtlich im Herbst 2026, noch während der Fahrbahnarbeiten, beginnt der Neubau der Auebrücke im Verlauf der A270. Dazu wird es eine gesonderte Projektseite geben. Der Neubau der Auebrücke dauert rund zweieinhalb Jahre.
Aktuelle Verkehrsmeldungen

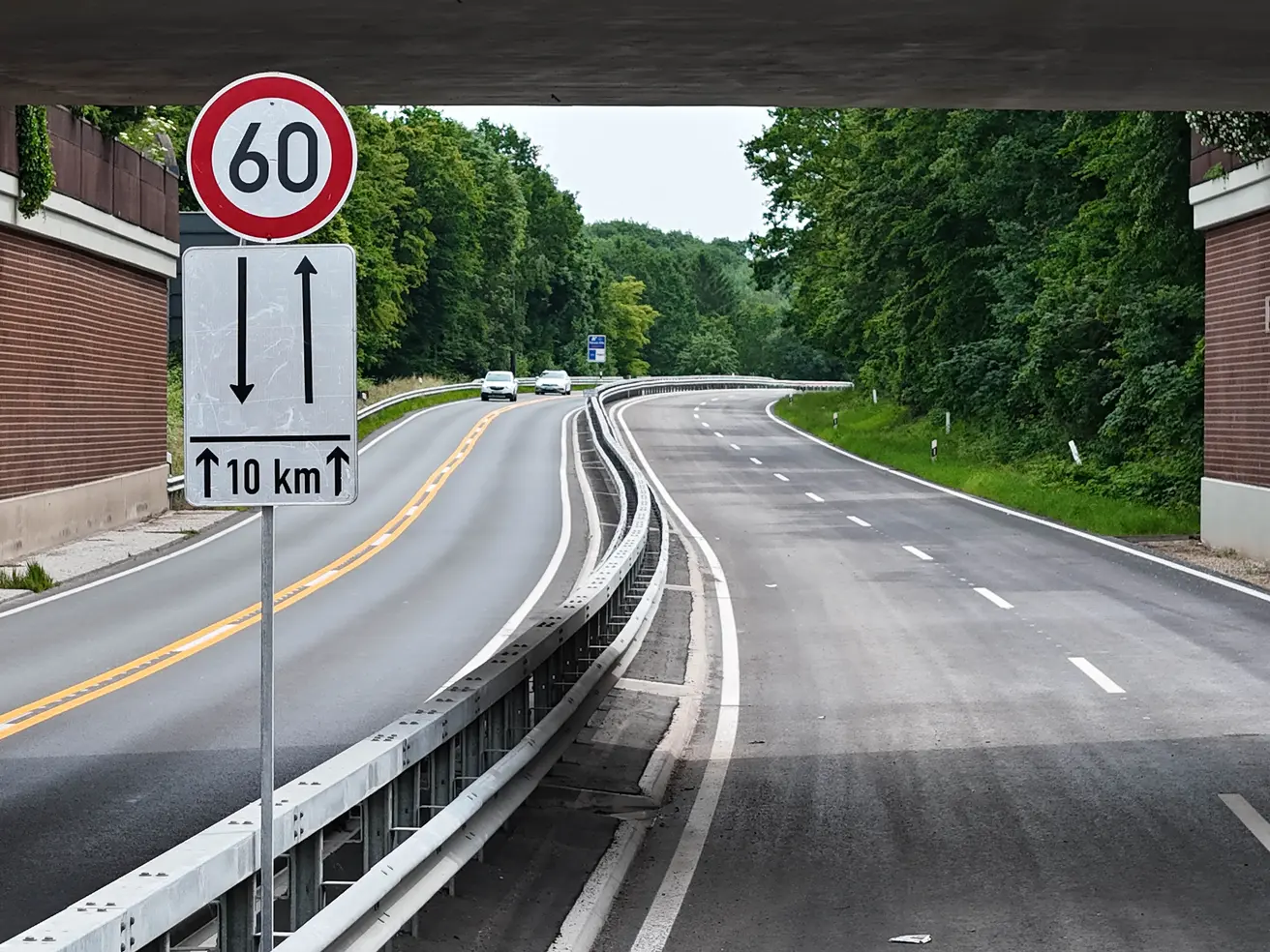

Nachdem im März mehrere Mittelstreifen-Überfahrten geöffnet wurden, läuft der Verkehr seit April in beide Richtungen einspurig auf der Richtungsfahrbahn Farge.
Längerfristige Anschlussstellen-Sperrungen
Folgende Anschlussstellen sind in Fahrtrichtung Ihlpohl gesperrt:
- Auffahrt Lüssum,
- Auffahrt Lobbendorf,

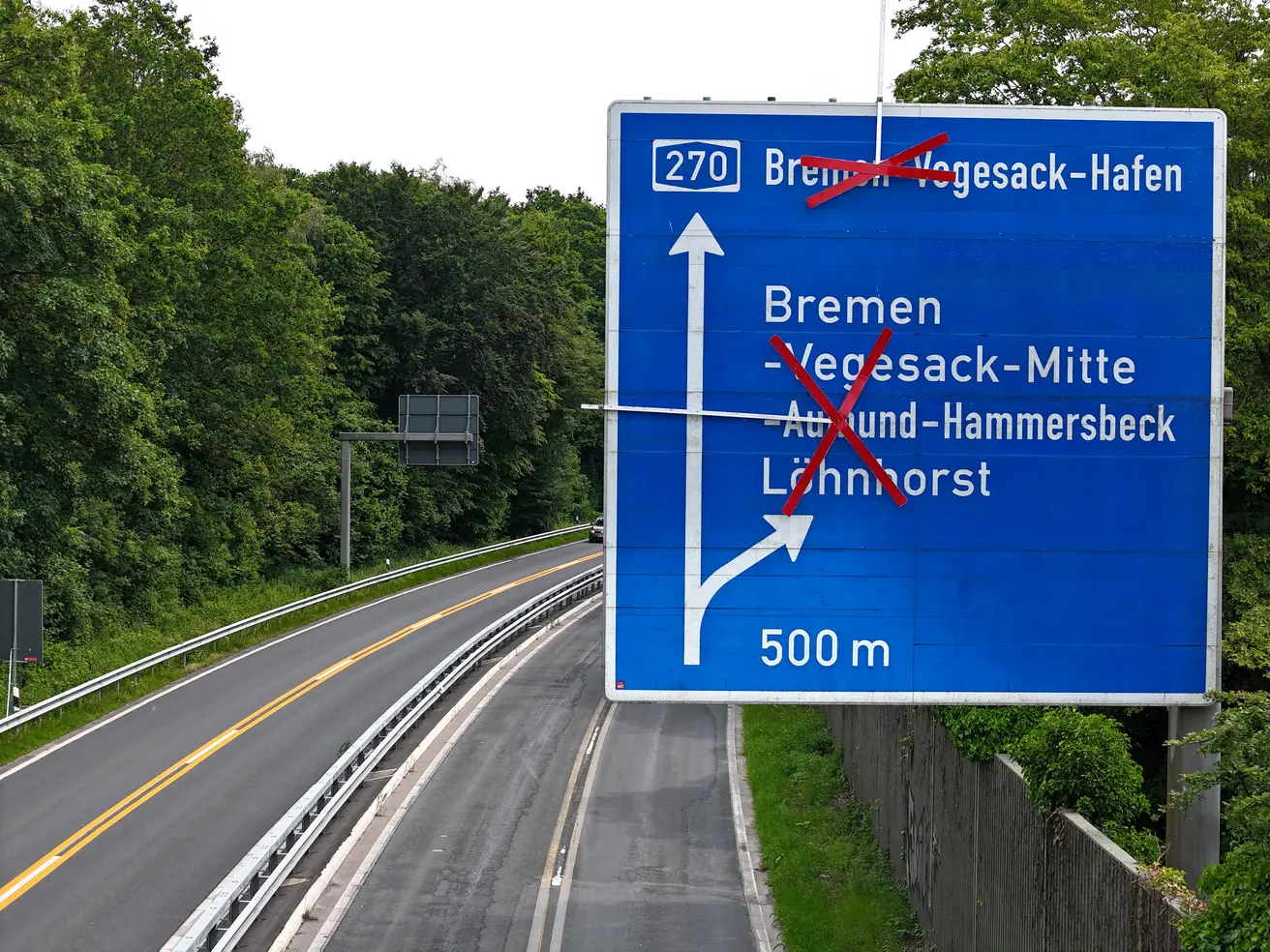

- Auf- und Ausfahrt Vegesack-Hafen,
- Ausfahrt Ihletal (frei für Busverkehr der BSAG),
In Fahrtrichtung Farge sind keine Aus- und Auffahrten gesperrt.
Aktuelle Anschlussstellen-Sperrungen und Umleitungsstrecken
Über die längerfristigen Anschlussstellen-Sperrungen hinaus werden je nach Bauablauf für jeweils wenige Wochen weitere Auf- und Ausfahrten gesperrt, um deren Fahrbahnen zu erneuern. Dies betrifft immer nur den Verkehr in Richtung Ihlpohl, in Richtung Farge bestehen keine Einschränkungen. Die Aus- und Auffahrts-Sperrungen erfolgen nacheinander, niemals zeitgleich. Der Verkehr wird innerörtlich umgeleitet.
Aktuell gesperrt: Auf- und Ausfahrt Vegesack-Mitte (bis vsl. 14.6.2026)
- Umleitung des von der A270 abfahrenden Verkehrs: ab Ausfahrt Blumenthal über die U4 nach Vegesack-Mitte (Wohldstraße, Landrat-Christians-Straße, Lindenstraße, Fährgrund und Georg-Gleistein-Straße)
- Umleitung des auf die A270 auffahrenden Verkehrs: ab Auffahrt Vegesack-Mitte über die U6 und U8 zur Anschlussstelle St. Magnus (Georg-Gleistein-Straße, Zollstraße, Heinrich-Oebker-Straße, Uhthoffstraße, Vegesacker Heerstraße und Schönebecker Straße)
Diese ursprünglich bis 29. Mai geplante Sperrung kann voraussichtlich erst am 14. Juni aufgehoben werden, weil im Bereich der Anschlussstelle zusätzliche Instandsetzungsmaßnahmen erforderlich sind.
Lkw-Verkehr / Großraum- und Schwerlasttransporte
Während der Bauzeit steht in beide Richtungen jederzeit eine Fahrbahnbreite von 3,25 Metern zur Verfügung.
Weitergehende Einschränkungen speziell für den Lkw-Verkehr ergeben sich aus der Baustelle nicht.
Häufig gestellte Fragen
Wann wird auf der Baustelle gearbeitet?
Die Ausschreibung sieht die Arbeiten werktags „unter Ausnutzung des Tageslichts“ vor. In der konkreten Ausgestaltung der Arbeitszeiten sind die Auftragnehmer flexibel, sofern sie den vorgegebenen Gesamtzeitrahmen einhalten können.
Warum wird nicht im Mehrschichtbetrieb rund um die Uhr gearbeitet?
Entlang der A270 findet sich zumeist Wohnbebauung, sodass die Lärmschutzvorgaben Nachtarbeit nicht erlauben. Nachtarbeit ist deshalb in der Ausschreibung nicht vorgesehen gewesen.
Eine Ausnahme gibt es: die Demontage von sieben verbliebene Beleuchtungsmasten Mitte März. Dafür muss die A270 im Arbeitsbereich voll gesperrt werden. Weil die Lärmschutzvorgaben bei diesen Arbeiten eingehalten werden können, finden sie nachts statt, um den Verkehr so wenig wie möglich einzuschränken. Über den genauen Zeitraum informieren wir später mittels Pressemitteilung und auf dieser Projektseite.
Warum sieht man auf der Baustelle niemanden arbeiten?
Dies kann ganz unterschiedliche Ursachen haben.
Die tägliche Arbeitszeit verteilt sich nicht immer gleich. Die Baukolonnen reagieren zum Beispiel flexibel auf (angesagte) Witterungsbedingungen, denn manche Arbeiten sind wetter- und temperaturabhängig. Nicht selten wird zudem verstärkt von montags bis donnerstags gearbeitet. Wer auf Montage ist, verschafft sich dadurch Freiräume, das Wochenende zu Hause verbringen zu können.
Nicht selten täuscht der Eindruck „es arbeitet niemand“. Straßenbaustellen sind in der Regel sogenannte Linienbaustellen. Einzelne Arbeitsschritte finden möglichst direkt nacheinander über die komplette Länge des Baubereichs statt. Dies ermöglicht einen effektiven und damit kostengünstigen Einsatz von Fachpersonal und Spezialmaschinen. Zuerst wird also z. B. der alte Fahrbahnbelag auf gesamte Länge abgefräst, ehe der nächste Bauabschnitt beginnt. Wenn aber z. B. gerade in Vegesack gefräst wird, mag es in Blumenthal und Lesum so wirken, als arbeite niemand.
Manchmal kommt es vor, dass Arbeiten aufgrund schlechten Wetters nicht ausgeführt werden können. Dann ist es oft schwierig, andere Arbeiten vorzuziehen, weil die meisten Bauabschnitte aufeinander aufbauen.
Teilweise sind einzelne Tätigkeiten sogar früher beendet als ursprünglich geplant. Dann hängt die nahtlose Weiterführung der Arbeiten davon ab, ob die für den nächsten Schritt zuständige Fachfirma bzw. Baukolonne flexibel einsetzbar oder noch anderweitig eingebunden ist.
Und manchmal ruhen Arbeiten auch, weil eine Spezialmaschine defekt ist und erst eine Reparatur durchgeführt oder Ersatz zur Baustelle transportiert werden muss.
Warum bleiben manche Anschlussstellen während der Bauzeit geöffnet, andere aber nicht?
Während der Sanierung der Richtungsfahrbahn A27/Ihlpohl läuft der komplette Verkehr auf der Richtungsfahrbahn Farge. In Richtung Farge bleiben alle Aus- und Auffahrten erreichbar.
Ob in Fahrtrichtung A27/Ihlpohl eine Anschlussstelle genutzt werden kann, hängt davon ab, ob eine Mittelstreifen-Überfahrten vorhanden ist. Während der Sanierung der Fahrbahn in Richtung A27/Ihlpohl werden ausschließlich die Mittelstreifen-Überfahrten genutzt, die 2023 zur Sanierung der Gegenrichtung hergestellt worden sind. Der in Richtung A27/Ihlpohl fließende Verkehr muss beim Auffahren oder Ausfahren durch das Baufeld und über die Mittelstreifenüberfahrt auf die gegenüberliegende Fahrbahn geführt werden. Technisch können jedoch nicht überall Mittelstreifen-Überfahrten eingerichtet werden, zum Beispiel im Bereich von Brücken. Darüber hinaus beeinträchtigt jede Unterbrechung des Baustellenbereichs die Arbeiten und führt zu „Stückwerk“. Das vermindert wiederum Qualität und Langlebigkeit des neuen Fahrbahnbelags.
Bautagebuch
An dieser Stelle finden Sie nach Beginn der Arbeiten, circa ab Mitte/Ende März, ein Bautagebuch, das nach Möglichkeit wöchentlich aktualisiert wird.
Mittwoch, 6. Mai 2026
An der Anschlussstelle Vegesack-Mitte werden ab heute die Fahrbahnen erneuert. Deshalb ist für den Verkehr aus Richtung Farge die Ausfahrt gesperrt sowie für den Verkehr in Richtung Ihlpohl die Auffahrt. Die Sperrung dauert bis voraussichtlich einschließlich Freitag, 29. Mai.
- Umleitung des von der A270 abfahrenden Verkehrs:
ab Ausfahrt Blumenthal über die U4 nach Vegesack-Mitte (Wohldstraße, Landrat-Christians-Straße, Lindenstraße, Fährgrund und Georg-Gleistein-Straße) - Umleitung des auf die A270 auffahrenden Verkehrs:
ab Auffahrt Vegesack-Mitte über die U6 und U8 zur Anschlussstelle St. Magnus (Georg-Gleistein-Straße, Zollstraße, Heinrich-Oebker-Straße, Uhthoffstraße, Vegesacker Heerstraße und Schönebecker Straße)

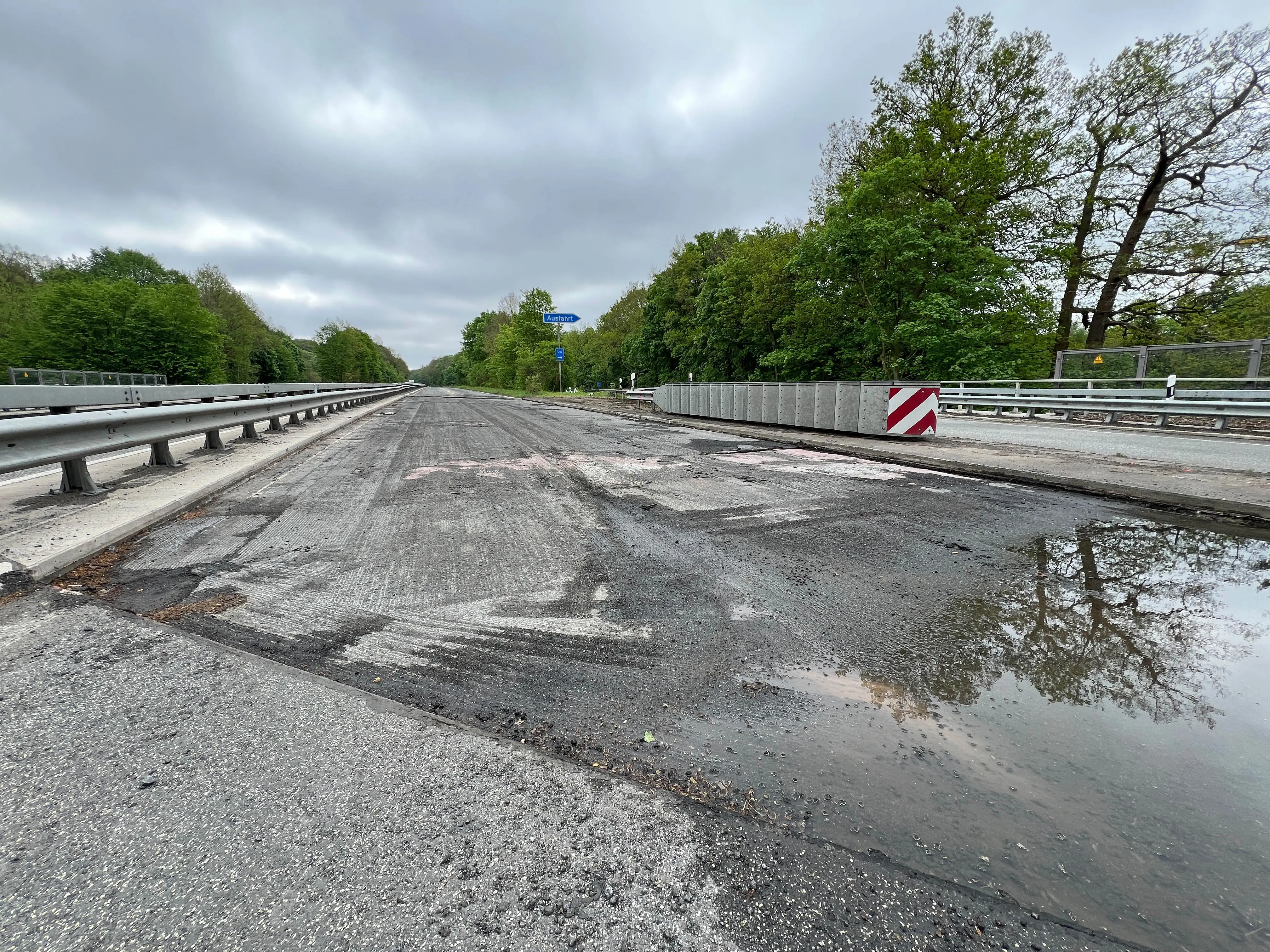

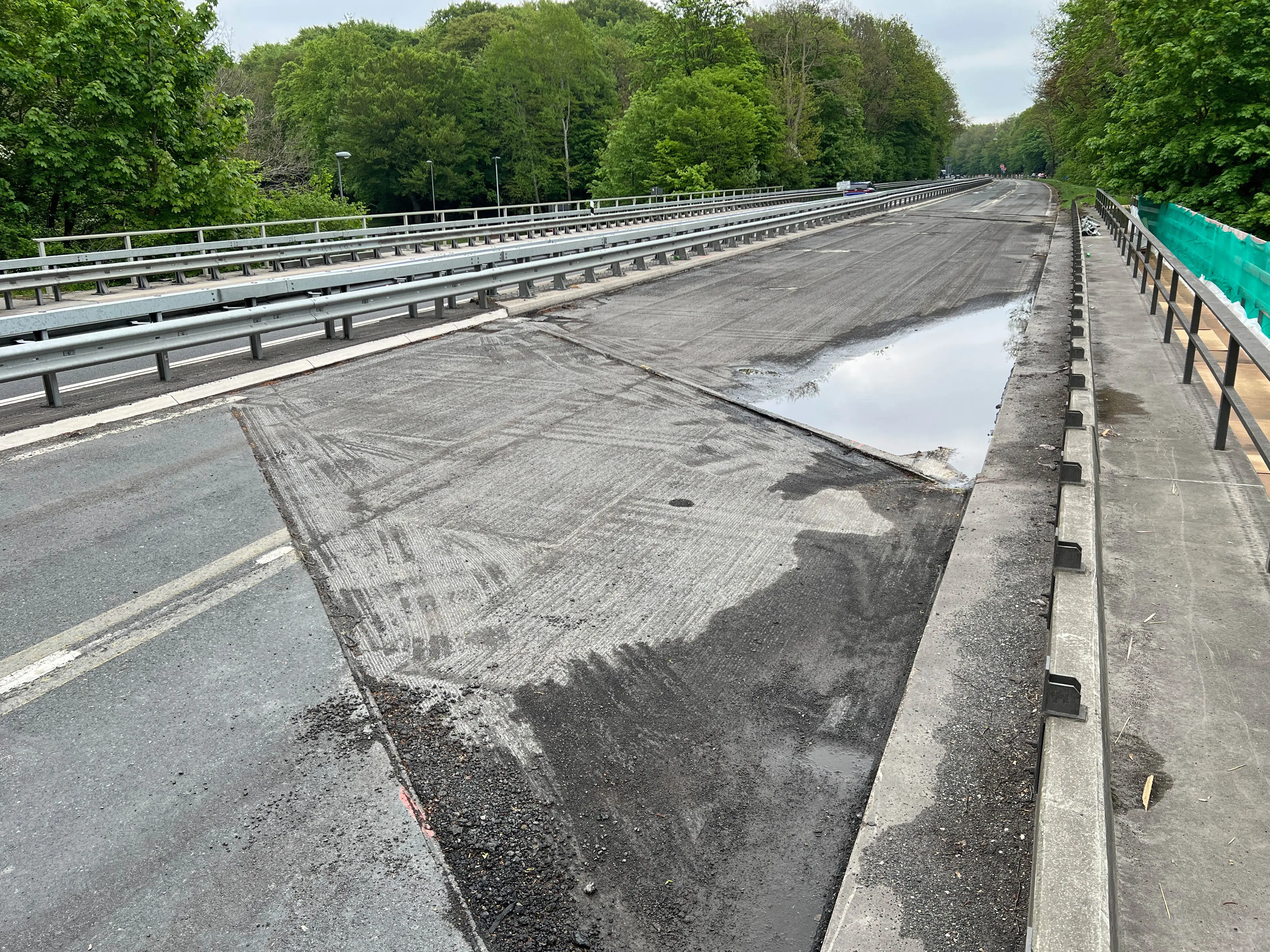

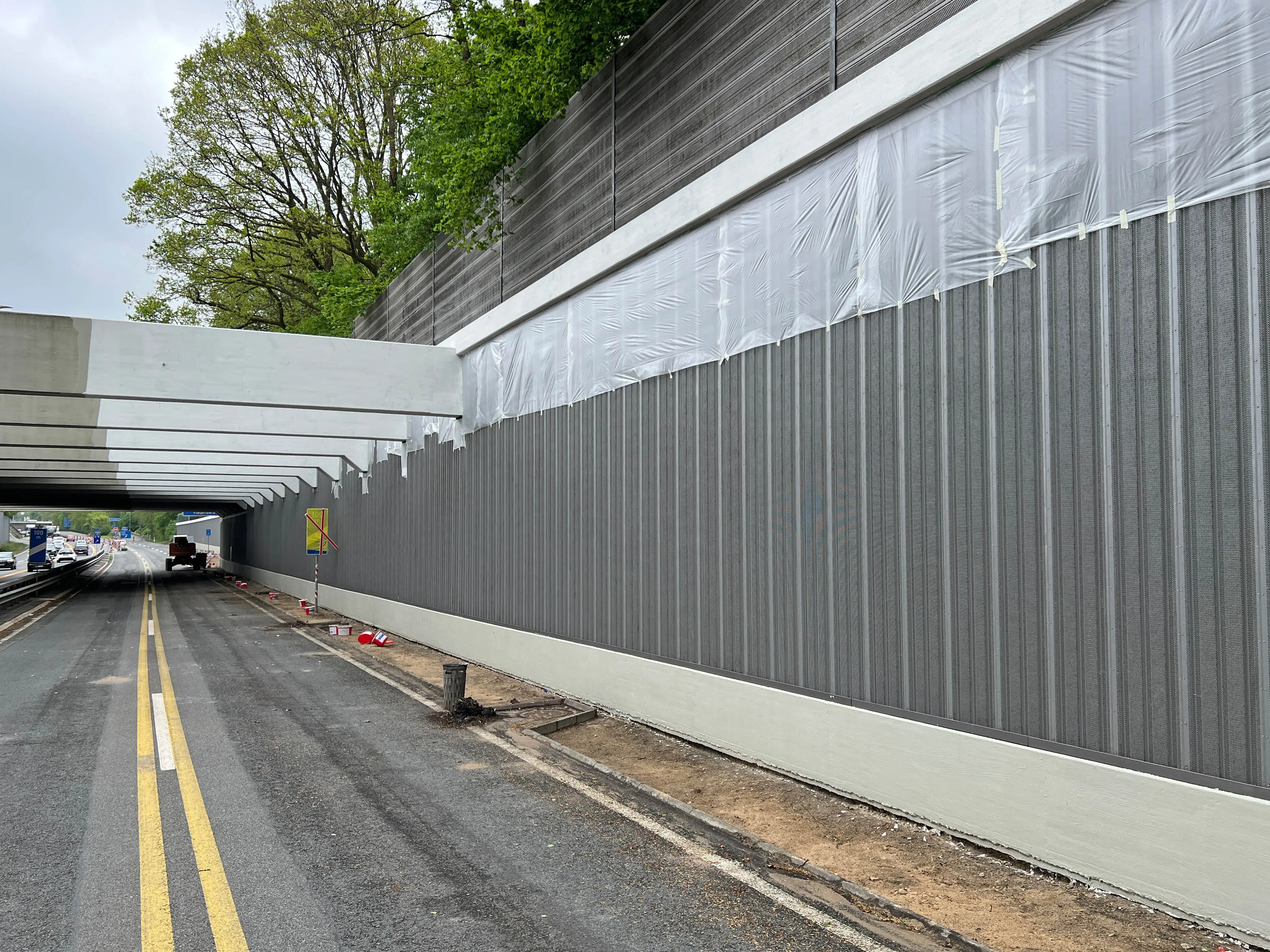

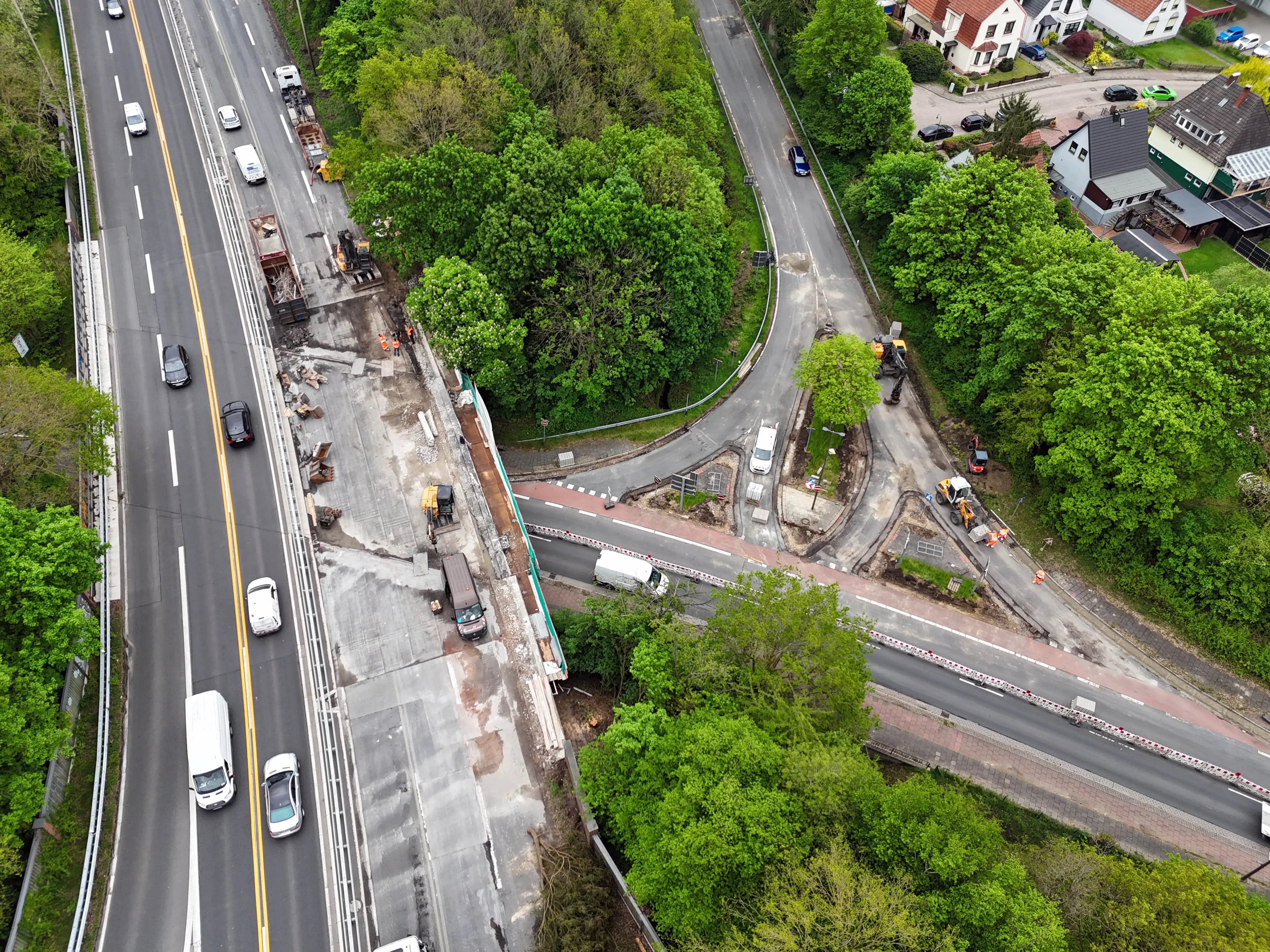

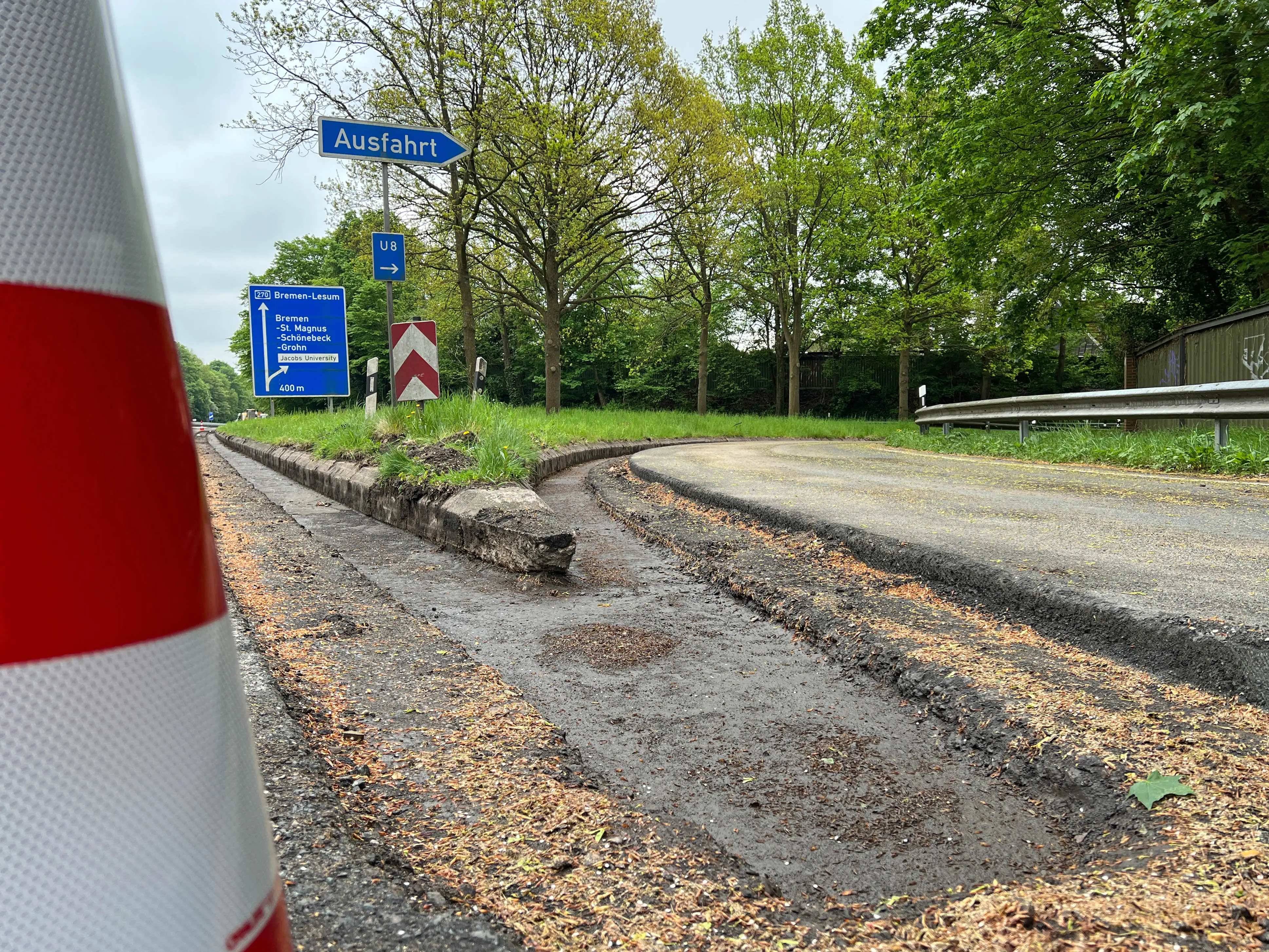

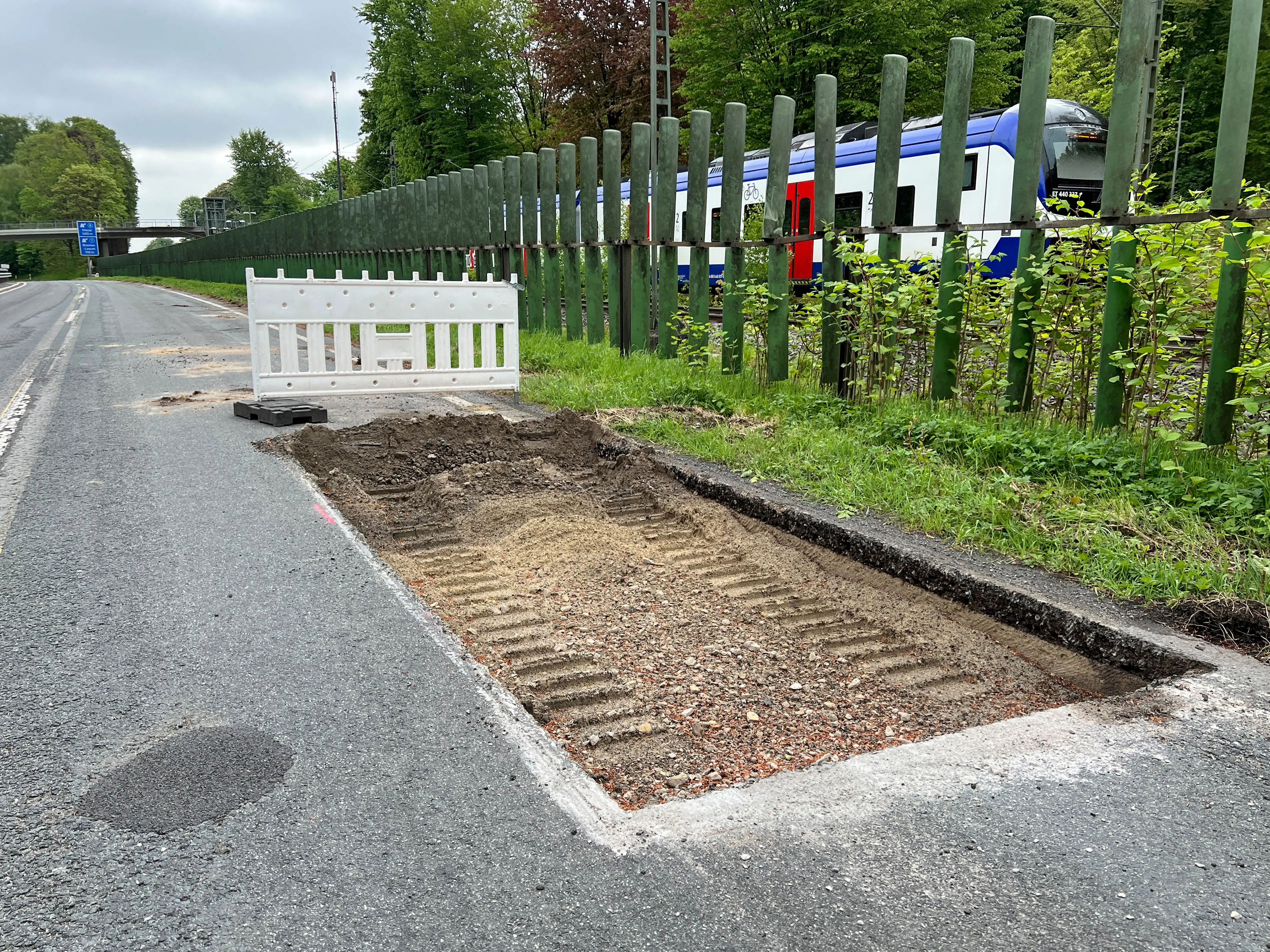

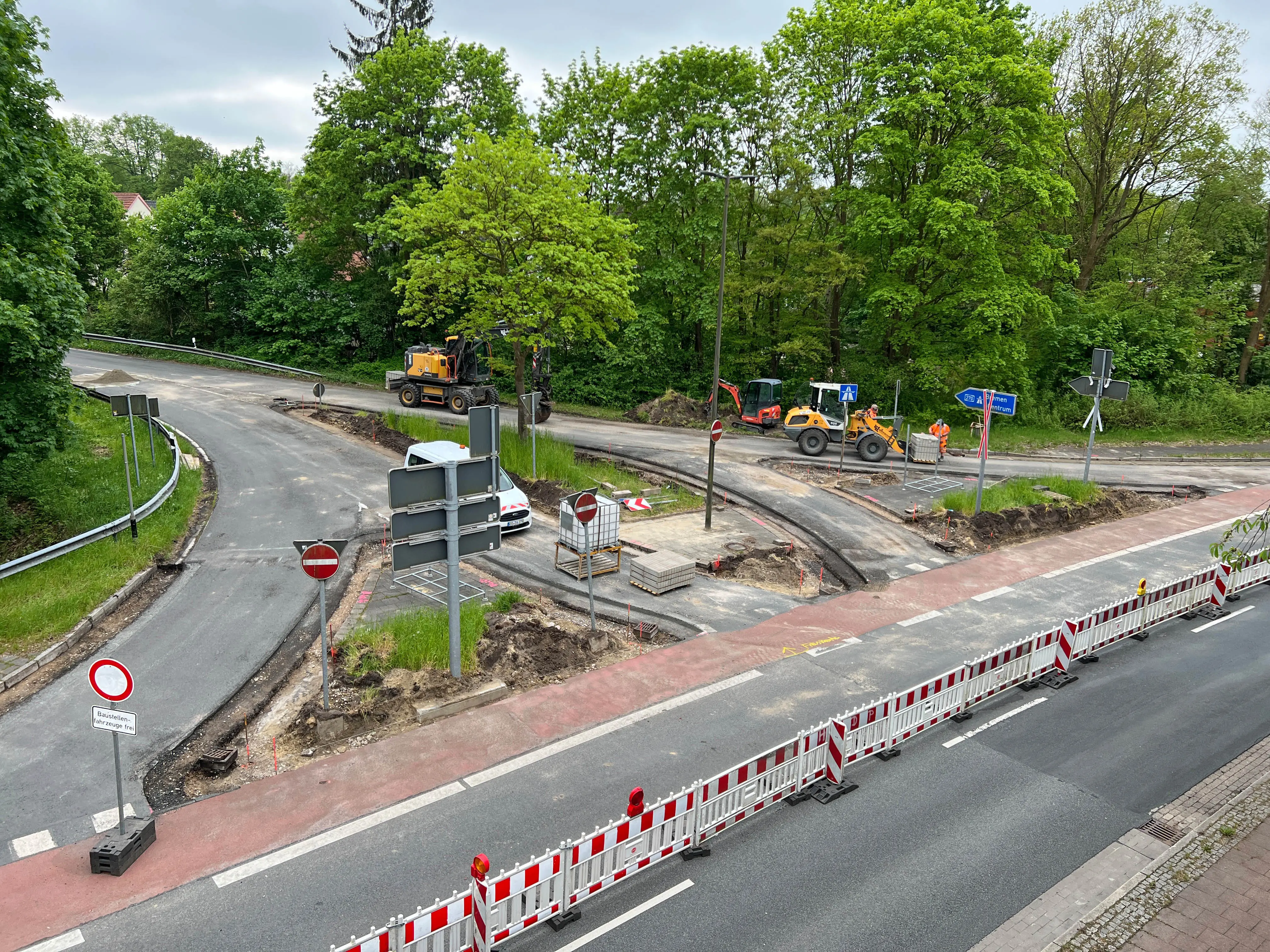

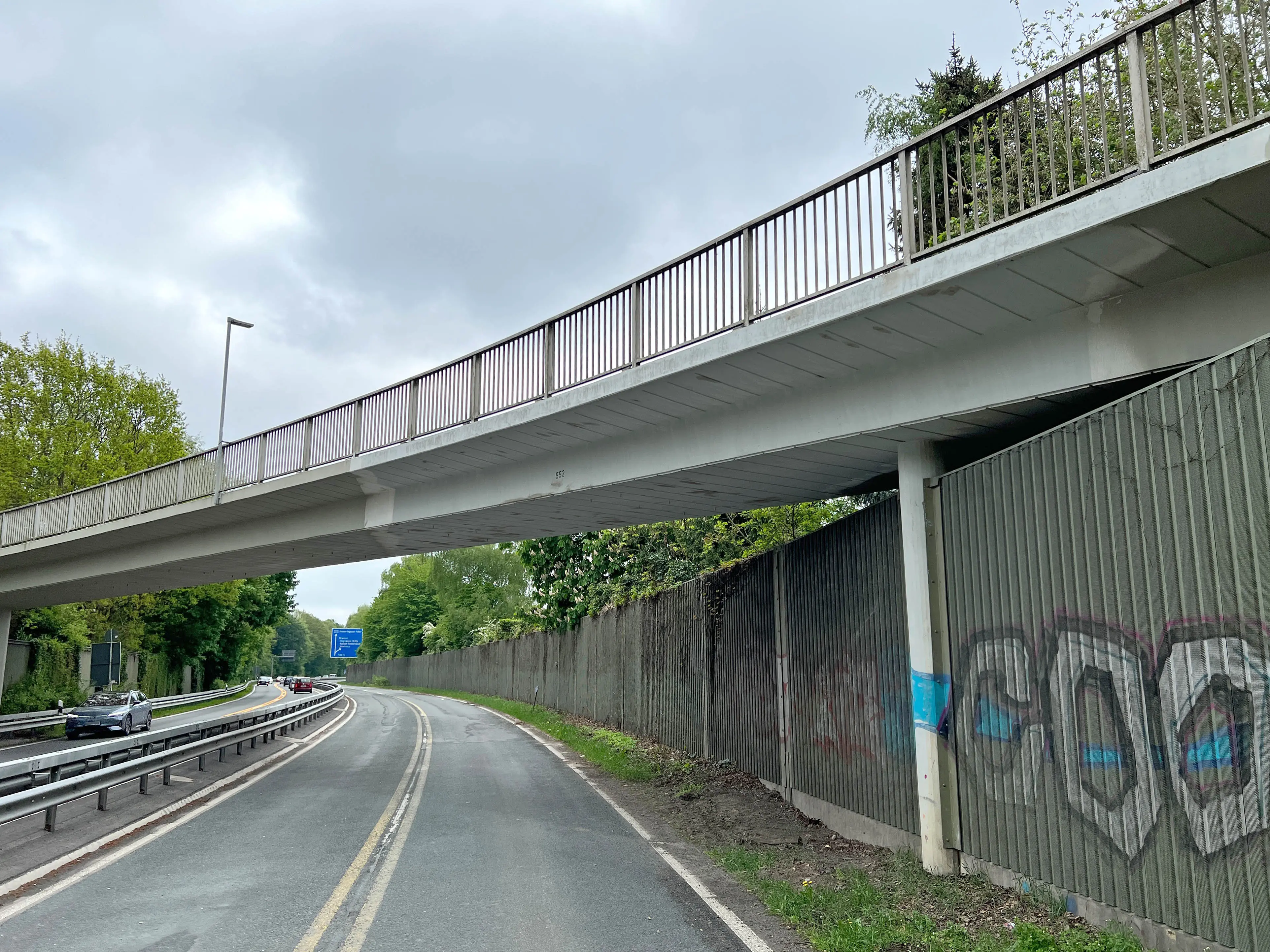

Montag, 4. Mai 2026

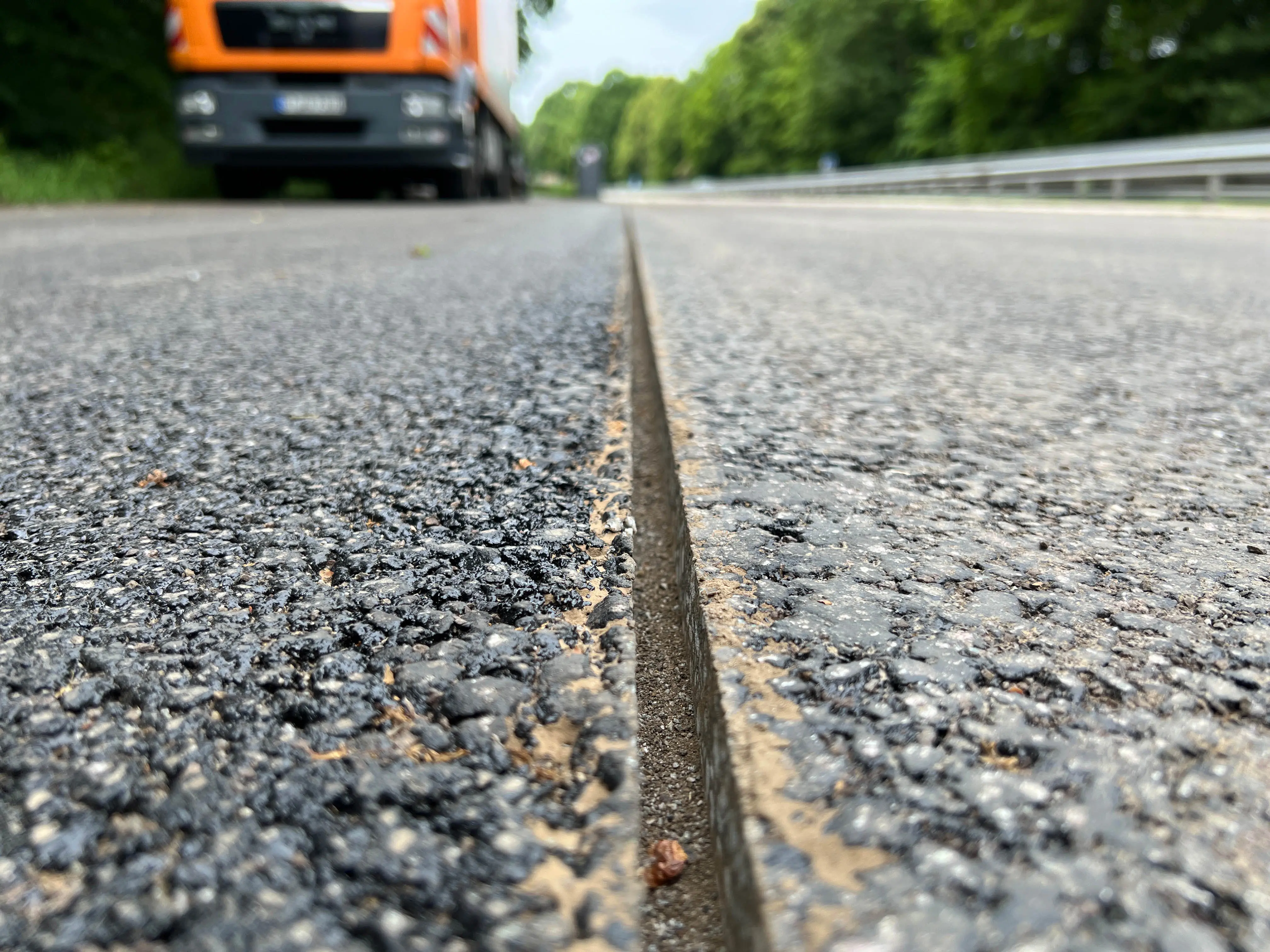

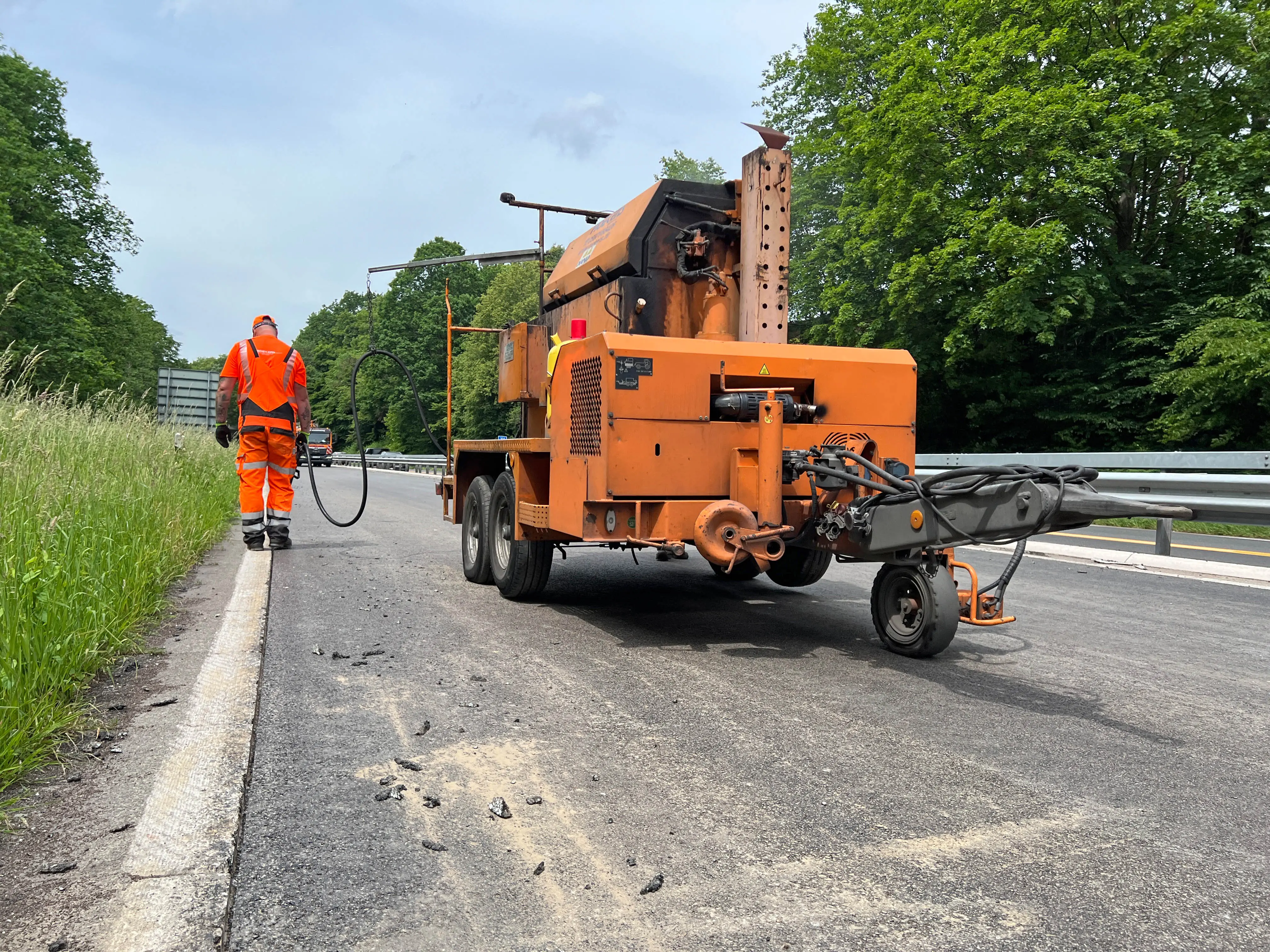

- Auf der kompletten Strecke wird gearbeitet.

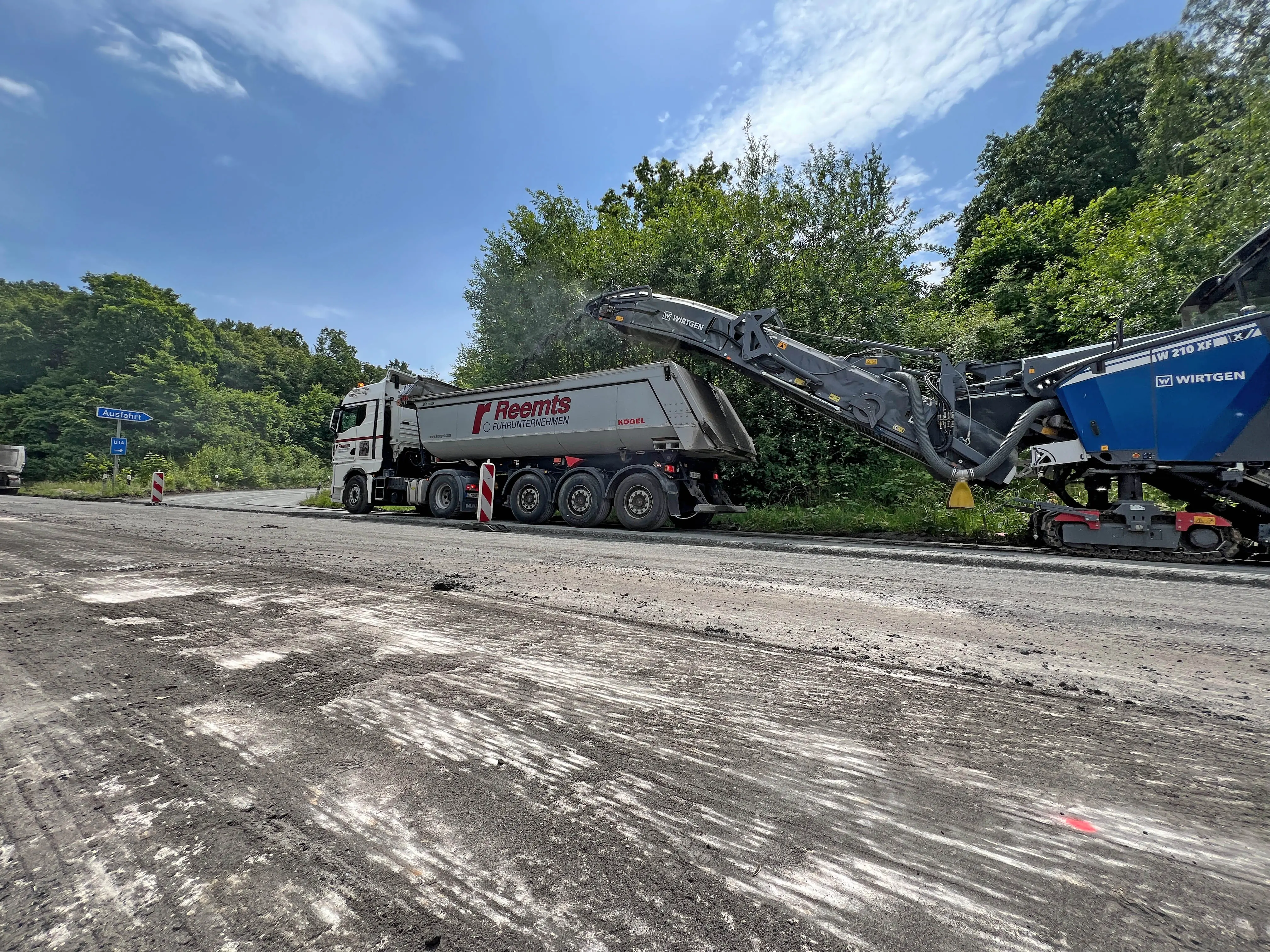

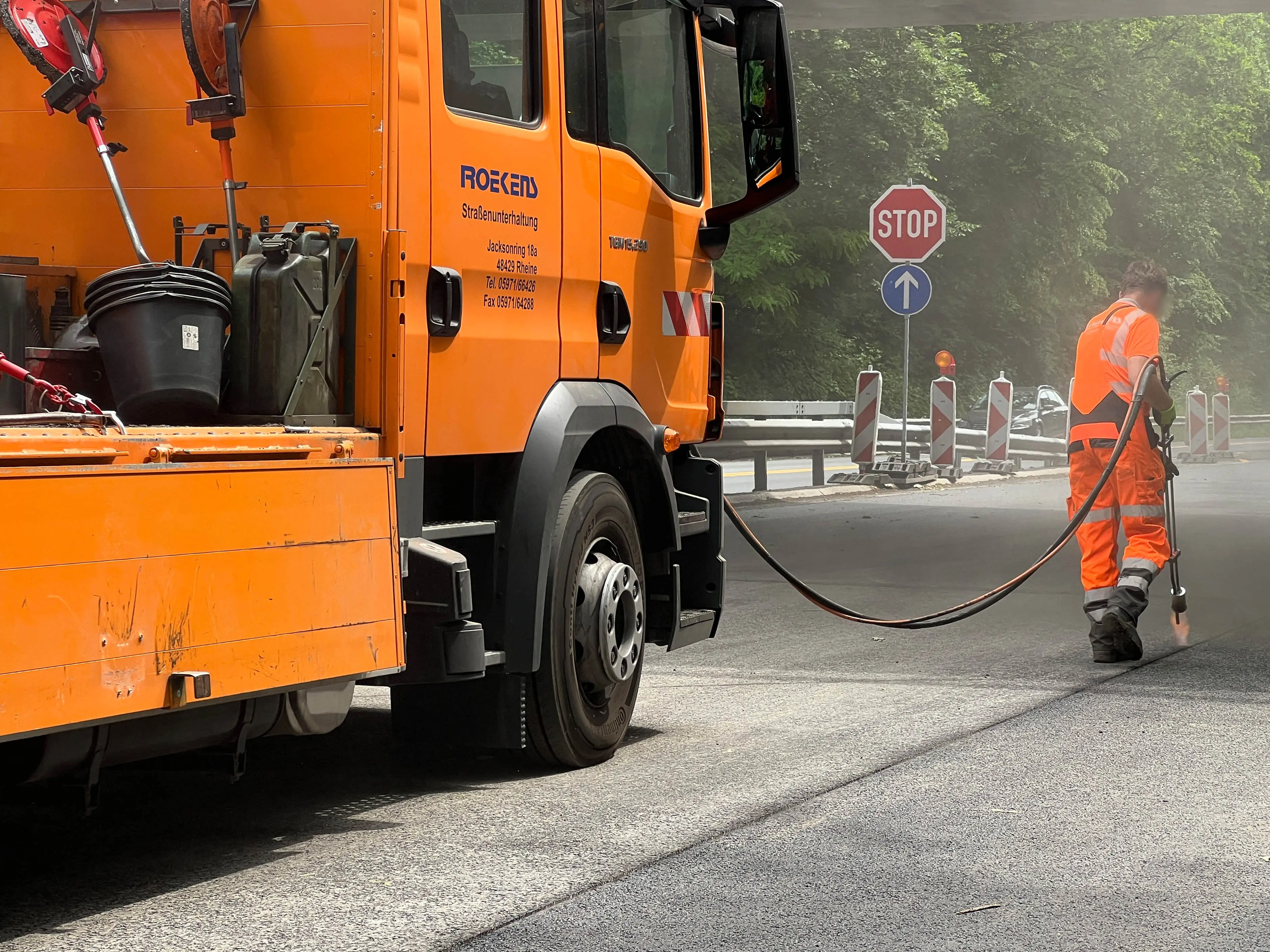

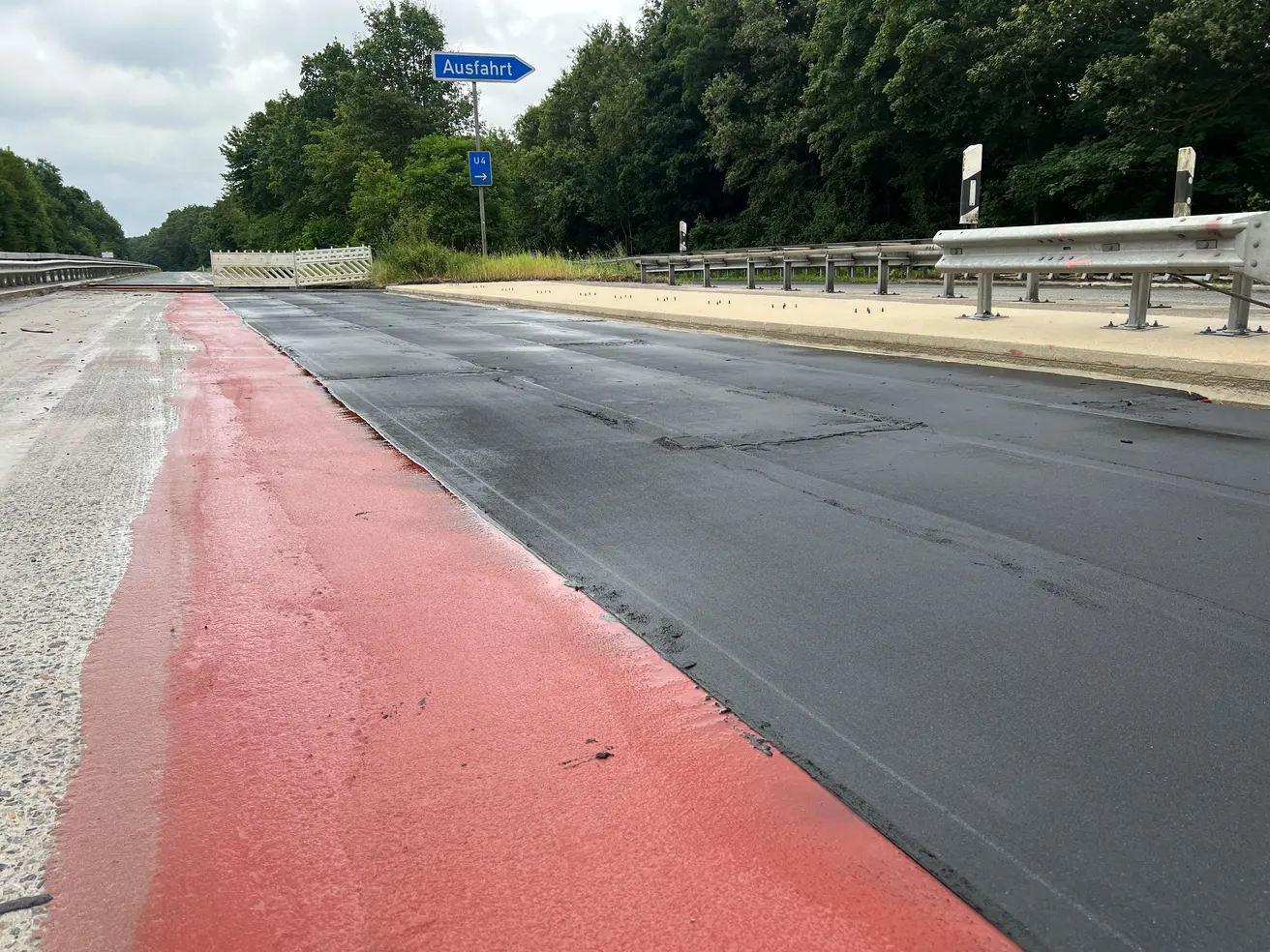

- Die Brücken werden vor der Instandsetzung gereinigt.

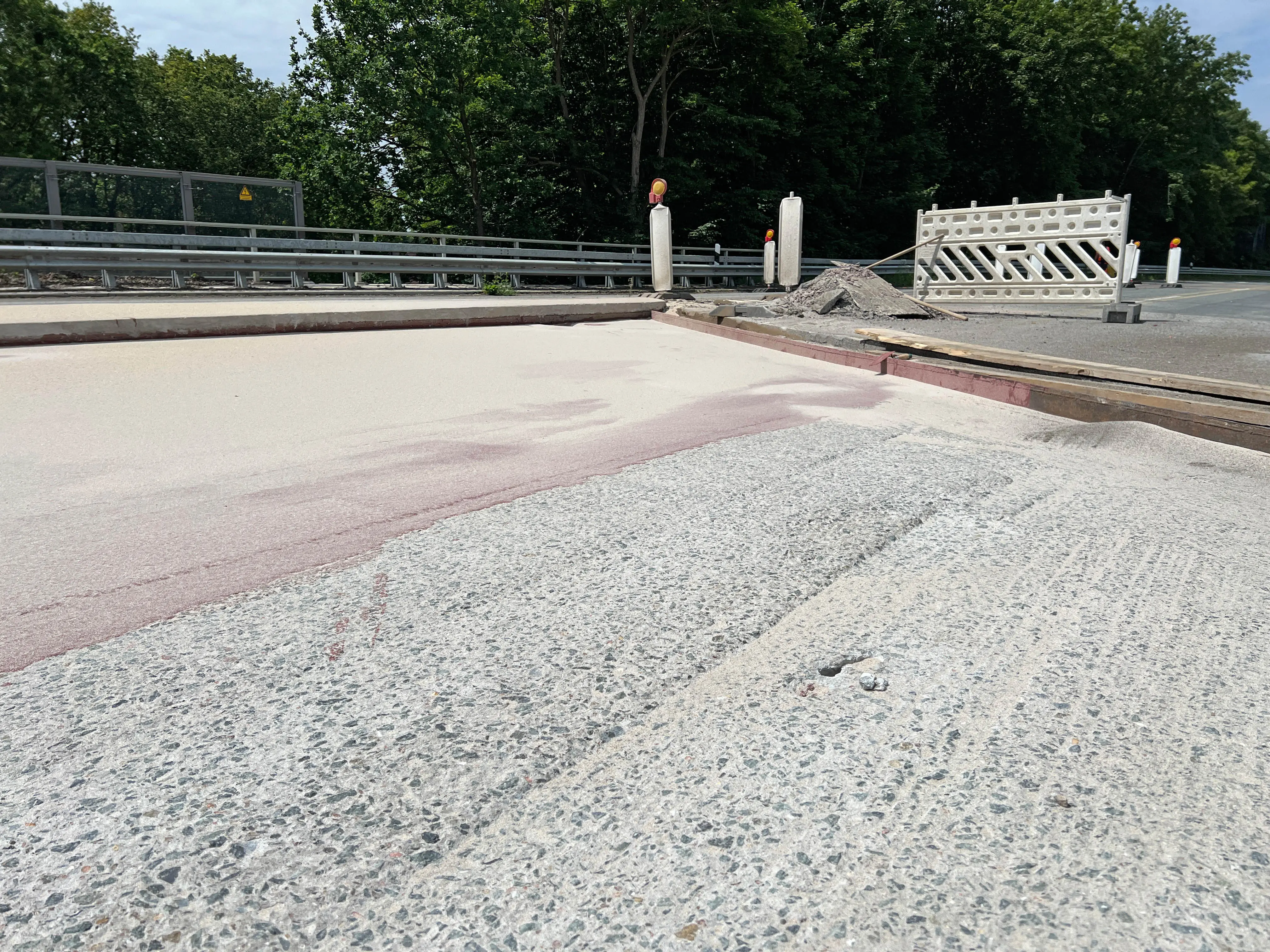

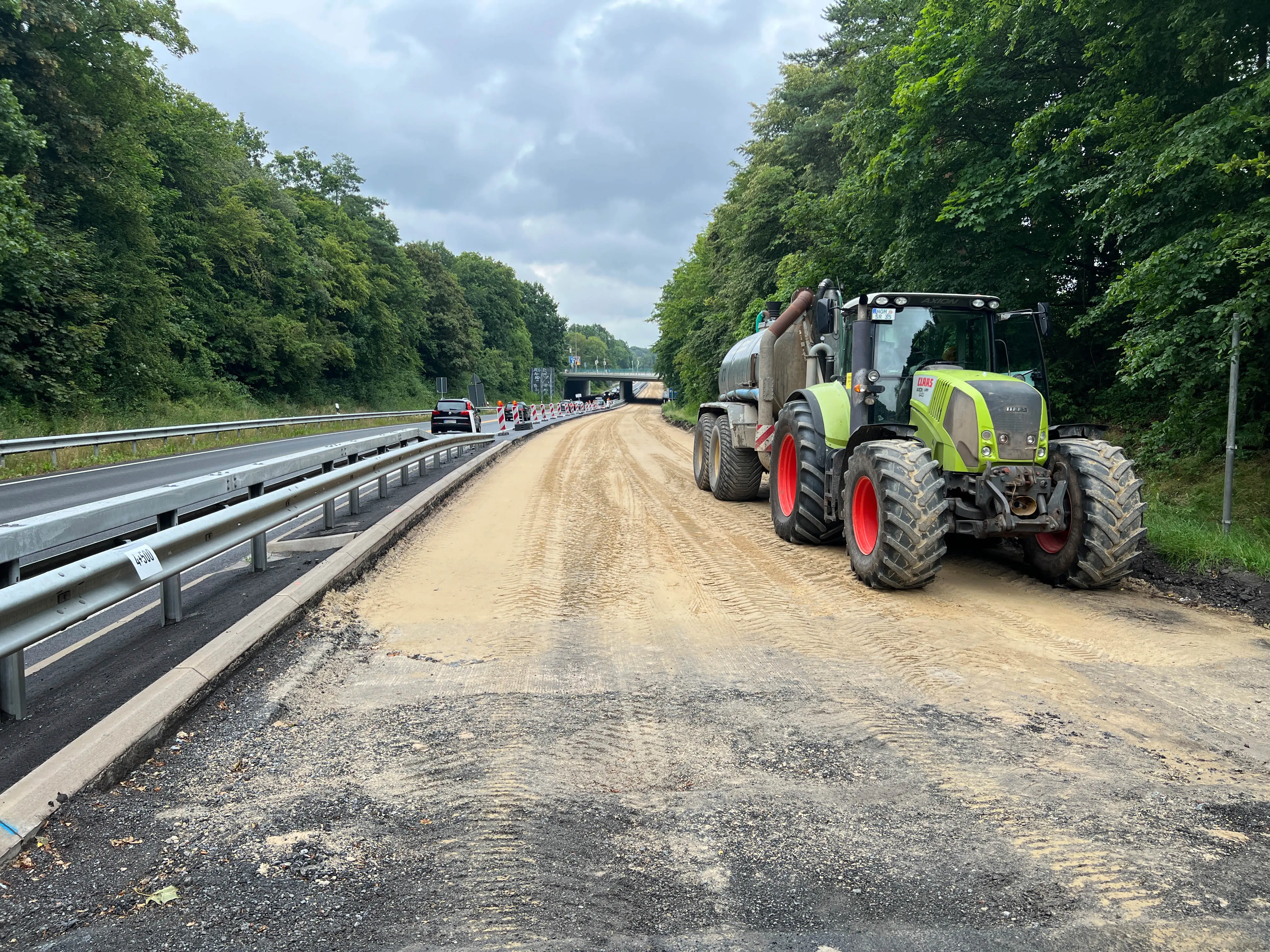

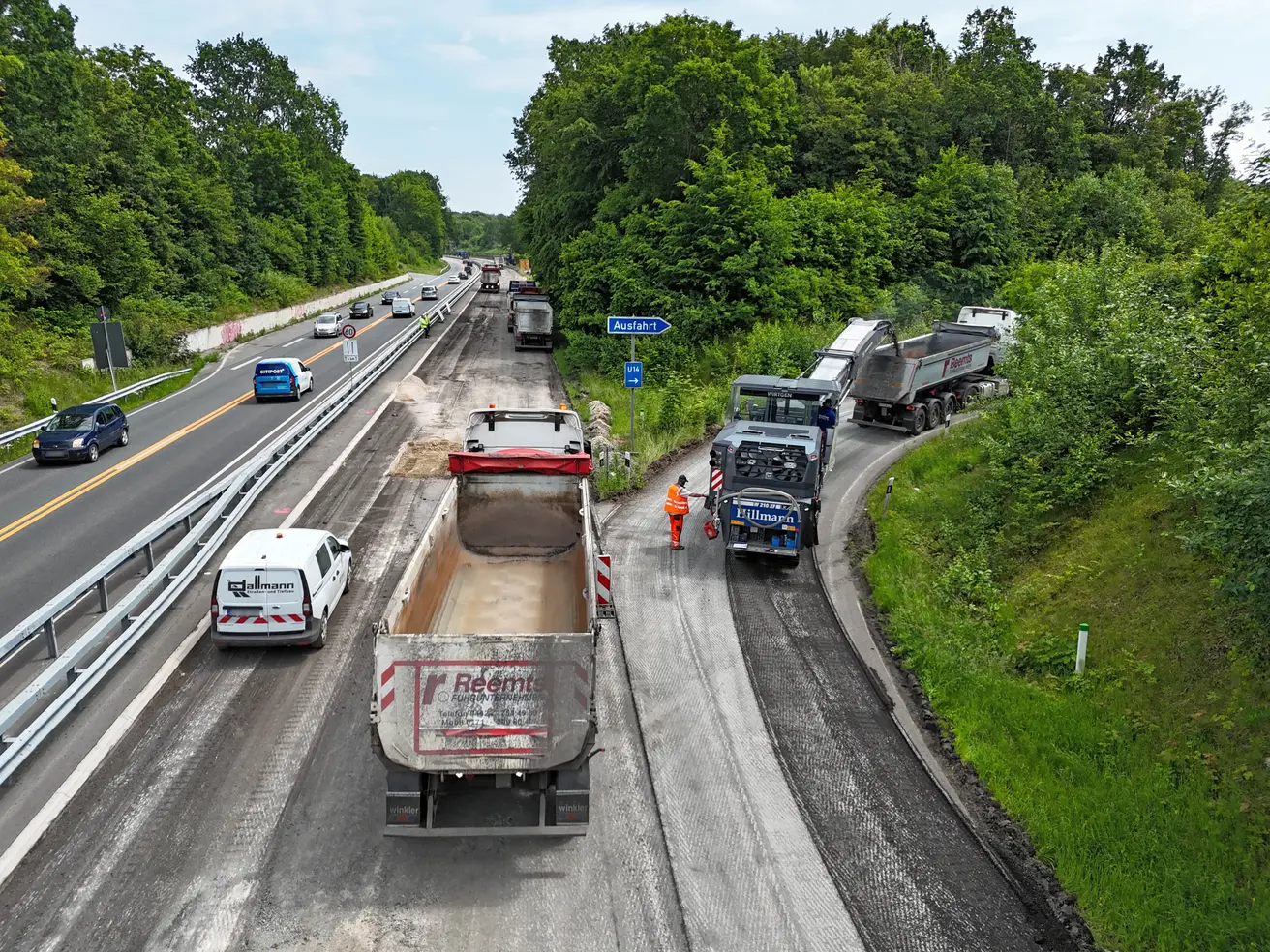

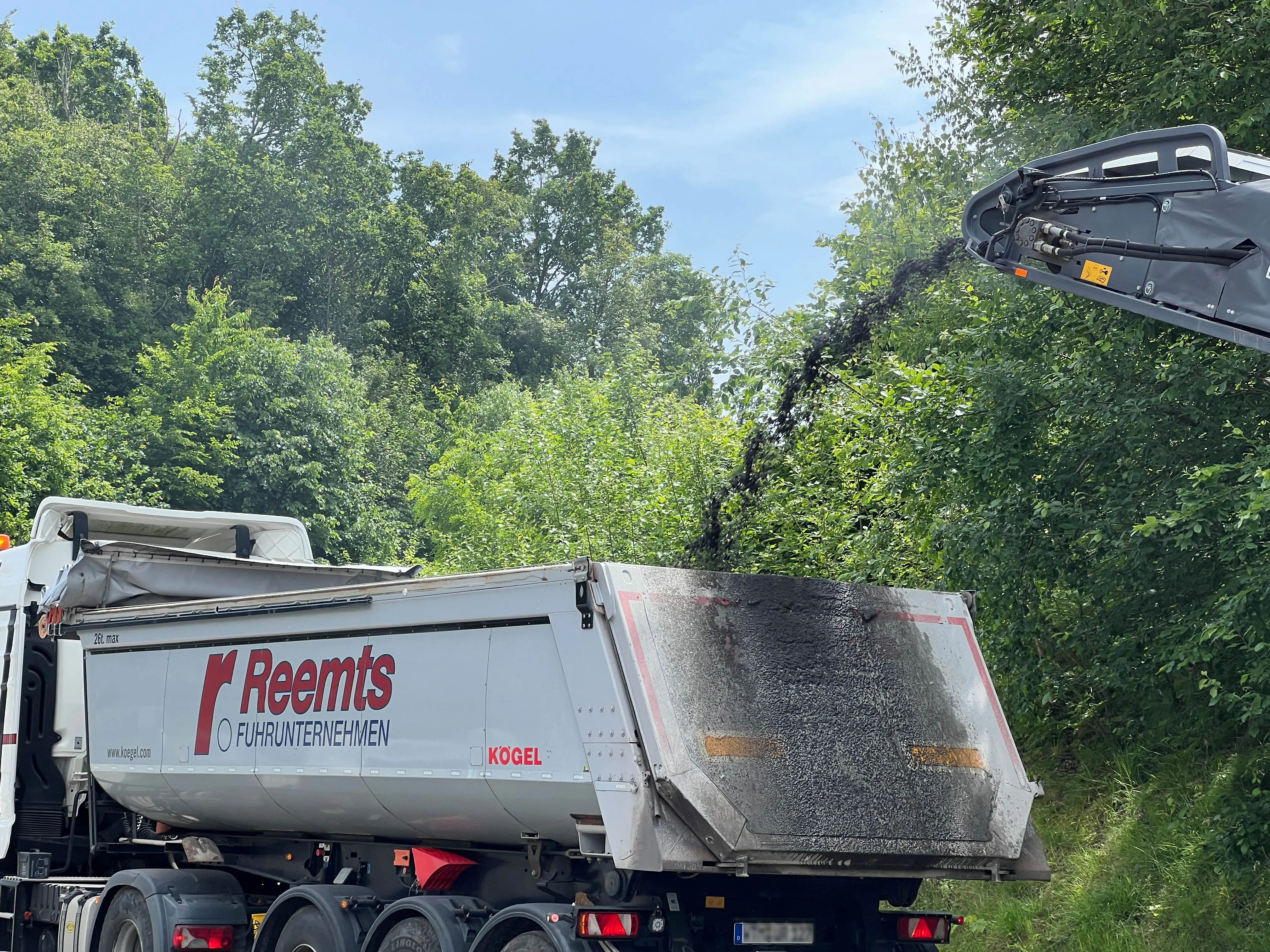

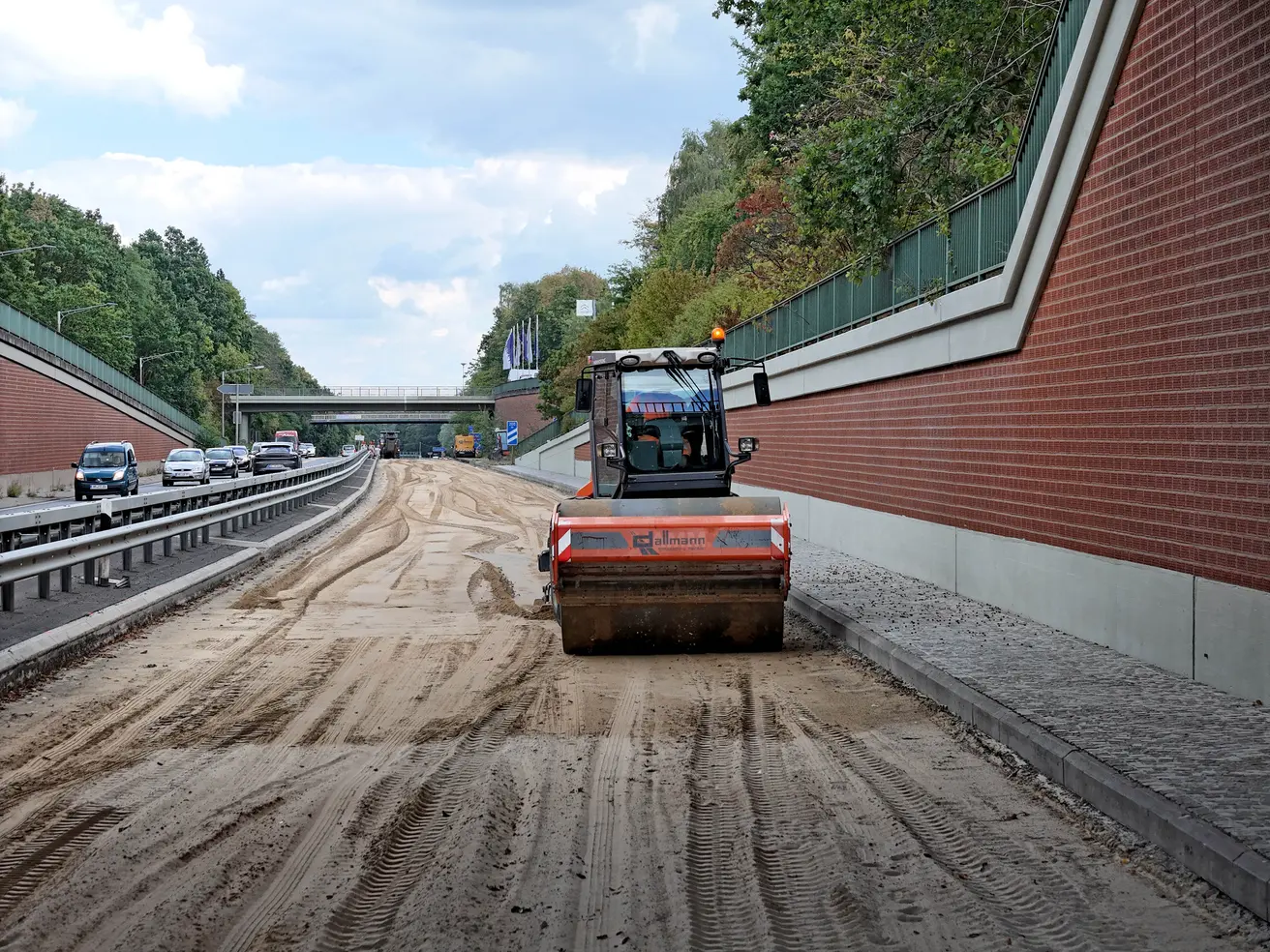

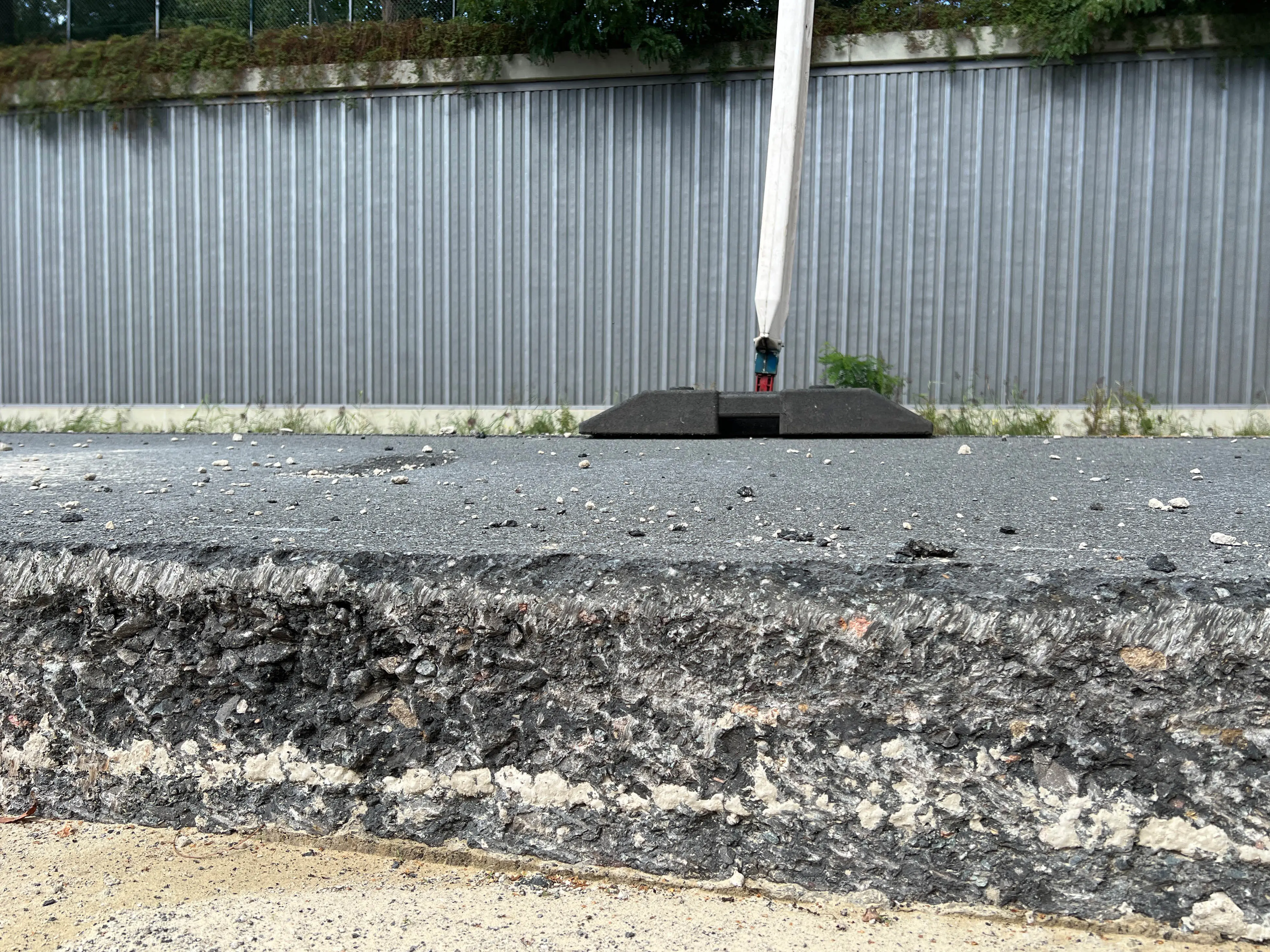

- Der Asphalt auf den Brückenvorfeldern und auf den Brücken wird abgefräst, um die Abdichtung der Bauwerke erneuern zu können.

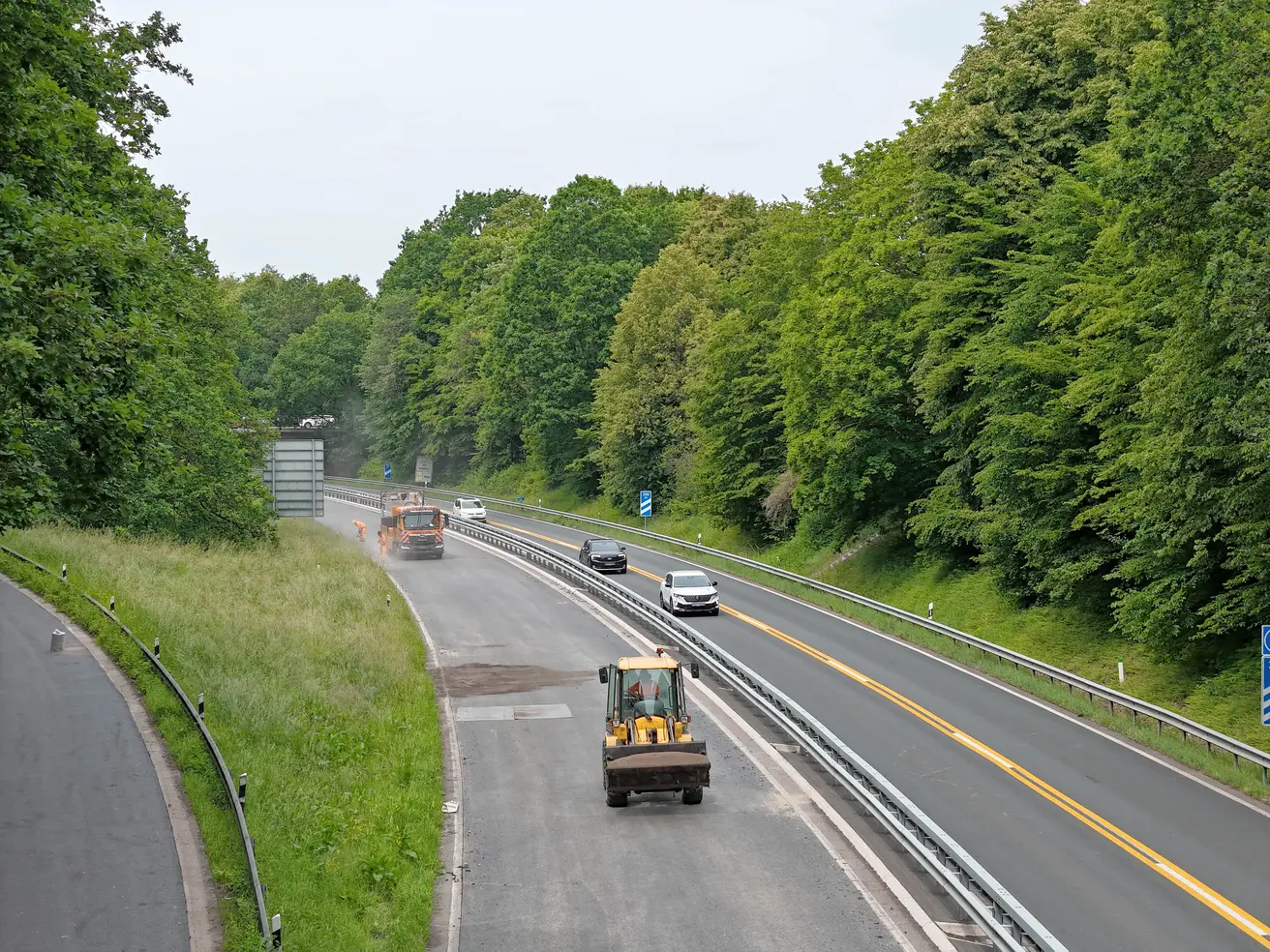

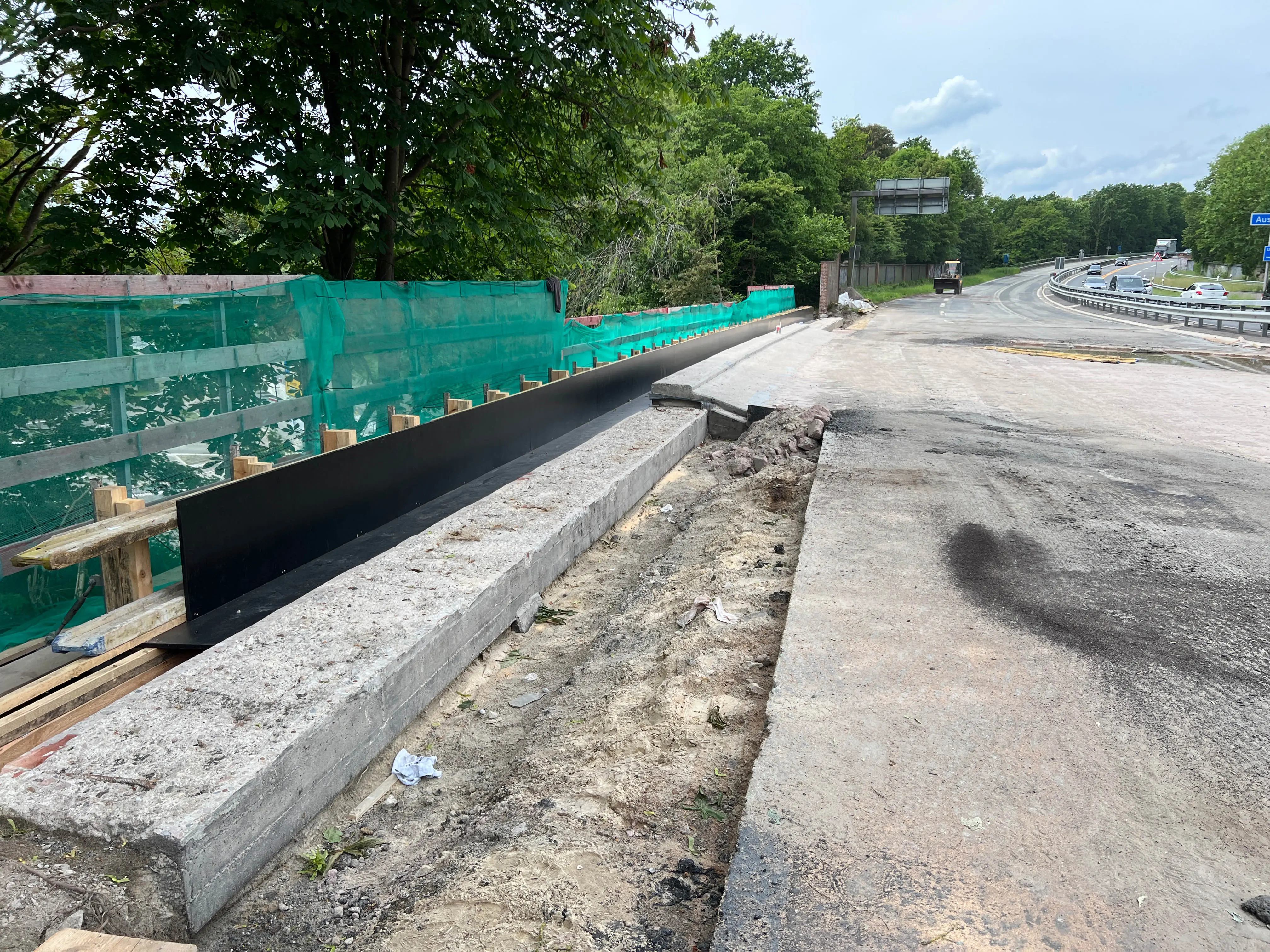

- An der Anschlussstelle Vegesack-Hafen werden die Randbereiche erneuert, uns es wird u.a. eine Verkehrsinsel neu gebaut.
- Der Brückenstrang Blumenthal wird neu asphaltiert.

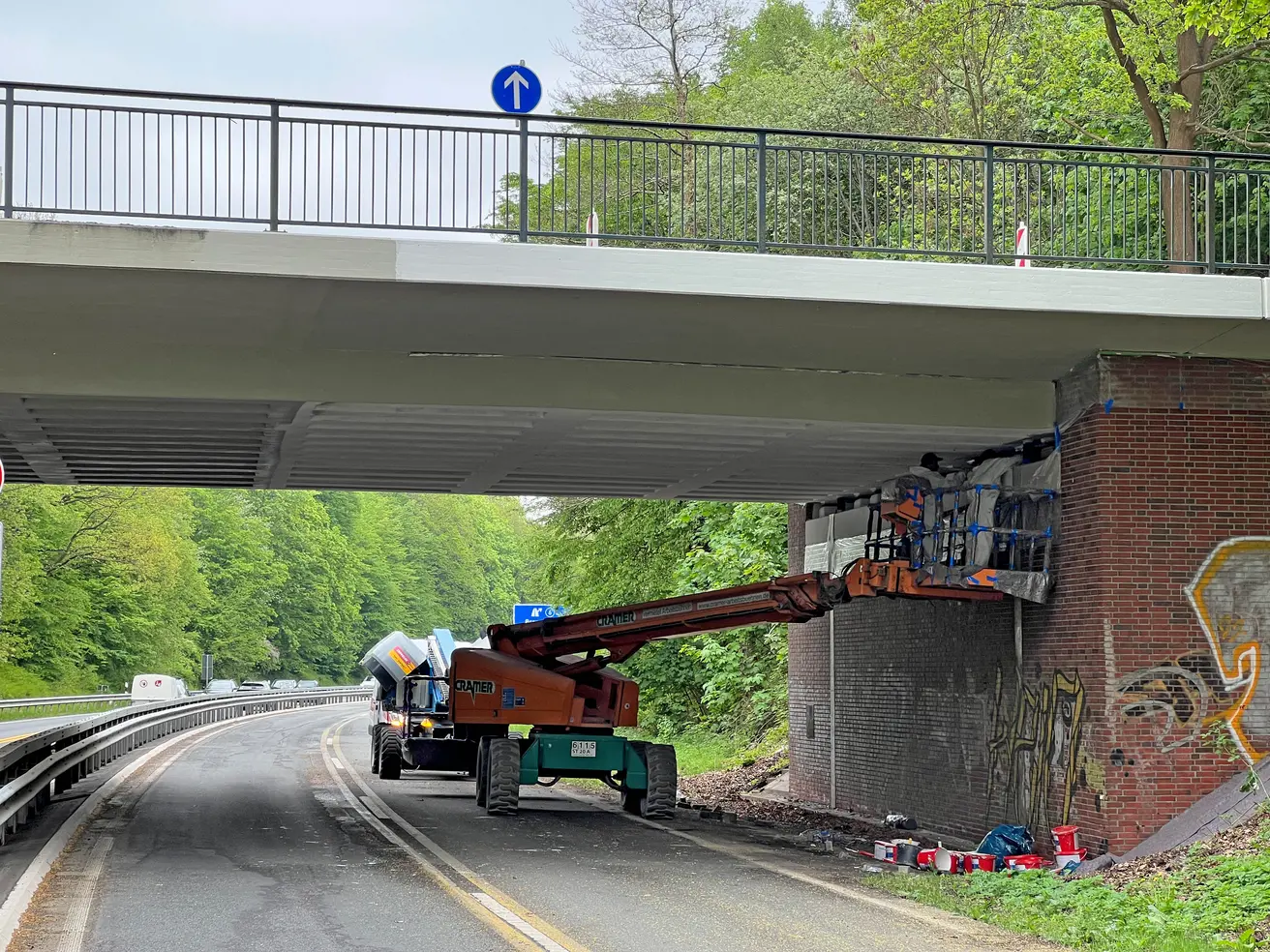

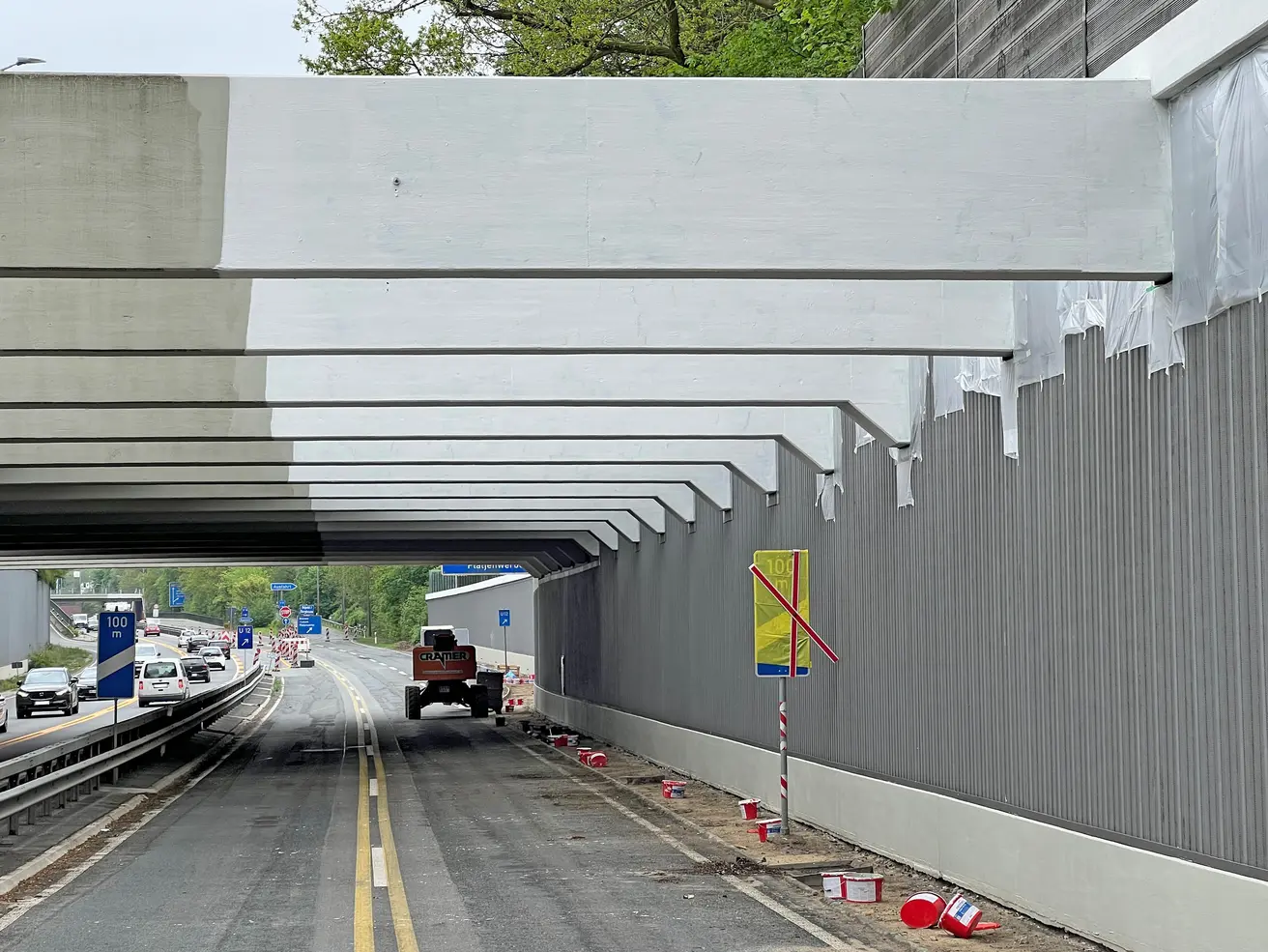

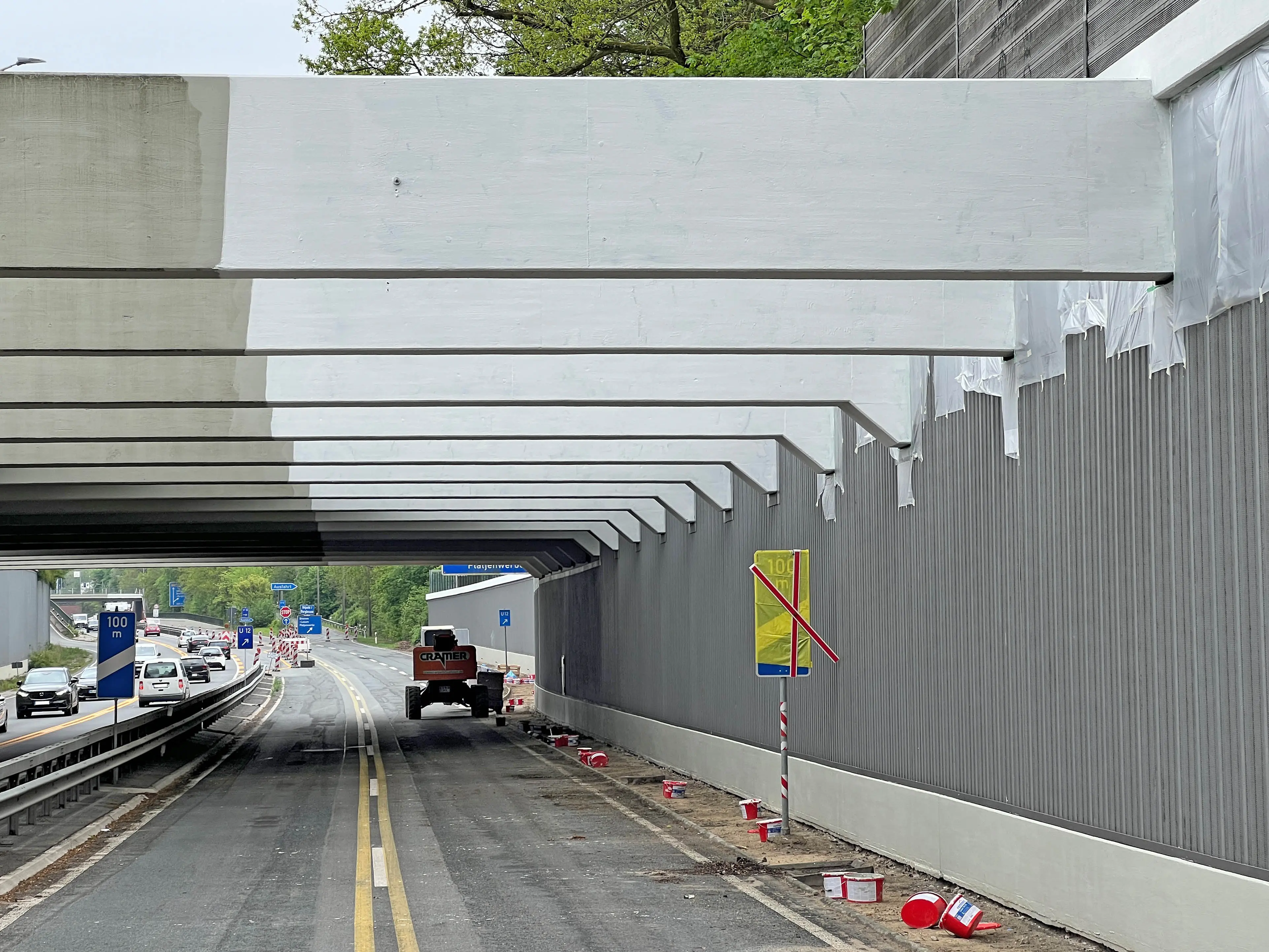

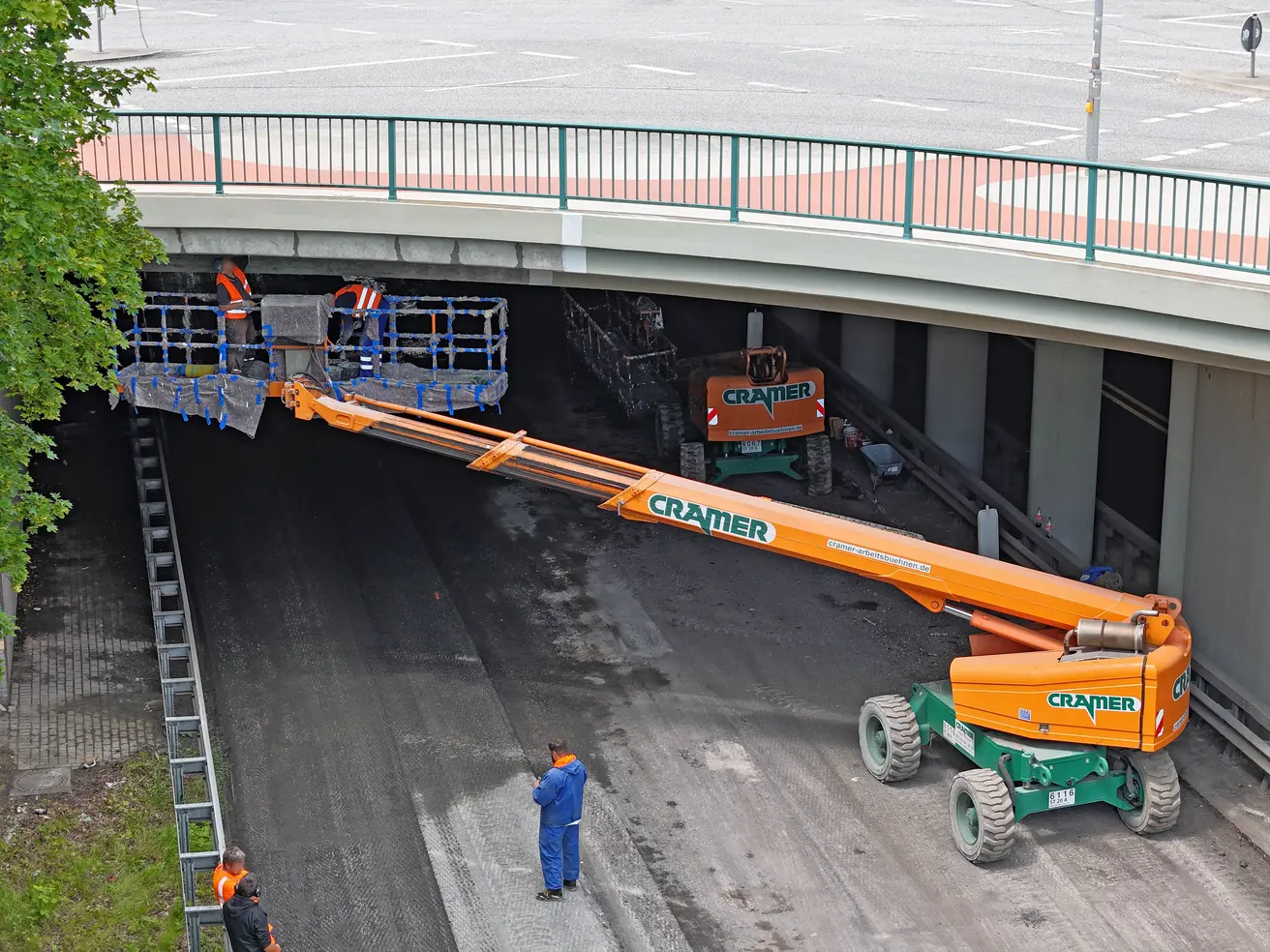

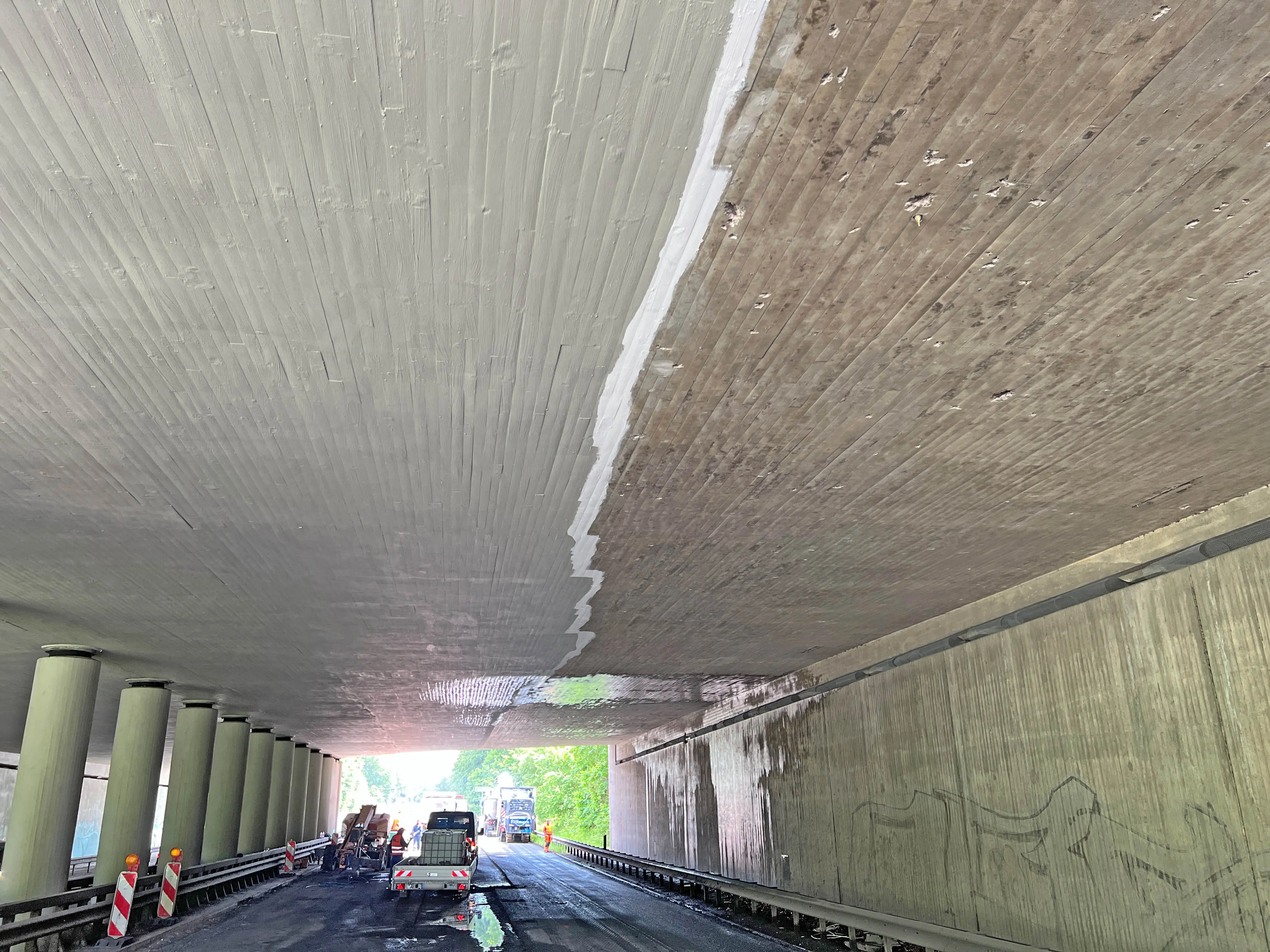

- Die Überführungsbauwerke erhalten nach der Instandsetzung kleinerer Betonschäden eine Schutzbeschichtung (Grundierung und Endanstrich).

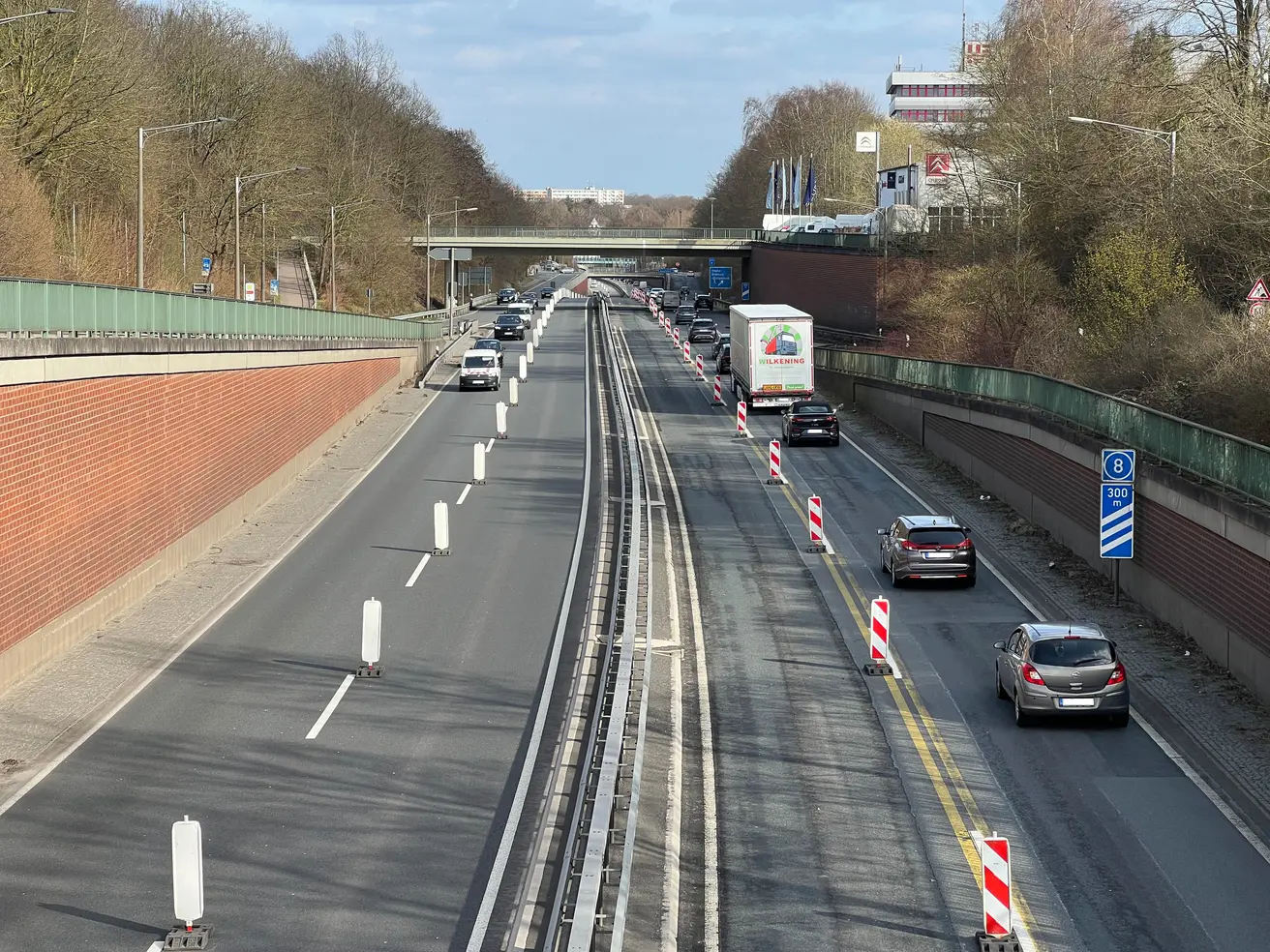

Donnerstag, 12. März 2026
- Der Aufbau der einspurigen Verkehrsführung hat am Montag begonnen und ist nahezu abgeschlossen.
- Als nächstes werden die Mittelstreifen-Überfahrten geöffnet.
Pressemitteilungen
Pressemitteilung vom 3.3.2026 zum Beginn der A270-Sanierung
Pressemitteilung vom 16.1.2026 zur A270-Sanierung
Fotos der A270 zur Pressemitteilung vom 16.1.2026
Bildmaterial
Alle auf dieser Website veröffentlichten Fotos dürfen mit dem Fotovermerk „Die Autobahn GmbH des Bundes“ kostenfrei für Zwecke der Berichterstattung über die Arbeiten an der A270 verwendet werden.
Ansprechpartner
Michael Wendt
Pressesprecher
E-Mail-Adresse
presse.nordwest[@]autobahn[.]de
Telefon
+49 4231 677 311 05
Die Autobahn GmbH des Bundes
Niederlassung: NordwestHamburger Straße 26
27283 Verden (Aller)
