A94 München - Pocking (A3)
Projektbeschreibung
Bereits in den 20er Jahren des letzten Jahrhunderts gab es die Idee, eine Schnellstraße von München nach Osten zu bauen. 1971, also vor 50 Jahren, wurde eine vierspurige Verbindung von München nach Mühldorf in den Bundesverkehrswegeplan aufgenommen.
Ziel: Eine bessere Anbindung des Bäder- und Chemiedreiecks sowie Südostbayern, Österreich und Osteuropa an die Landeshauptstadt München.
Bisher rollte der komplette Verkehr über die Bundesstraße 12. Die B12 ist schon lange an ihrer Belastungsgrenze und auch die anliegenden Kommunen und Ortsdurchfahrten sind durch das hohe Verkehrsaufkommen auf der B12 stark beeinträchtigt.
Mit der Verkehrsfreigabe des 33 km langen Neubauabschnitts zwischen Pastetten und Heldenstein im September 2019 wurde wieder ein großer Schritt zu einer durchgängigen A94 und damit zum Lückenschluss zur A3 getan.
(Bau-)Abschnitte
Der Neubau der Bundesautobahn 94 von München nach Pocking wird in mehreren Abschnitten durchgeführt.
Zwischen München und der Anschlussstelle Marktl ist die A 94 durchgehend 4-streifig befahrbar. Die weiteren Abschnitte bis zum zukünftigen Autobahnkreuz bei Pocking (A3) befinden sich derzeit in unterschiedlichen Planungs- und Bauphasen. Nähere Informationen hierzu finden Sie unter dem Reiter “Dialog”.
A_94_Uebersichtsplan_Gesamtprojekt.pdf
ÖPP Modell: AS Forstinning - AS Marktl
Seit dem 1. Oktober 2019 ist der rund 33 km lange Neubauabschnitt zwischen Pastetten und Heldenstein für den Verkehr frei gegeben.
Bauherr für den Neubauabschnitt und zuständig für den Betriebsdienst und die Erhaltung auf der Gesamtlänge des Verfügbarkeitsmodells von Forstinning bis Markt ist unser Auftragnehmer Isentalautobahn GmbH & Co KG in Ampfing.
4-streifiger Neubau zwischen Marktl und Simbach-West
Das Planfeststellungsverfahren läuft seit Frühjahr 2023 bei der Regierung von Oberbayern.
4-streifiger Neubau zwischen Simbach-West und Simbach-Ost
Derzeit wird der Vorentwurf erarbeitet.
4-streifiger Neubau zwischen Simbach-Ost und Prienbach-Ost
Die Vorlage des Vorentwurfs ist bis Mitte 2026 vorgesehen.
4-streifiger Ausbau zwischen Prienbach-Ost und Kühstein
Der Vorentwurf für den ca. 5 km langen Neubauabschnitt zwischen Prienbach-Ost und Kühstein wurde genehmigt. Die Planfeststellungsunterlagen wurden im Herbst 2025 bei der Regierung von Niederbayern eingereicht. Der nächste Schritt ist die Einleitung des Planfeststellungsverfahrens mit Öffentlichkeitsbeteiligung durch die Regierung von Niederbayern.
4-streifiger Neubau zwischen Malching und Kirchham
Der rd. 6 Kilometer lange Neubauabschnitt der A 94 zwischen Malching und Kirchham ist seit 01.12.2023 für den Verkehr freigegeben.
Hintergrund

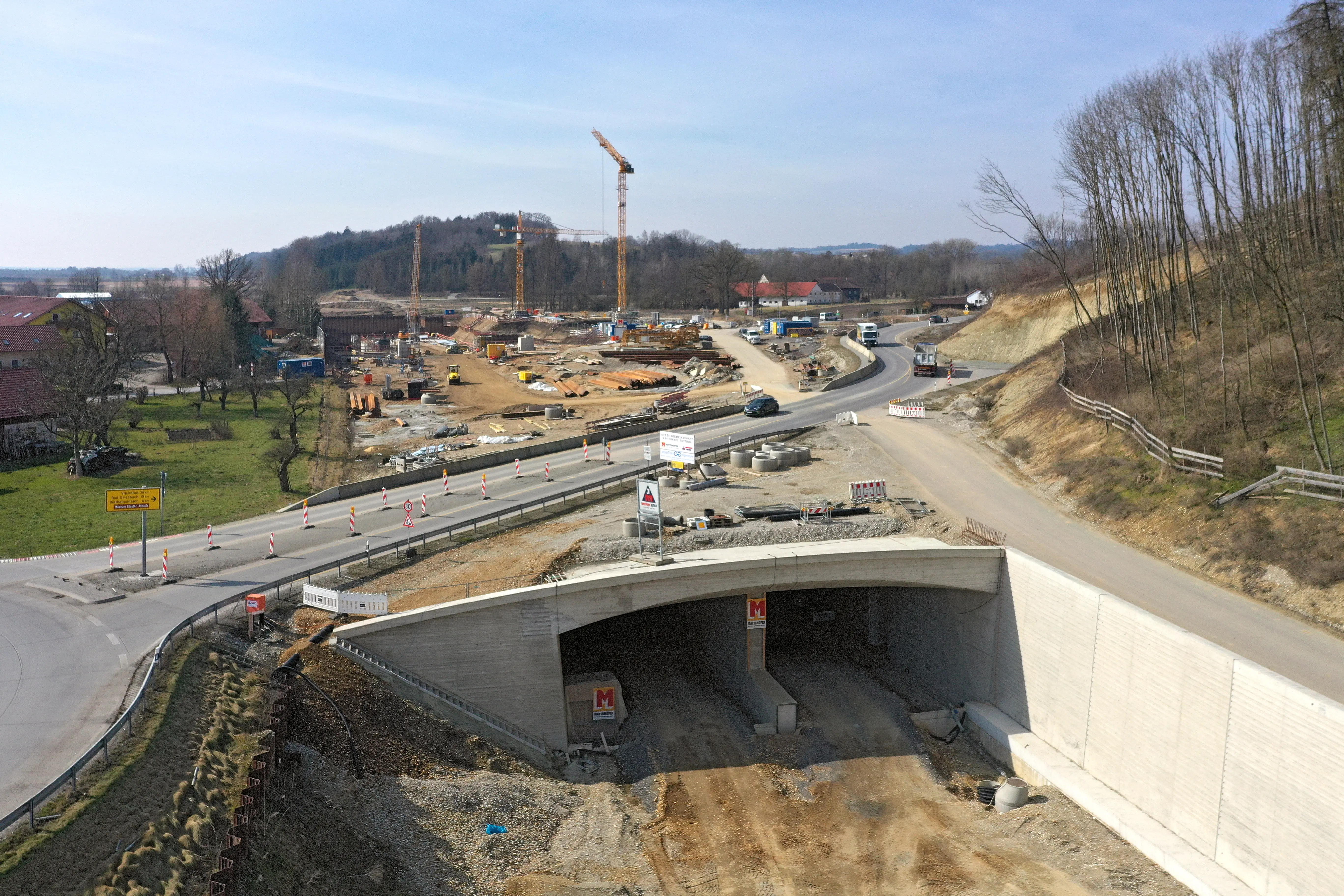

Herzstück des 6 km langen Neubauabschnitts der A 94 zwischen Malching und Kirchham ist der Tunnel Tutting. Dieser besteht insgesamt aus drei Teilbauwerken: Der 450 Meter langen Tunnelröhre mit Getriebsgebäude, einer im Süden sich anschließenden 160 Meter langen Grundwasserwanne (Trog) und einer 230 Meter langen Stützwand. Somit bringt es das Ingenieurbauwerk auf eine stattliche Länge von insgesamt 840 Metern.

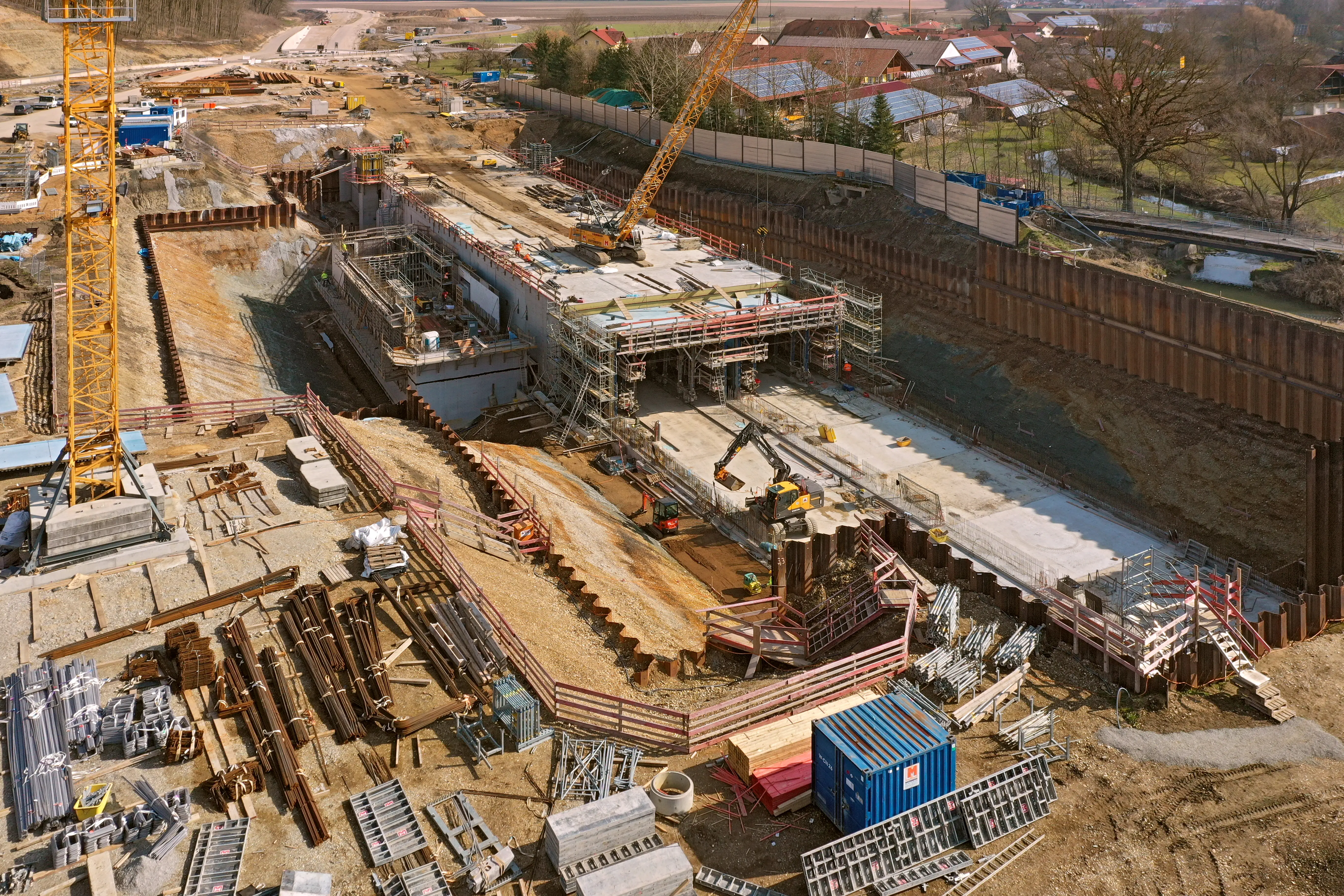

Der Bau der Tunnelröhre erfolgte in vier Bauabschnitten (Tunneldocks) und insgesamt 56 Einzelblöcken von Nord nach Süd. Der Rohbau des Tunnels wurde Ende 2022 mit der letzten Stützwand fertig gestellt Tutting steht. Im Jahr 2023 erfolgten der Einbau der Betriebstechnik und die erforderlichen Tests der Betriebstechnik. Vor der Verkehrsfreigabe wurde in einer Tunnelübung mit den örtlichen Feuwehren und Rettungsdiensten das Zusammenspiel mit der Tunneltechnik in einem Unfallszenario erprobt.
Die Verkehrsfreigabe erfolgte am 01. Dezember 2023.
Besonderes Highlight
Vor große Herausforderungen stellten uns die bodendenkmalpflegerischen Begleitmaßnahmen. Die vermuteten Verdachtsfälle erwiesen sich als wesentlich bedeutender als ursprünglich angenommen. So konnten nicht nur zahlreiche Funde aus dem Mittelalter (Kalkbrenngrube) und der römischen Kaiserzeit (Öfen, Pferdebestattungen, Urnengräber, etc.) geborgen werden, sondern auch Grabbeigaben aus der Hallstattzeit (900 bis 450 v. Chr.) sowie Keramikgefäße aus der Bronzezeit (1.300 bis 1.000 v. Chr.). Als kleine archäologische Sensation stellten sich die Knochen-, Pflanzen- und Steinartefakte heraus, die aufgrund einer Radiokarbondatierung dem Mittelmesolithikum (hier der jüngeren Altsteinzeit ca. 11.400 v.Chr.) zugeordnet werden konnten. Durch eine speziell auf den Bauablauf des Tunnelbaus ausgerichtete Vorgehensweise, die mit allen beteiligten Firmen und Behörden in enger Zusammenarbeit ausgearbeitet wurde, konnten Behinderungen oder gar bauzeitliche Verzögerungen im Tunnelbau vermieden werden.
4-streifiger Neubau zwischen Kirchham und Pocking (A3)
Der Abschnitt mit dem Bau des neuen Autobahnkreuzes mit der A3 ist seit 2021 in Bau. Die Verkehrsfreigabe ist für Sommer 2027 geplant.
Ansprechpartner
Josef Seebacher
Leiter Kommunikation Südbayern
