In Umsetzung

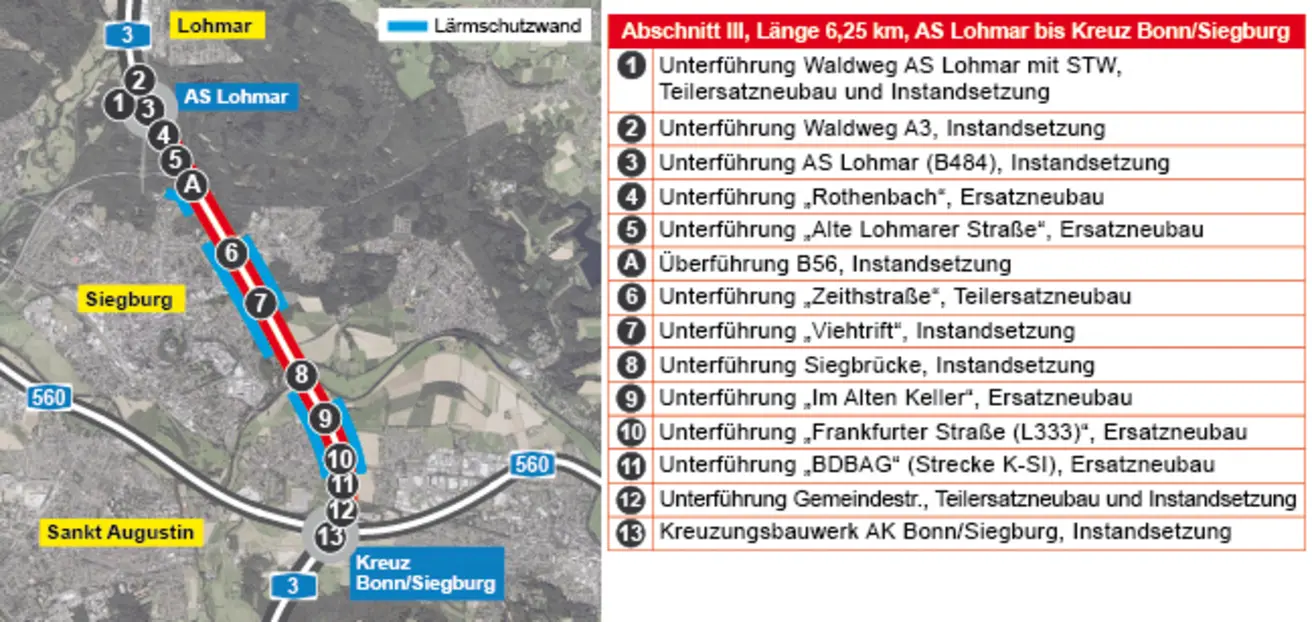

Bauabschnitt III: Grundhafte Erneuerung zwischen Köln-Heumar und Bad Honnef

Bauabschnitt III: zwischen Anschlussstelle Lohmar und Autobahnkreuz Bonn/Siegburg

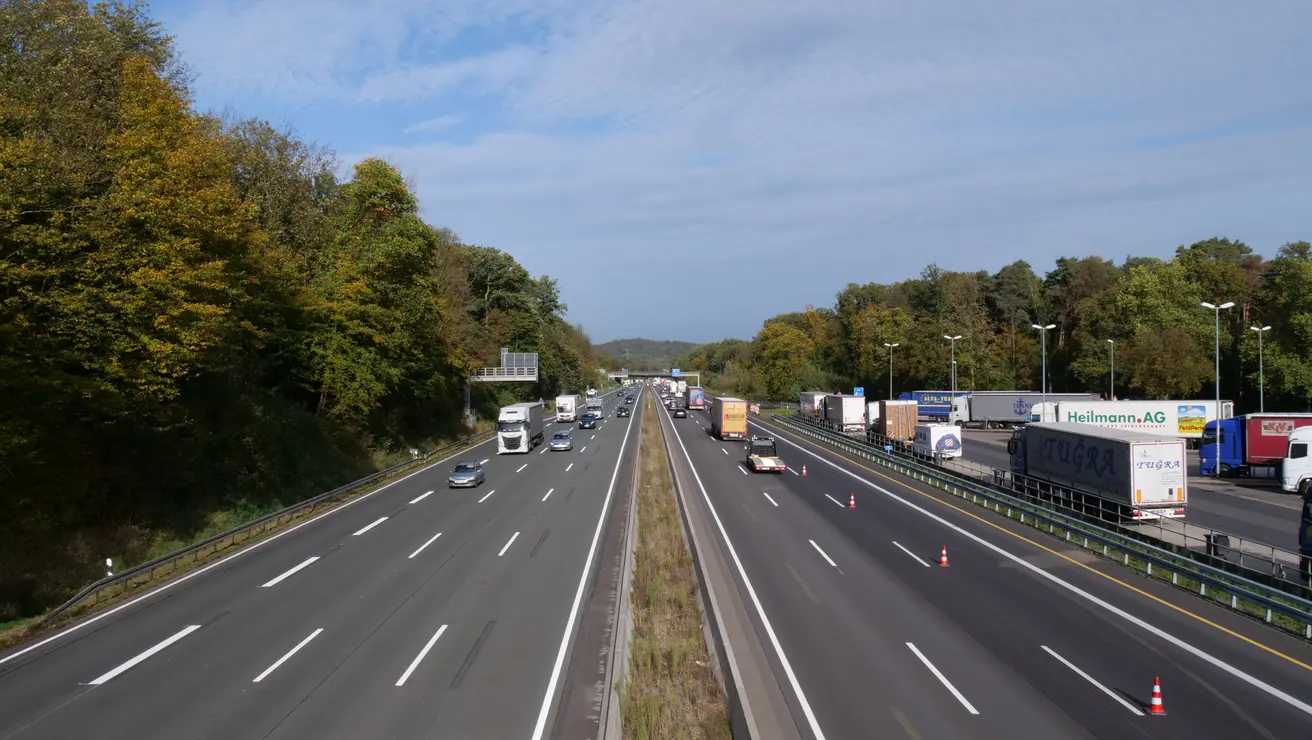

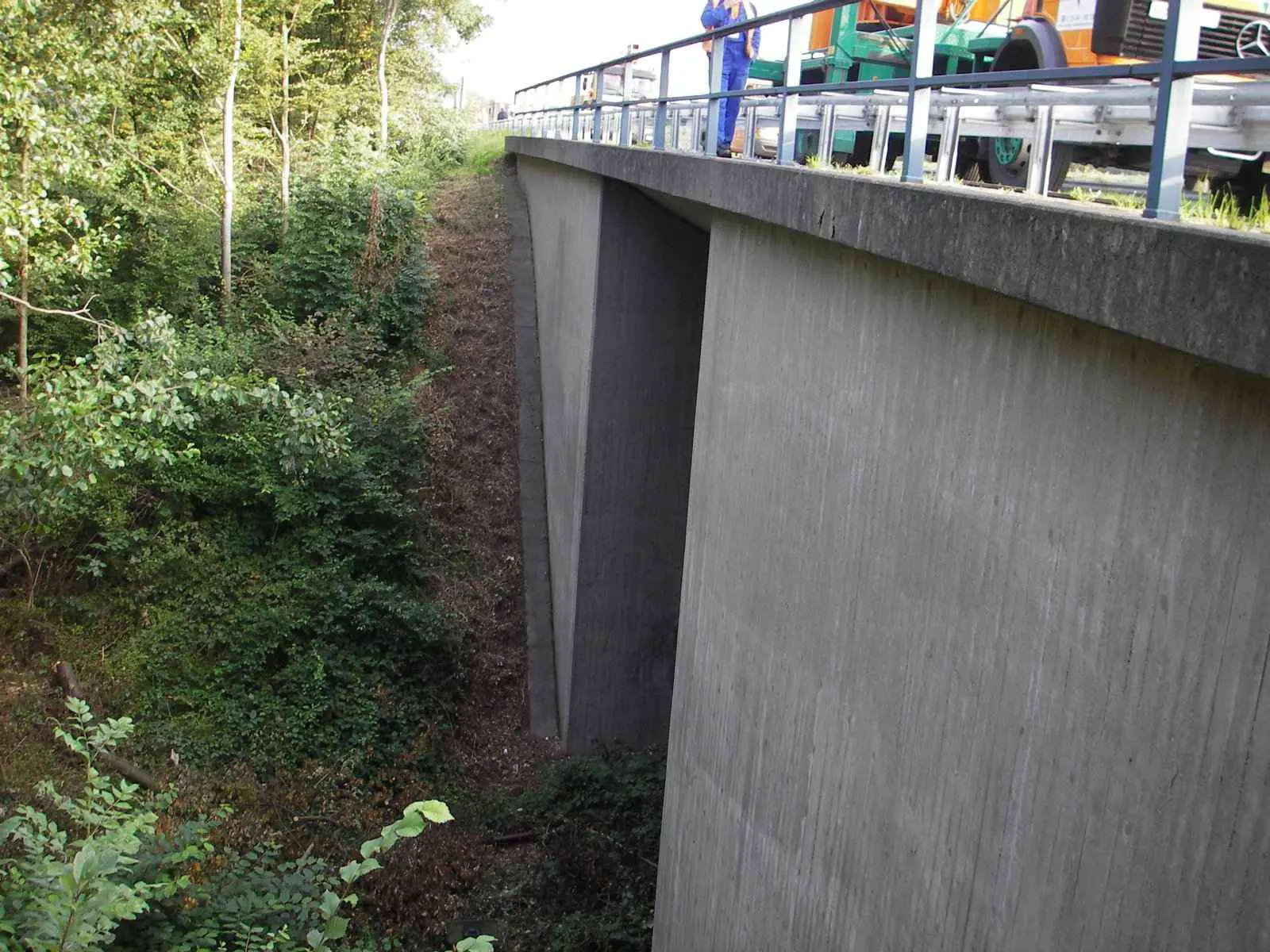

Bild vom 3. Bauabschnitt zwischen Anschlussstelle Lohmar und Autobahnkreuz Bonn Siegburg

Übersicht

Der stetig wachsende Verkehr hatte auf der Fahrbahn deutliche Spuren hinterlassen: Spurrillen, Risse und Flickstellen machten eine grundhafte Sanierung der Fahrbahn der A3 zwingend erforderlich. Wie in den übrigen Abschnitten wurden auch hier seit 2019 die Fahrbahnen, Brücken, komplette Straßenausstattung (Entwässerung, Schutzeinrichtungen, Beschilderung etc.) und Lärmschutzwände erneuert. Für die Anwohner entlang der Autobahn wird der Lärmschutz durch höhere und zusätzliche Lärmschutzwände sowie lärmmindernden Asphalt (-2 dBA) verbessert.

Auf der gut 6 Kilometer langen Strecke wurden bereits 11 Brückenunterführungen verstärkt oder sogar komplett durch neue Brücken ersetzt, damit die Strecke den heutigen Belastungen standhalten kann. Das ist auch der Grund, weshalb die Arbeiten der grundhaften Erneuerung in diesem Abschnitt beginnen.

Bauzeit: 2019 – 2024

Streckenlänge: 6,3 km

Nachfolgende Maßnahmen: Unterführung Bahnstrecke (Köln - Siegen)

Nach Abschluss der Arbeiten im III. Abschnitt folgt ab Ende Mai 2026 der Ersatzneubau des Unterführungsbauwerks über die Bahnstrecke Köln - Siegen. Für den Abbruch und die Erneuerung der Brücke in der Nähe des Autobahnkreuzes Bonn/Siegburg muss die Bahnstrecke  mehrmals kurzzeitig (nachts und am Wochenende) gesperrt werden. Diese Sperrzeiten müssen lange im Voraus mit dem Baustellenmanagement der DB AG abgestimmt werden. Durch Abhängigkeiten mit anderen Baumaßnahmen der DB AG können diese Sperrungen erst jetzt erfolgen.

Auf der A3 stehen während der rund einjährigen Bauzeit nur zwei eingeengte Fahrspuren je Fahrrichtung zur Verfügung. Zudem sind im Kreuz Bonn/Siegburg folgende Verbindungen gesperrt:

  • von der A3 aus Oberhausen kommend auf die A560 in Fahrtrichtung Sankt Augustin und nach Hennef
  • von der A560 aus Hennef kommend auf die A3 in Fahrtrichtung Frankfurt
  • von der A560 aus Hennef kommend auf die A3 in Fahrtrichtung Oberhausen

Verkehrsprognose

Aktuell nutzen rund 81.500 Fahrzeuge täglich diesen Streckenabschnitt, davon macht der Schwerverkehr (Fahrzeuge über 3,5 t) einen Anteil von 12 Prozent aus. In den Nachtstunden ist sogar jedes dritte Fahrzeug ein LKW oder Bus. Im Jahr 2030 werden über 100.000 Fahrzeuge jeden Tag über diesen Teil der A3 fahren. Dabei wird der Anteil des Schwerverkehrs noch steigen: Rund 17.000 LKW und Co. werden hier künftig erwartet.

Verkehrsführung

Aufgrund des hohen Verkehrsaufkommens in diesem Abschnitt werden während der gesamten Baumaßnahme grundsätzlich alle drei Fahrspuren je Fahrtrichtung und alle Fahrbeziehungen im AK Bonn/Siegburg zur Verfügung stehen.

Dafür wird die Baumaßnahme in vier Bauphasen unterteilt, wobei die Baubereiche jeweils die halbe Breite der Fahrbahn einer Fahrtrichtung umfassen. Das heißt, der Verkehr wird auf schmaleren Fahrspuren an der Baustelle vorbeigeführt und die linke Spur auf die Richtungsfahrbahn der Gegenrichtung übergeleitet. Für einige Arbeiten sind zusätzlich kurze Sperrungen einzelner Fahrspuren erforderlich, die aber nur in verkehrsärmeren Zeiten (also nachts, am Wochenende, nur im Ausnahmefall im Berufsverkehr) erfolgen.

Erneuerung und Sanierung von Brücken

Einige Teilbauwerke stammen aus den 1930er Jahren, Anbauten und Verbreiterungen aus den späten 1960er und frühen 1970er Jahren. Viele dieser Bauwerke halten den heutigen Belastungen nicht mehr stand. Für sechs Brücken ist im Zuge der Grundsanierung eine Instandsetzung bzw. Verstärkung ausreichend. Sieben Bauwerke müssen jedoch abgerissen und an gleicher Stelle neugebaut werden.

Für den Abbruch und Neubau der Brücken kam es zeitweilig zu Verkehrseinschränkungen auf den unterführten innerstädtischen Straßen und Landstraßen sowie tageweise zu Vollsperrungen. Diese Vollsperrungen haben vor allem an Wochenenden stattgefunden.

Hinweise zu Einschränkungen sind grundsätzlich vorläufig und werden regelmäßig aktualisiert. Detaillierte Informationen zu einzelnen Einschränkungen werden über die Medien zeitnah bekannt gegeben.

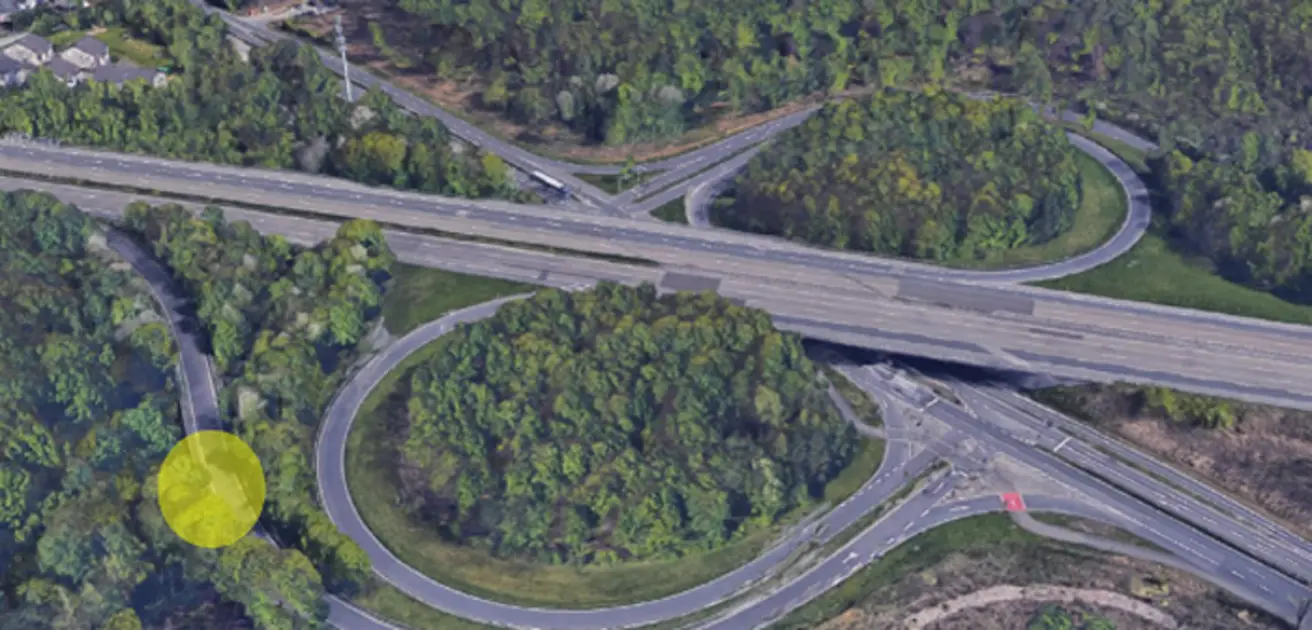

Unterführung: Waldweg AS Lohmar

Ersatzneubau

Einschränkungen

Der Verkehr der A3, der aus Köln kommend an der AS Lohmar abfährt, wird für die Zeit des Neubaus über eine provisorische Ausfahrtsspur zur B484 geführt. Die Auffahrt in Fahrtrichtung Frankfurt ist während dieser Bauzeit nicht möglich. Ebenso ist die Ausfahrt aus Frankfurt kommend zur B484 dann gesperrt.

Der Waldweg wird während der gesamten Bauzeit gesperrt.

Wenn es die Bauarbeiten zulassen, soll für Fußgänger an den Wochenenden ein Durchgang in das angrenzende Waldgebiet geschaffen werden.

Derzeit in Bau, Fertigstellung vsl. Anfang 2022.

Unterführung: Waldweg A3

Instandsetzung

Einschränkungen

Die Instandsetzungsarbeiten unterhalb dieses Bauwerks erfolgen, während im weiteren Verlauf unter dem Abfahrtsarm der AS Lohmar die nahe gelegene Brücke über den Waldweg abgebrochen und neu gebaut wird.

Während der aktuellen Arbeiten an der anderen Brücke unter dem Abfahrtsarm der AS Lohmar ist der Waldweg auf der ganzen Strecke gesperrt.

Wenn es die Bauarbeiten zulassen, soll für Fußgänger an den Wochenenden ein Durchgang in das angrenzende Waldgebiet geschaffen werden.

Unterführung: AS Lohmar (B484)

Instandsetzung

Einschränkungen

B484: für Arbeiten an den Widerlagern und Mittelpfeiler wird es auf der B484 voraussichtlich sechsmal für je zwei Tage zu Spurverengungen bzw. Sperrung einer Spur kommen.

Auf- und Abfahrten: Die Auffahrt in FR Frankfurt wird im ersten Quartal 2022 freigegeben. Die Umleitung erfolgt über die U40. Voraussichtlich in 2023 wird die Ausfahrt zur B484 in FR Köln für die entsprechende Bauphase gesperrt.

Unterführung: Rothenbach

Ersatzneubau

Einschränkungen

Keine Einschränkungen

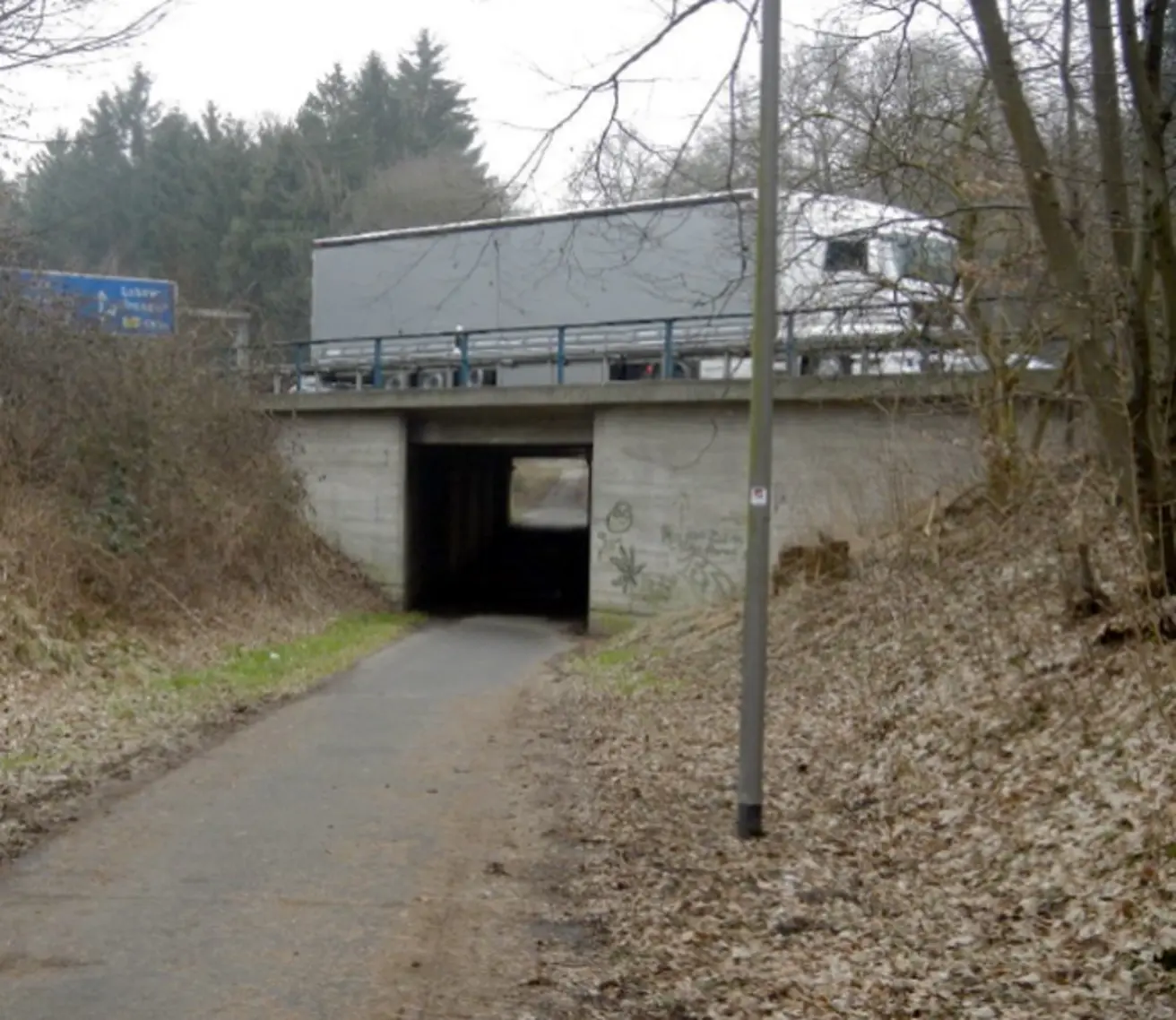

Unterführung: Alte Lohmarer Straße

Ersatzneubau

Einschränkungen

Während der gesamten Bauzeit ist die Alte Lohmarer Straße gesperrt.

Wenn die Bauarbeiten es zulassen, soll für Fußgänger an den Wochenenden ein Durchgang in das angrenzende Waldgebiet geschaffen werden.

Unterführung: Zeithstraße

Teil-Ersatzneubau (nur Überbauten)

Einschränkungen

Für Abbrucharbeiten sowie zum Aufbau von Gerüsten für den Neubau wird es mehrmals kurze Sperrungen der Zeithstraße im Bereich der Unterführung geben (an Wochenenden). Jedoch nicht gleichzeitig mit Siegburger Großveranstaltungen wie dem Stadtfest oder Weihnachtsmarkt.

Während der gesamten Bauzeit gibt es Einschränkungen auf den Rad- und Gehwegen entlang der Zeithstraße im Bereich der Unterführung.

Unterführung: Viehtrift

Instandsetzung

Einschränkungen

Für einige Arbeiten ist eine Sperrung der Unterführung erforderlich. Die Umleitung erfolgt in dieser Zeit über die Zeithstraße.

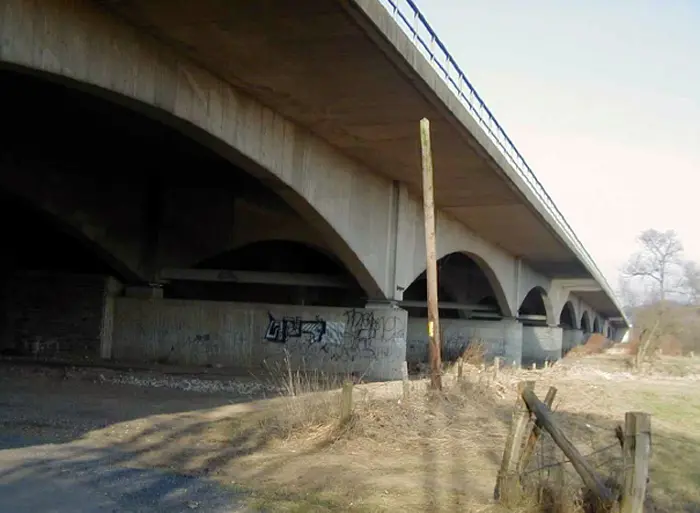

Unterführung: Siegbrücke

Instandsetzung (Verstärkung der Siegbrücke erfolgte bereits 2017)

Einschränkungen

Im Zuge dieser Baumaßnahme erfolgen nur Instandsetzungsarbeiten oben auf Autobahn A3. Für einige dieser Arbeiten ist ein fahrbares Traggerüst erforderlich. Dadurch kommt es an einigen Wochenenden zu Einschränkungen des Verkehrs auf der Wahnbachtalstraße (L316) sowie zu Vollsperrungen der Straße „Zum Siegblick“.

Die Fußgänger auf der Wahnbachtalstraße werden durch einen Schutztunnel geführt.

Die Vollsperrung der Straße „Zum Siegblick“ können von Fußgängern und Radfahrern über eine angrenzende Schotterfläche umgangen werden.

Unterführung: Im Alten Keller

Ersatzneubau

Einschränkungen

Diese Unterführung wird für die gesamte Bauzeit komplett gesperrt.

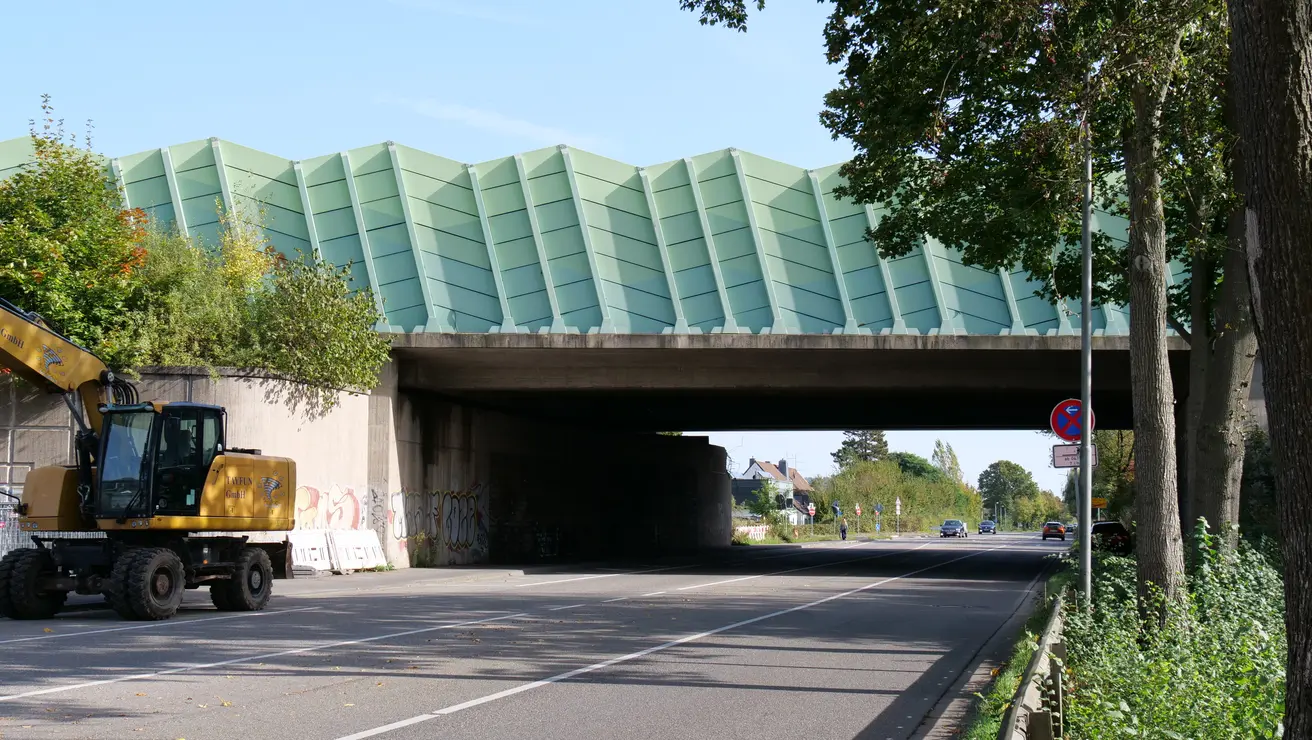

Unterführung: Frankfurter Straße (L333)

Ersatzneubau

Einschränkungen

Die Frankfurter Straße bleibt während der gesamten Bauzeit für den Verkehr benutzbar. Jedoch werden die Fahrspuren bzw. der Rad-/Gehweg verengt und mehrmals verschwenkt.

Nur für Abbrucharbeiten sowie zum Aufbau von Gerüsten für den Neubau wird es mehrmals kurze Vollsperrungen der Frankfurter Straße (L333) geben (an Wochenenden).

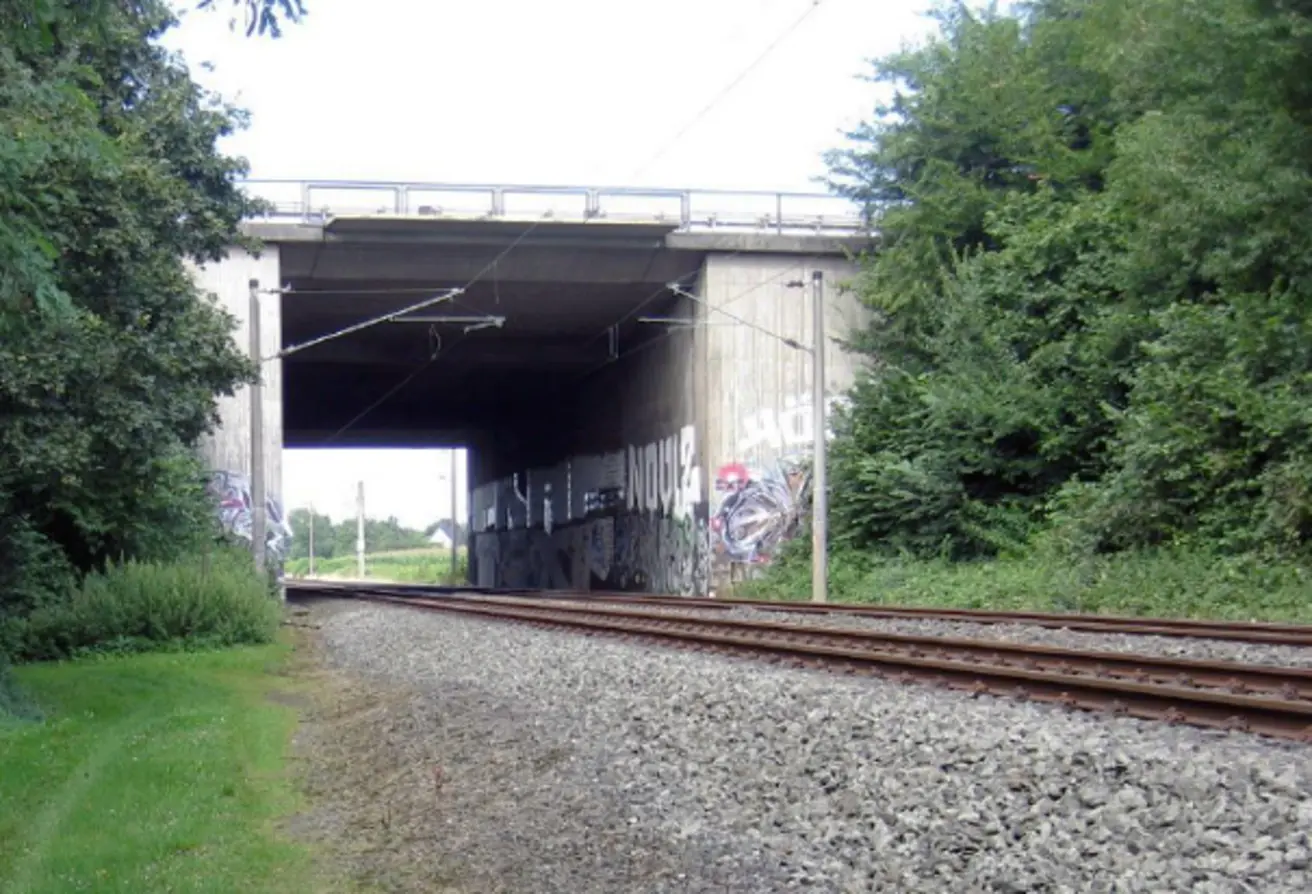

Unterführung: Bahnstrecke (Köln - Siegen)

Ersatzneubau

  • Nachfolgend nach Abschluss der Arbeiten in Abschnitt III
  • Bauzeit: vrsl. Mai 2026 - Mai 2027

Einschränkungen

  • Auf der A3 stehen während der rund einjährigen Bauzeit nur zwei eingeengte Fahrspuren je Fahrrichtung zur Verfügung. Zudem sind im Kreuz Bonn/Siegburg folgende Verbindungen gesperrt:
    • von der A3 aus Oberhausen kommend auf die A560 in Fahrtrichtung Sankt Augustin und nach Hennef
    • von der A560 aus Hennef kommend auf die A3 in Fahrtrichtung Frankfurt
    • von der A560 aus Hennef kommend auf die A3 in Fahrtrichtung Oberhausen
  • Sperrungen auf der Bahnstrecke: Diese wird zeitweise nachts und am Wochenende gesperrt.

Unterführung: Gemeindestraße

Instandsetzung

Einschränkungen

Für einige Arbeiten ist eine Vollsperrung der Gemeindestraße erforderlich – mehrmals, aber nur jeweils tageweise.

Viermal während der gesamten Bauzeit wird für ca. eine Woche die Durchfahrtshöhe auf 3,50 m eingeschränkt.

In Fahrtrichtung Köln wird der Überbau in zwei Bauphasen abgebrochen und erneuert. Dafür sind Vollsperrungen erforderlich, die an mehreren Wochenenden erfolgen.

Autobahnkreuz Bonn/Siegburg

Einschränkungen

Für Arbeiten an den Kappen und der Unterseite des Überbaus: mehrmalige Sperrung einer oder mehrerer Fahrspuren auf der A560 für einige Stunden (nur nachts/am Wochenende).

Für Arbeiten an den Widerlagern: schmalere, verschwenkte Fahrstreifen sowie Sperrungen einzelner Verbindungsfahrbahnen von der A560 zur A3 für einige Wochen.

Für Arbeiten an den Kappen und der Fahrbahn: In 2021 müssen sowohl die Auffahrt von der A560 aus Bonn kommend als auch die Auffahrt von der A560 aus Hennef kommend auf die A3 in Richtung Köln jeweils für etwa drei Monate gesperrt werden.

Lärmschutz

Einbau von lärmminderndem Asphalt (-2 dBA) auf der gesamten Fahrbahn

Die vorhandenen Lärmschutzwände bieten keinen ausreichenden Lärmschutz mehr vor dem wachsenden Verkehrsaufkommen. Es werden auf etwa 6 km in erster Linie höhere - sowie in einigen Bereichen auch zusätzliche - Lärmschutzwände errichtet

Einzelmaßnahmen

Bereich Tank- und Rastanlage Siegburg-West (FR Frankfurt)

Neubau einer Lärmschutzwand zwischen der Autobahn und der Tank- und Rastanlage

Bereich Alte Lohmarer Straße Westseite (FR Frankfurt)

Auf dem bereits vorhandenen Erdwall wird eine neue Lärmschutzwand ergänzt sowie ca. 50 m entlang der B56

Bereich Siegburg

Beidseitig entlang der A3 Abbruch der vorhandenen Lärmschutzwände und Ersatz durch höhere Wände sowie Ergänzung zusätzlicher Bereiche

Bereich Sankt Augustin-Buisdorf

Beidseitig entlang der A3 Abbruch der vorhandenen Lärmschutzwände und Ersatz durch höhere Wände sowie Ergänzung zusätzlicher Bereiche

Kontakt - Ihr Draht zu uns

Sie erreichen die Autobahn GmbH Rheinland bei Fragen rund um dieses Projekt unter der Rufnummer 0221/29927620.

Ansprechpartner

Asuman Altay

Kommunikation

Die Autobahn GmbH des Bundes

Niederlassung: Rheinland
Deutz-Kalker-Straße 18-26
50679 Köln

Lauren Dohnalek

Kommunikation

Die Autobahn GmbH des Bundes

Niederlassung: Rheinland
Deutz-Kalker-Straße 18-26
50679 Köln
