In Umsetzung

Ersatzneubau der Talbrücke Römershag

Ersatzneubau der Talbrücke Römershag im Zuge der A7 zwischen der Anschlussstellen Bad Brückenau - Volkers und Bad Brückenau / Wildflecken

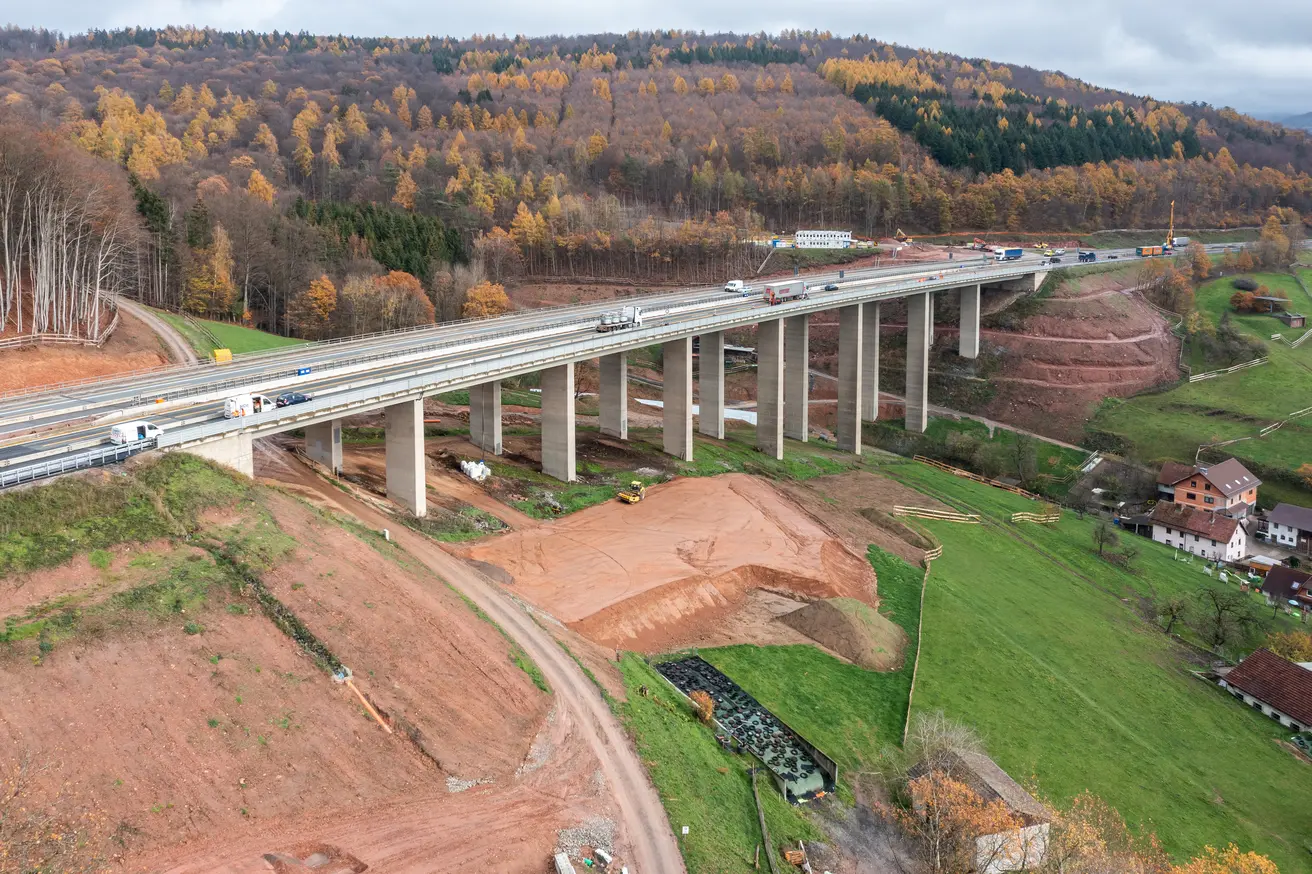

Luftaufnahme der Talbrücke Römershag (Foto: Jan R. Schäfer)

Projektbeschreibung

Die Erneuerung der 55 Jahre alten Talbrücke ist auf Grund der baulichen und altersbedingten Defizite an Über- und Unterbauten und des damit verbundenen schlechten Bauwerkszustandes, sowie der für die heutigen Verkehrsverhältnisse nicht mehr ausreichenden Tragreserven zwingend erforderlich. Seit dem Bau hat sich durch den rasant angestiegenen Güter- und Schwerverkehr eine Nutzungsänderung eingestellt. Für diese hohen Beanspruchungen ist die vorhandene Brücke nicht ausgelegt. Der Neubau wird daher für heutige und künftige Verkehrslasten bemessen.

Bauablauf

Ab August 2022 wird das Bauwerk der Richtungsfahrbahn Fulda rückgebaut und erneuert. Im Anschluss erfolgt die Verkehrsumlegung auf den neuen Überbau der Richtungsfahrbahn Fulda. Der Rückbau und die Erneuerung des Teilbauwerkes der Richtungsfahrbahn Würzburg können beginnen.

Der Ersatzneubau umfasst neben den streckenbaulichen Anpassungsmaßnahmen nördlich und südlich der Talbrücke den Neubau eines Absetz- und Rückhaltebeckens für die Bauwerksentwässerung.

Die Kosten der Maßnahme in Höhe von rund 95 Millionen Euro trägt die Bundesrepublik Deutschland.

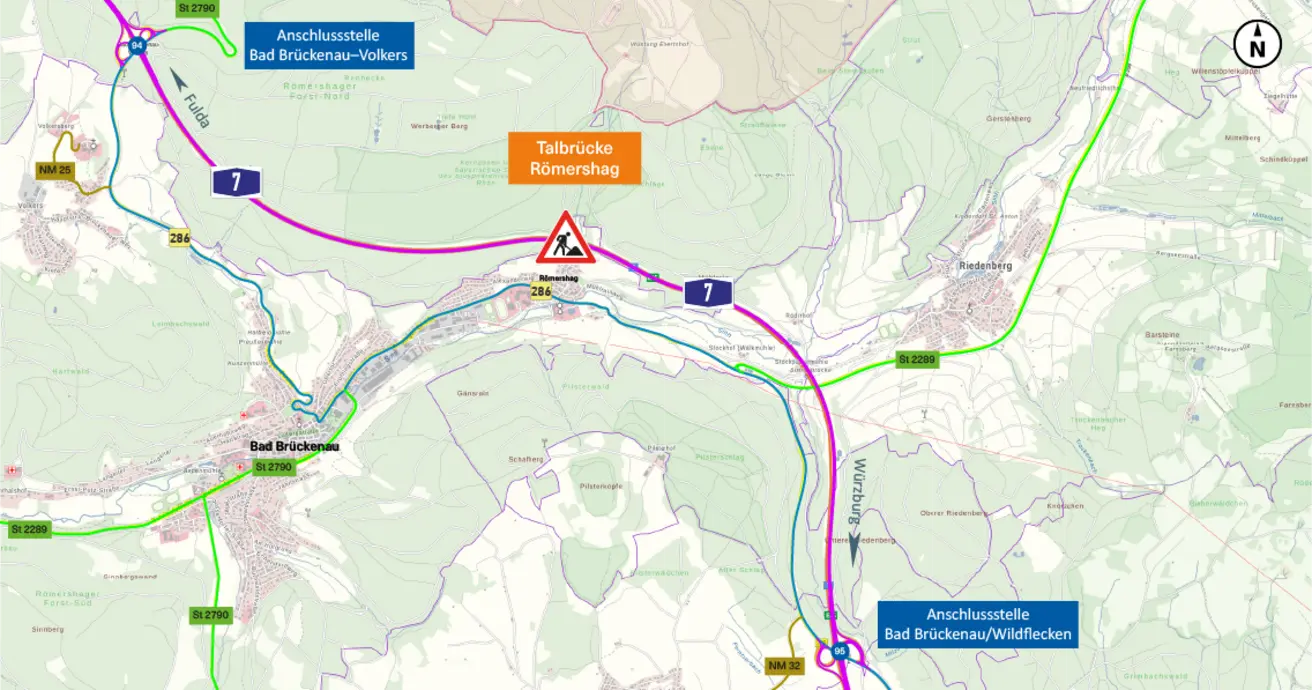

Aktuelle Verkehrsführung

Bis zur Fertigstellung der neuen Brücke gilt es, das bestehende Bauwerk bestmöglich befahrbar zu halten.

Um vermeidbare Überlastungen von dem bestehenden Bauwerk fernzuhalten, wurde dem Verkehr in Fahrtrichtung Würzburg ein Fahrstreifen entzogen, so dass in Richtung Würzburg nur ein Fahrstreifen vorhanden ist.

Aufgrund der vorhandenen Verkehrsbelastung kommt es hierdurch zu den Verkehrsspitzen zur Staubildung.

Daten & Fakten

Baubeginn: 2022

Baulänge: ca. 5 Kilometer

Brückenlänge: 322 Meter

Baukosten: ca. 95 Millionen Euro

Kostenträger: Bundesrepublik Deutschland

Überbau: Einzelliger Stahlverbund – Dreigurtbinder mit räumlichem Fachwerk über 5 Felder; Fahrbahnplatte aus Fertigteilen mit Ortbetonergänzung

Bauweise: Taktschieben der Stahlkonstruktion Dreigurtbinder

Höhe Überbau: 6 Meter

Stützweiten in Meter: 49 + 63 + 70 + 77 +63

Höhe über Gelände: max. 39 Meter

Lärmschutz

Im Zuge des Ersatzneubaues wird eine Lärmschutzwand mit einer Länge von 770 m an der Richtungsfahrbahn Würzburg und einer Höhe von 2,50 m über Gradiente vor, auf und nach dem Bauwerk Römershag errichtet.

Streckenbereich (vor und nach dem Bauwerk): Lärmschutzwand mit Absorptionsbeton – Wandelementen, die zur Anliegerseite Römershag zur Gestaltung eine vertikale Lattung aus unbehandeltem Lärchenholz erhalten

Bauwerksbereich: transparente Acrylglas Wandelemente

Dadurch gelingt es, im Vergleich zum Ist-Zustand eine deutlich wahrnehmbare Pegelminderung zu erzielen.

A7: Ab Mitte November stehen wieder 2 Fahrtstreifen pro Fahrtrichtung im Bereich der Talbrücke Römershag zur Verfügung

Arbeiten zur Ertüchtigung der Talbrücke Römershag befinden sich auf der Zielgeraden.

Update vom 10.11.2026: Dank der hervorragenden Zusammenarbeit sämtlicher Vertragspartner konnten die Arbeiten zum Umbau der Verkehrsführung vorfristig abgeschlossen werden. Die geplante 4+0 Verkehrsführung steht ab sofort zur Verfügung.

Die Arbeiten zur Ertüchtigung der Talbrücke Römershag kommen zügig voran. Im Rahmen eines Pilotprojektes wurde hier die Anwendung von UHFB (Ultrahochleistungs-Faserverbundbaustoff) zur erforderlichen zielgenauen Verstärkung der fast 60 Jahren alten Bestandsbrücke genutzt. UHFB, eine innovative Mischung aus Bindemittel, Sand, Feinfüllstoffen und Mikrostahlfasern, zeichnet sich durch außergewöhnlich hohe Festigkeiten aus. Dadurch ist es gelungen, auf dem verbleibenden Bestandsbauwerk ab dem 13. November 2026 wieder eine 4+0-Verkehrsführung, das heißt jeweils 2 Fahrstreifen je Richtungsfahrbahn, befahren zu können.

Gleichzeitig soll das erfolgreiche Pilotprojekt auch die Praxistauglichkeit dieser innovativen Verstärkungsmethode erweitern und Erkenntnisse für eine zukünftige Anwendung im Erhaltungsmanagement der Autobahnen liefern. In der Zwischenzeit erfolgt nun noch eine schrittweise Anpassung der Verkehrsführung. Diese hat einzelne nächtliche Sperrungen der A7 zur Folge. Die Wiederinbetriebnahme von durchgängig 2 Fahrstreifen je Fahrtrichtung wird zu einer spürbaren Entlastung der aktuellen Verkehrssituation auf der A7 sowie auf dem nachgeordneten Straßennetz und den betroffenen Anliegergemeinden führen.

Zeitgleich hat die Autobahn GmbH den Zeitraum der Baumaßnahme auf der Talbrücke Römershag bewusst genutzt, um das unmittelbar anschließende Autobahnteilstück gleichfalls zu ertüchtigen. Damit konnten alters- und witterungsbedingte Schäden an der Fahrbahn der A7 nachhaltig beseitigt werden. Hierdurch entfallen mittelfristig kleinteilige Instandsetzungsarbeiten mit erneuten Verkehrseinschränkungen.


A7: Bauarbeiten zwischen den Anschlussstellen Bad Brückenau/Wildflecken und Landesgrenze Hessen

Kragarmsanierung an der Talbrücke Römershag in Fahrtrichtung Würzburg:

Um das noch bestehende Teilbauwerk auf der Richtungsfahrbahn Würzburg wieder mit zwei Fahrstreifen je Fahrtrichtung befahren zu können, muss der Kragarm instandgesetzt und die Koppelfugen ertüchtigt werden. Die Fertigstellung dieser Arbeiten ist für Ende Oktober vorgesehen.

Erneuerung der Fahrbahndecke zwischen der Talbrücke Römershag und der Grenzwaldbrücke in Fahrtrichtung Fulda:

Aufgrund von Fahrbahnschäden wird seit 03.08.2026 bis 18.09.2026 auf der BAB A 7 im oben genannten Abschnitt die Fahrbahndecke zwischen der Talbrücke Römershag und der Grenzwaldbrücke in FR Fulda erneuert. Von den Bauarbeiten ist auch die Anschlussstelle Bad Brückenau-Volkers betroffen. Da die Fahrbahnen der Anschlussstelle in Fahrtrichtung Norden ebenfalls erneuert werden, müssen die Auf- und Ausfahrt in Fahrtrichtung Fulda während der gesamten Bauzeit gesperrt bleiben. (siehe Pressemitteilung Nr. 27/26 vom 31.07.2026).
Zwischen dem 18.09.-25.09. findet der Umbau der Verkehrsführung statt. Im Zuge der Umbauarbeiten wird die AS Bad Brückenau Volkers in FR Fulda voraussichtlich ab dem 23.09.2026 wieder für den Verkehr freigegeben.

Erneuerung der Fahrbahndecke zwischen der AS Bad Brückenau-Volkers und der Talbrücke Römershag.

Nach dem Umbau der Verkehrsführung voraussichtlich ab 25.09.2026 bis Ende Oktober 2026 wird aufgrund von zahlreichen Fahrbahnschäden im o.g. Bereich die Fahrbahndecke in Fahrtrichtung Würzburg erneuert.

Sanierung der Fahrbahndecke auf der Grenzwaldbrücke in Fahrtrichtung Würzburg.

Parallel zu den erwähnten Maßnahmen werden auf der Talbrücke Grenzwald in Fahrtrichtung Würzburg vom 17.09.2026 bis 26.09.2026 kurzfristig Sanierungsarbeiten zur Beseitigung von Spurrinnen durchgeführt.
Die Maßnahme ist erforderlich, nachdem die außergewöhnlich lange und intensive Hitzeperiode in den Sommermonaten zu einer verstärkten Verformung der Fahrbahnoberfläche geführt hat. Für diese Arbeiten muss der erste Fahrstreifen in Fahrtrichtung Süden gesperrt werden.


Verkehrsteilnehmer, die sich auf der Durchreise befinden, werden gebeten auf der Autobahn zu bleiben, für die unvermeidbaren Behinderungen bitten wir um Verständnis.


A 7: Änderung der Verkehrsführung im Baustellenzulauf zur Talbrücke Römershag in Fahrtrichtung Würzburg

Vor kurzem wurde im Rahmen einer gemeinsamen Austauschrunde zwischen den zuständigen Verkehrspolizeiinspektionen und der Autobahn GmbH, Niederlassung Nordbayern, die aktuelle verkehrliche Entwicklung zwischen den Baumaßnahmen an der Talbrücke Uttrichshausen und der Talbrücke Römershag diskutiert. Die dabei gewonnenen Erkenntnisse sollen zu einer Erhöhung der Verkehrssicherheit führen.

Im Rahmen der Erneuerung der Fahrbahn zwischen der Anschlussstellen Bad Brückenau-Wildflecken und der Landesgrenze Bayern/Hessen steht den Verkehrsteilnehmern aktuell in Fahrtrichtung Würzburg ein Fahrstreifen zur Verfügung (vgl. PI Nr. 27/26). Dies hat zur Folge, dass die Verkehrsführung der A7 von Uttrichshausen kommend in Fahrtrichtung Würzburg von zwei Fahrstreifen an der Baumaßnahme der Talbrücke Uttrichshausen, im weiteren Verlauf der A7 auf einen Fahrstreifen an der Grenzwaldbrücke verengt werden muss.

Gemeinsam mit den Verkehrspolizeiinspektionen wurde nun abgestimmt, dass zur Erhöhung der Verkehrssicherheit ein Fahrstreifen in Fahrtrichtung Würzburg zwischen der Baumaßnahme an der Talbrücke Uttrichshausen bis zum Beginn der Fahrbahnerneuerung an der Grenzwaldbrücke auf der A 7 gesperrt wird.

Ziel ist es, unnötige Spurwechselvorgänge und eine damit verbundene Unfallgefahr zu verhindern. Ergänzend wird die Geschwindigkeit im Abschnitt zwischen den Baumaßnahmen an der Talbrücke Uttrichshausen und der Talbrücke Römershag durchgehend auf 120 km/h begrenzt. Hierdurch sollen gefährliche Situationen, insbesondere an möglichen Stauenden, vermieden und die Verkehrssicherheit zusätzlich erhöht werden. Die Änderung der Verkehrsführung betrifft die Fahrtrichtung Würzburg.
Der Abschluss der Instandsetzungsmaßnahmen zwischen der Anschlussstellen Bad Brückenau-Wildflecken und der Landesgrenze Bayern/Hessen ist für Ende Oktober geplant.
Wir bitten um Ihr Verständnis für die Maßnahme und um erhöhte Vorsicht im Baustellenbereich.



Informationen zum Neubau und zur Verkehrsführung

Der Ersatzneubau der Talbrücke Römershag im Zuge der A7 zwischen den Anschlussstellen Bad Brückenau/Volkers und Bad Brückenau/Wildflecken wird in Kürze an eine neue Baufirma vergeben, um den dringend erforderlichen Ersatzneubau schnellstmöglich umzusetzen und die Leistungsfähigkeit der A7 zu sichern. Die Autobahn GmbH ergreift Maßnahmen, um die Auswirkungen der zeitlichen Verzögerung des Ersatzneubaus auf die Verkehrsteilnehmer sowie die Anwohner an den Umleitungsstrecken zu kompensieren.

Die Abbrucharbeiten für das Bestandsbauwerk der Fahrtrichtung Fulda sind bis auf kleinere Restarbeiten abgeschlossen, sodass der Neubau des ersten Teilbauwerks zügig beginnen kann. Das Bestandsbauwerk der Fahrtrichtung Würzburg muss durch die entstandene Verzögerung jedoch deutlich länger den Verkehr beider Fahrtrichtungen tragen.

Seitens der Autobahn GmbH wurde daraufhin ein dichtes Monitoring des Bestandsbauwerkes beauftragt, um die bestmögliche Nutzbarkeit des bestehenden Teilbauwerks zu gewährleisten. Aktuell werden bereits erste Verstärkungsarbeiten am Bestandsbauwerk durchgeführt, damit dieses bis zur Verkehrsumlegung auf das erste neue Teilbauwerk dauerhaft genutzt werden kann und die Verfügbarkeit der A7 gesichert ist. Die Verstärkungsmaßnahmen ermöglichen wieder vier statt der aktuell drei Fahrstreifen. Die Verkehrsführung mit zwei Fahrstreifen in Richtung Fulda und nur einem Fahrstreifen in Richtung Würzburg endet voraussichtlich im November.

Im Einzelnen sind folgende Verkehrsführungsmaßnahmen vorgesehen:

  • Seit dem 22.06.2026 wurde die Verkehrsführung geändert, wodurch dem Verkehrsteilnehmer je Fahrtrichtung nur noch ein Fahrstreifen zur Verfügung steht. Dies ist erforderlich, um den nötigen Arbeitsraum für die Verstärkungsarbeiten (u.a. Ertüchtigung des Kragarms) auf dem Bestandsbauwerk zu schaffen. Die Arbeiten werden voraussichtlich bis zu ca. 8 Wochen in Anspruch nehmen. (vgl. PI 19/26)

  • Nach Abschluss der Instandsetzungsmaßnahme erfolgt ein weiterer Umbau der Verkehrsführung, sodass dem Verkehrsteilnehmer in Fahrtrichtung Fulda wieder zwei Fahrstreifen, in Fahrtrichtung Würzburg ein Fahrstreifen zur Verfügung stehen. Diese Verkehrsführung ist notwendig, um die Fahrbahndecke im Bereich zwischen der Talbrücke Römershag und der Talbrücke Grenzwald zu sanieren. Damit soll sichergestellt werden, dass der Fahrbahnaufbau den künftigen Verkehrsführungen im Zuge des Ersatzneubaus der Talbrücke Römershag, aber auch der bevorstehenden Talbrücke Grenzwald dauerhaft standhalten kann.

  • Der Abschluss der gesamten Instandsetzungsmaßnahmen ist für Ende Oktober geplant. Nach Fertigstellung stehen den Verkehrsteilnehmern voraussichtlich ab November wieder zwei Fahrstreifen je Fahrtrichtung zur Verfügung.

Die Autobahn GmbH bittet alle Verkehrsteilnehmer sowie die betroffenen Anwohner der Umleitungsstrecken um Verständnis für die notwendigen Maßnahmen und die damit verbundenen Einschränkungen. Ziel bleibt es, die Beeinträchtigungen so gering wie möglich zu halten und gleichzeitig eine sichere sowie nachhaltige Infrastruktur sicherzustellen.

Über den weiteren Zeitplan des Projektes wird die Autobahn GmbH nach Auftragsvergabe schnellstmöglich informieren.
