In Umsetzung

Fahrbahnerneuerung zwischen den Anschlussstellen Hohenstein-Ernstthal und Glauchau-West, Richtungsfahrbahn Erfurt (Aachen)

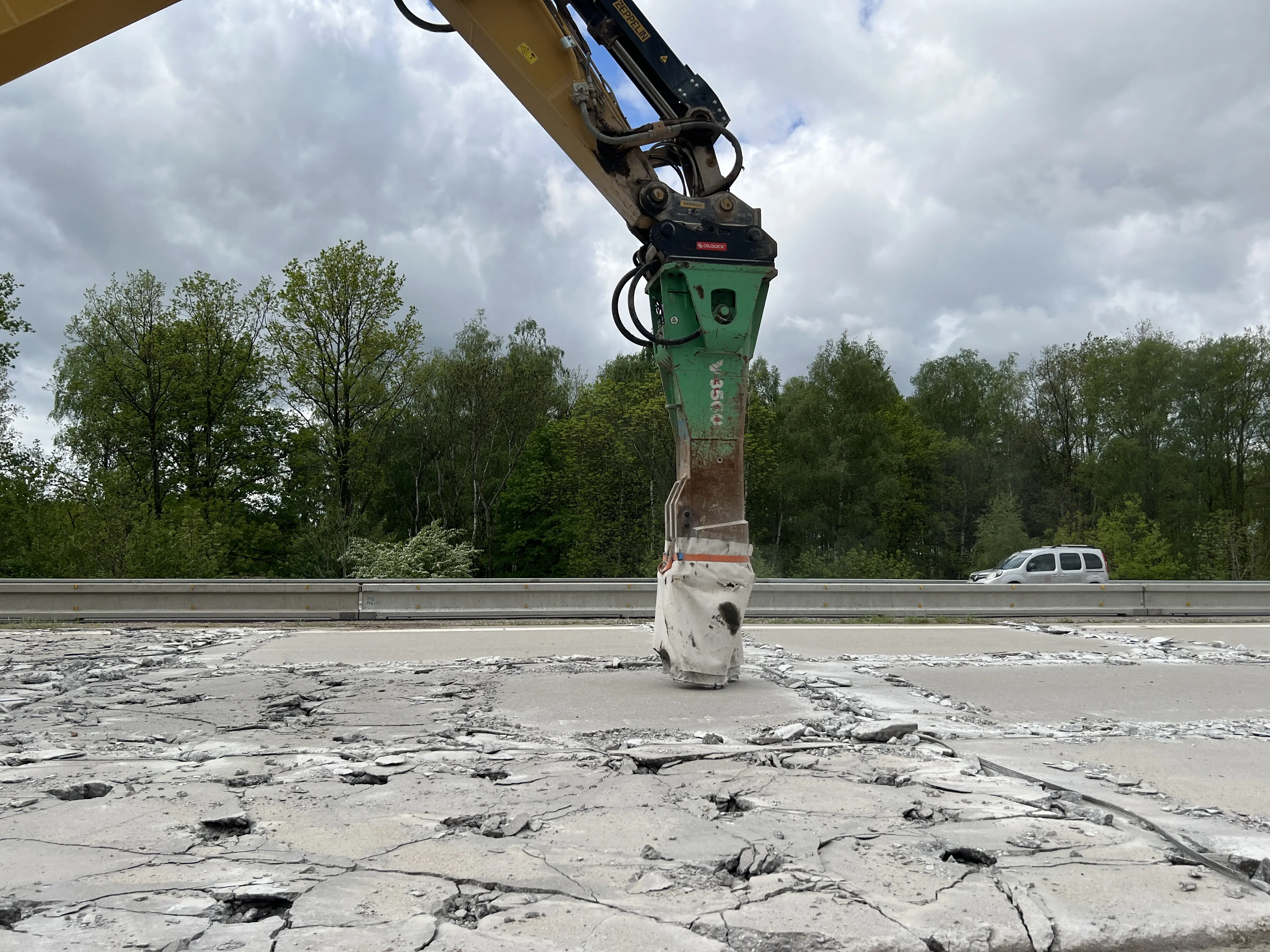

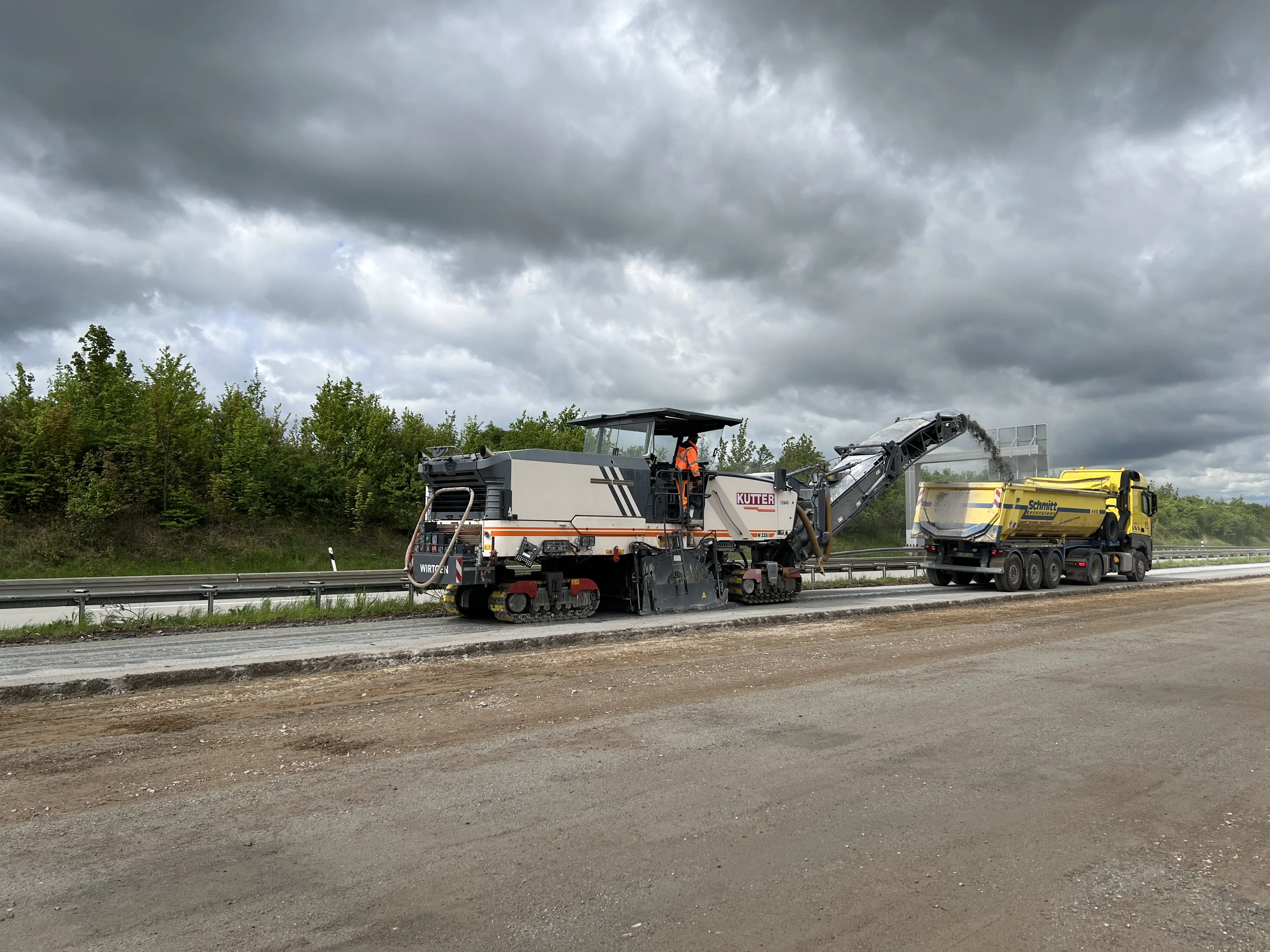

Von April bis Dezember 2026 wird zwischen den Anschlussstellen Hohenstein-Ernstthal und Glauchau-West die Richtungsfahrbahn Erfurt in Betonbauweise erneuert. In diesem Zuge werden auch die Anschlussstellen Hohenstein-Ernstthal und Glauchau-Ost saniert. Zudem erfolgt der Neubau von zwei Verkehrszeichenbrücken sowie zwei sogenannten Kragarmen (seitliche Ausleger, an welchen Verkehrszeichen befestigt werden). Darüber hinaus werden 13 Brückenbauwerke saniert, die Schutzplanken im gesamten Baufeld erneuert und die Entwässerung sowie vier Regenrückhaltebecken instandgesetzt.

Projektbeschreibung

Von April bis Dezember 2026 wird zwischen den Anschlussstellen Hohenstein-Ernstthal und Glauchau-West die Richtungsfahrbahn Erfurt in Betonbauweise erneuert.  In diesem Zuge werden auch die Anschlussstellen Hohenstein-Ernstthal und Glauchau-Ost saniert. Zudem erfolgt der Neubau von zwei Verkehrszeichenbrücken sowie zwei
sogenannten Kragarmen (seitliche Ausleger, an welchen Verkehrszeichen befestigt werden). Darüber hinaus werden 13 Brückenbauwerke saniert, die Schutzplanken im gesamten Baufeld erneuert und die Entwässerung sowie vier
Regenrückhaltebecken instandgesetzt.

Die Kosten dieser Maßnahme sind mit ca. 38 Mio. Euro brutto veranschlagt.

Warum wird saniert?

Grund für die umfassende Maßnahme sind Schäden an der rund 20 Jahre alten Fahrbahn. Um eine hohe Verkehrssicherheit und einen guten Verkehrsfluss aufrecht zu erhalten, ist es notwendig, Autobahnabschnitte turnusmäßig grundhaft zu erneuern.

Umsetzung:

Seit Mitte März läuft der Aufbau der komplexen Verkehrsführung im Baustellenbereich sowie der dafür notwendigen Verkehrssicherung. Voraussichtlich ab den späten Abendstunden des 1. April 2026 stehen den Verkehrsteilnehmenden auf der Richtungsfahrtbahn Chemnitz jeweils zwei Fahrstreifen in Fahrtrichtung Chemnitz und zwei Fahrstreifen in Fahrtrichtung Erfurt zur Verfügung. Die Geschwindigkeit ist aus Sicherheitsgründen im Baustellenbereich vorläufig auf 100 km/h reduziert.

Verkehrsführung:

Vom 1. April 2026 bis 8. Juli 2026 ist die Anschlussstelle Hohenstein-Ernstthal in Fahrtrichtung Aachen gesperrt. Der abfahrende Verkehr wird zur Anschlussstelle Glauchau-Ost geleitet und wendet dort zurück in Fahrtrichtung Chemnitz. Der auffahrwillige Verkehr nutzt die Auffahrt in Fahrtrichtung Chemnitz und dreht an der Anschlussstelle Wüstenbrand zurück in Fahrtrichtung Erfurt. Die Anschlussstelle ist rechtzeitig zur Großveranstaltung „MotoGP“ am
Sachsenring wieder geöffnet.  Anschließend ist die Anschlussstelle Glauchau-Ost von Mitte Juli 2026 bis  Oktober 2026 in Fahrtrichtung Aachen nicht nutzbar. Details dazu veröffentlichen wir rechtzeitig.

Über eventuelle verkehrliche Änderungen werden wir fortlaufend informieren. Wir bitten alle Verkehrsteilnehmerinnen und Verkehrsteilnehmer um Verständnis und eine angepasste Fahrweise im Baustellenbereich, um die eigene und die Sicherheit der Kolleginnen und Kollegen vor Ort zu gewährleisten.

Zeitplan

04/2026 bis 12/2026







Für Bürgerinnen und Bürger
Sie haben Fragen zum Projekt? Kontaktieren Sie unseren Bürgerservice.

Bürgerservice | Die Autobahn GmbH des Bundes

Für Rückfragen wenden Sie sich auch gern an das Kommunikationsteam der Niederlassung Ost:

per E-Mail an:
kommunikation.ost[@]autobahn[.]de



per Post:
Die Autobahn GmbH des Bundes

Niederlassung: Ost
Magdeburger Str. 51
06112 Halle



Pressemitteilung 26.03.2026
