In Umsetzung

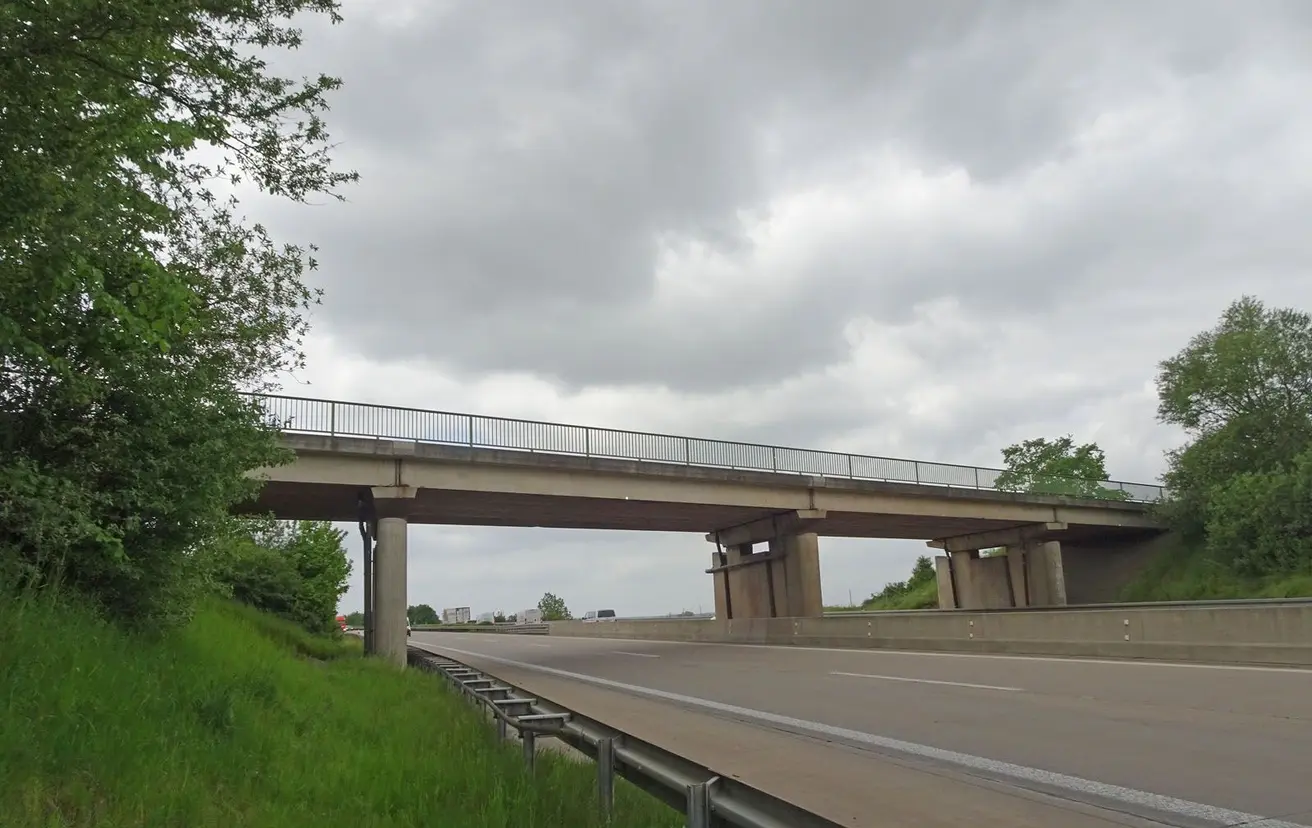

Überführungsbauwerk Grimma

Seit dem 29. Oktober 2025 ist ein Überführungsbauwerk nahe Grimma für den Verkehr zur Aufrechterhaltung der Verkehrssicherheit voll gesperrt. Das Bauwerk ist Bestandteil der Gemeindeverbindungsstraße zwischen den Ortschaften Grottewitz und Würschwitz und befindet sich rund 2,5 Kilometer westlich der Anschlussstelle Mutzschen.önnten. Um Gefährdungen auszuschließen, wurde eine Vollsperrung des Bauwerkes erforderlich.

Projektbeschreibung

Seit dem 29. Oktober 2025 ist ein Überführungsbauwerk nahe Grimma für den Verkehr zur Aufrechterhaltung der Verkehrssicherheit voll gesperrt. Das Bauwerk ist Bestandteil der Gemeindeverbindungsstraße zwischen den Ortschaften Grottewitz und Würschwitz und befindet sich rund 2,5 Kilometer westlich der Anschlussstelle Mutzschen.

Warum wird abgebrochen?

Im Rahmen einer Sonderprüfung wurden an der Brückenunterseite neue Risse sowie Vergrößerungen bereits vorhandener Rissbreiten festgestellt. Diese Schäden deuten auf eine kritische Beeinträchtigung des Bauwerks hin und könnten bei weiterer Nutzung die Standsicherheit gefährden. Um jegliche Gefährdung auszuschließen, musste das Bauwerk daher voll gesperrt werden.

Nach Abwägung aller Handlungsoptionen wurde ein Abbruch mit anschließendem Ersatzneubau als die wirtschaftlichste und langfristig nachhaltigste Lösung bewertet. Der Abbruch des Bauwerks ist für Ende Juli bzw. Anfang August 2026 vorgesehen. Die hierfür erforderliche Vollsperrung wird bewusst in die Sommerferien gelegt, um die Verkehrsbeeinträchtigungen in einer verkehrsärmeren Zeit so gering wie möglich zu halten.

Parallel dazu laufen bereits die Vorbereitungen für den Ersatzneubau. Dies beinhaltet sowohl die Planung und Ausschreibung als auch die notwendigen Vergaben.

Verkehrssituation

Für den Anrainer- und Linienverkehr wurden im Basisnetz entsprechende Anpassungen vorgenommen. Auf den fließenden Verkehr der Hauptfahrbahn der A14 hat die Sperrung des Bauwerkes momentan keine direkten Auswirkungen. Zeitweilig kann es vor und nach der Vollsperrung zu vorübergehenden Einschränkungen der Hauptfahrbahn kommen. Nähere Informationen entnehmen Sie bitte dem Zeitplan.

Zeitplan

Oktober 2025                              Vollsperrung des Überführungsbauwerks

Juli 2026                                        Aufbau Verkehrssicherung & Durchführung von Vorarbeiten
                                                          (tagsüber)

31.07. – 03.08.2026                    Abbruch Brückenbauwerk unter Vollsperrung der BAB 14
                                                           (ganztägig)

August / September 2026       Durchführung von Nacharbeiten & Rückbau
                                                           Verkehrssicherung (tagsüber)

 2028                                                Neubau Überführungsbauwerk
