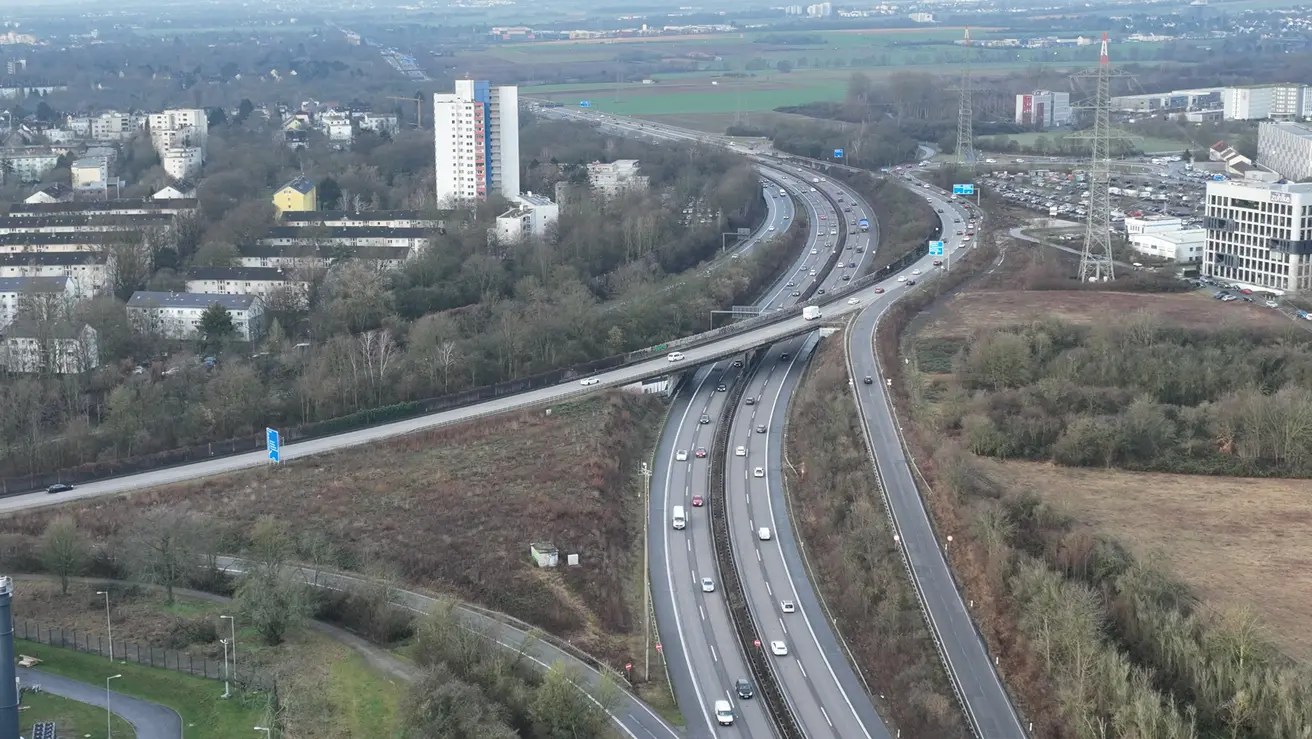

Ersatzneubau des Überführungsbauwerks A648 im Autobahndreieck Eschborn
Daten und Fakten
Baubeginn
August 2025
Bauende
Dezember 2031
Investitionskosten
46 Millionen Euro
Baujahr der Brücke
1970
Konstruktionsart
Zweistegiger Spannbetonplattenbalken mit Hohlkörper
Länge der Brücke
76 Meter
Breite der Brücke
14,25 Meter
Höhe der Brücke
5,55 Meter
Felder
zwei Felder, 43m + 33,6m
Projektinformation
Die Autobahn GmbH prüft regelmäßig ihre Brücken. Aufgrund von festgestellten Schäden an diesem Überführungsbauwerk ist kurzfristig ein Ersatzneubau notwendig. Dabei wird auch das vorhandene Stützbauwerk auf der Nordseite der A66 erneuert.
Die Planung des Ersatzbauwerkes dauert noch an. Die Schäden am bestehenden Bauwerk lassen jedoch keinen längeren Aufschub zu, sodass zunächst eine Behelfsbrücke neben dem Bestandsbauwerk errichtet wird.
Zur Vorbereitung der Baustelle wurden bereits notwendige Rückschnitt- und Fällarbeiten und eine umfangreiche Kampfmittelsondierung durchgeführt. Zudem ist eine Baustelleneinrichtungsfläche südlich der Verbindungsrampe eingerichtet worden.
Bis zur Fertigstellung des Ersatzneubaus wird der Verkehr über die Behelfsbrücke geleitet. Die Verbindungsrampe von der A66/A648 in Fahrtrichtung Eschborn/Sossenheimer Straße muss zur Anbindung der Behelfsbrücke temporär geringfügig nach Norden verschoben werden.
Bei planmäßigem Verlauf steht dem Verkehr ab Sommer 2027 die Behelfsbrücke mit zwei verengt geführten Fahrstreifen in Richtung Wiesbaden zur Verfügung.
Verkehrseinschränkungen während der Bauzeit
Für den Bau der Behelfsumfahrung wird vom 11. Mai bis 22. Mai 2026 die Verbindungrampe von der A66 in Fahrtrichtung Wiesbaden zur Anschlussstelle Eschborn (17), Ausfahrt Eschborn/Frankfurt-Sossenheim gesperrt. Eine Umleitungsstrecke über das Westkreuz Frankfurt und die A648 wird eingerichtet.
Des Weiteren wird es für das Einheben der Behelfsbrücke an zwei Wochenenden Verkehrseinschränkungen geben. Hierüber wird gesondert informiert.
Zudem kann es im Zuge der Bauarbeiten zu weiteren kurzzeitigen Verkehrseinschränkungen und Sperrungen kommen. Hierüber wird gesondert informiert.
A66/A648: Temporäre Verkehrseinschränkung im Autobahndreieck Eschborn aufgrund von Brückenarbeiten
Die Niederlassung West der Autobahn GmbH des Bundes führt im Autobahndreieck (AD) Eschborn (18/1) von Montag, 11. Mai 2026, 5 Uhr, bis Freitag, 22. Mai 2026, 21 Uhr, Brückenarbeiten durch.
Zur Durchführung der Arbeiten ist die Sperrung der Verbindungrampe von der A66 in Fahrtrichtung Wiesbaden zur Anschlussstelle Eschborn (17), Ausfahrt Eschborn/Frankfurt-Sossenheim erforderlich.
Eine Umleitung erfolgt über die A5 zum Westkreuz Frankfurt (3) und die A648 zum Eschborner Dreieck.
Hintergrund dieser Maßnahme ist der geplante Ersatzneubau des Überführungsbauwerks A648 im Autobahndreieck Eschborn. Aufgrund von Schäden muss das alte Bauwerk durch einen Neubau ersetzt werden. Zur Aufrechterhaltung des Verkehres wird zwischenzeitlich neben dem Bestandbauwerk eine Umfahrung mit Behelfsbrücke errichtet.
Die Autobahn GmbH bittet alle Verkehrsteilnehmer um besondere Aufmerksamkeit im Baustellenbereich und um Verständnis für die unvermeidbaren Einschränkungen während der Bauzeit.
Über die weiteren Arbeiten und damit verbundene Verkehrseinschränkungen wird gesondert informiert. Für diese Baumaßnahme gibt es zudem eine Projektseite.
Ansprechpartner
Nina Anna Kuhn
Pressesprecherin Außenstelle Wiesbaden
E-Mail-Adresse
presse.west[@]autobahn[.]de
Die Autobahn GmbH des Bundes
Niederlassung: WestHagenauer Str. 44
65203 Wiesbaden
