In Umsetzung

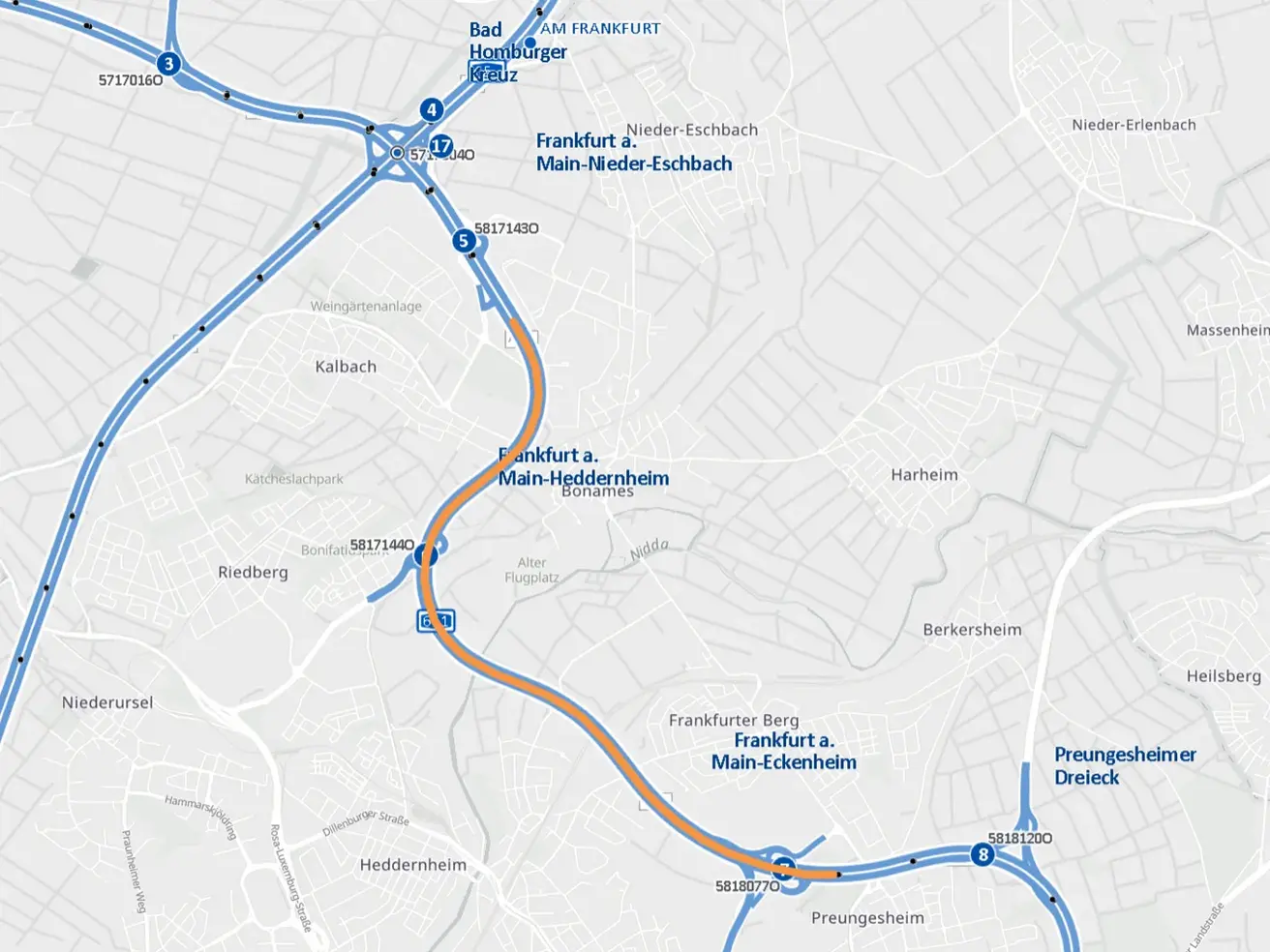

Grundhafte Erneuerung der Fahrbahn zwischen den Anschlussstellen Frankfurt-Nieder-Eschbach und Frankfurt-Eckenheim

Ab März 2026 bis voraussichtlich Ende September 2027 wird die Richtungsfahrbahn Darmstadt auf einer Länge von 5,4 Kilometern grundhaft erneuert. Im Rahmen dieser Baumaßnahme werden auch sechs Unterführungsbauwerke saniert sowie Entwässerungs- und Schutzeinrichtungen erneuert.

Daten & Fakten

Baubeginn
März 2026

Bauende
Ende September 2027

Baulänge
5,4 km

Verkehrsführung
2 verengte Fahrstreifen in Fahrtrichtung Bad Homburg / Oberursel
2 verengte Fahrstreifen in Fahrtrichtung Offenbach / Egelsbach

Gesamtkosten
11 Millionen Euro


Projektinformation

Bereits im Jahr 1975 wurde die A661 zwischen der Anschlussstelle Frankfurt-Nieder-Eschbach und der Anschlussstelle Frankfurt-Eckenheim fertiggestellt. Die durchschnittliche tägliche Verkehrsstärke liegt hier aktuell bei rund 83.000 Fahrzeugen, 5% davon entfallen auf den Schwerlastverkehr.

Infolge der zunehmenden Verkehrsbelastung durch den stark angestiegenen Güterverkehr müssen auf der Richtungsfahrbahn Darmstadt die teils 50 Jahre alten schadhaften Fahrbahnbeläge sowie Teile des Fahrbahnunterbaus grundhaft erneuert werden.

Der Streckenabschnitt der A661 zwischen dem Preungesheimer Dreieck und dem Bad Homburger Kreuz in Fahrtrichtung Oberursel wurde bereits 2016 grundhaft erneuert.


Bauablauf

1. Bauabschnitt

Von Mitte Mai bis voraussichtlich Mitte Dezember 2026 erfolgt die grundhafte Erneuerung des ersten und zweiten Fahrstreifens und des Standstreifens sowie die Sanierung von sechs Unterführungsbauwerken in diesem Streckenabschnitt. Zusätzlich werden die Entwässerungskanäle und Schutzeinrichtungen am rechten Fahrbahnrand erneuert. Bereits im März starten die Vorarbeiten, Ende April wird mit dem Aufbau der Verkehrssicherung begonnen.

2. Bauabschnitt

Voraussichtlich im April 2027 beginnt der zweite Bauabschnitt. In diesem werden auf der gesamten Streckenlänge in beiden Fahrtrichtungen der Entwässerungskanal und die Schutzeinrichtungen im Mittelstreifen erneuert. Ende September 2027 sollen diese Arbeiten abgeschlossen sein.  Über den Beginn des 2. Bauabschnitts wird die Autobahn GmbH baubegleitend informieren.

Baustellenverkehrsführung

Während der Bauzeit stehen dem Verkehr in beide Fahrtrichtungen je zwei verengte Fahrstreifen zur Verfügung.



21.04.2026

A661: Nächtliche Verkehrseinschränkungen zwischen den Anschlussstellen Frankfurt-Nieder-Eschbach und Frankfurt-Eckenheim

Die Niederlassung West der Autobahn GmbH beginnt am Montag, 27. April 2026, mit der Einrichtung der Baustellenverkehrsführung, um im Anschluss mit den Arbeiten für die grundhafte Fahrbahnerneuerung auf der A661 zwischen den Anschlussstellen Frankfurt-Nieder-Eschbach (5) und Frankfurt-Eckenheim (7) in Fahrtrichtung Darmstadt beginnen zu können.



Folgende Verkehrseinschränkungen sind geplant:



Ab dem 27. April wird jeweils in der Zeit von 19 Uhr bis 5 Uhr in beiden Fahrtrichtungen ein Fahrstreifen gesperrt. Je nach Verkehrsaufkommen kann die nächtliche Sperrung der Fahrstreifen bereits ab 18 Uhr oder erst nach 19 Uhr beginnen.

Tagsüber stehen jeweils zwei verengt geführte Fahrstreifen zur Verfügung.



Die oben genannten Arbeiten finden in den folgenden Nächten (jeweils bis 5 Uhr des Folgetages) statt:



  • von Montag, 27. April bis Donnerstag, 30. April
  • von Montag, 4. Mai bis Freitag, 8. Mai
  • von Montag, 11. Mai bis Mittwoch, 13. Mai



Sollte es wetterbedingt zu bauzeitlichen Verschiebungen kommen, wird in den Nächten am Wochenende unter den bekannten Einschränkungen gearbeitet.



Hintergrund:

Die Niederlassung West der Autobahn GmbH wird im Zeitraum vom 18. Mai 2026 bis voraussichtlich 12. Dezember 2026 eine grundhafte Fahrbahnerneuerung auf der A661 zwischen den Anschlussstellen Nieder-Eschbach und Eckenheim in Fahrtrichtung Darmstadt auf einer Gesamtlänge von 5,4 km durchführen.



Für die Durchführung der Baumaßnahme ist die Einrichtung einer 3+1-Verkehrsführung erforderlich. Das bedeutet, dass ein Fahrstreifen in Fahrtrichtung Darmstadt auf die Gegenfahrbahn übergeleitet und ein Fahrstreifen am Baufeld vorbeigeführt wird. Dadurch stehen dem Verkehr in beiden Fahrtrichtungen jeweils zwei verengte Fahrstreifen zur Verfügung.



Nach Fertigstellung dieses Bauabschnittes wird der Verkehr im Baufeld voraussichtlich Mitte September 2026 auf die bereits erneuerte Fahrbahnhälfte an den rechten Rand verlegt.



Bei der Planung der Baumaßnahme wurden die täglichen Verkehrsmengen und die sehr starke Belastung der A661 durch den Pendlerverkehr berücksichtigt.



Die Autobahn GmbH bittet um umsichtige Fahrweise im Baustellenbereich sowie um Verständnis für die aufgrund der notwendigen Arbeiten unvermeidbaren Verkehrsbeeinträchtigungen.



Es wurde eine Website zu diesem Projekt eingerichtet: Projekt-Detail | Die Autobahn GmbH des Bundes.
