Brückenneubau bei Langwedel-Dahlbrügge

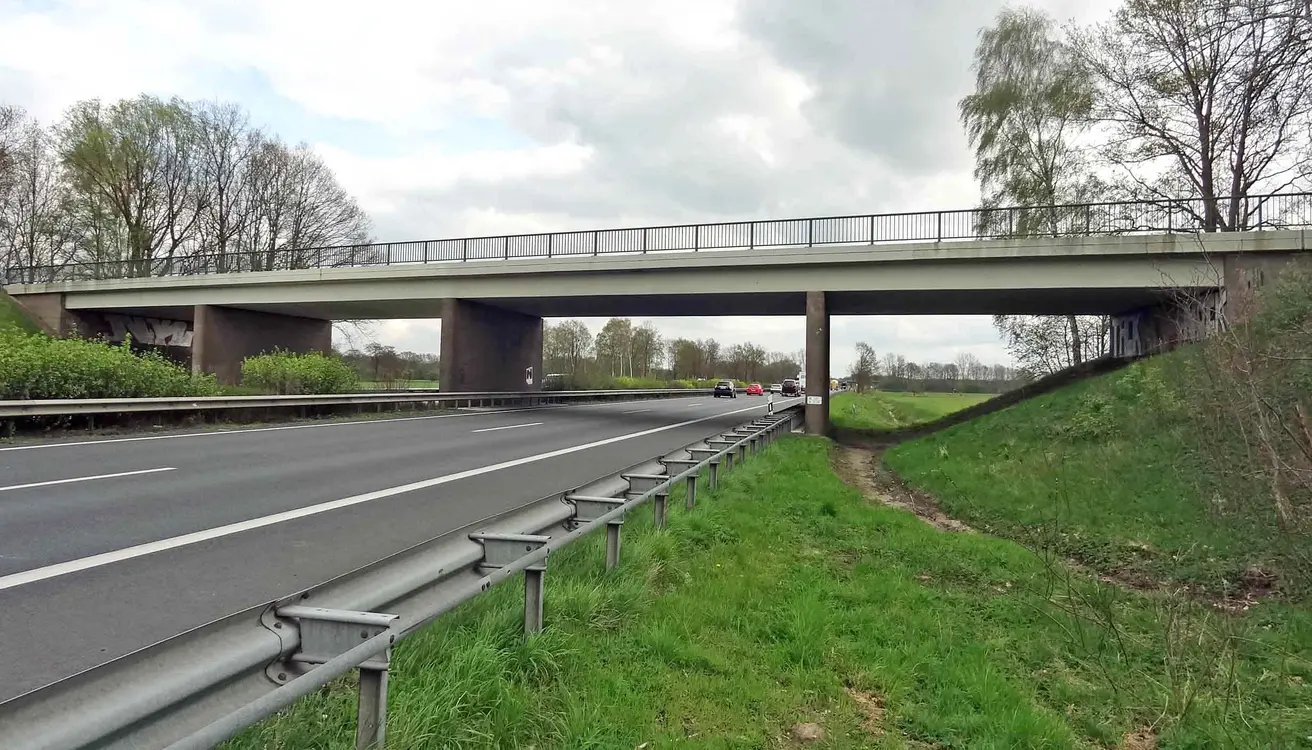

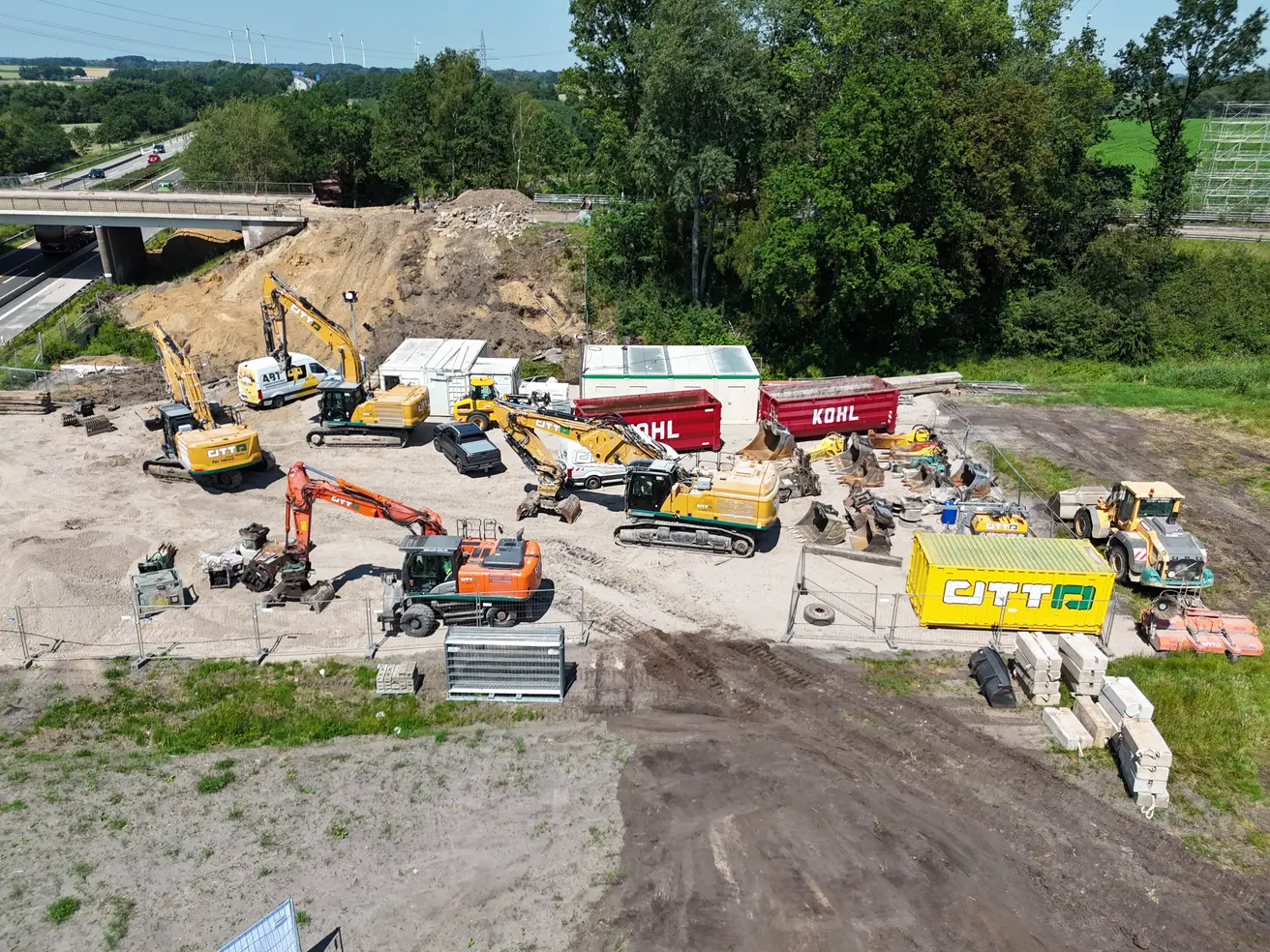

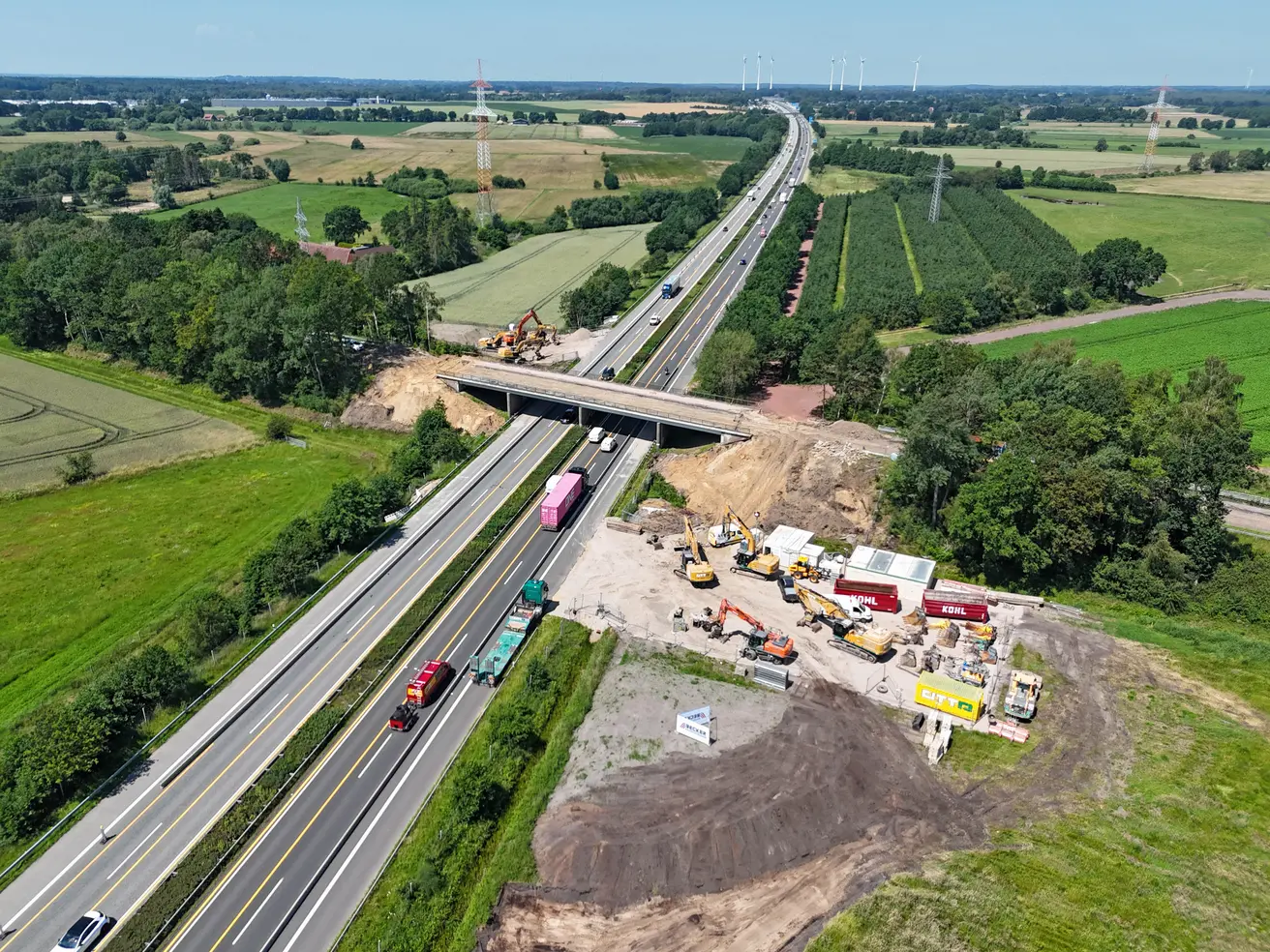

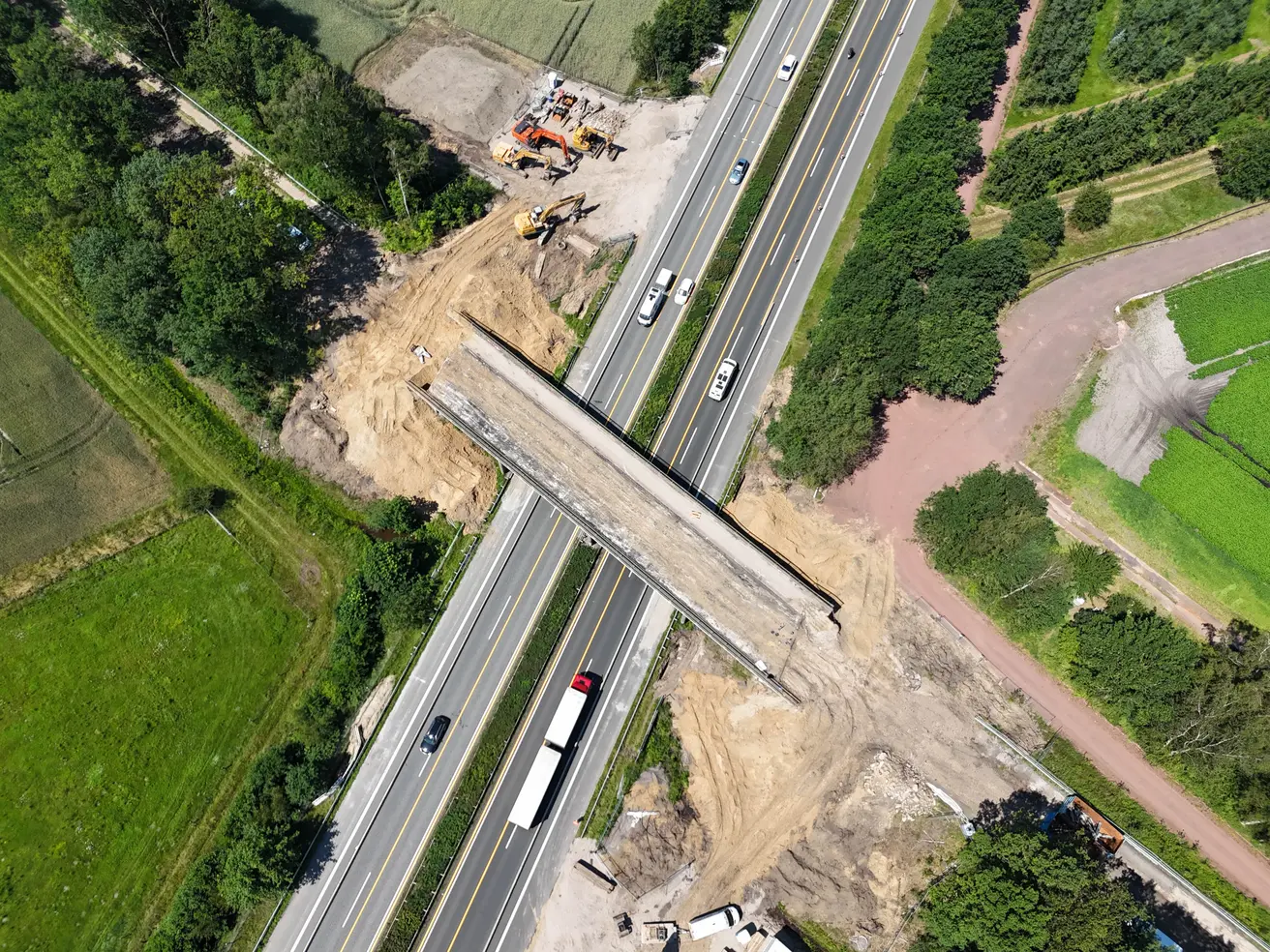

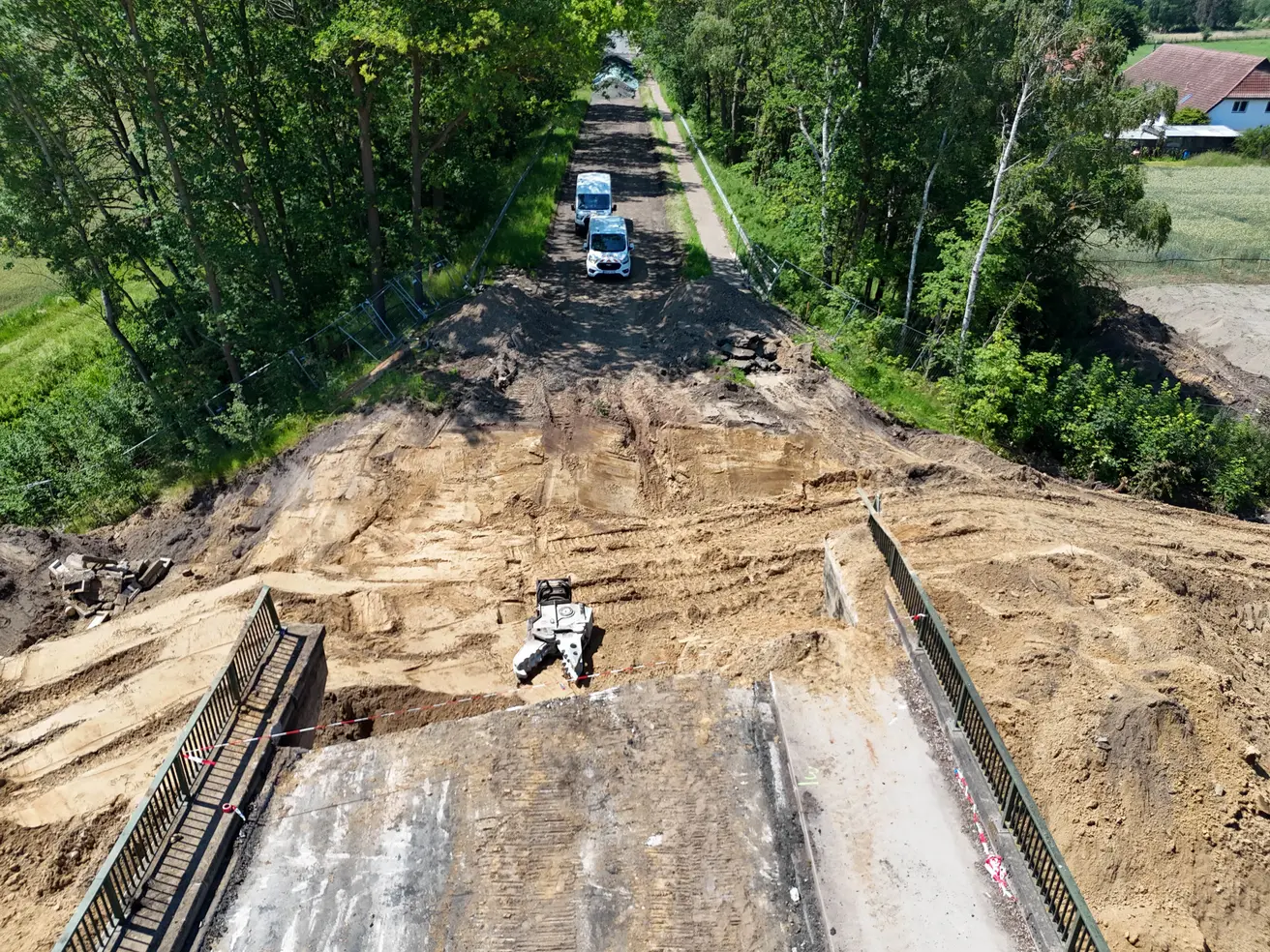

Die Baustelle am Montag, 6. Juni. © Die Autobahn GmbH des Bundes
Daten & Fakten
Brückentyp
Plattenbrücke über 4 Felder
Baujahr
1961
Gesamtlänge
54 m
Gesamtbreite
12 m
werktägliche Verkehrsbelastung der K10 auf der Brücke
3.000 Fahrzeuge
werktägliche Verkehrsbelastung der A27 unter der Brücke
46.000 Fahrzeuge, darunter 11.000 Lkw über 3,5 t
Kosten der Gesamtmaßnahme
rund 6,5 Mio. Euro
Projektbeschreibung
Die Autobahn GmbH ersetzt die Überführung der K10 (Hollenstraße) über die A27 durch einen Neubau, weil das 1961 fertiggestellte Bestandsbauwerk der heutigen Verkehrslast dauerhaft nicht mehr gewachsen ist. Nach Fertigstellung des Neubaus entfällt die bisherige Lastbeschränkung von 24 Tonnen.
Zeitplan
Die Vorarbeiten für den Brückenabriss und -neubau laufen. Auf der A27 ist eine Baustellenverkehrsführung eingerichtet. Seit dem 26. Mai ist die Brücke für den Verkehr gesperrt und wird in Vorbereitung des Abrisses „geleichtert“. Der Abriss erfolgt am Wochenende vom 19. bis 21. Juni. Direkt im Anschluss beginnt der Neubau. Die Verkehrsfreigabe soll im April 2027 erfolgen.
Die Umleitung für den Verkehr auf der Hollenstraße finden Sie im Reiter „Dialog“.
Wie bei allen Baustellen kann es u. a. witterungsbedingt jederzeit zu Verzögerungen kommen. Der im folgenden genannte Zeitplan entspricht dem jeweils aktuellen Planungsstand.
Bauabschnitte
| Vorbereitung | Bauplanung |
| ✓ | Auftragserteilung |
| ✓ | Ausführungsplanung |
| ✓ | Aufbau der Baustellenverkehrsführung auf der A27 |
| ✓ | Einrichten der Flächen für Baucontainer, -fahrzeuge, -material etc |
| ✓ | Beginn der Vollsperrung der Hollenstraße im Bereich der Brücke (26.5.) |
| Bauphase 1 | Abriss |
| ✓ | Vorbereitung der Brücke auf den Abriss |
| ✓ | Abriss des Brücken-Überbaus unter Vollsperrung der A27 von Freitagabend bis Montagmorgen |
| laufen | Rest-Abrissarbeiten neben der Autobahn (Widerlager und Fundamente) |
| Bauphase 2a | Herstellung Widerlager Westseite |
| Juni | Herstellen des Verbaus mit Trägerbohlen |
| Juni | Ausheben der Baugrube |

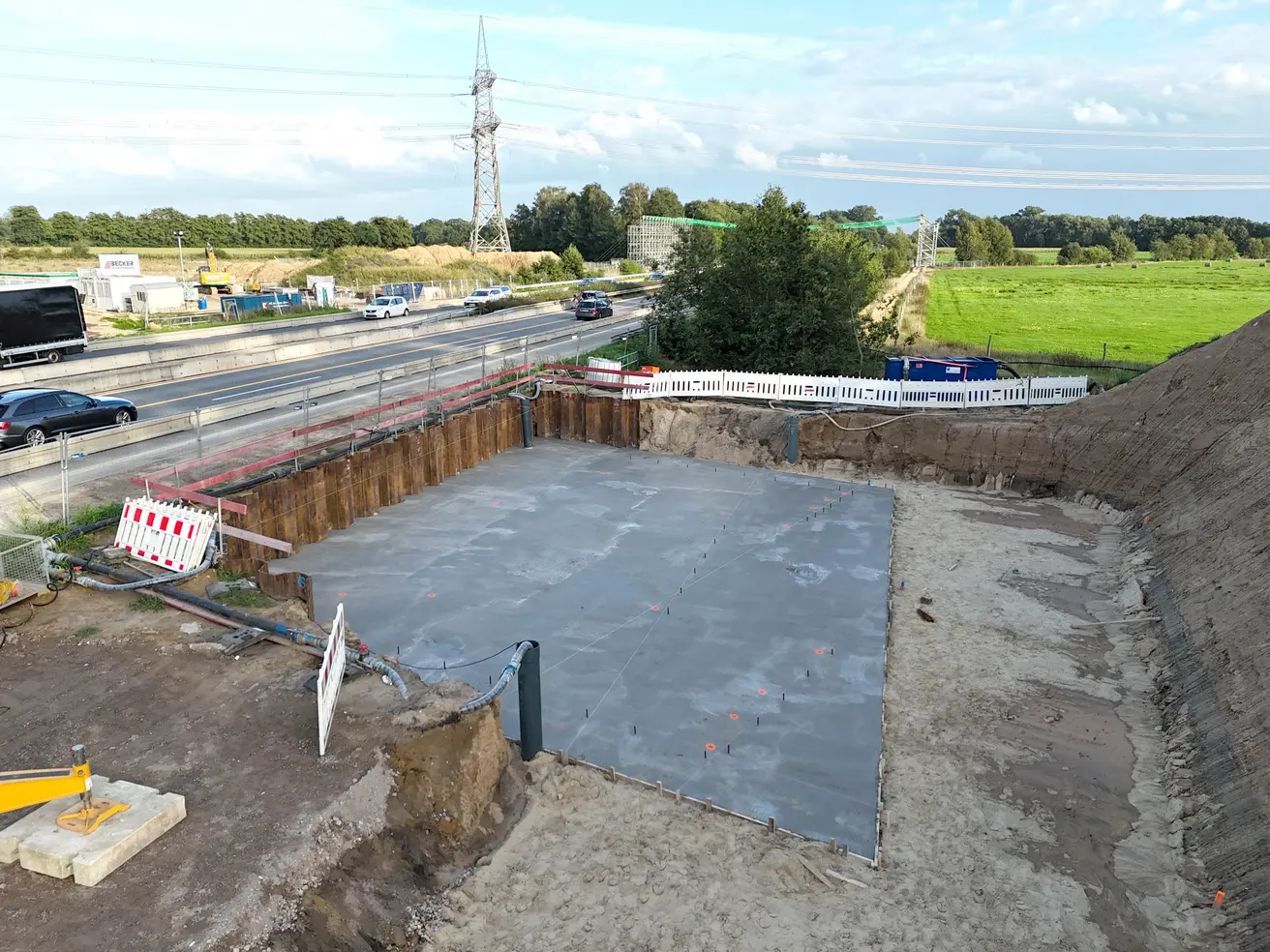

| Juli | Austausch des Bodens im Fundamentbereich |
| Juli | Fundament einschalen |
| Juli | Fundament bewehren |
| Juli | Fundament betonieren |
| Juli | Beton nachbehandeln / Aushärtung |
| Juli/August | Widerlager einschalen |
| August | Widerlager bewehren |
| August | Widerlager betonieren |
| August/September | Beton nachbehandeln / Aushärtung |
| September | Widerlager ausschalen |
| Oktober | Teilhinterfüllung Widerlager mit Sand |
| Oktober | Herstellung Auflager für Verbundfertigteilträger |
| Bauphase 2b | Herstellung Widerlager Ostseite |
| Juni | Herstellen des Verbaus mit Trägerbohlen |
| Juli | Ausheben der Baugrube |
| Juli | Austausch des Bodens im Fundamentbereich |
| Juli | Fundament einschalen |
| august | Fundament bewehren |
| August | Fundament betonieren |
| August | Beton nachbehandeln / Aushärtung |
| September | Widerlager einschalen |
| September/Oktober | Widerlager bewehren |
| Oktober | Teilhinterfüllung Widerlager mit Sand |
| Oktober | Herstellung Auflager für Verbundfertigteilträger |
| Bauphase 3 | Herstellung Überbau |
| 30.10.-1.11. | Anlieferung und Auflegen der Verbundfertigteilträger unter Vollsperrung der A27 |
| November | Schalung und Bewehrung für Ortbetonplatte herstellen |
| November/Dezember | Anschlussbereiche des Überbaus betonieren |
| Dezember | Betonieren der Ortbetonplatte |
| Dezember | Beton nachbehandeln / Aushärtung |
| Dezember | Ortbetonplatte ausschalen |
| Januar | Ortbetonplatte gegen Feuchtigkeit von oben abdichten |
| Januar | Kappen einschalen |
| Januar/Februar | Kappen bewehren |
| Februar | Kappen betonieren |
| Februar | Beton nachbehandeln / Aushärten |
| Februar | Kappen ausschalen |
| Bauphase 4 | Neben- und Restarbeiten |
| Januar | Widerlager hinterfüllen bis Unterkante Schleppplatte |
| Januar | Schleppplatte herstellen |
| Februar | Widerlager komplett hinterfüllen, Schottertragschicht einbauen |
| Februar | Bauwerksabdichtung fertigstellen |
| März | Straßenbau |
| März | Radwegbau und Pflasterung |
| März/April | Straßenausstattung |
| März/April | Baustelle räumen |
| Abschluss | |
| vsl. April | Verkehrsfreigabe der Brücke |
Verkehrsmeldungen
Verkehrsführung auf der A27
Mitte Mai wurde auf der A27 die notwendige Baustellenverkehrsführung eingerichtet. In beide Richtungen bleiben zwei Fahrspuren erhalten, allerdings ist die Breite der Überholspur auf 3,10 Meter eingeschränkt. Der Standstreifen entfällt im Baustellenbereich, und es gilt eine Höchstgeschwindigkeit von 80 km/h.
Sperrung der Hollenstraße und Umleitung des Verkehrs ab 26. Mai
Die Hollenstraße (Kreisstraße 10) ist seit Dienstag, 26. Mai, bis zur Fertigstellung des Neubaus gesperrt. Der Verkehr wird folgendermaßen umgeleitet:
- Die Umleitung von Dahlbrügge nach Langwedel ist als U22 ausgeschildert und führt über Holtebütteler Landstraße, Nindorfer Landstraße, Nindorfer Straße, Achimer Straße (L158) und Im Förth (L158).
- Die Umleitung von Langwedel nach Dahlbrügge ist als U11 ausgeschildert und verläuft auf derselben Strecke in Gegenrichtung.
An der Kreuzung Achimer Straße (L158)/Nindorfer Straße ist für die Zeit der Umleitung eine temporäre Ampelanlage installiert.
Urlaubsbedingt erfolgt die nächste Aktualisierung dieser Projektseite und des Bautagebuchs im August 2026.

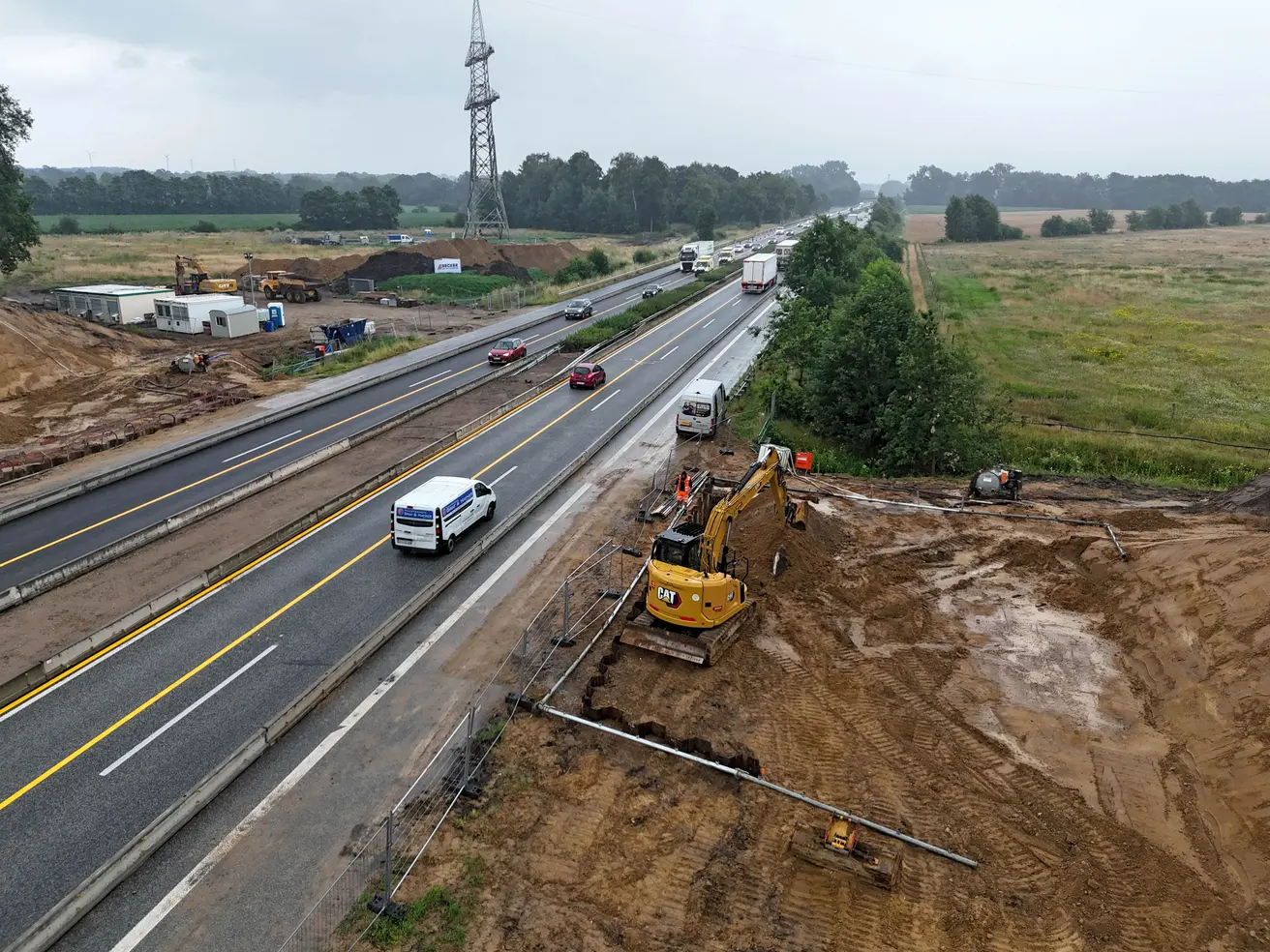

Montag, 6. Juli 2026

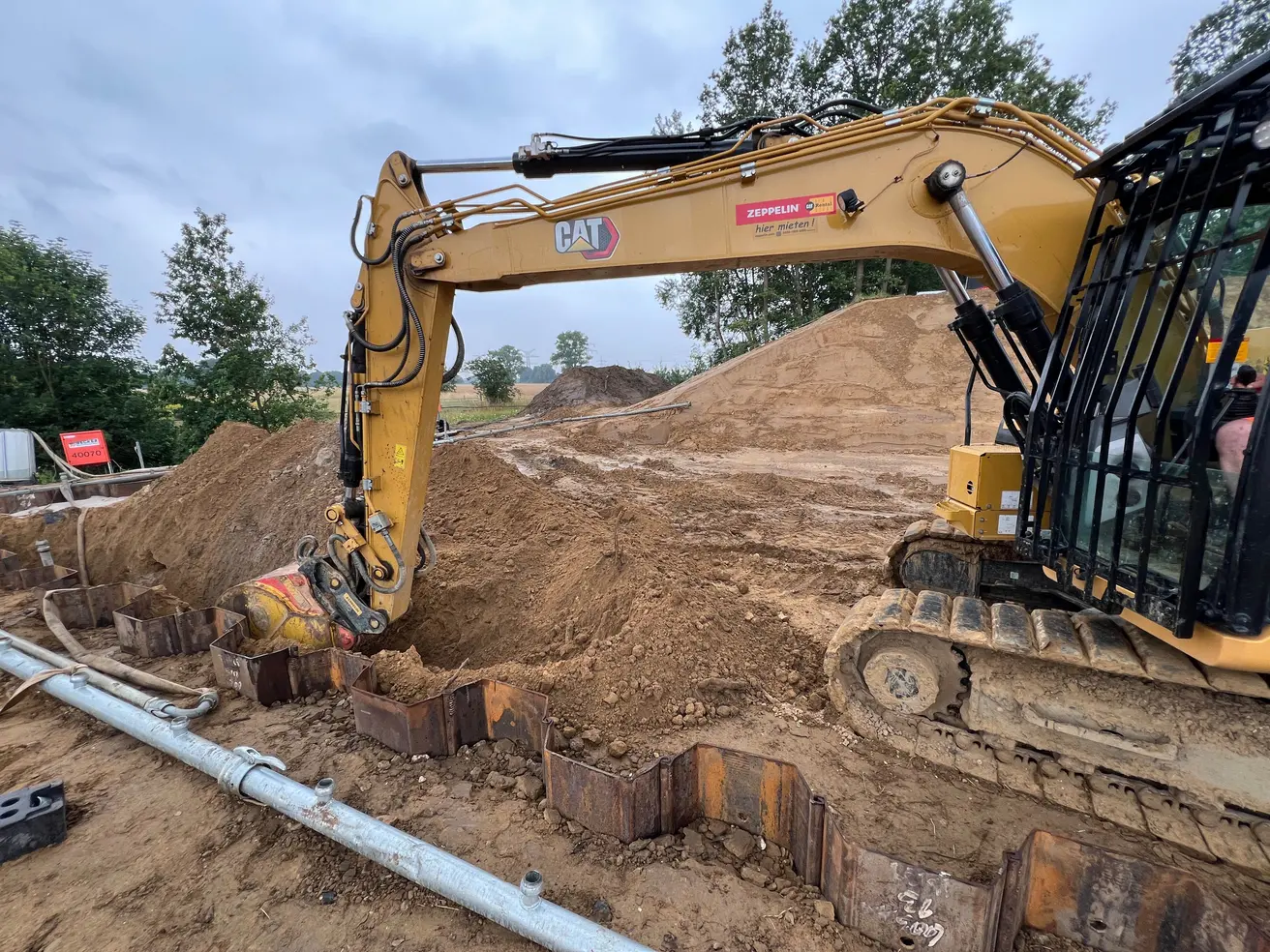

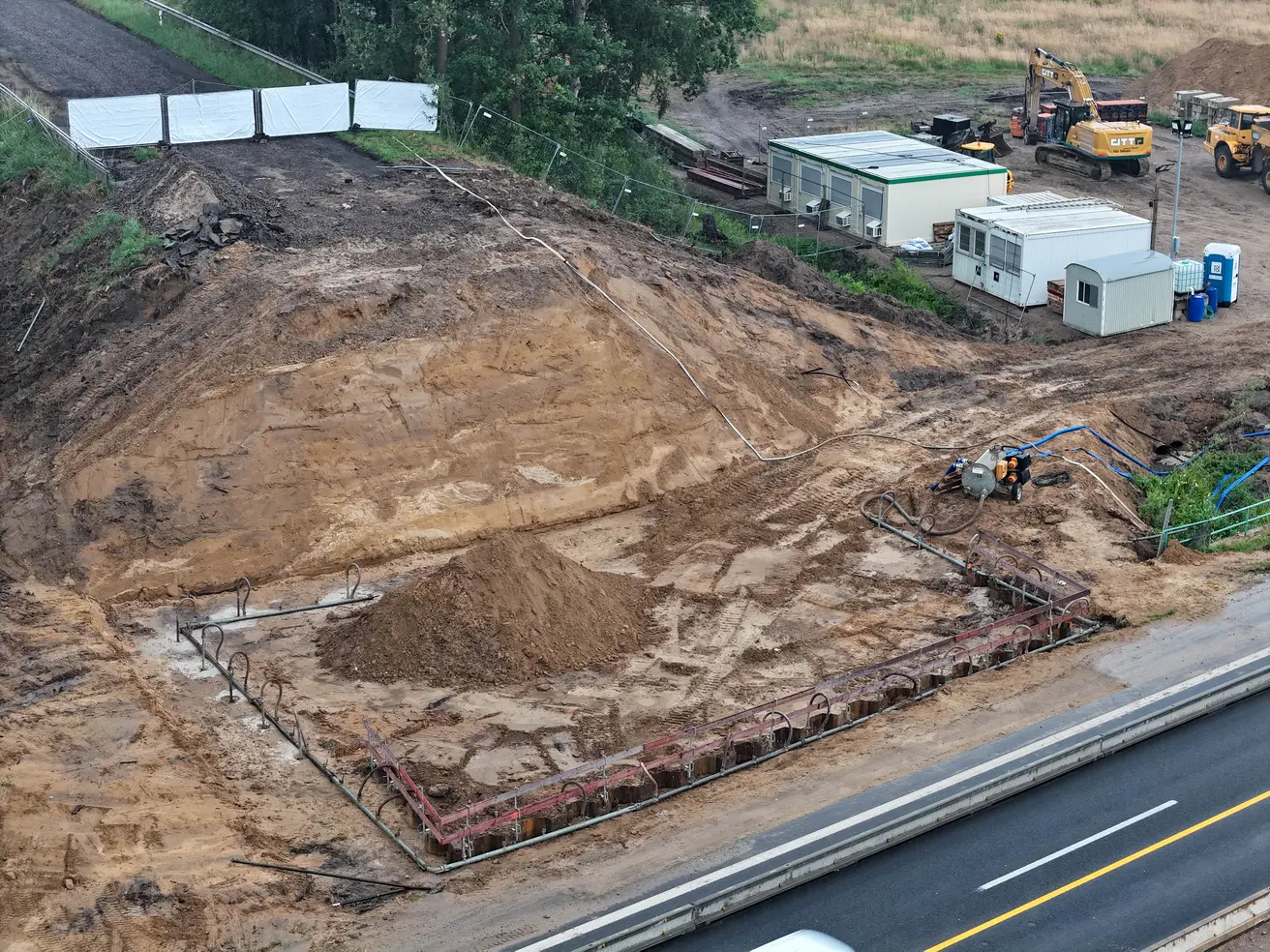

- Die Fundamente der alten Brücke sind komplett entfernt.

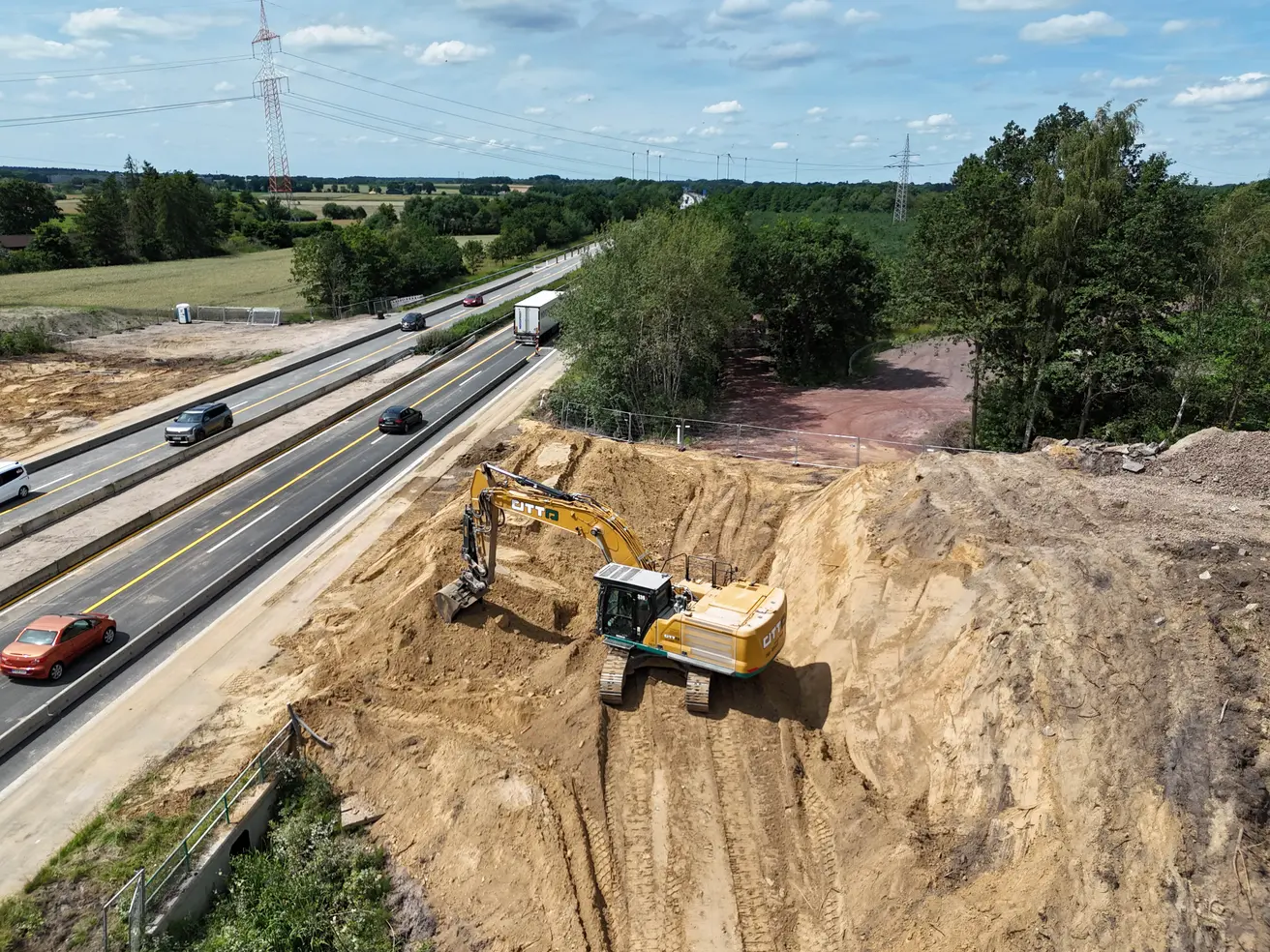

- Auf der Nordost-Seite ist die während des Fundament-Neubaus notwendige Grundwasserabsenkung vorbereitet.
- Auf der Südwest-Seite werden die Lanzen für die Grundwasserabsenkung noch in die Erde gebracht.
Montag, 22. Juni 2026

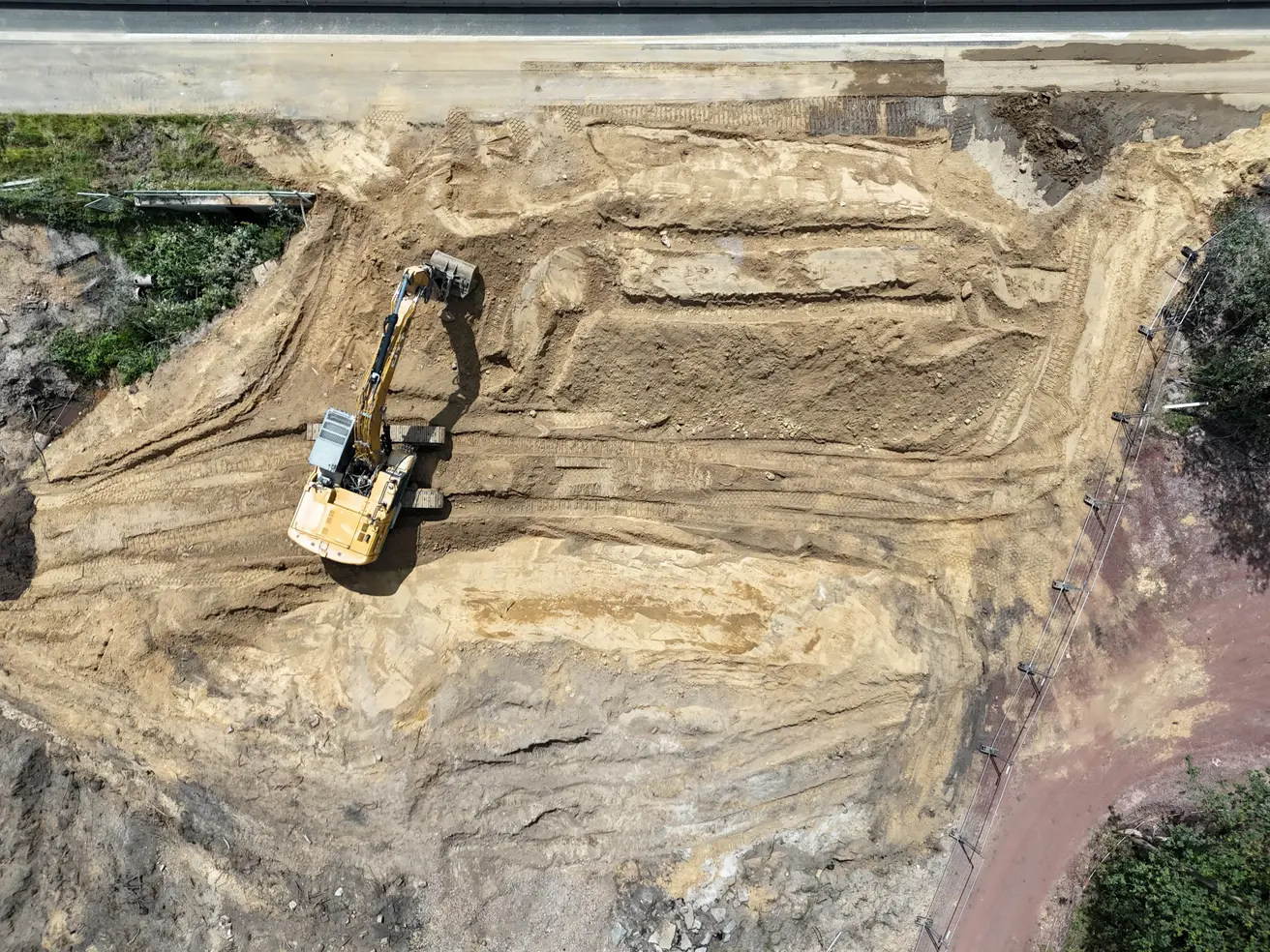

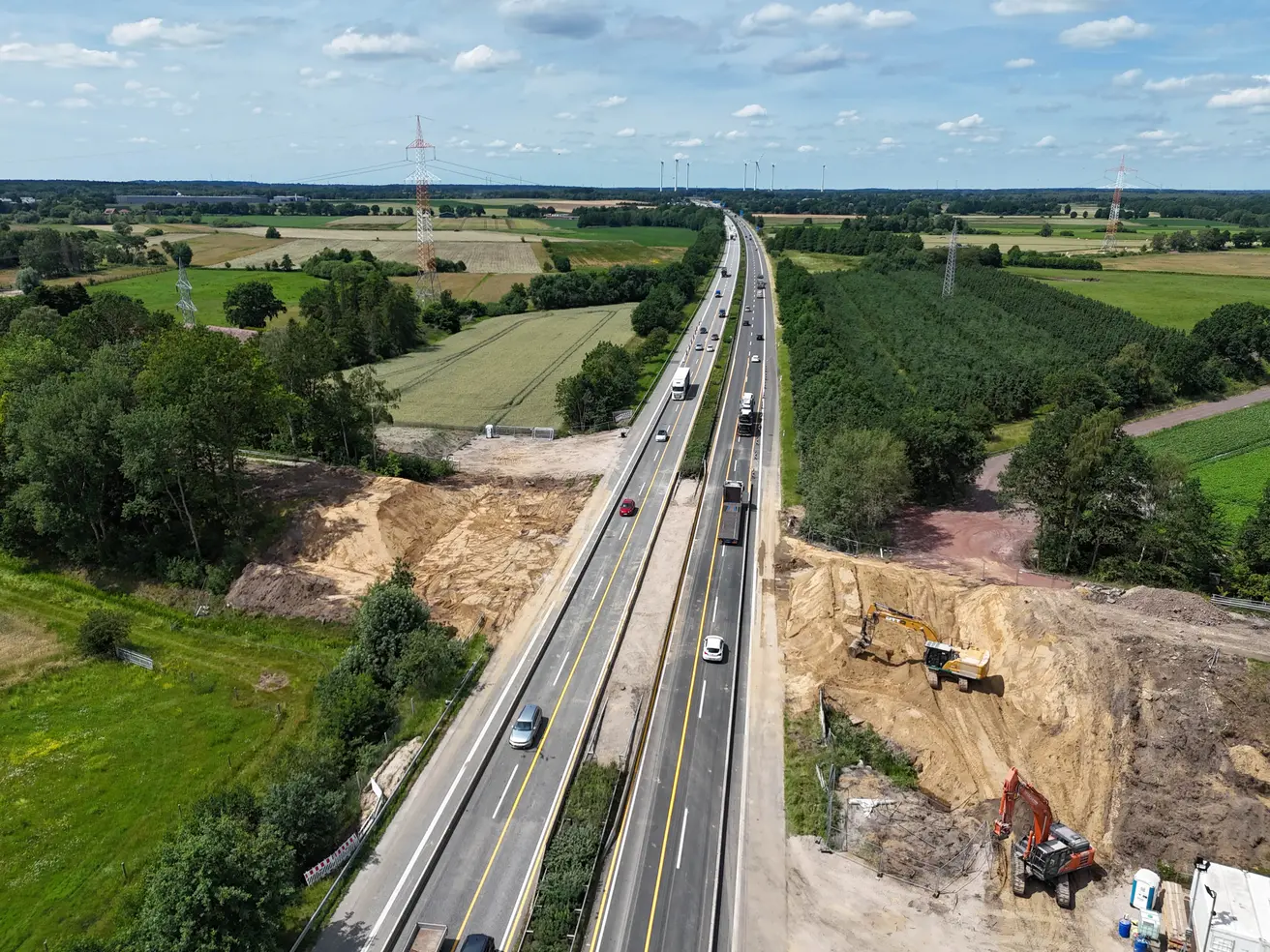

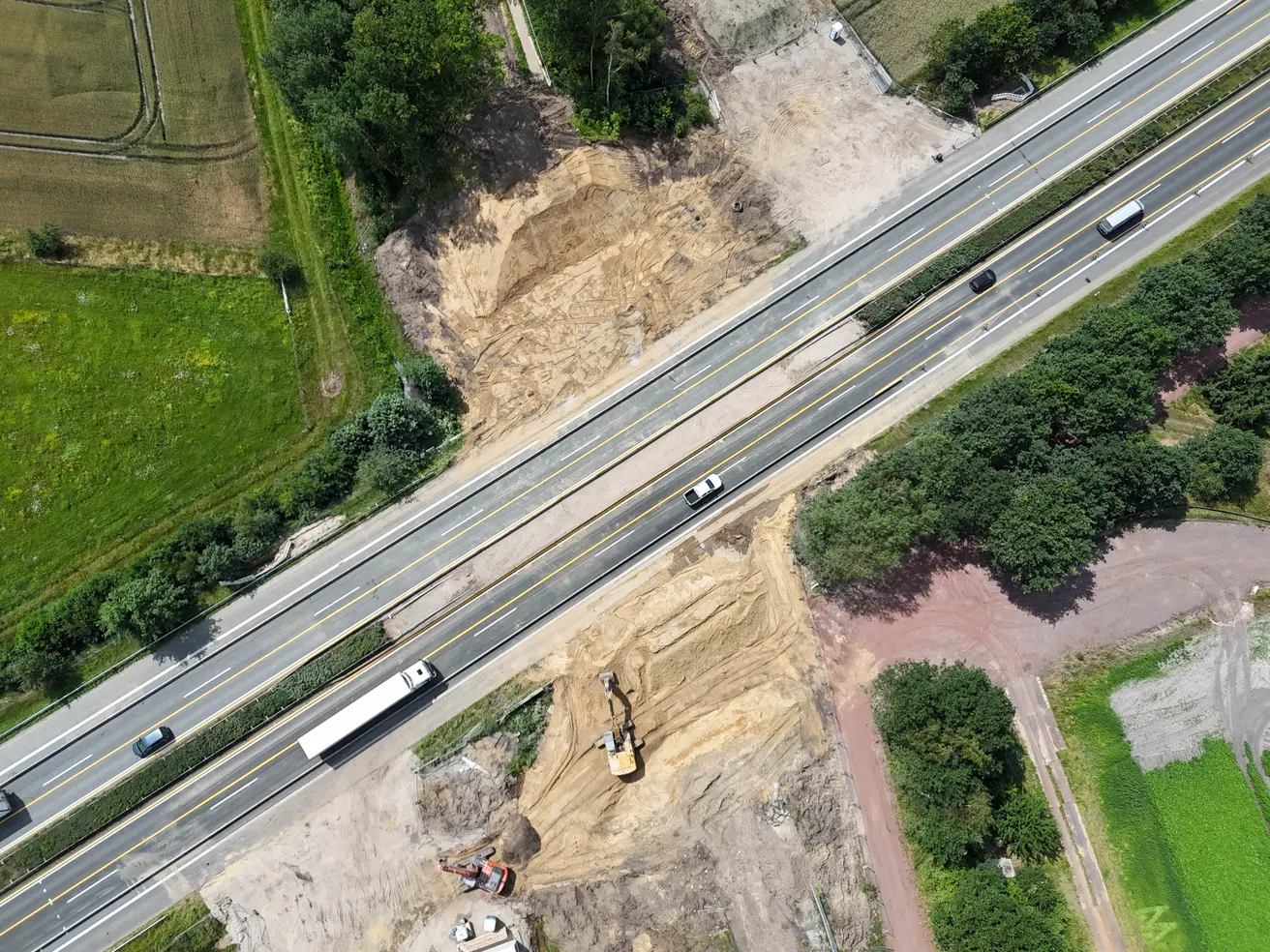

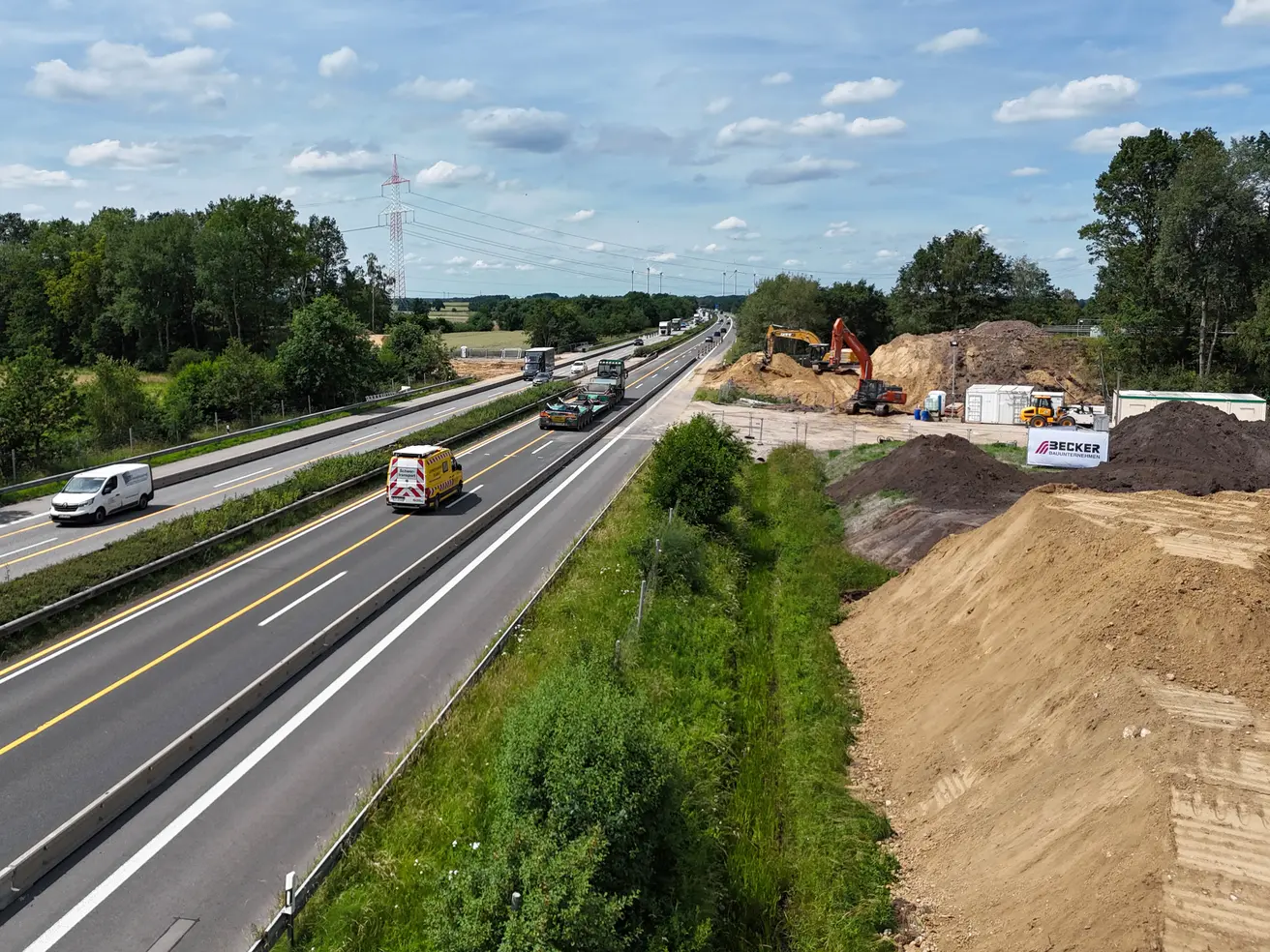

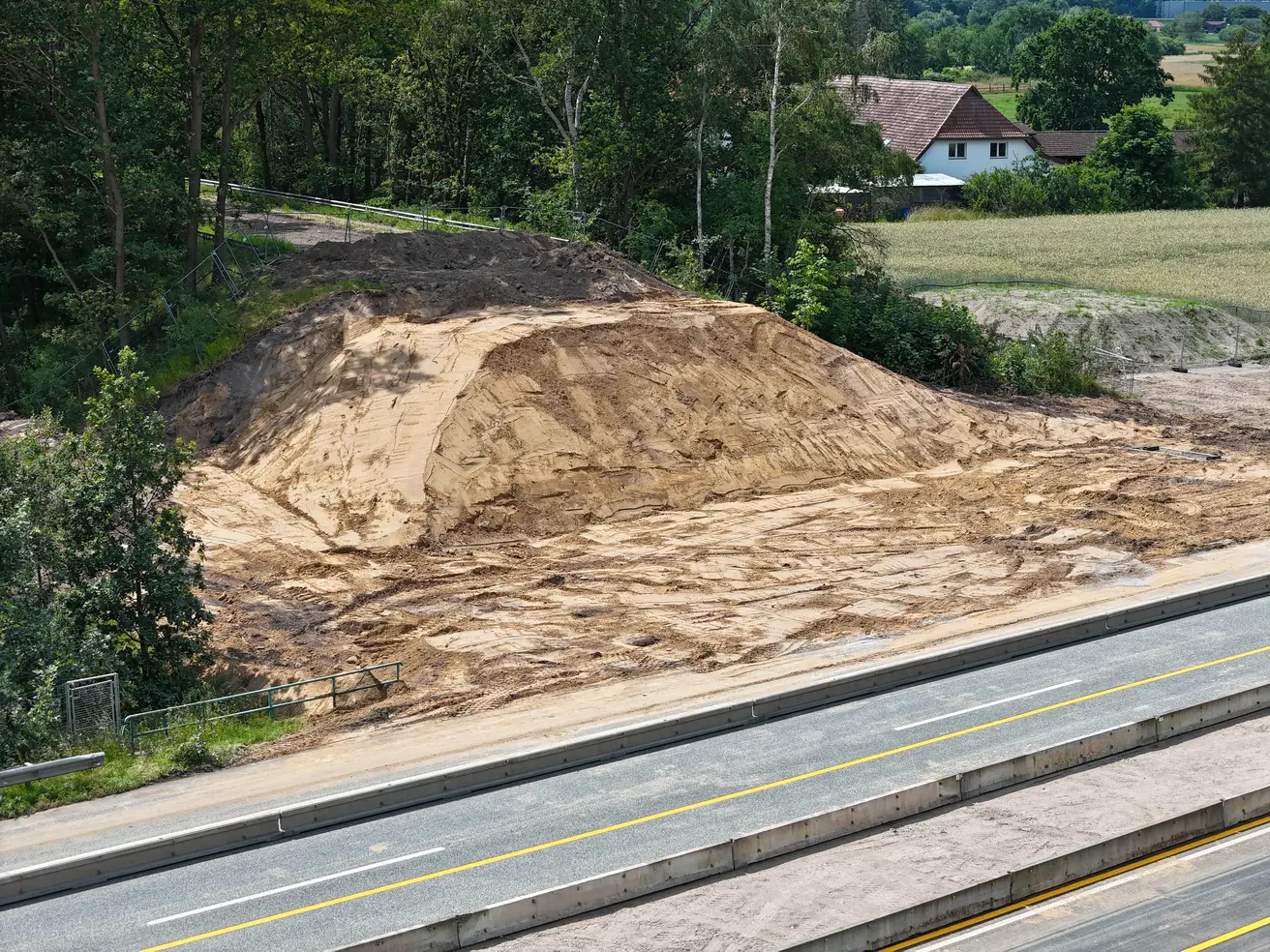

- Die Brücke ist verschwunden.
- Die Baustelle aufgeräumt.
Sonntag, 21. Juni 2026

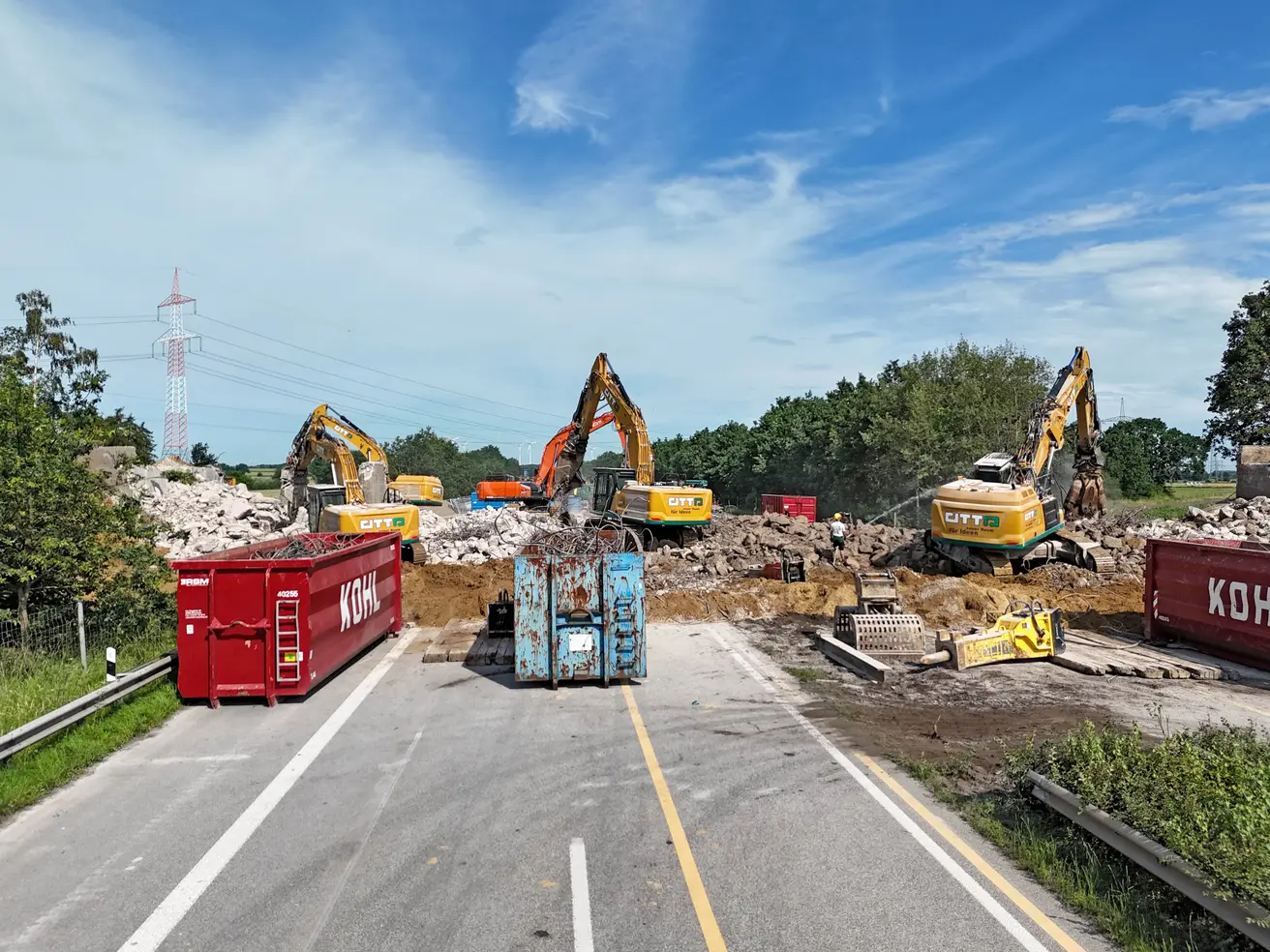

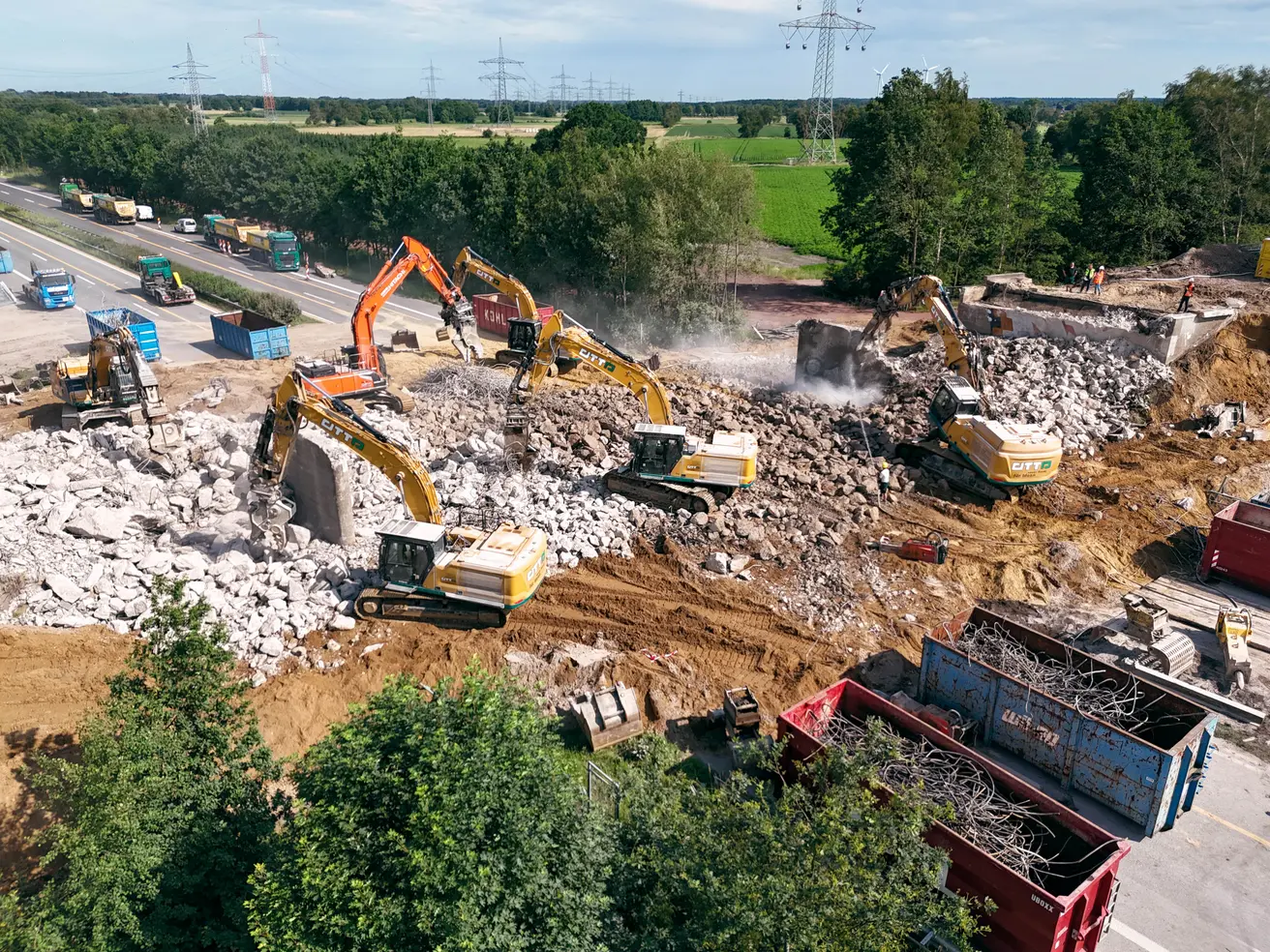

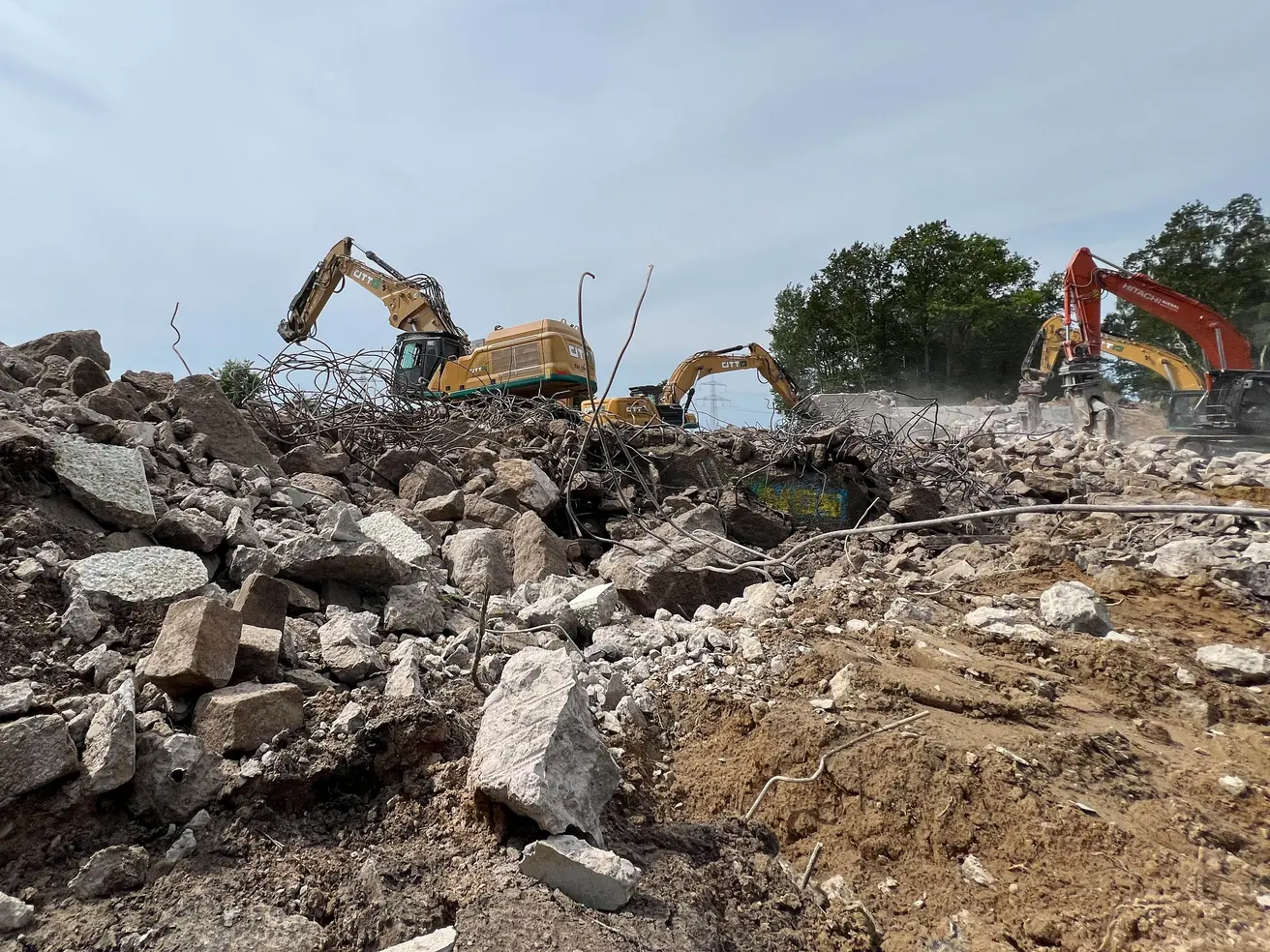

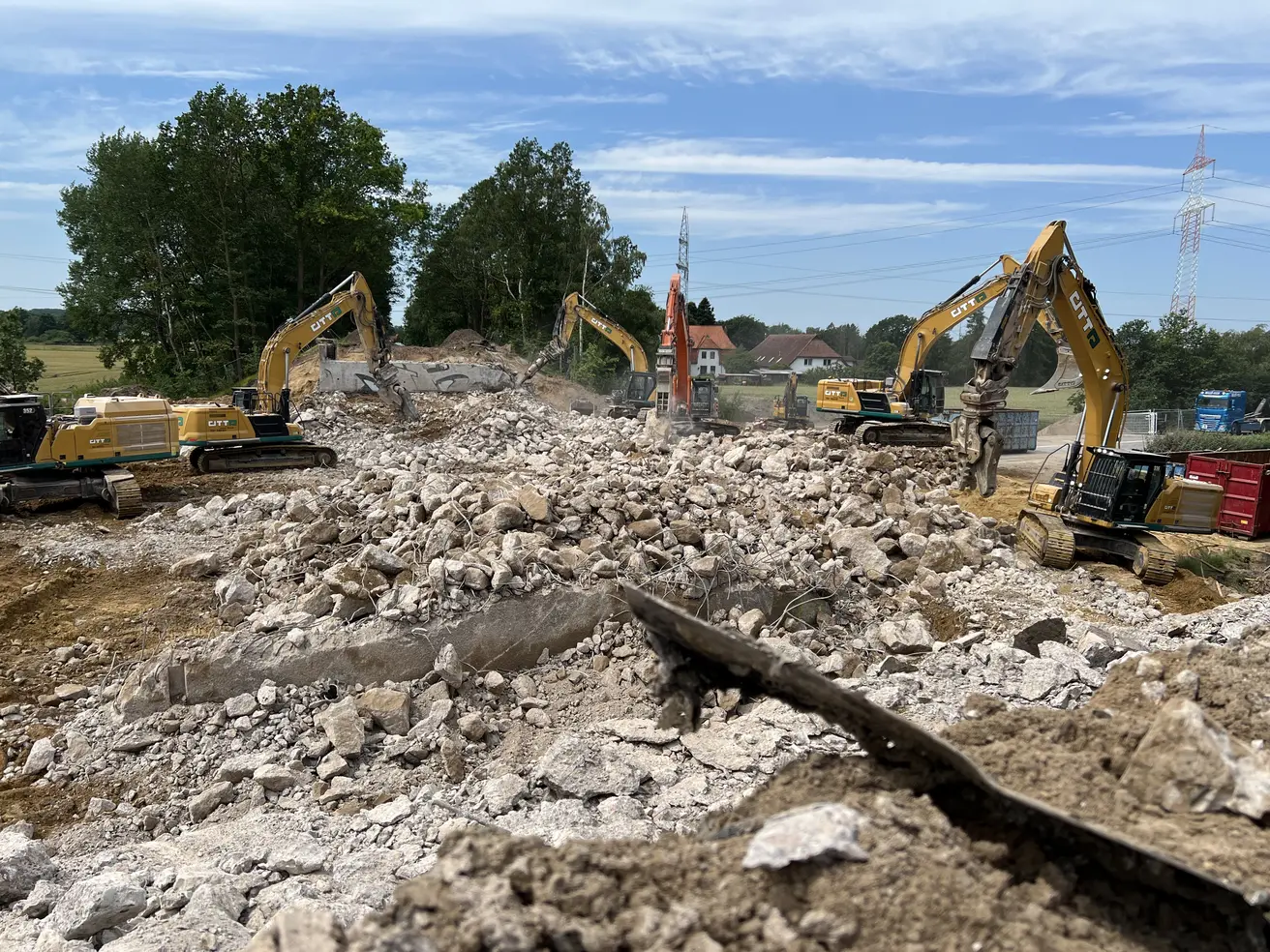

- Der Abriss hat hervorragend funktioniert.
- Die A27 wurde bereits heute, Sonntag, um 22 Uhr wieder für den Verkehr freigegeben.

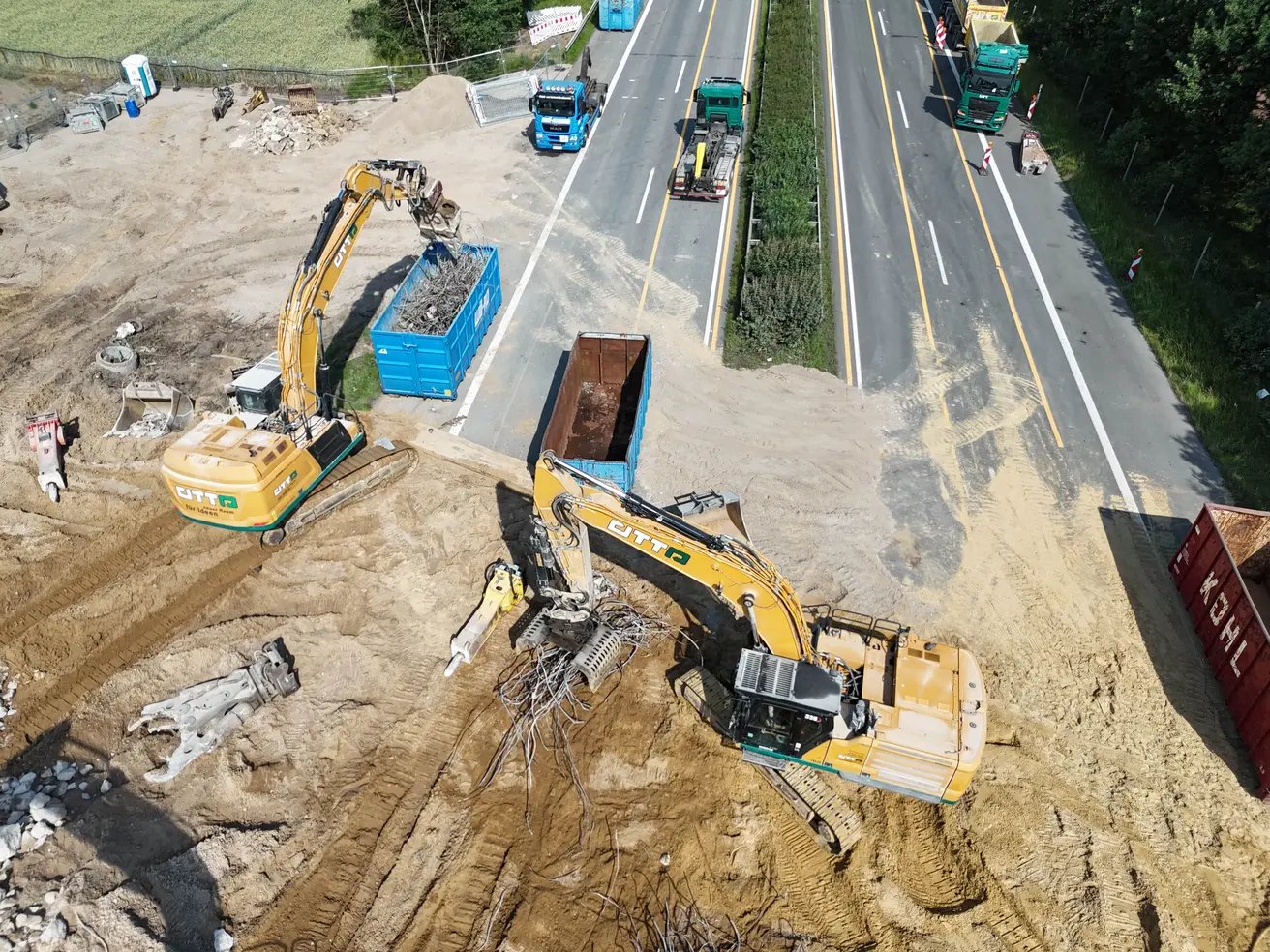

Samstag, 20. Juni 2026

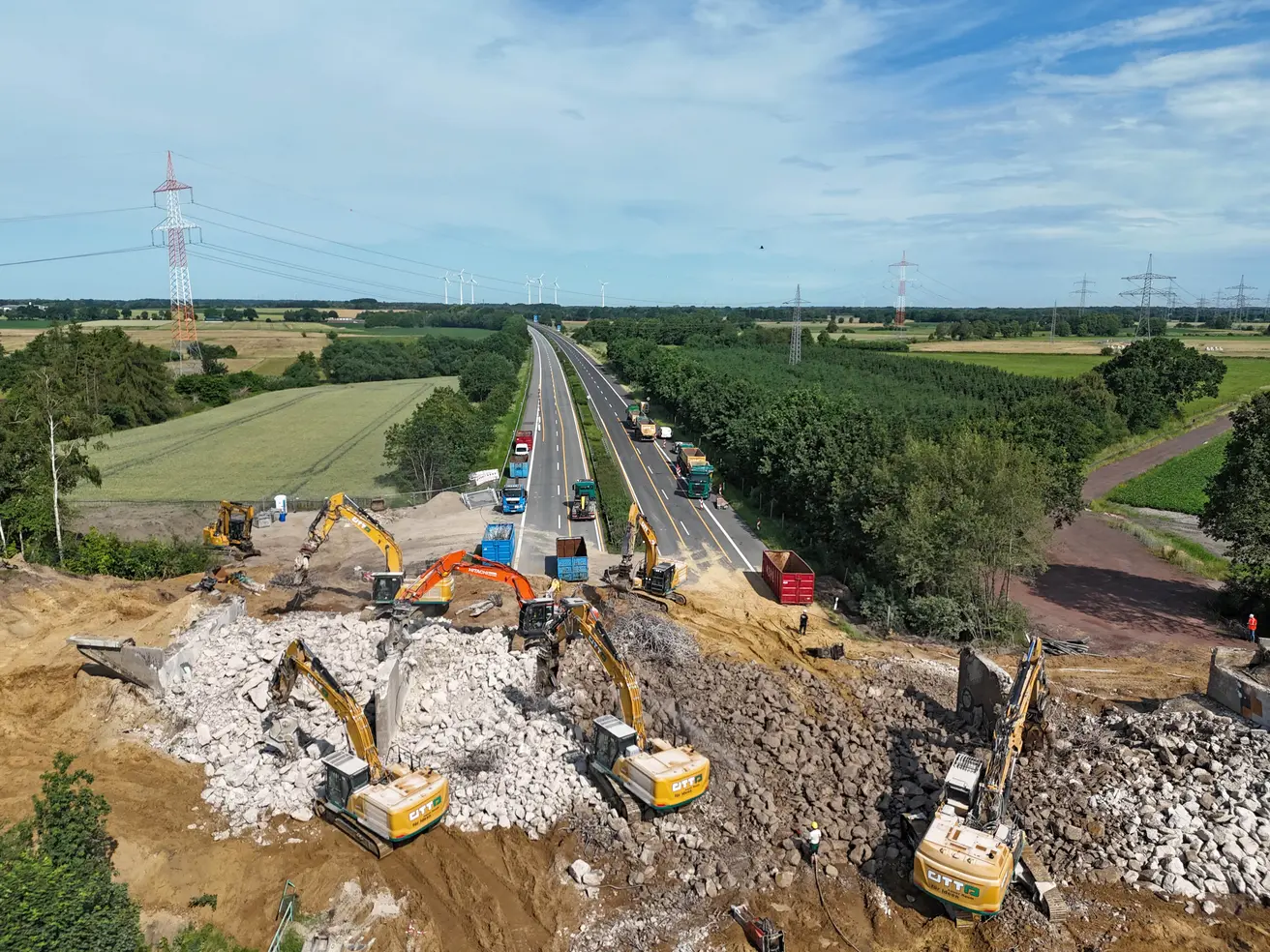

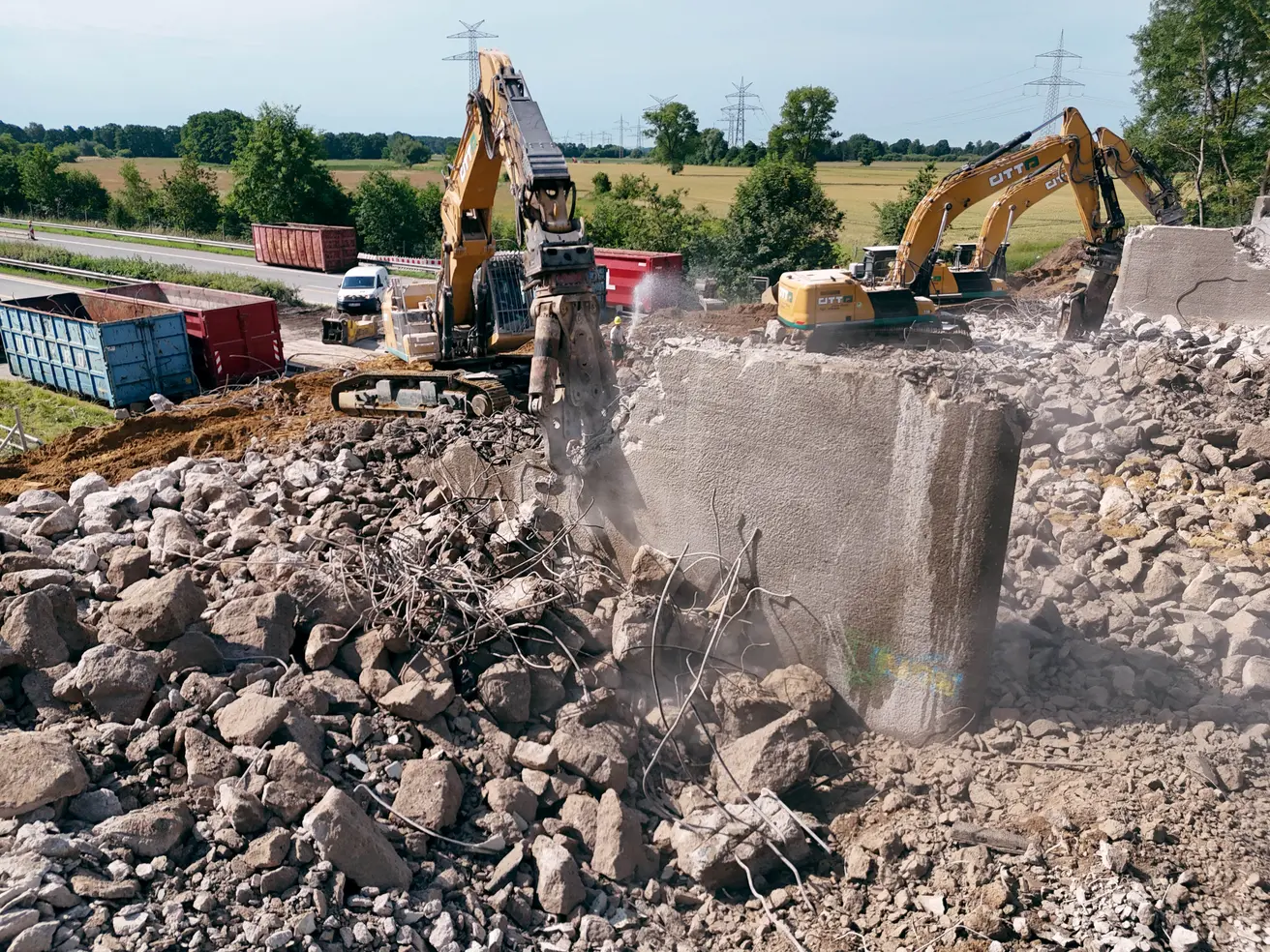

- Die A27 ist seit gestern, 19 Uhr, voll gesperrt.

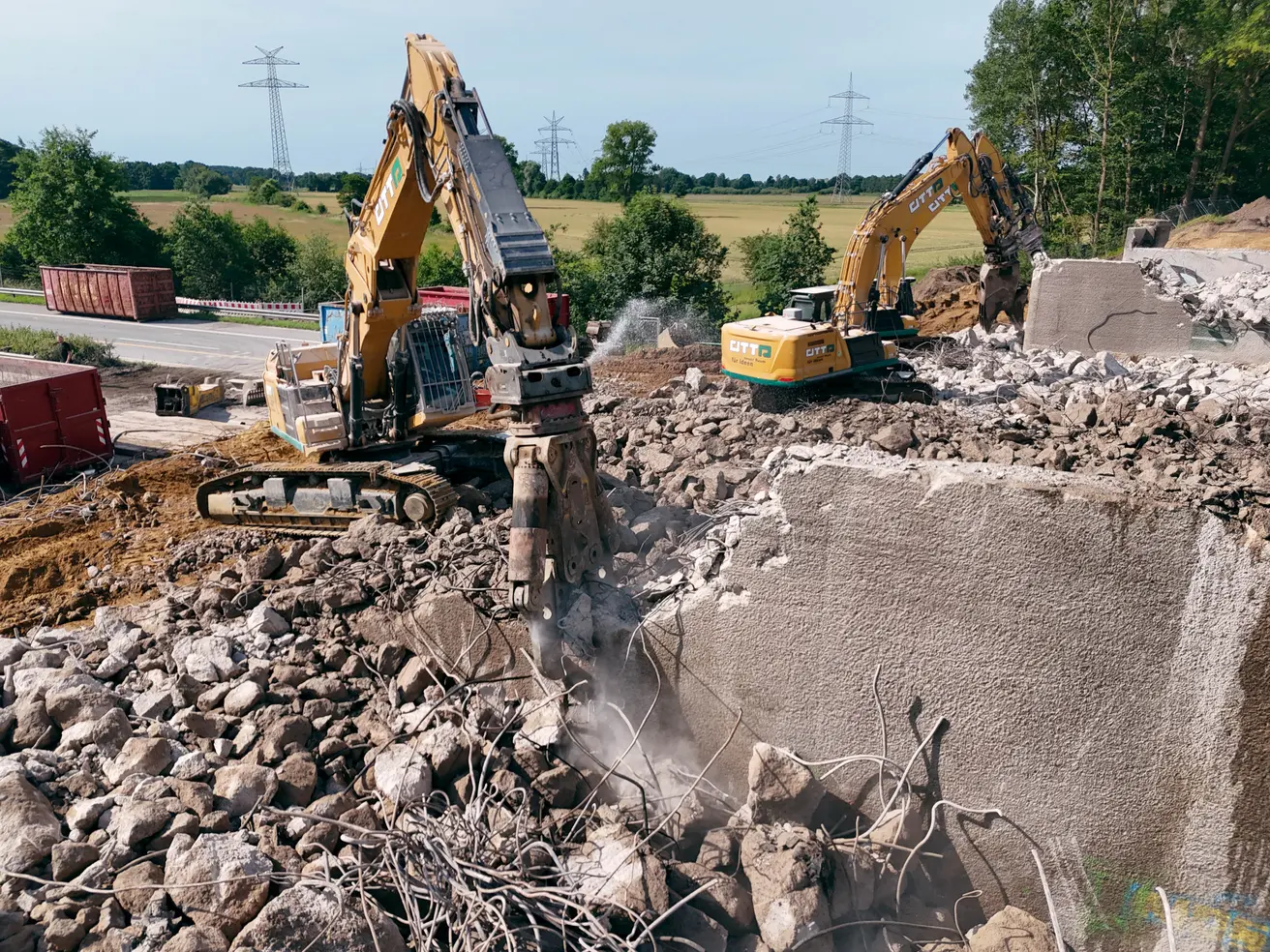

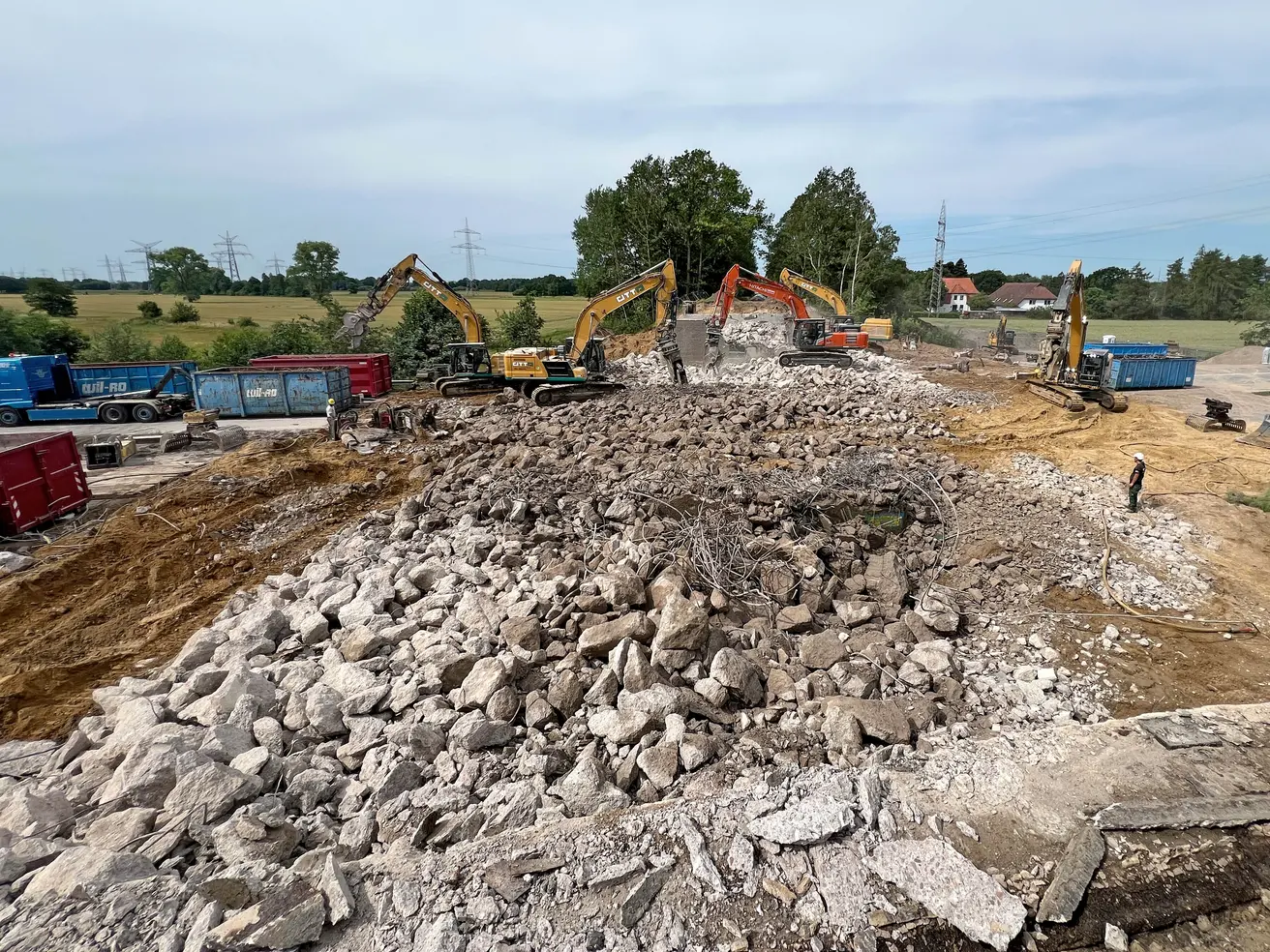

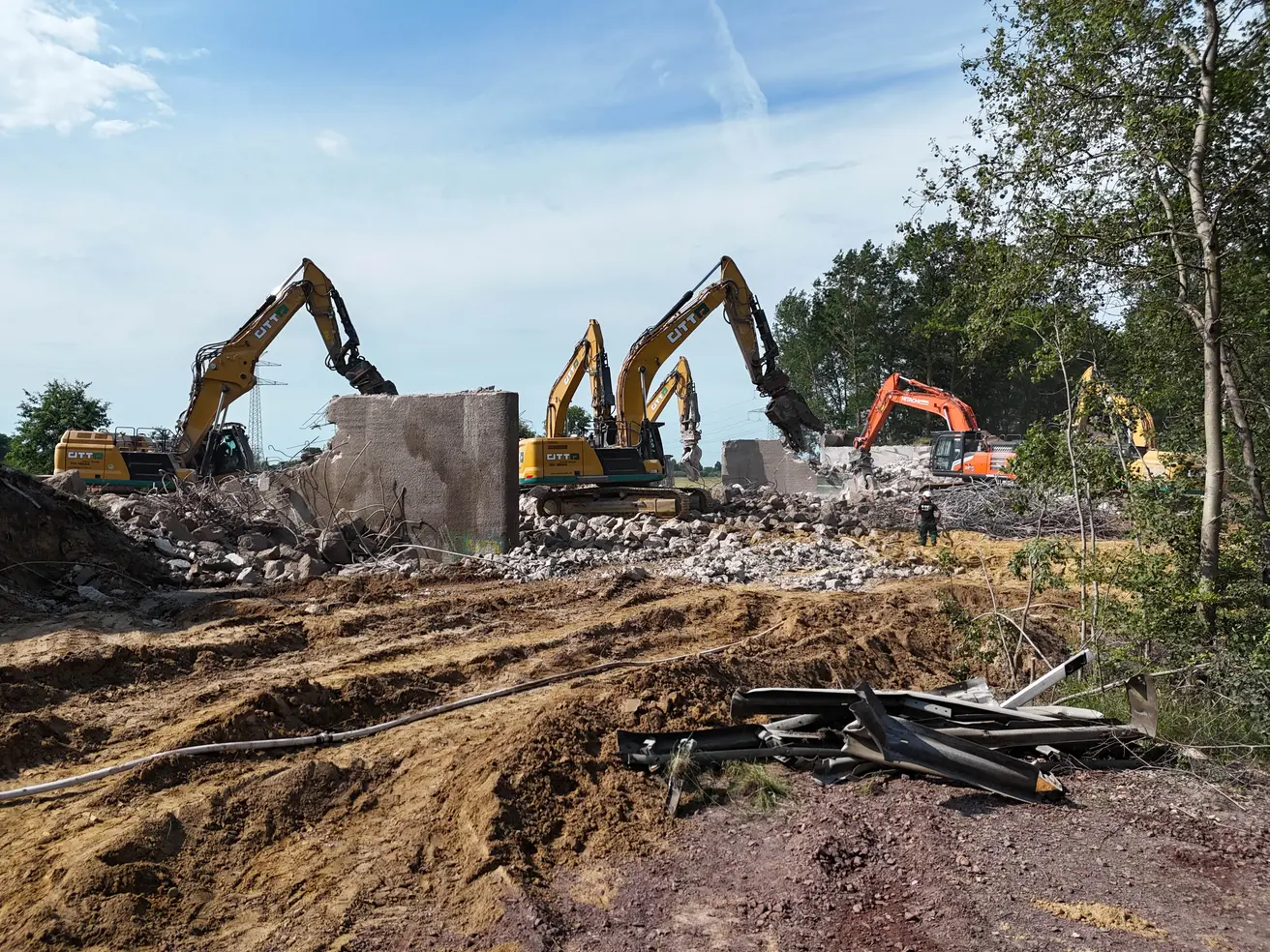

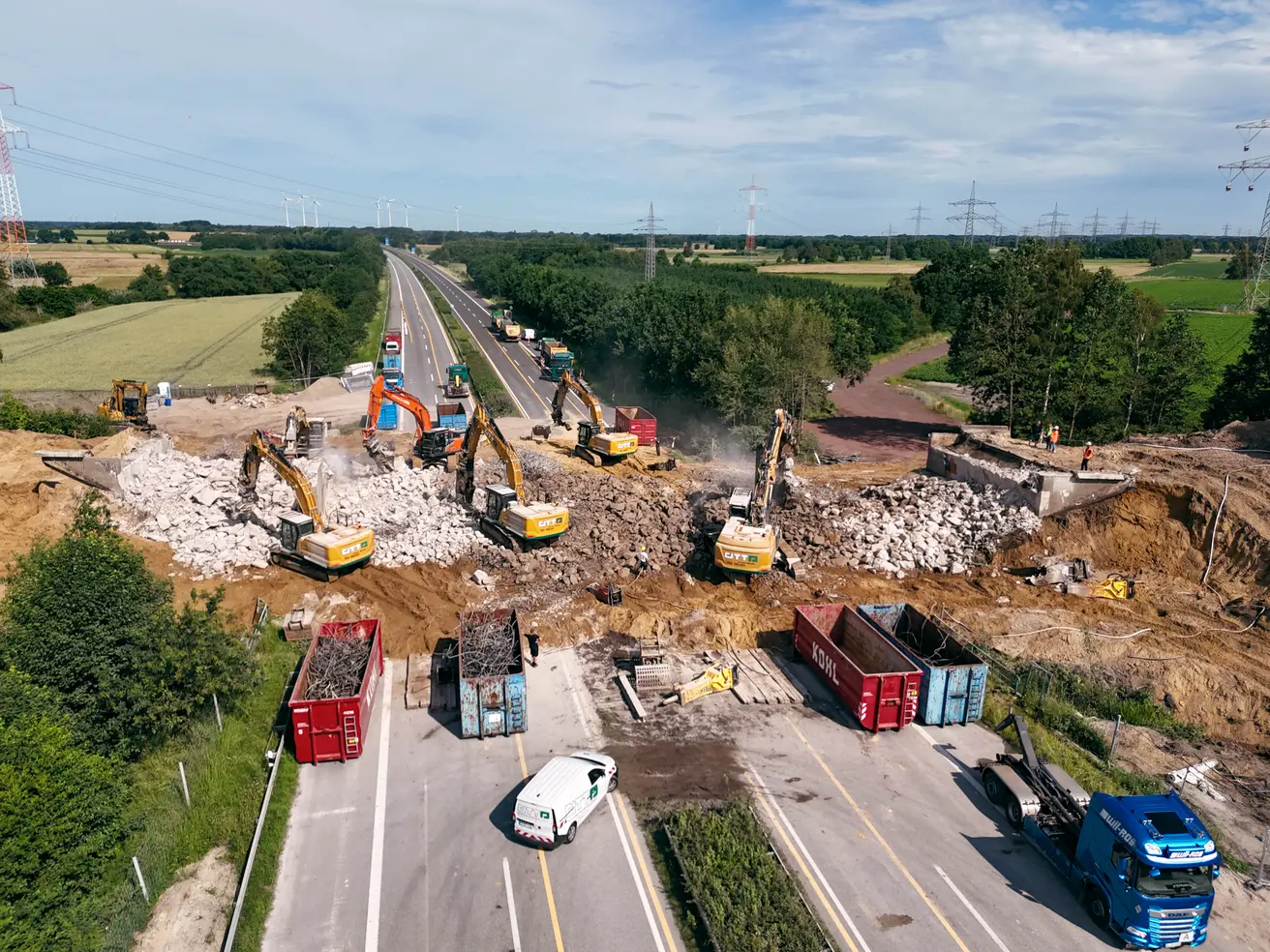

- Die Abrissarbeiten laufen und kommen bislang hervorragend voran.

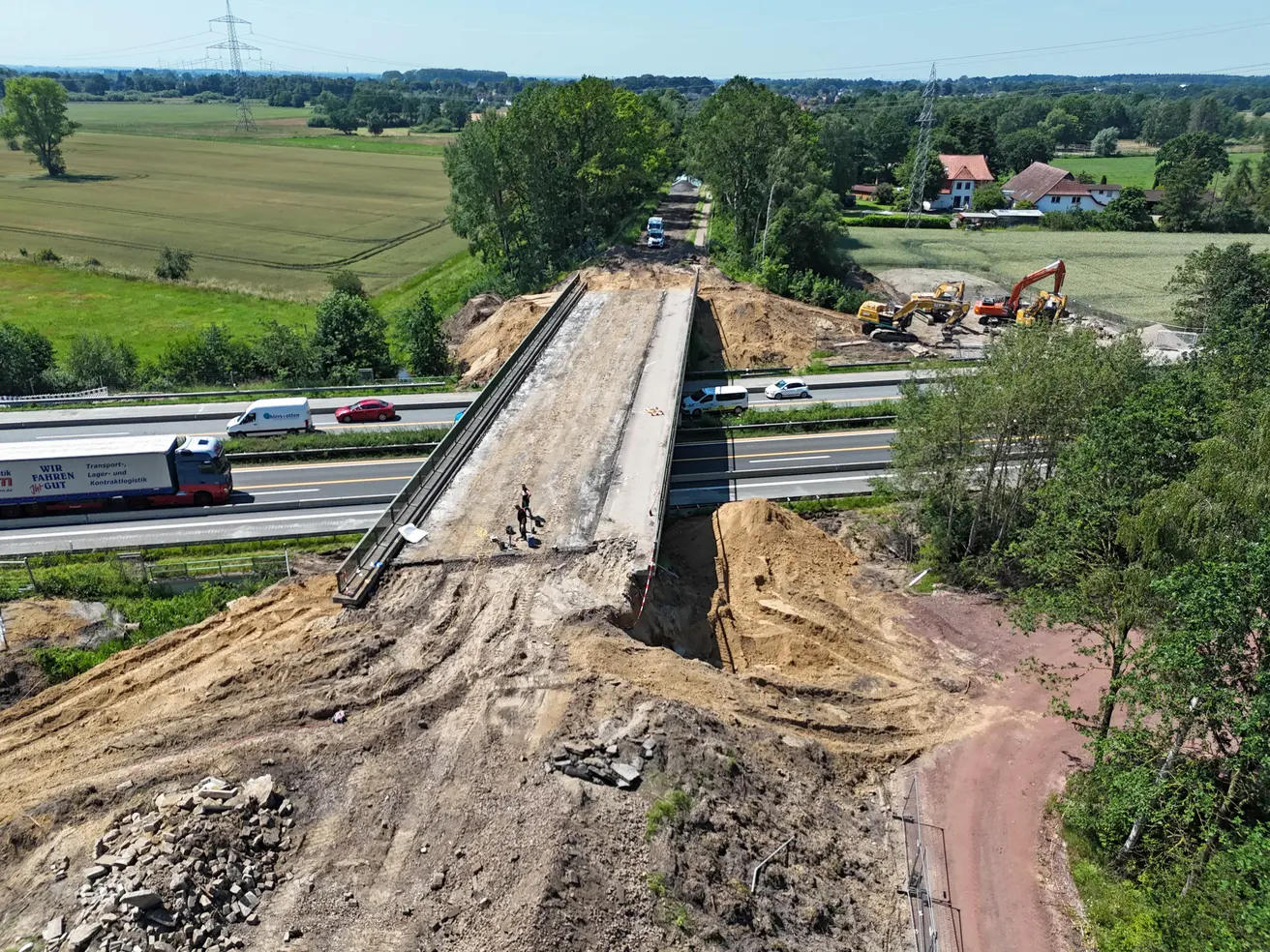

- Der Überbau der Brücke ist bereits in der Nacht gefallen – vielen Dank an die Anwohnenden, die durch den Lärm der Meißel erheblich belastet waren!

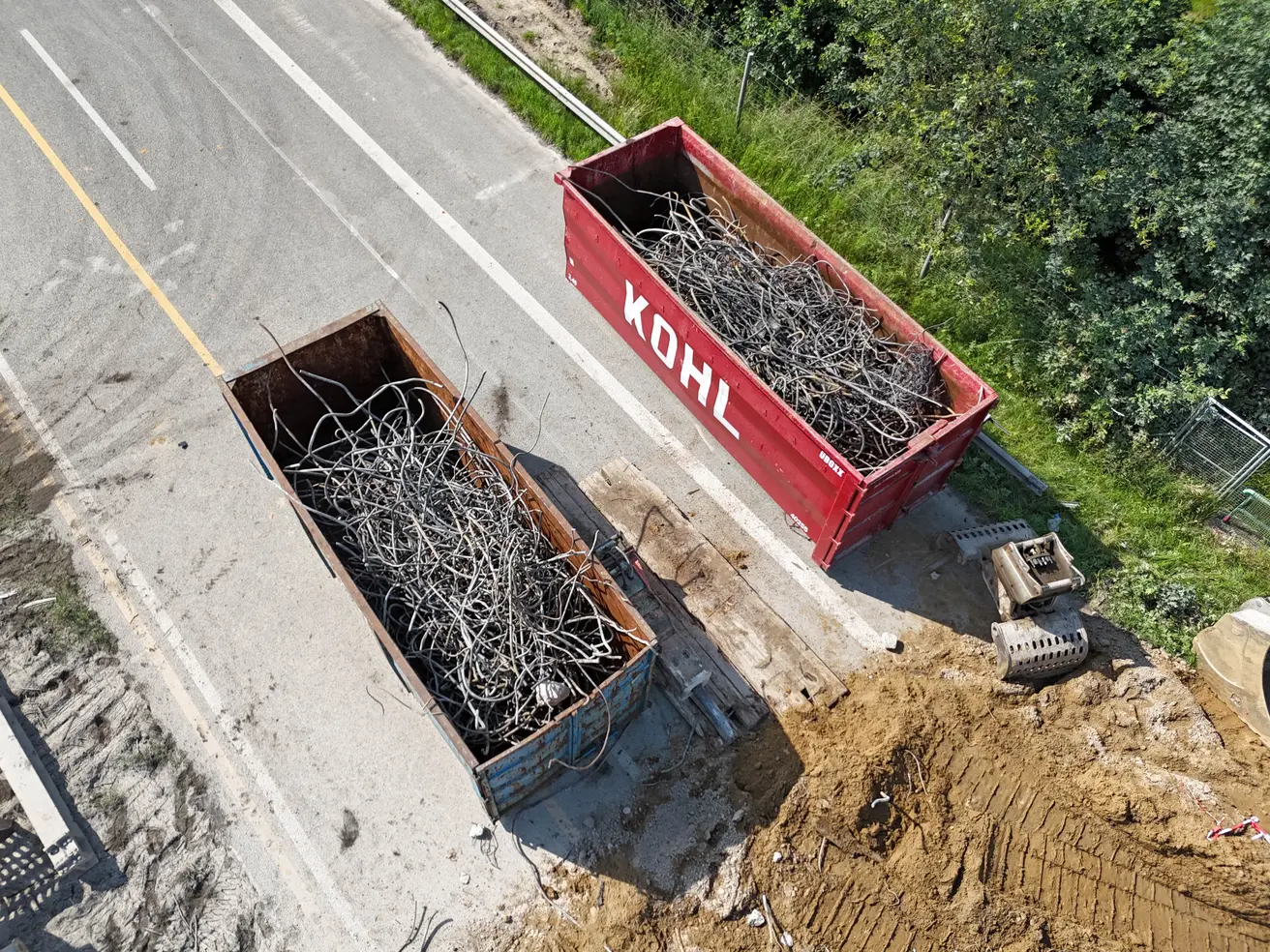

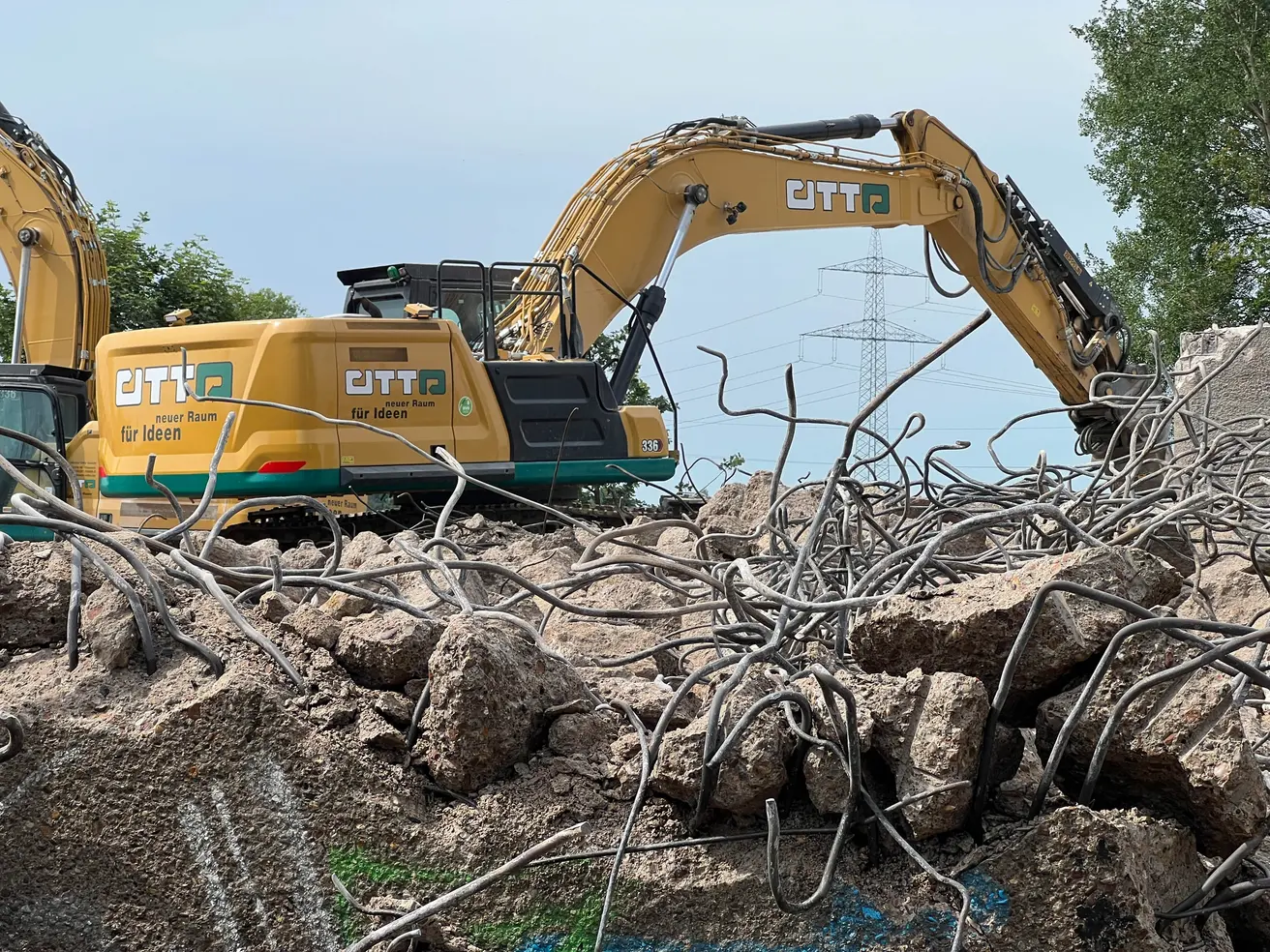

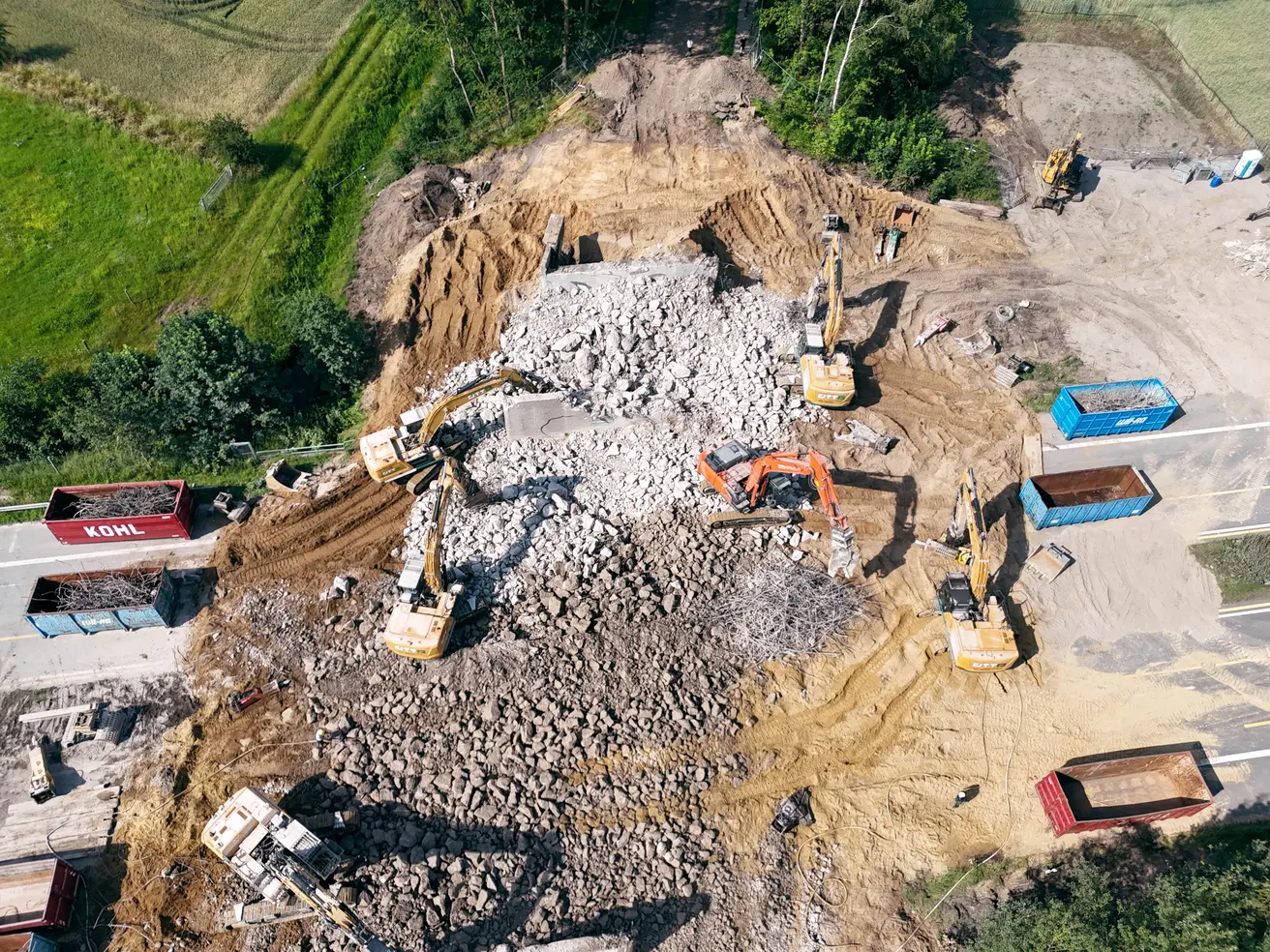

- Sechs Bagger sind im Einsatz und pulverisieren den Beton, damit Stahlbewehrung und Beton voneinander getrennt werden.
- Beides wird separat wiederverwertet.

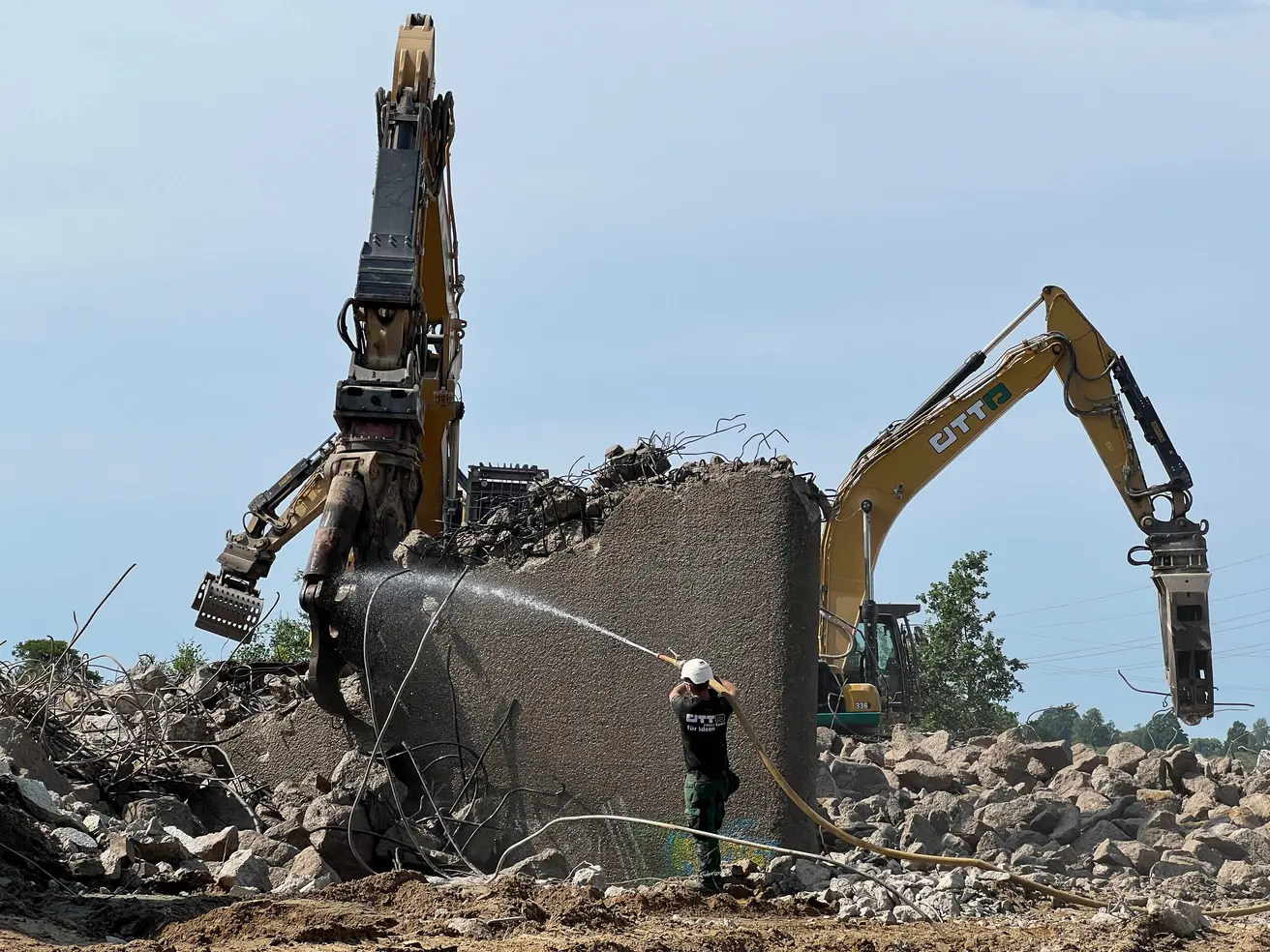

- Sogar das südwestliche Widerlager ist teilweise bereits abgebrochen. Das hätte auch nach der Vollsperrung geschehen können, aber der schnelle Fortschritt erlaubt einen frühzeitigen Abbruch.
- Gegen Mittag ist der erste Baustahl abtransportiert worden, der erste Beton ebenso.
Freitag, 19. Juni 2026
- Die letzten Vorbereitungen für den Brückenabriss laufen.
- Die Verkehrssicherung zur Vollsperrung der A27 wird vorbereitet.
- Das Abrissgerät steht neben der Autobahn bereit.
- Das südwestliche Widerlager ist bereits teilweise freigelegt – wenn der Abriss der Überbaus schnell vorangeht, wird es ebenfalls schon während der Vollsperrung abgerissen.
Dienstag, 16. Juni 2026
- Die Abrissvorbereitungen laufen.
- Die Widerlager werden weitestgehend freigelegt.

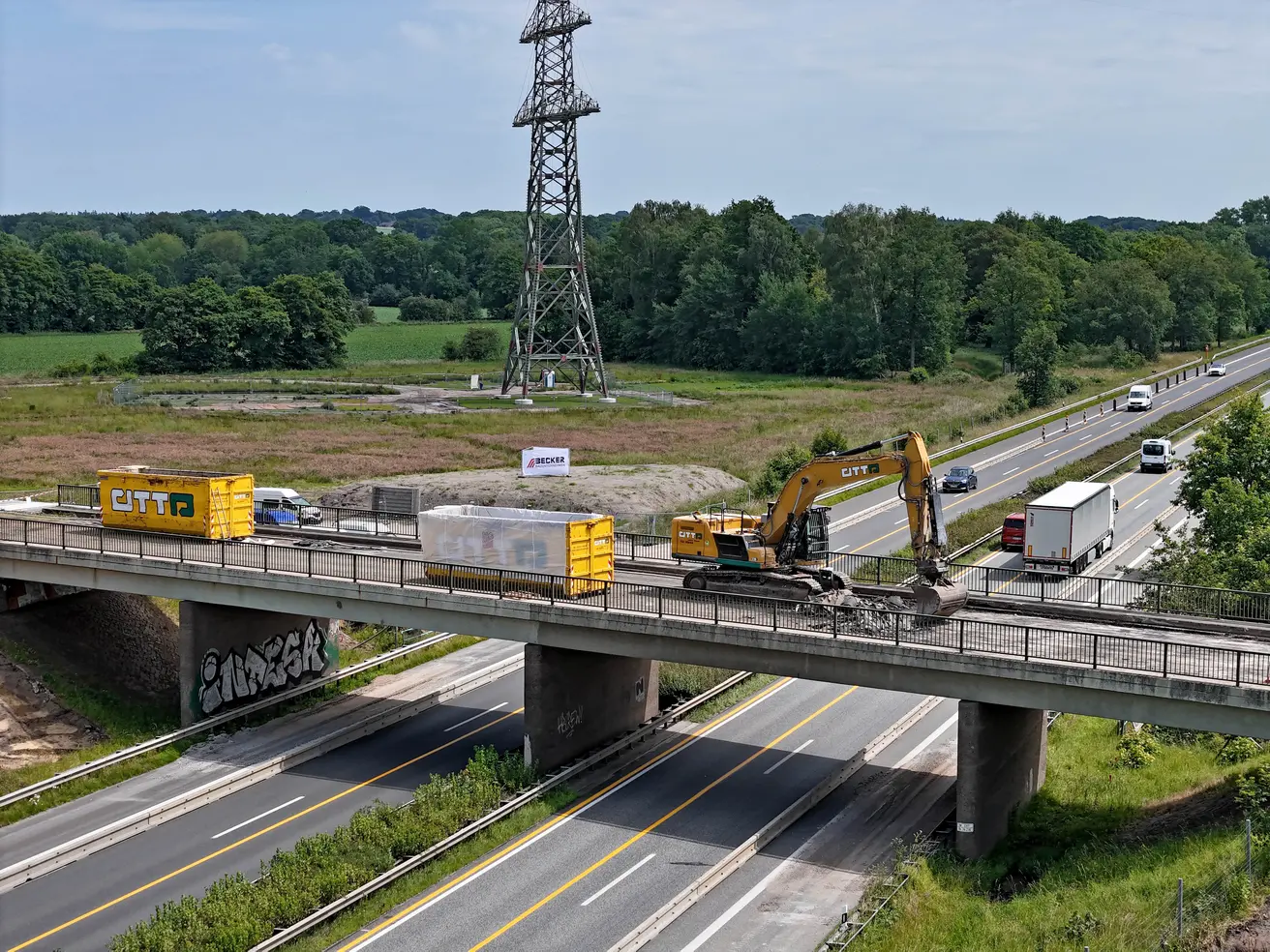

- Der Asphalt auf der Brücke ist abgefräst.
- Nun wird die alte Abdichtung entfernt, damit man die Baustoffe sauber voneinander trennen kann.
Dienstag, 2. Juni 2026

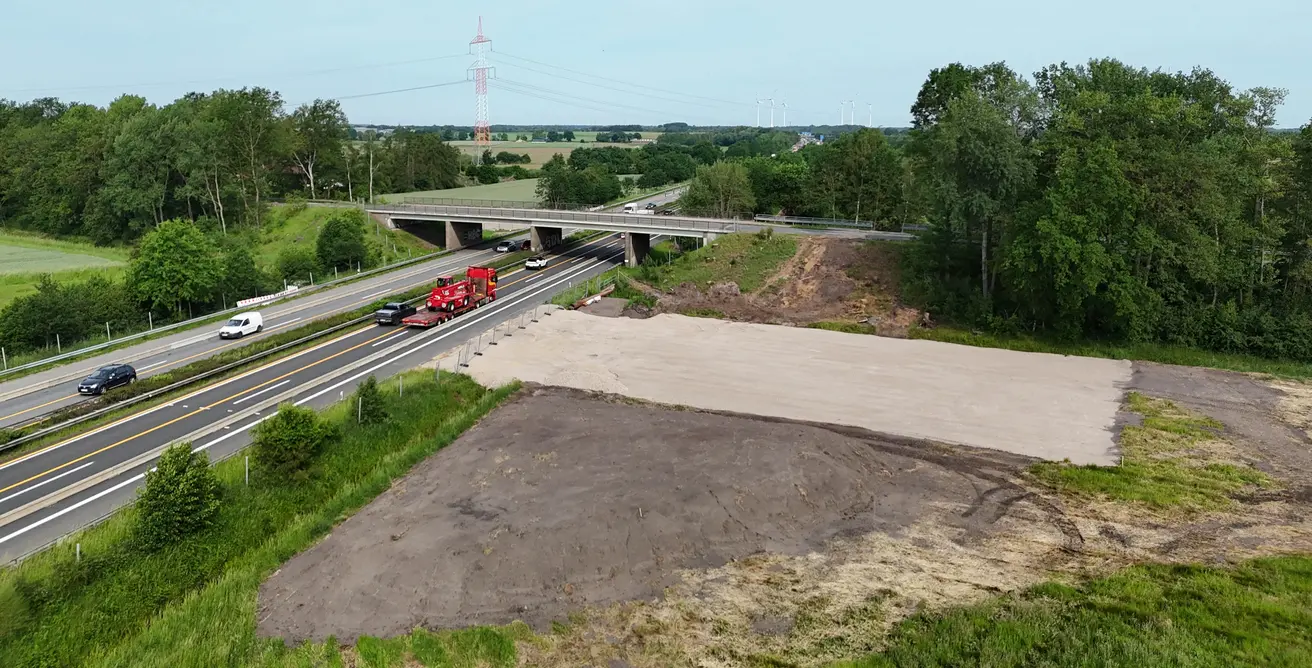

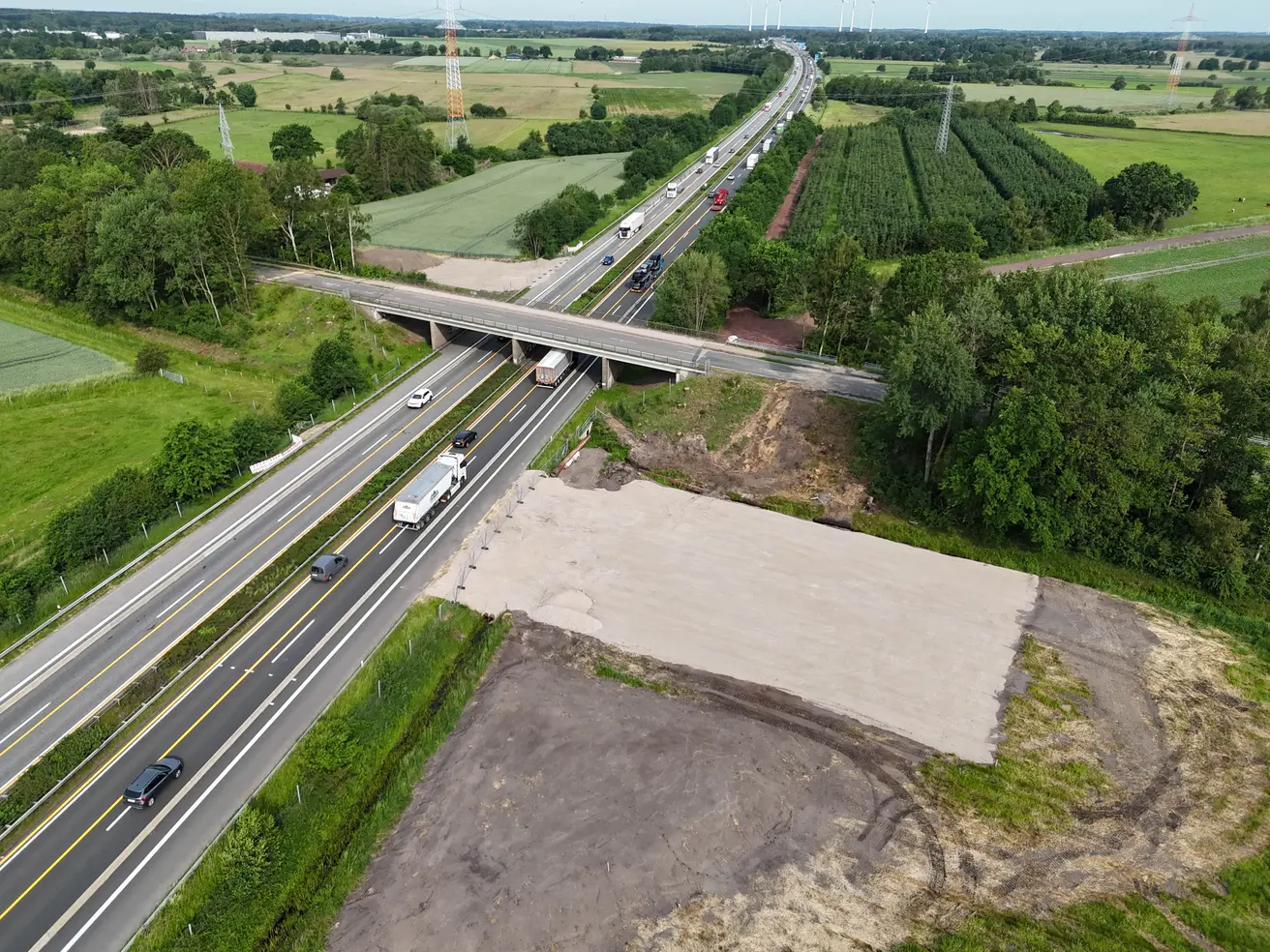

- Die Baueinrichtungsflächen links und rechts der A27 sind mittlerweile komplett geschottert.
- Als Nächstes wird die Brücke auf den Abriss vorbereitet.
Mittwoch, 27. Mai 2026

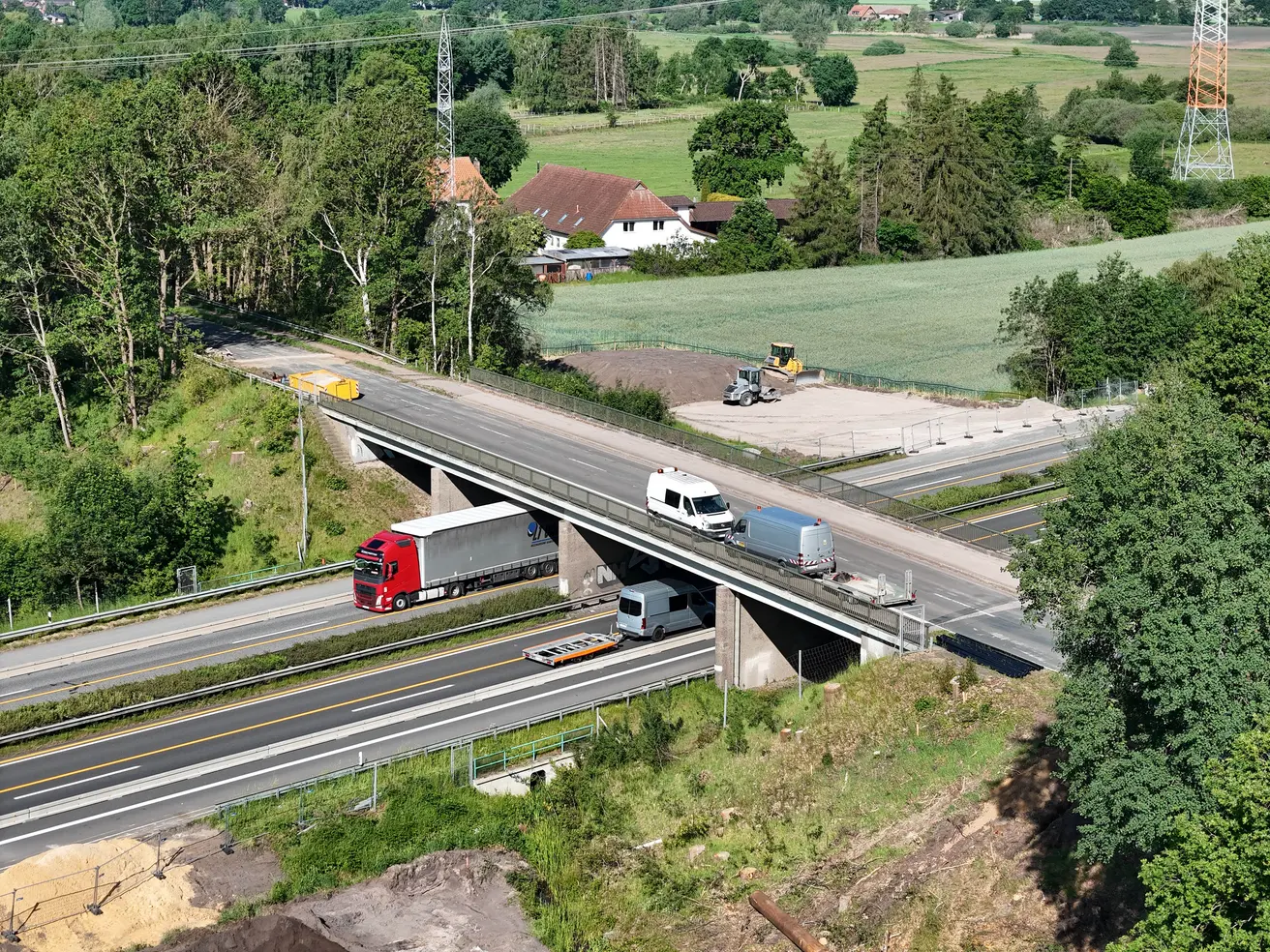

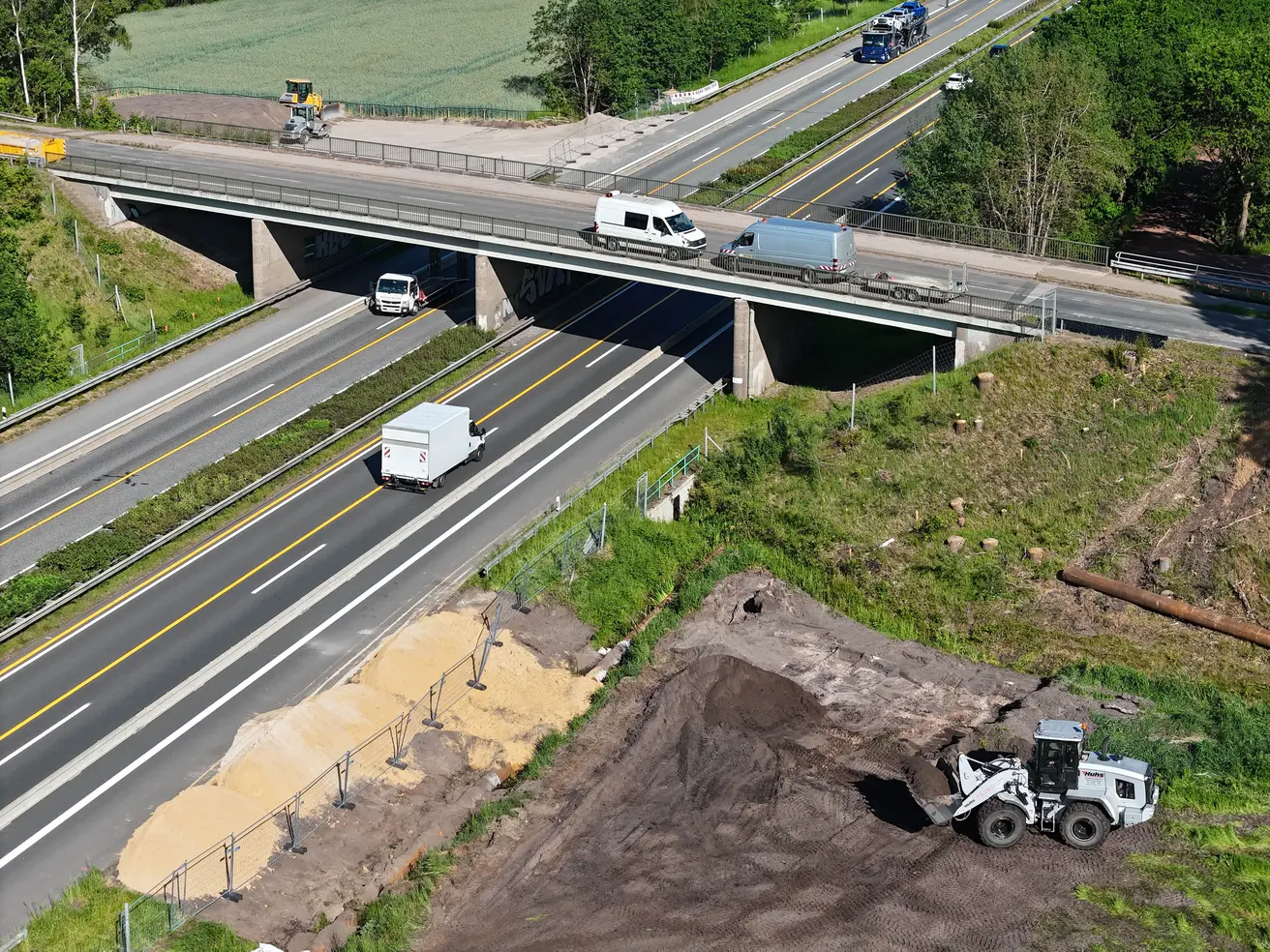

- Auf der A27 sind in jede Richtung die beiden Fahrstreifen nach innen verschwenkt, weil direkt neben der Autobahn die Baueinrichtungsflächen hergestellt werden.
- Auf den Flächen werden künftigt Baumaterialien gelagert, Fahrzeuge geparkt, dort steht ein Baubüro-Container, und dort werden vorbereitende Arbeiten durchgeführt.
- Die Hollenstraße ist seit 26. Mai für den Verkehr gesperrt.

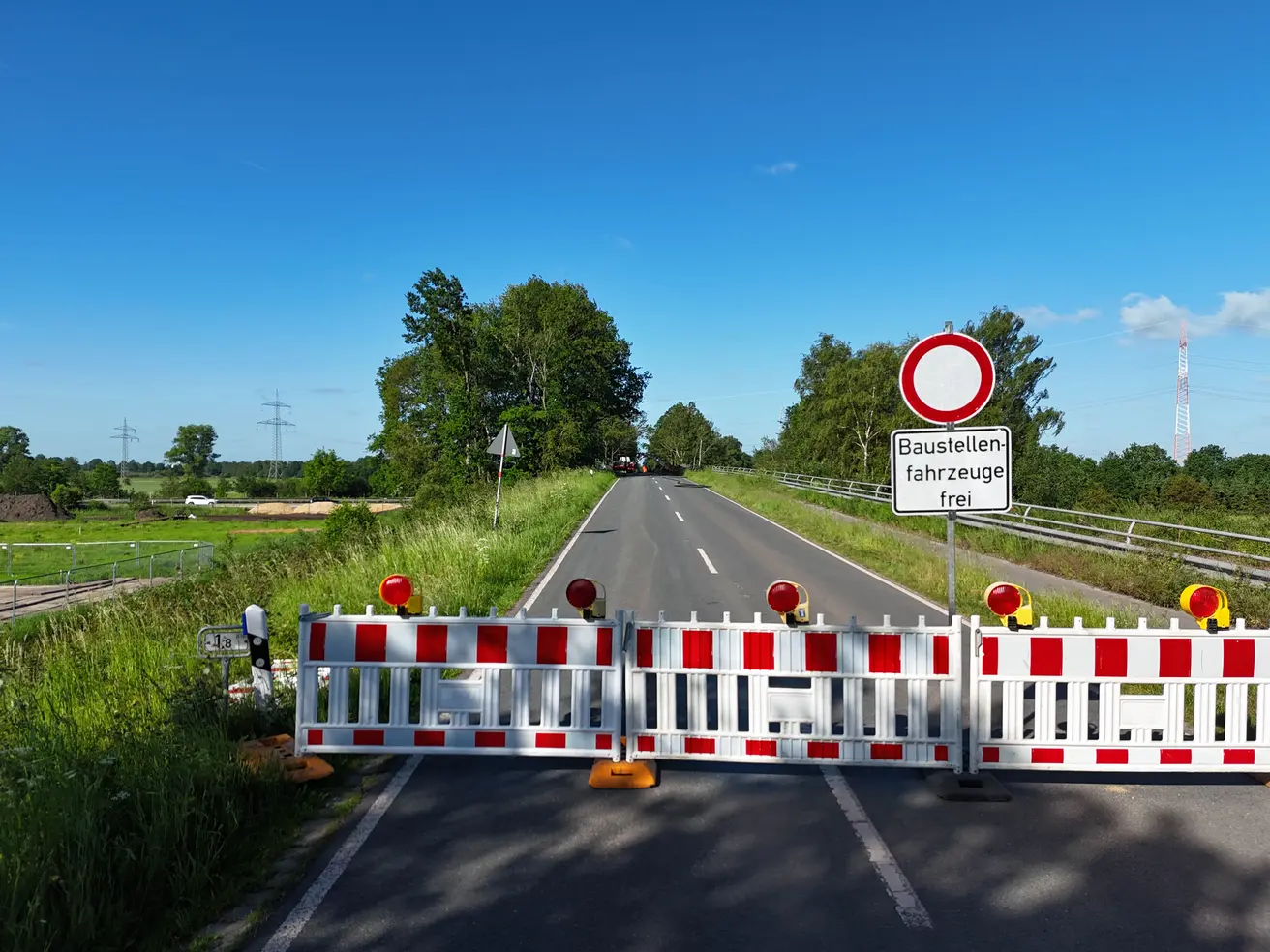

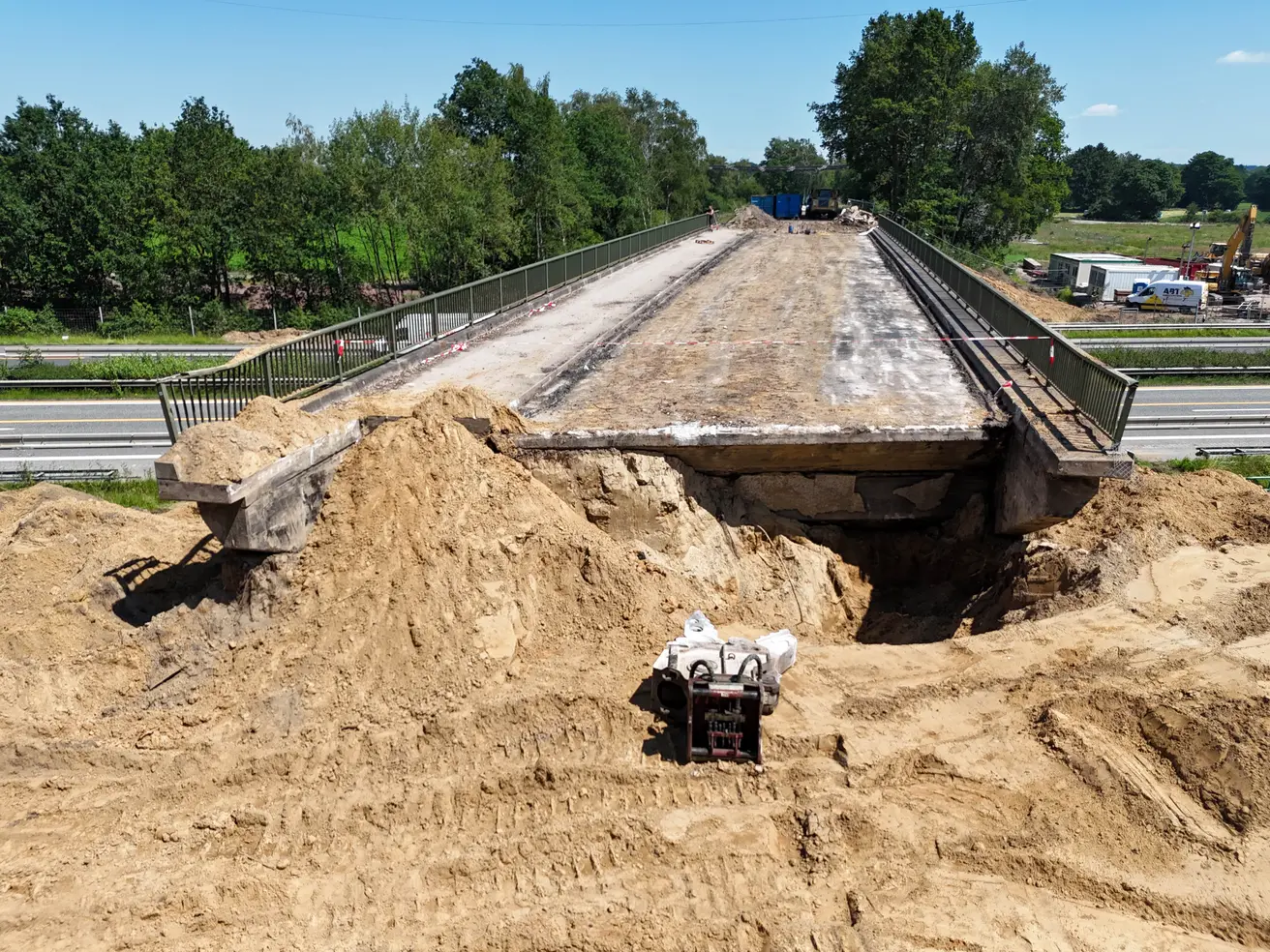

- Die Vorbereitungen zum sogenannte Leichtern der Brücke haben begonnen. Vor dem Abriss wird zum Beispiel der Asphalt abgefräst.
Bildmaterial
Alle auf dieser Website veröffentlichten Fotos dürfen mit dem Fotovermerk „Die Autobahn GmbH des Bundes“ kostenfrei für Zwecke der Berichterstattung über die Arbeiten zum Neubau der Brücke verwendet werden.
Pressemitteilung und Pressebilder
Pressemitteilung vom 8.5.2026 zum Start der Bauarbeiten
Ansprechpartner
Michael Wendt
Pressesprecher
